《专项施工方案审批管理办法.docx》由会员分享,可在线阅读,更多相关《专项施工方案审批管理办法.docx(9页珍藏版)》请在第壹文秘上搜索。

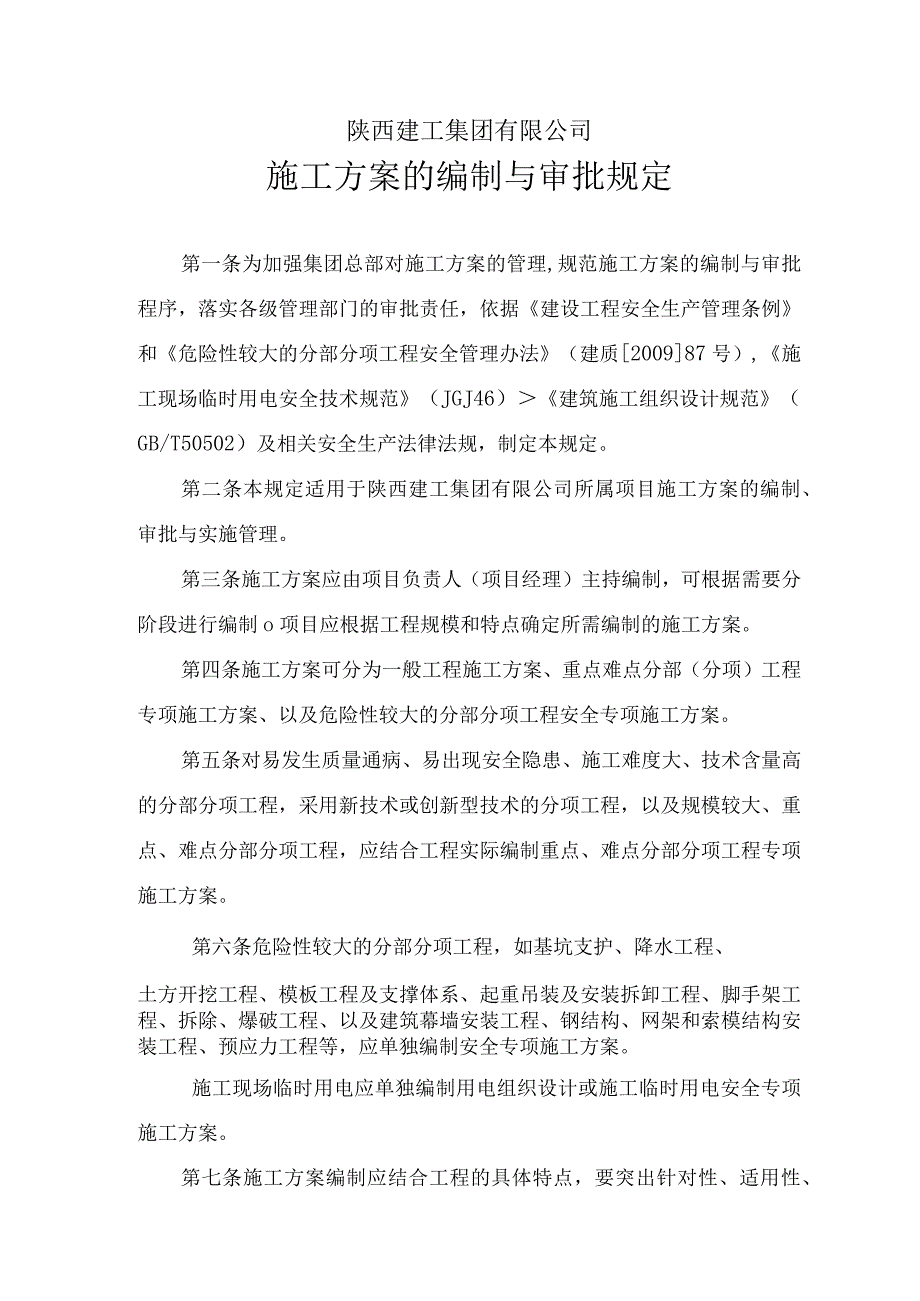

1、陕西建工集团有限公司施工方案的编制与审批规定第一条为加强集团总部对施工方案的管理,规范施工方案的编制与审批程序,落实各级管理部门的审批责任,依据建设工程安全生产管理条例和危险性较大的分部分项工程安全管理办法(建质200987号),施工现场临时用电安全技术规范(JGJ46)建筑施工组织设计规范(GB/T50502)及相关安全生产法律法规,制定本规定。第二条本规定适用于陕西建工集团有限公司所属项目施工方案的编制、审批与实施管理。第三条施工方案应由项目负责人(项目经理)主持编制,可根据需要分阶段进行编制o项目应根据工程规模和特点确定所需编制的施工方案。第四条施工方案可分为一般工程施工方案、重点难点分

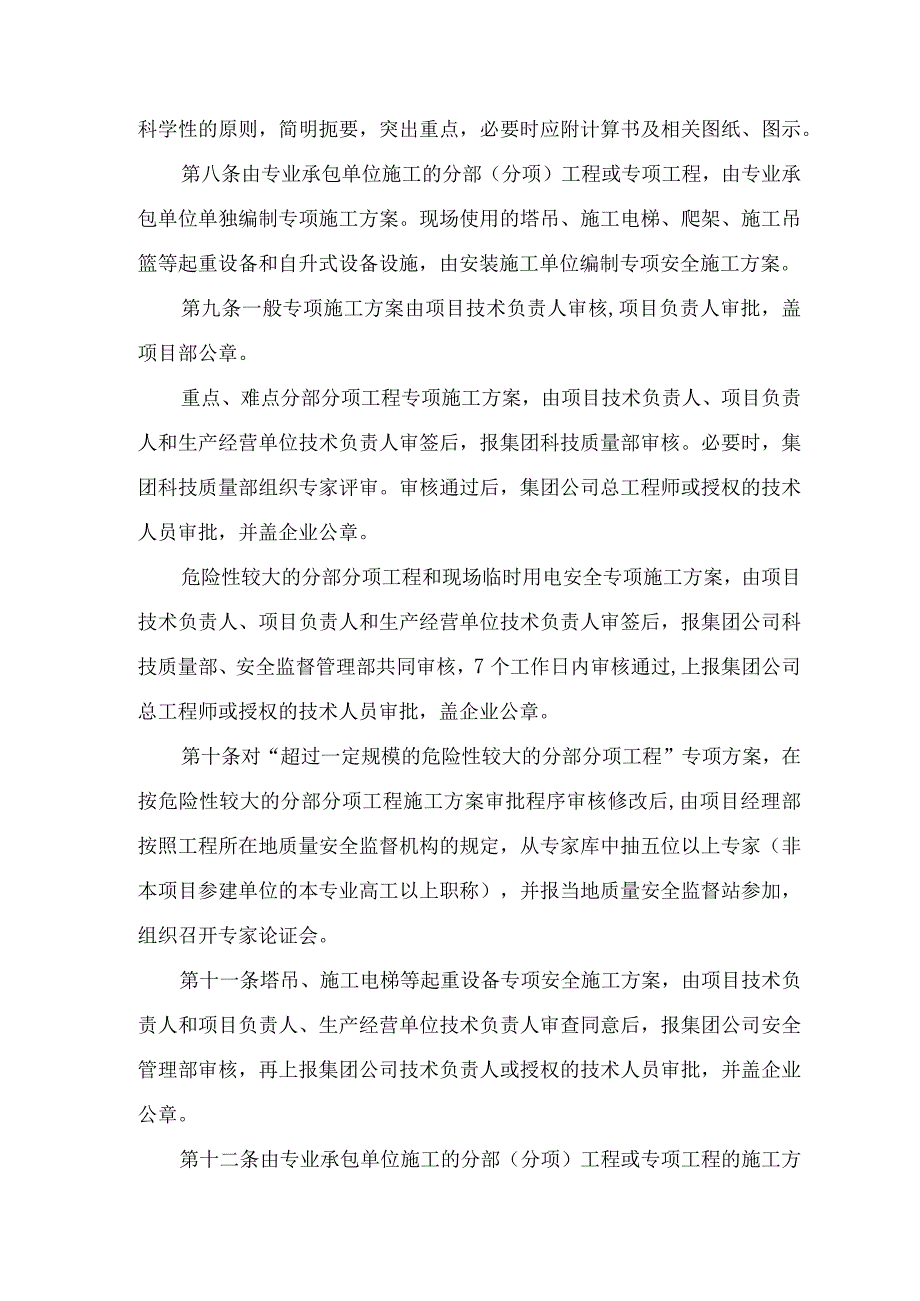

2、部(分项)工程专项施工方案、以及危险性较大的分部分项工程安全专项施工方案。第五条对易发生质量通病、易出现安全隐患、施工难度大、技术含量高的分部分项工程,采用新技术或创新型技术的分项工程,以及规模较大、重点、难点分部分项工程,应结合工程实际编制重点、难点分部分项工程专项施工方案。第六条危险性较大的分部分项工程,如基坑支护、降水工程、土方开挖工程、模板工程及支撑体系、起重吊装及安装拆卸工程、脚手架工程、拆除、爆破工程、以及建筑幕墙安装工程、钢结构、网架和索模结构安装工程、预应力工程等,应单独编制安全专项施工方案。施工现场临时用电应单独编制用电组织设计或施工临时用电安全专项施工方案。第七条施工方案编

3、制应结合工程的具体特点,要突出针对性、适用性、科学性的原则,简明扼要,突出重点,必要时应附计算书及相关图纸、图示。第八条由专业承包单位施工的分部(分项)工程或专项工程,由专业承包单位单独编制专项施工方案。现场使用的塔吊、施工电梯、爬架、施工吊篮等起重设备和自升式设备设施,由安装施工单位编制专项安全施工方案。第九条一般专项施工方案由项目技术负责人审核,项目负责人审批,盖项目部公章。重点、难点分部分项工程专项施工方案,由项目技术负责人、项目负责人和生产经营单位技术负责人审签后,报集团科技质量部审核。必要时,集团科技质量部组织专家评审。审核通过后,集团公司总工程师或授权的技术人员审批,并盖企业公章。

4、危险性较大的分部分项工程和现场临时用电安全专项施工方案,由项目技术负责人、项目负责人和生产经营单位技术负责人审签后,报集团公司科技质量部、安全监督管理部共同审核,7个工作日内审核通过,上报集团公司总工程师或授权的技术人员审批,盖企业公章。第十条对“超过一定规模的危险性较大的分部分项工程”专项方案,在按危险性较大的分部分项工程施工方案审批程序审核修改后,由项目经理部按照工程所在地质量安全监督机构的规定,从专家库中抽五位以上专家(非本项目参建单位的本专业高工以上职称),并报当地质量安全监督站参加,组织召开专家论证会。第十一条塔吊、施工电梯等起重设备专项安全施工方案,由项目技术负责人和项目负责人、生

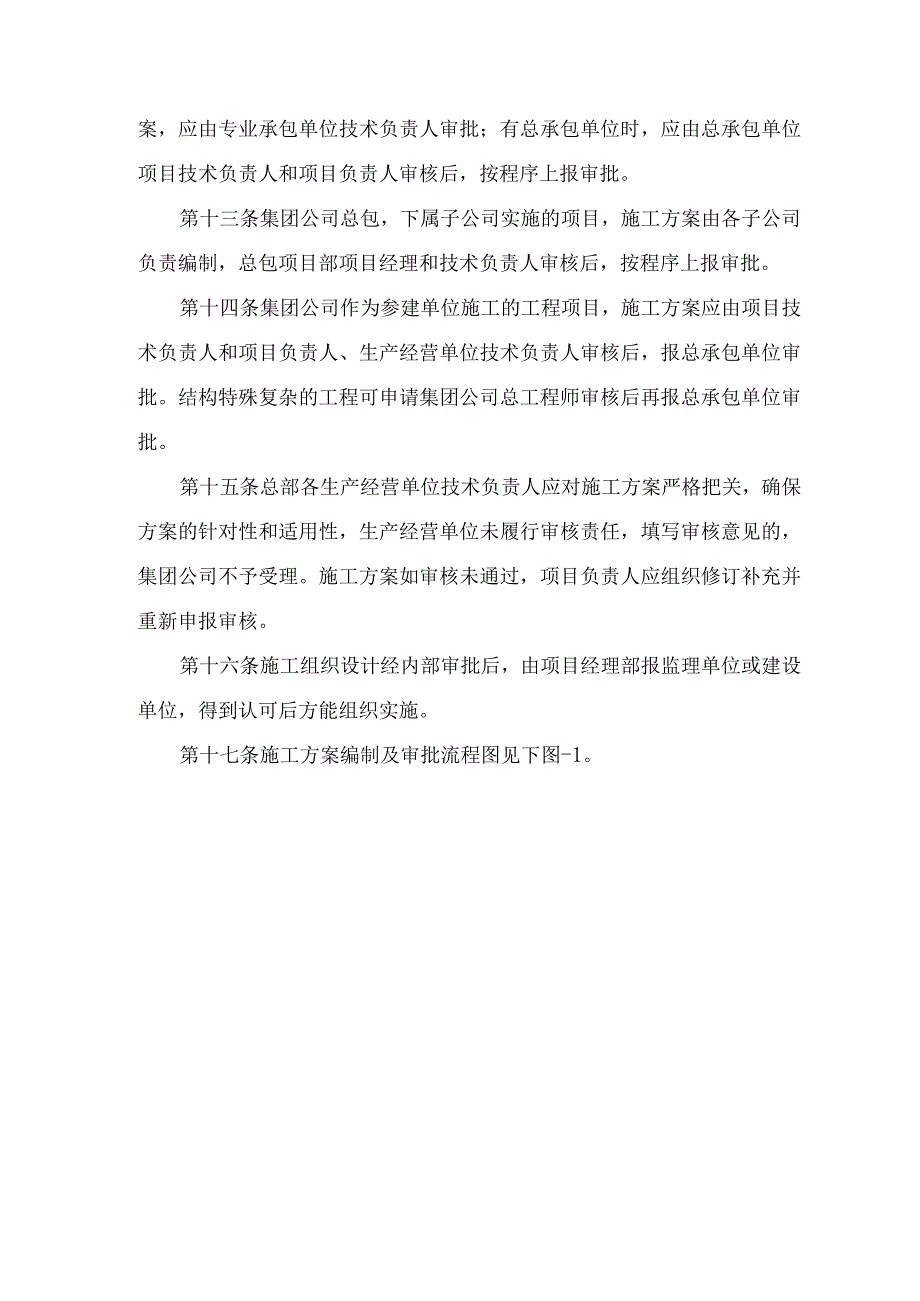

5、产经营单位技术负责人审查同意后,报集团公司安全管理部审核,再上报集团公司技术负责人或授权的技术人员审批,并盖企业公章。第十二条由专业承包单位施工的分部(分项)工程或专项工程的施工方案,应由专业承包单位技术负责人审批;有总承包单位时,应由总承包单位项目技术负责人和项目负责人审核后,按程序上报审批。第十三条集团公司总包,下属子公司实施的项目,施工方案由各子公司负责编制,总包项目部项目经理和技术负责人审核后,按程序上报审批。第十四条集团公司作为参建单位施工的工程项目,施工方案应由项目技术负责人和项目负责人、生产经营单位技术负责人审核后,报总承包单位审批。结构特殊复杂的工程可申请集团公司总工程师审核后

6、再报总承包单位审批。第十五条总部各生产经营单位技术负责人应对施工方案严格把关,确保方案的针对性和适用性,生产经营单位未履行审核责任,填写审核意见的,集团公司不予受理。施工方案如审核未通过,项目负责人应组织修订补充并重新申报审核。第十六条施工组织设计经内部审批后,由项目经理部报监理单位或建设单位,得到认可后方能组织实施。第十七条施工方案编制及审批流程图见下图-1。项目负责人主持编制项目技术负责人及项目负责人审核生产经营单位技术负责人审批重点、难点分部分项工程施工方案危险性较人 程施工方集分部分项工安全监督管理部审核-般工程施工方案科技质量部审核塔吊、施工电梯等起重设备专项安超过一定 险性较大 工

7、方案规模的危 的专项施全施T方案经营管理部审核组织专家论证集团公司总工(或被授权人)批准报监理(建设)单位审批实施第十八条项目施工前应进行施工方案交底;施工过程中生产经营单位应对施工方案执行情况进行检查、分析并适时调整。施工方案应在工程竣工验收后归档。第十九条本办法自2016年10月1日起实施。工程名称XXX(黑体二号字加粗)XXXXX施工方案编制人:XXX(宋体三号字)审核人:XXX(宋体三号字)审批人:XXX(宋体三号字)单位名称:XXX(宋体三号字加粗)编制日期:XXX(宋体三号字加粗)(注:1、一般施工方案审核人应为项目技术负责人,审批人应为项目经理。2、危险性较大及重点难点专项施工方

8、案,审核人应为生产经营单位技术负责人,审批人应为集团公司总工程师或被授权技术人员。3、编制及审核签字齐全后,方可报集团公司审批。4、若为分包施工方案,应为两个封面和审批表)附表一:专项施工方案内部审批表工程名称编制人专项方案名称编制日期项目部名称项目负责人分包单位分包负责人项目部审核意见项目技术负责人:年月日(项目公章)项目负责人:年月日生产经营单位审核意见生产经营单位技术负责人:(生产经营单位公章)年月曰集团公司部门审核意见安全监督管理部门负责人:(部门公章)年月日科技质量部门负责人:(部门公章)年月H备注注:1、此表审签完成后,报集团公司总工程师审批,总工在资料表格审批页签字。2、危险性较

9、大及重点难点专项施工方案审批应填写此表,一般方案可不填写此表,但生产经营单位技术负责人必须审核。附表二:超过一定规模的危险性较大的分部分项工程施工方案论证申报表工程名称工程地址结构类型/层数建筑面积(2)建设单位项目负责人电话施工单位项目经理电话分包单位项目负责人电话监理单位项目总监电话申请论证施工方案名称拟定论证会时间年月日拟定论证会地点申请论证施工方案简介申请单位(盖章):年月日科技质量部审查意见:年月日申报单位联系人电话附表三:超过一定规模的危险性较大的分部分项工程施工方案论证会签到表工程名称论证施工方案论证专家签字姓名单位电话建设单位负责人或技术负责人签字姓名单位职务电话监理单位项目总监理工程师及相关人员签字姓名单位职务电话施工单位分管安全负贝人、技术负贝人、项目负责人、专项方案编制人员、项目安全员、分包单位项目负责人签字姓名单位职务电话其他有关单位相关人员签字姓名单位职务电话质安站姓名单位职务电话附表四:超过一定规模的危险性较大工程施工方案专家论证报告工程名称工程地址方案名称方案编制人论证时间施工单位专家论证人员职称电话职称电话职称电话职称电话职称电话职称电话职称电话论证组长职称电话论证意见及建议:专家论证人员签字:年月日建设单位负责人:年月日监理单位项目总监:年月日施工单位技术负责人、项目经理:年月日分包单位项目负责人:年月日

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
