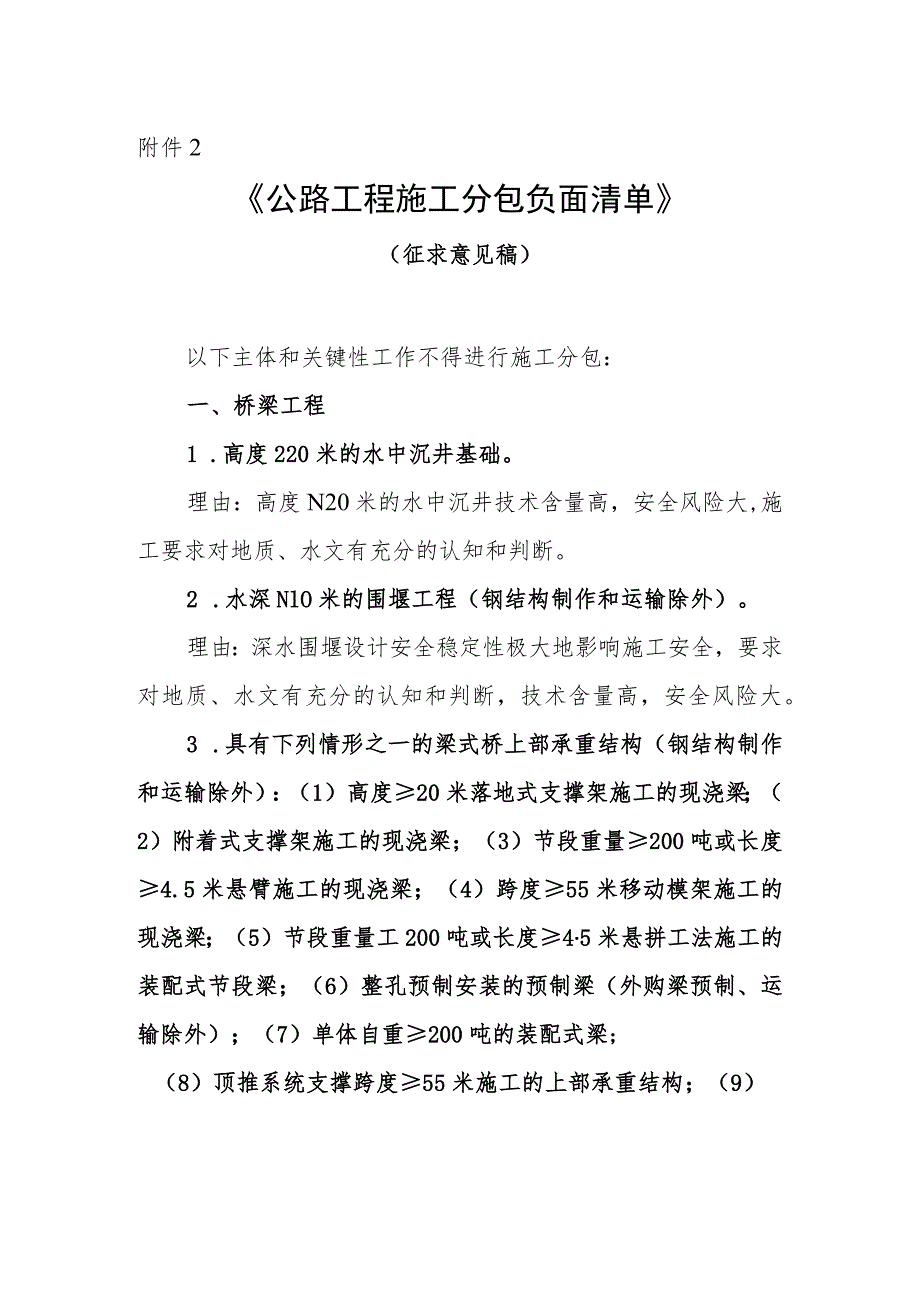

1、附件2公路工程施工分包负面清单(征求意见稿)以下主体和关键性工作不得进行施工分包:一、桥梁工程1 .高度220米的水中沉井基础。理由:高度N20米的水中沉井技术含量高,安全风险大,施工要求对地质、水文有充分的认知和判断。2 .水深NlO米的围堰工程(钢结构制作和运输除外)。理由:深水围堰设计安全稳定性极大地影响施工安全,要求对地质、水文有充分的认知和判断,技术含量高,安全风险大。3 .具有下列情形之一的梁式桥上部承重结构(钢结构制作和运输除外):(1)高度20米落地式支撑架施工的现浇梁;(2)附着式支撑架施工的现浇梁;(3)节段重量200吨或长度4.5米悬臂施工的现浇梁;(4)跨度55米移动模

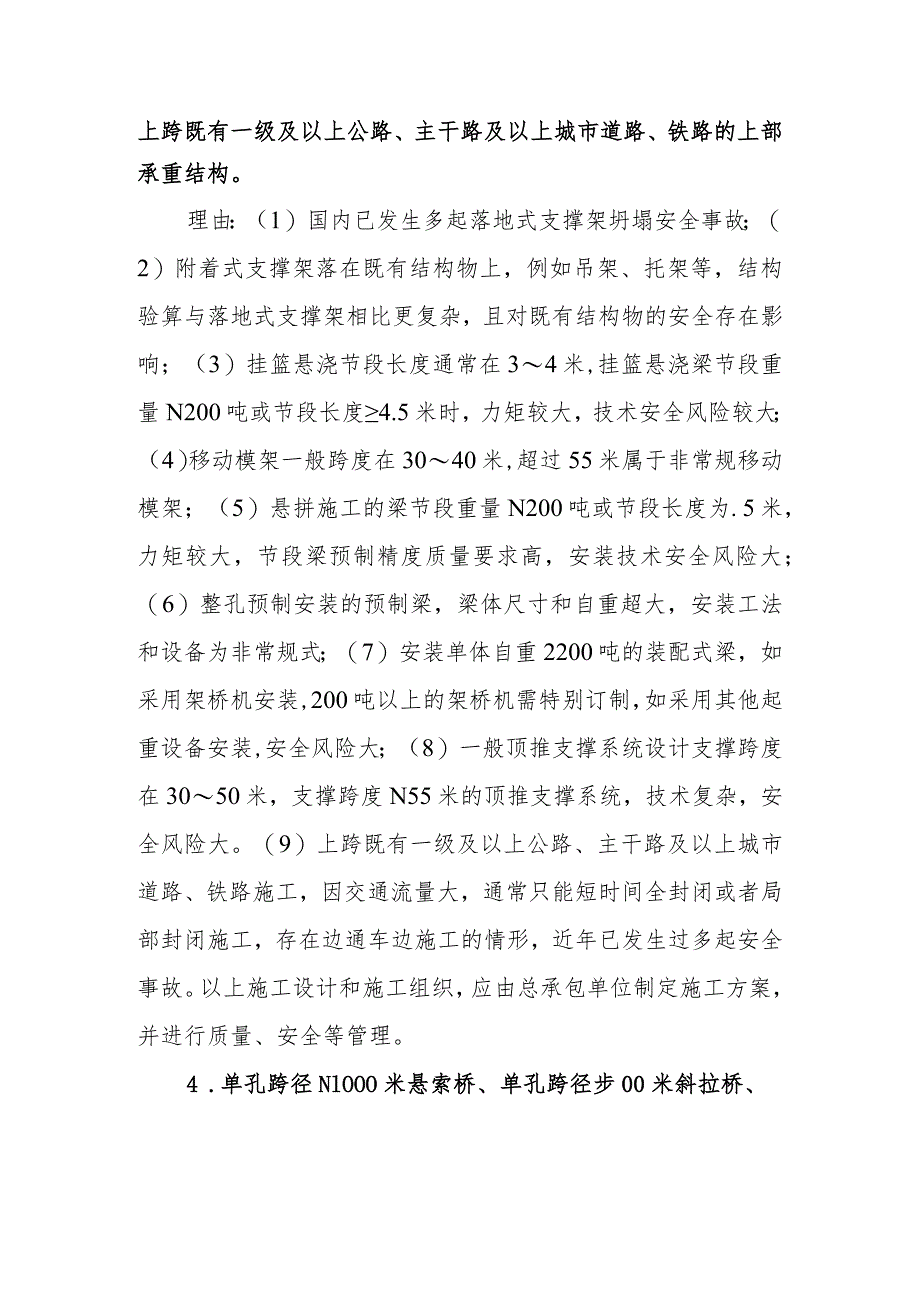

2、架施工的现浇梁;(5)节段重量工200吨或长度45米悬拼工法施工的装配式节段梁;(6)整孔预制安装的预制梁(外购梁预制、运输除外);(7)单体自重200吨的装配式梁;(8)顶推系统支撑跨度55米施工的上部承重结构;(9)上跨既有一级及以上公路、主干路及以上城市道路、铁路的上部承重结构。理由:(1)国内已发生多起落地式支撑架坍塌安全事故;(2)附着式支撑架落在既有结构物上,例如吊架、托架等,结构验算与落地式支撑架相比更复杂,且对既有结构物的安全存在影响;(3)挂篮悬浇节段长度通常在34米,挂篮悬浇梁节段重量N200吨或节段长度4.5米时,力矩较大,技术安全风险较大;(4)移动模架一般跨度在304

3、0米,超过55米属于非常规移动模架;(5)悬拼施工的梁节段重量N200吨或节段长度为.5米,力矩较大,节段梁预制精度质量要求高,安装技术安全风险大;(6)整孔预制安装的预制梁,梁体尺寸和自重超大,安装工法和设备为非常规式;(7)安装单体自重2200吨的装配式梁,如采用架桥机安装,200吨以上的架桥机需特别订制,如采用其他起重设备安装,安全风险大;(8)一般顶推支撑系统设计支撑跨度在3050米,支撑跨度N55米的顶推支撑系统,技术复杂,安全风险大。(9)上跨既有一级及以上公路、主干路及以上城市道路、铁路施工,因交通流量大,通常只能短时间全封闭或者局部封闭施工,存在边通车边施工的情形,近年已发生过

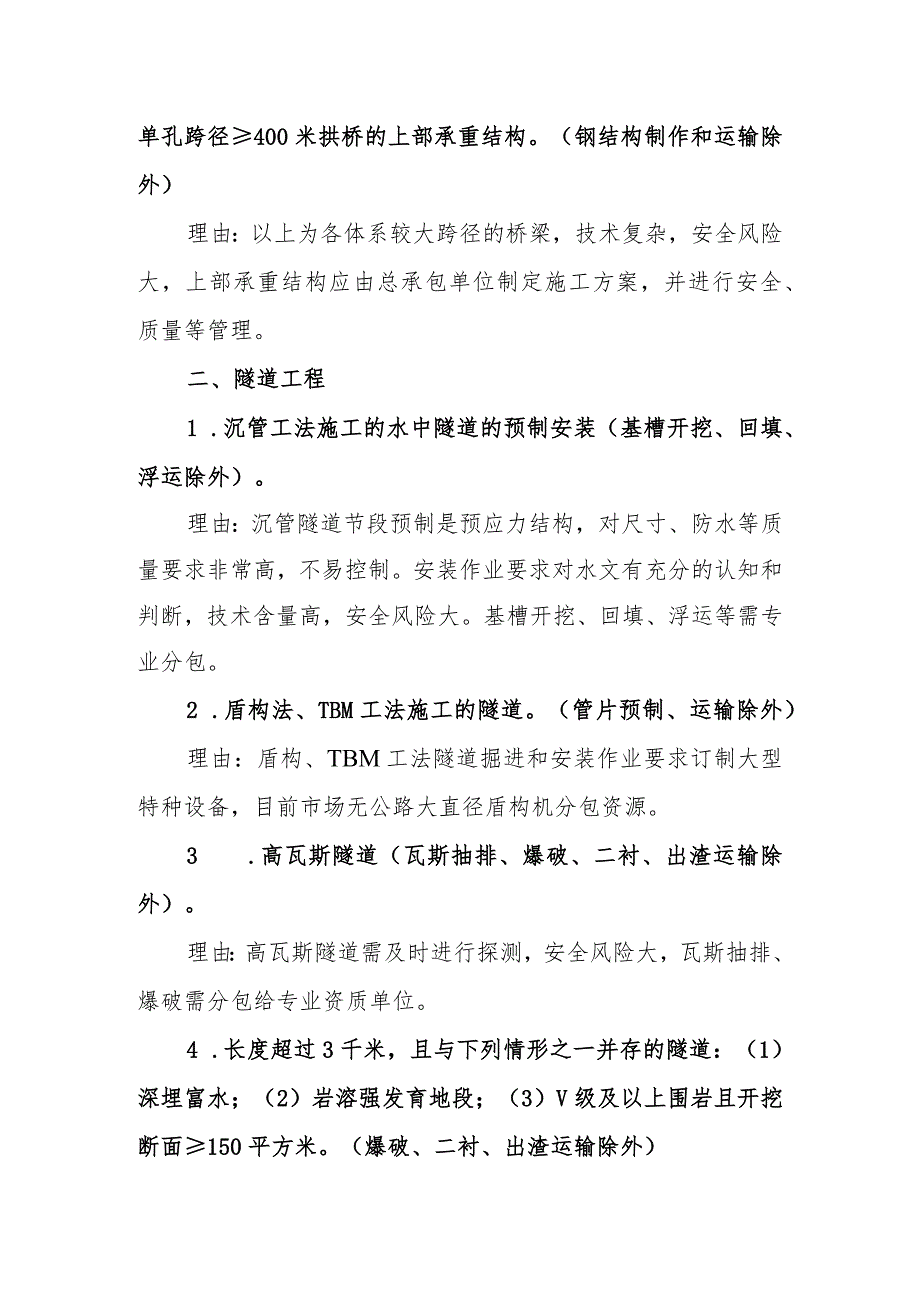

4、多起安全事故。以上施工设计和施工组织,应由总承包单位制定施工方案,并进行质量、安全等管理。4 .单孔跨径NlOOO米悬索桥、单孔跨径步00米斜拉桥、单孔跨径400米拱桥的上部承重结构。(钢结构制作和运输除外)理由:以上为各体系较大跨径的桥梁,技术复杂,安全风险大,上部承重结构应由总承包单位制定施工方案,并进行安全、质量等管理。二、隧道工程1 .沉管工法施工的水中隧道的预制安装(基槽开挖、回填、浮运除外)。理由:沉管隧道节段预制是预应力结构,对尺寸、防水等质量要求非常高,不易控制。安装作业要求对水文有充分的认知和判断,技术含量高,安全风险大。基槽开挖、回填、浮运等需专业分包。2 .盾构法、TBM

5、工法施工的隧道。(管片预制、运输除外)理由:盾构、TBM工法隧道掘进和安装作业要求订制大型特种设备,目前市场无公路大直径盾构机分包资源。3 .高瓦斯隧道(瓦斯抽排、爆破、二衬、出渣运输除外)。理由:高瓦斯隧道需及时进行探测,安全风险大,瓦斯抽排、爆破需分包给专业资质单位。4 .长度超过3千米,且与下列情形之一并存的隧道:(1)深埋富水;(2)岩溶强发育地段;(3)V级及以上围岩且开挖断面150平方米。(爆破、二衬、出渣运输除外)理由:深埋富水、岩溶强发育地段、V级及以上围岩且开挖断面150平方米的地质、水文探测对工程设计的变更、施工工法的选择、施工风险的控制非常重要,开挖、初支属于高风险作业。爆破作业需分包给专业资质单位。5 .非无轨运输出渣隧道斜井;直径*米且深度2300米的隧道竖井。(爆破除外)理由:胶带输送机提升出渣或有轨运输出渣属于高风险作业。从施工经验判断,直径5米竖井不能用钻机钻孔施工,需采用钻爆法施工,当竖井深度超过300米属于高风险作业。爆破作业需分包给专业资质单位。6 .下穿既有一级及以上公路、主干路及以上城市道路、铁路、江河湖海,且长度250米的隧道工程。(爆破、二衬、出渣运输除外)理由:下穿既有一级及以上公路、主干路及以上城市道路、铁路、江河湖海,安全风险大。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 建筑规范

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
