《内墙面抹灰施工方案 (详细).docx》由会员分享,可在线阅读,更多相关《内墙面抹灰施工方案 (详细).docx(2页珍藏版)》请在第壹文秘上搜索。

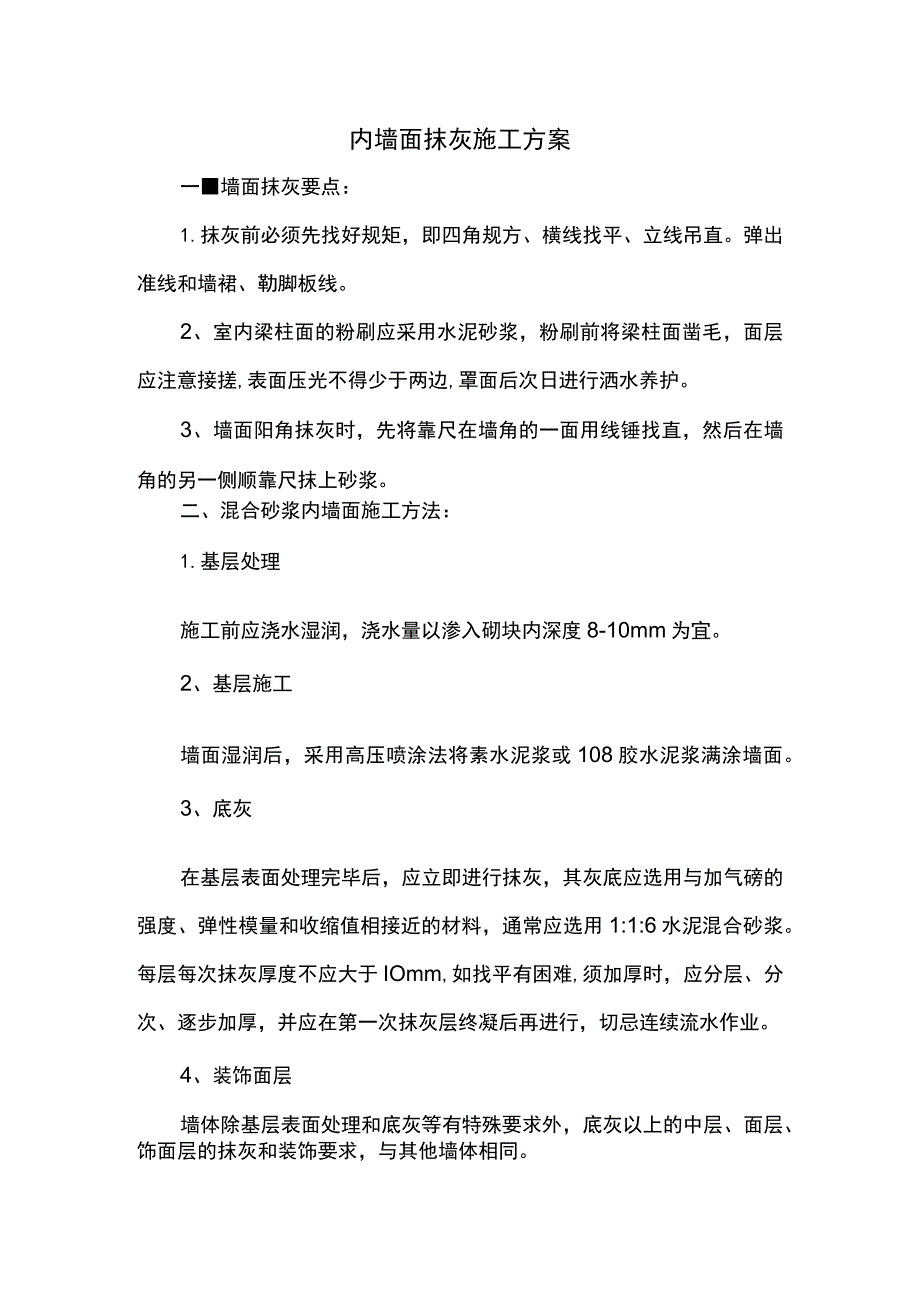

1、内墙面抹灰施工方案一墙面抹灰要点:1.抹灰前必须先找好规矩,即四角规方、横线找平、立线吊直。弹出准线和墙裙、勒脚板线。2、室内梁柱面的粉刷应采用水泥砂浆,粉刷前将梁柱面凿毛,面层应注意接搓,表面压光不得少于两边,罩面后次日进行洒水养护。3、墙面阳角抹灰时,先将靠尺在墙角的一面用线锤找直,然后在墙角的另一侧顺靠尺抹上砂浆。二、混合砂浆内墙面施工方法:1.基层处理施工前应浇水湿润,浇水量以渗入砌块内深度8-10mm为宜。2、基层施工墙面湿润后,采用高压喷涂法将素水泥浆或108胶水泥浆满涂墙面。3、底灰在基层表面处理完毕后,应立即进行抹灰,其灰底应选用与加气磅的强度、弹性模量和收缩值相接近的材料,通

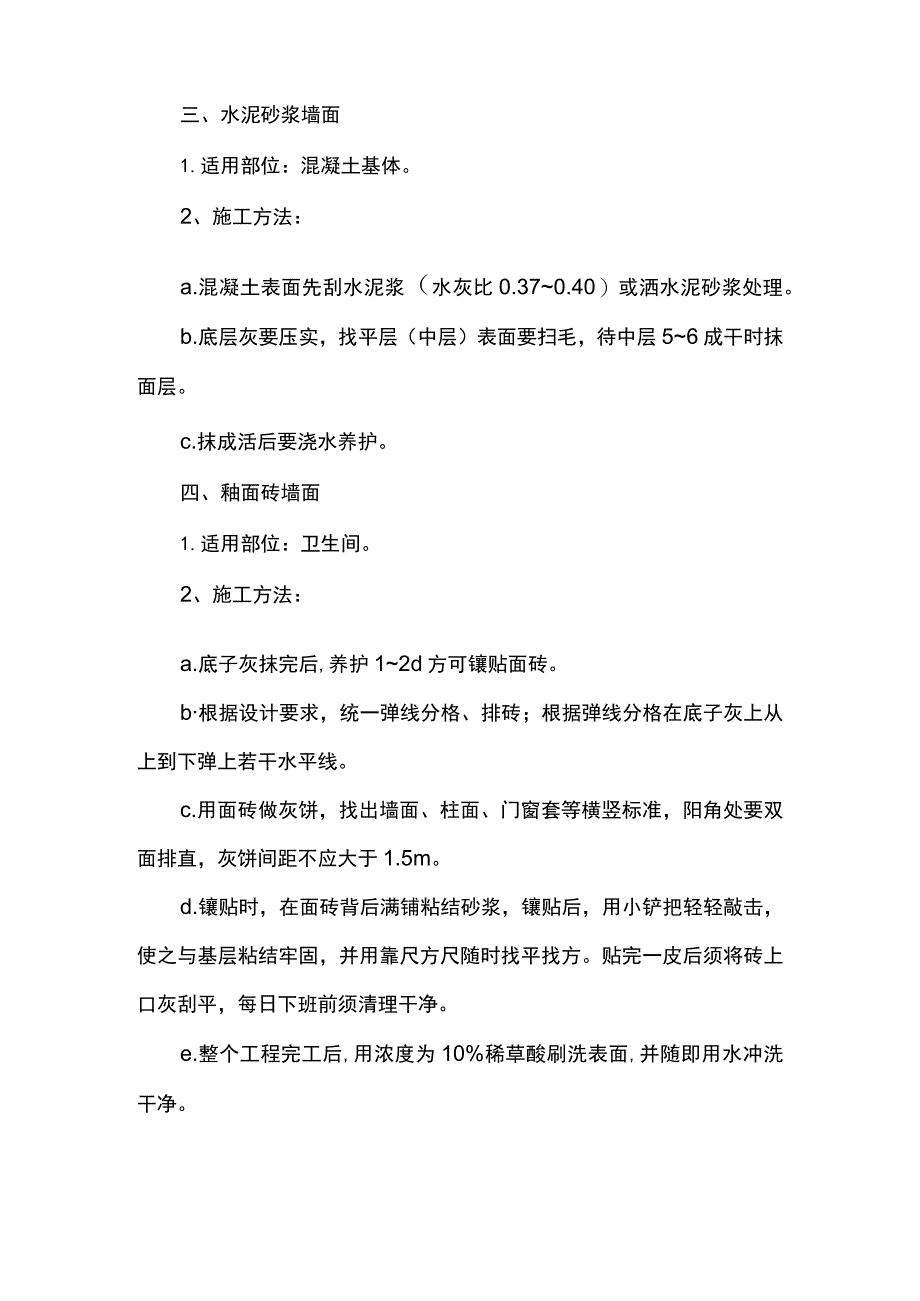

2、常应选用1:1:6水泥混合砂浆。每层每次抹灰厚度不应大于IOmm,如找平有困难,须加厚时,应分层、分次、逐步加厚,并应在第一次抹灰层终凝后再进行,切忌连续流水作业。4、装饰面层墙体除基层表面处理和底灰等有特殊要求外,底灰以上的中层、面层、饰面层的抹灰和装饰要求,与其他墙体相同。三、水泥砂浆墙面1.适用部位:混凝土基体。2、施工方法:a.混凝土表面先刮水泥浆(水灰比0.370.40)或洒水泥砂浆处理。b.底层灰要压实,找平层(中层)表面要扫毛,待中层56成干时抹面层。c.抹成活后要浇水养护。四、釉面砖墙面1.适用部位:卫生间。2、施工方法:a.底子灰抹完后,养护12d方可镶贴面砖。b根据设计要求,统一弹线分格、排砖;根据弹线分格在底子灰上从上到下弹上若干水平线。c.用面砖做灰饼,找出墙面、柱面、门窗套等横竖标准,阳角处要双面排直,灰饼间距不应大于1.5m。d.镶贴时,在面砖背后满铺粘结砂浆,镶贴后,用小铲把轻轻敲击,使之与基层粘结牢固,并用靠尺方尺随时找平找方。贴完一皮后须将砖上口灰刮平,每日下班前须清理干净。e.整个工程完工后,用浓度为10%稀草酸刷洗表面,并随即用水冲洗干净。
