内墙乳胶漆施工方案.docx

上传人:p** 文档编号:502661 上传时间:2023-10-02 格式:DOCX 页数:6 大小:19.10KB
下载 相关 举报
内墙乳胶漆施工方案.docx_第1页
第1页 / 共6页
内墙乳胶漆施工方案.docx_第2页
第2页 / 共6页
内墙乳胶漆施工方案.docx_第3页
第3页 / 共6页
内墙乳胶漆施工方案.docx_第4页
第4页 / 共6页
内墙乳胶漆施工方案.docx_第5页
第5页 / 共6页
内墙乳胶漆施工方案.docx_第6页
第6页 / 共6页
亲,该文档总共6页,全部预览完了,如果喜欢就下载吧!
资源描述

《内墙乳胶漆施工方案.docx》由会员分享,可在线阅读,更多相关《内墙乳胶漆施工方案.docx(6页珍藏版)》请在第壹文秘上搜索。

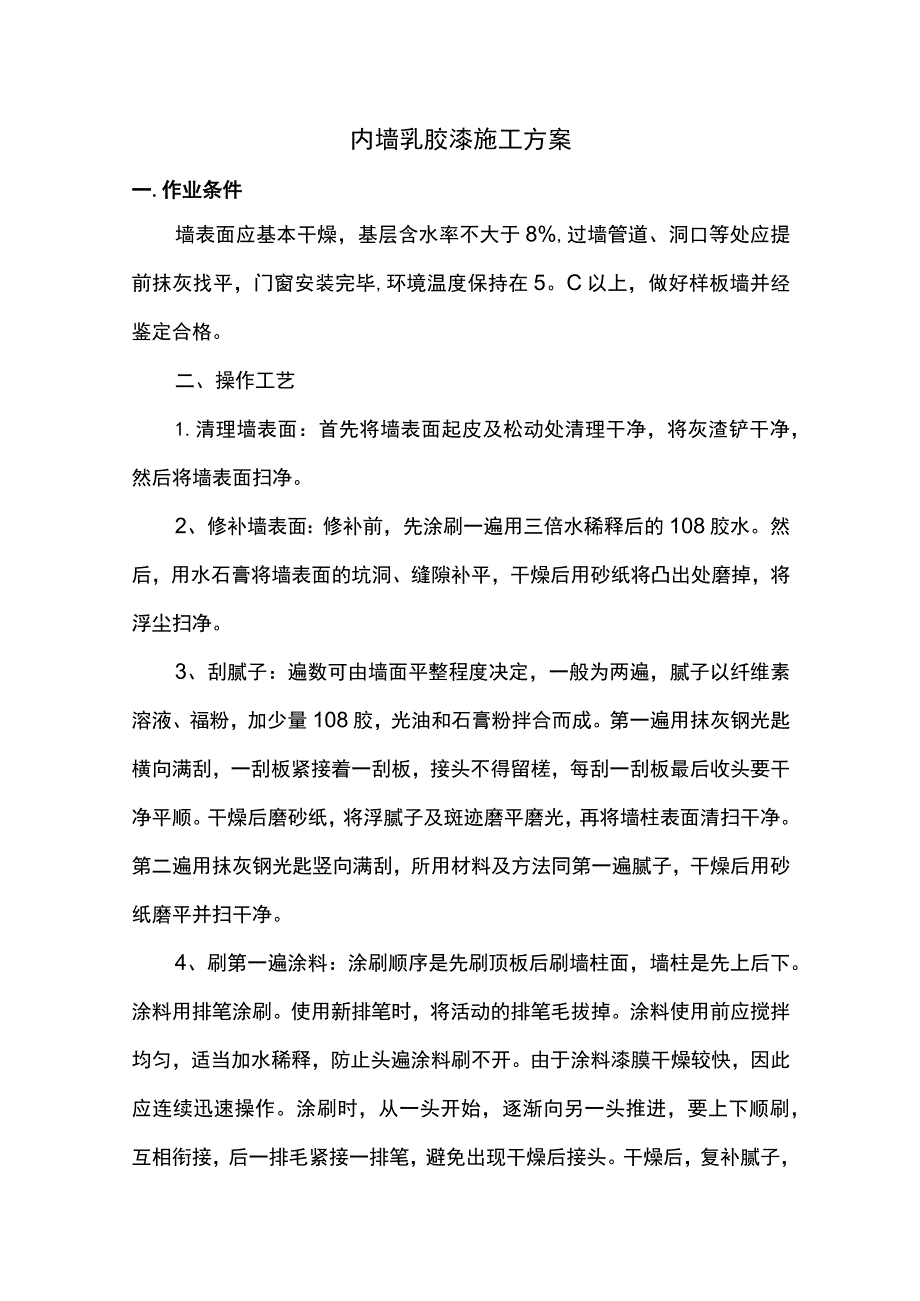

1、内墙乳胶漆施工方案一.作业条件墙表面应基本干燥,基层含水率不大于8%,过墙管道、洞口等处应提前抹灰找平,门窗安装完毕,环境温度保持在5。C以上,做好样板墙并经鉴定合格。二、操作工艺1.清理墙表面:首先将墙表面起皮及松动处清理干净,将灰渣铲干净,然后将墙表面扫净。2、修补墙表面:修补前,先涂刷一遍用三倍水稀释后的108胶水。然后,用水石膏将墙表面的坑洞、缝隙补平,干燥后用砂纸将凸出处磨掉,将浮尘扫净。3、刮腻子:遍数可由墙面平整程度决定,一般为两遍,腻子以纤维素溶液、福粉,加少量108胶,光油和石膏粉拌合而成。第一遍用抹灰钢光匙横向满刮,一刮板紧接着一刮板,接头不得留槎,每刮一刮板最后收头要干净

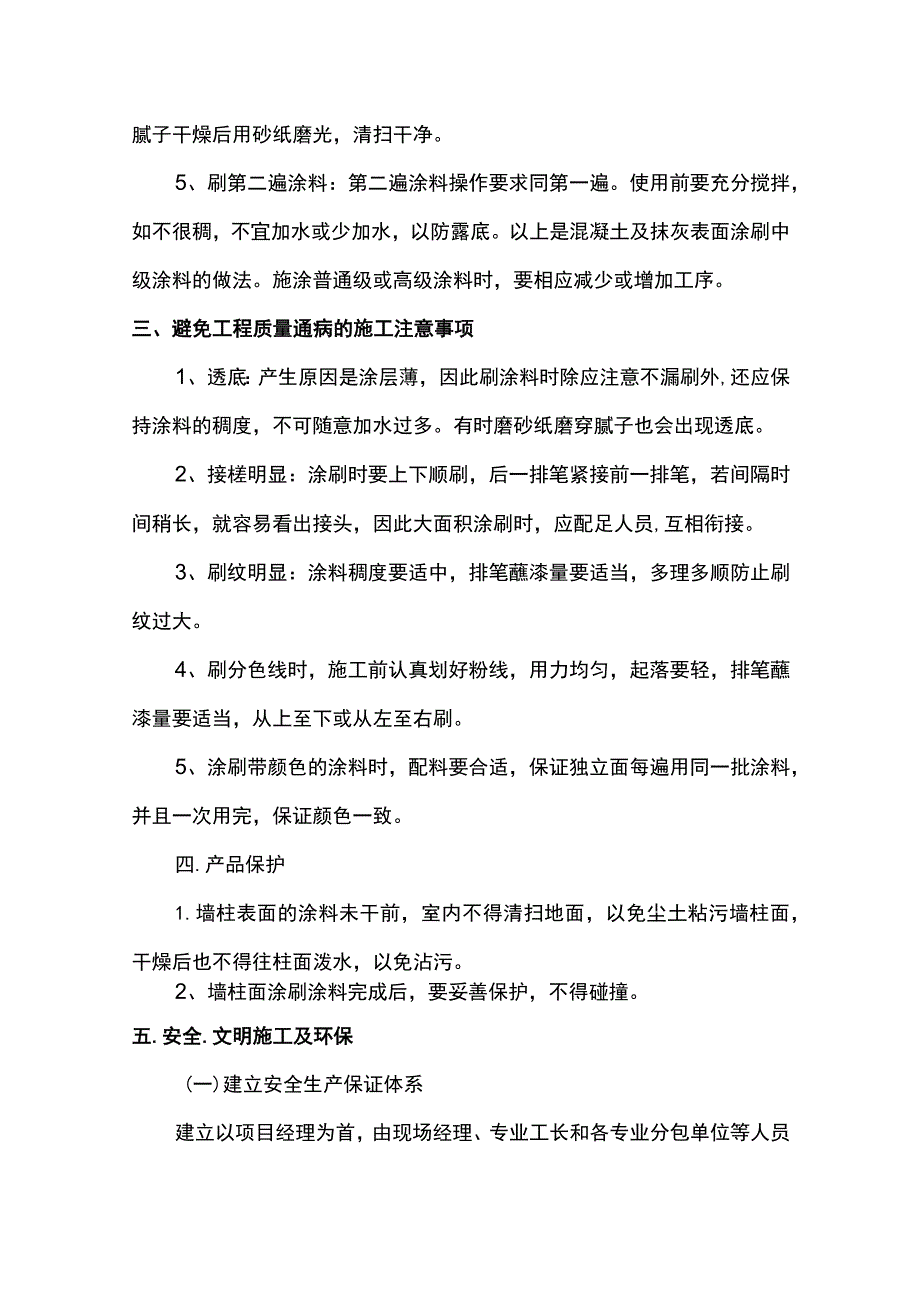

2、平顺。干燥后磨砂纸,将浮腻子及斑迹磨平磨光,再将墙柱表面清扫干净。第二遍用抹灰钢光匙竖向满刮,所用材料及方法同第一遍腻子,干燥后用砂纸磨平并扫干净。4、刷第一遍涂料:涂刷顺序是先刷顶板后刷墙柱面,墙柱是先上后下。涂料用排笔涂刷。使用新排笔时,将活动的排笔毛拔掉。涂料使用前应搅拌均匀,适当加水稀释,防止头遍涂料刷不开。由于涂料漆膜干燥较快,因此应连续迅速操作。涂刷时,从一头开始,逐渐向另一头推进,要上下顺刷,互相衔接,后一排毛紧接一排笔,避免出现干燥后接头。干燥后,复补腻子,腻子干燥后用砂纸磨光,清扫干净。5、刷第二遍涂料:第二遍涂料操作要求同第一遍。使用前要充分搅拌,如不很稠,不宜加水或少加水

3、,以防露底。以上是混凝土及抹灰表面涂刷中级涂料的做法。施涂普通级或高级涂料时,要相应减少或增加工序。三、避免工程质量通病的施工注意事项1、透底:产生原因是涂层薄,因此刷涂料时除应注意不漏刷外,还应保持涂料的稠度,不可随意加水过多。有时磨砂纸磨穿腻子也会出现透底。2、接槎明显:涂刷时要上下顺刷,后一排笔紧接前一排笔,若间隔时间稍长,就容易看出接头,因此大面积涂刷时,应配足人员,互相衔接。3、刷纹明显:涂料稠度要适中,排笔蘸漆量要适当,多理多顺防止刷纹过大。4、刷分色线时,施工前认真划好粉线,用力均匀,起落要轻,排笔蘸漆量要适当,从上至下或从左至右刷。5、涂刷带颜色的涂料时,配料要合适,保证独立面

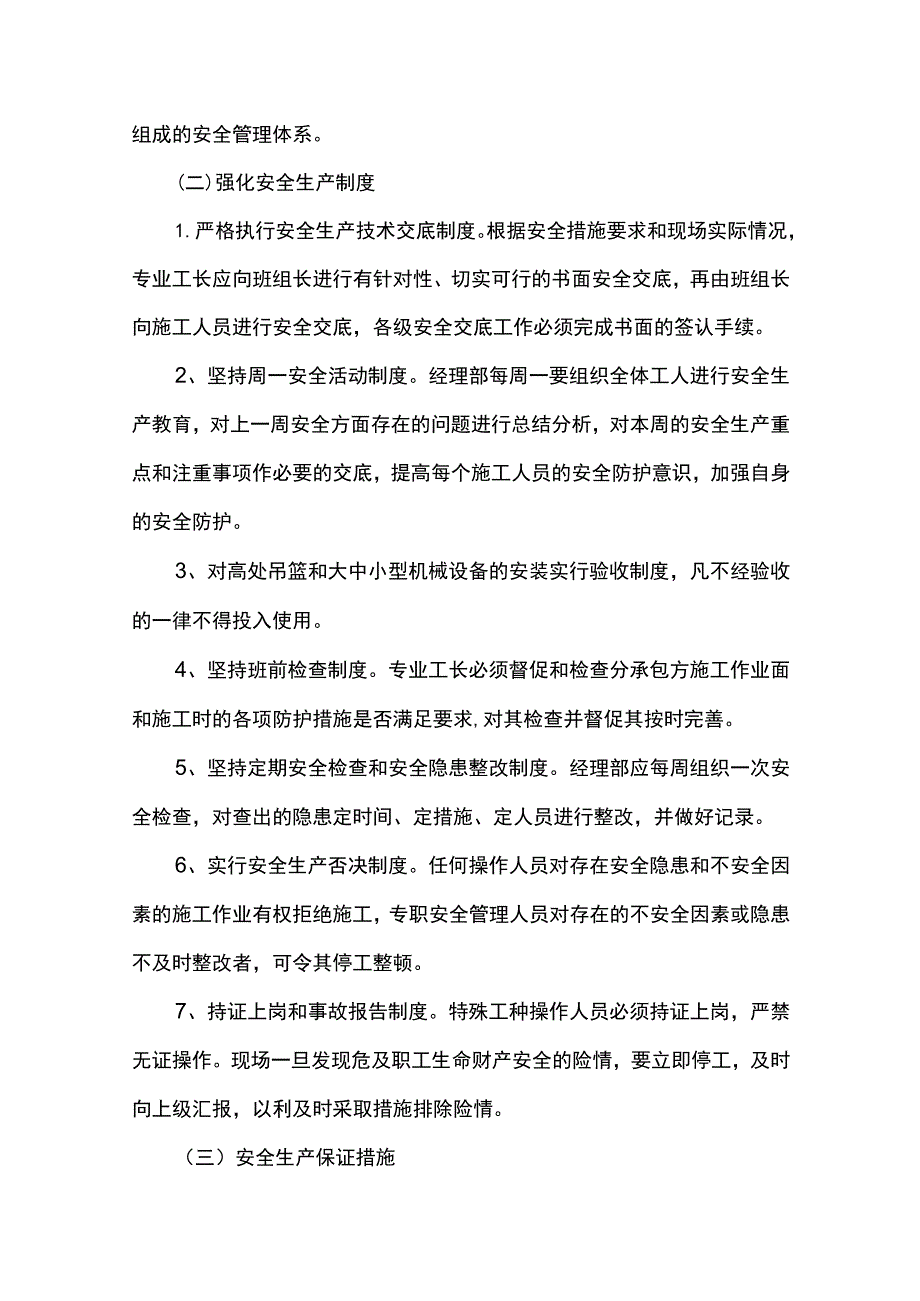

4、每遍用同一批涂料,并且一次用完,保证颜色一致。四.产品保护1.墙柱表面的涂料未干前,室内不得清扫地面,以免尘土粘污墙柱面,干燥后也不得往柱面泼水,以免沾污。2、墙柱面涂刷涂料完成后,要妥善保护,不得碰撞。五.安全.文明施工及环保(一)建立安全生产保证体系建立以项目经理为首,由现场经理、专业工长和各专业分包单位等人员组成的安全管理体系。(二)强化安全生产制度1.严格执行安全生产技术交底制度。根据安全措施要求和现场实际情况,专业工长应向班组长进行有针对性、切实可行的书面安全交底,再由班组长向施工人员进行安全交底,各级安全交底工作必须完成书面的签认手续。2、坚持周一安全活动制度。经理部每周一要组织全

5、体工人进行安全生产教育,对上一周安全方面存在的问题进行总结分析,对本周的安全生产重点和注重事项作必要的交底,提高每个施工人员的安全防护意识,加强自身的安全防护。3、对高处吊篮和大中小型机械设备的安装实行验收制度,凡不经验收的一律不得投入使用。4、坚持班前检查制度。专业工长必须督促和检查分承包方施工作业面和施工时的各项防护措施是否满足要求,对其检查并督促其按时完善。5、坚持定期安全检查和安全隐患整改制度。经理部应每周组织一次安全检查,对查出的隐患定时间、定措施、定人员进行整改,并做好记录。6、实行安全生产否决制度。任何操作人员对存在安全隐患和不安全因素的施工作业有权拒绝施工,专职安全管理人员对存

6、在的不安全因素或隐患不及时整改者,可令其停工整顿。7、持证上岗和事故报告制度。特殊工种操作人员必须持证上岗,严禁无证操作。现场一旦发现危及职工生命财产安全的险情,要立即停工,及时向上级汇报,以利及时采取措施排除险情。(三)安全生产保证措施1.对安全生产设施进行必要的、合理的投入,重要的劳动保护用品(如安全帽、安全带、安全网)等必须购买定点厂家的认定合格产品。2、在施工中,对薄弱的部位和环节,要确定安全管理的难点,分析其施工条件、特点、方法,预测安全防护的难点和事故隐患,确立管理点,制订预控措施。3、对大中型机械设备从设备进场、检验、安装到日常操作要严加控制和管理,并定期复查,凡性能不符合安全生

7、产要求的均不准使用,维修合格后方可继续使用。4、制订完善的安全防护措施和标准,保证施工人员的安全。在各种特殊机械设备上要设明确的安全警示牌,提醒施工人员注意,加强警惕性。(四)安全生产措施标准1高温季节施工,应加强施工人员的现场管理和工人自救的教育,防止高温中署、中毒现象。2、四周必须设两道护身栏杆,并不低于1.2m,洞口支挂水平安全网。3、对于电梯井水平洞口,必须加设不低于1.2m、的防护门,井道等施工后应及时恢复原状。4、楼梯间每层应装设低压照明灯具,并保证正常工作,在踏步板和休息板平台处必须设置两道牢固的安全护栏(在楼梯栏杆装设前施工力5、各工种进行上、下交叉作业时,不得在同一垂直方向上

8、操作,下层操作者必须在上层可能影响的范围以外操作,否则应设置可靠的隔离防护措施。6、施工中使用的氧气、乙块瓶等要远离明火,两者间距不得小于IOm,并要避免阳光暴晒和碰撞,应设置专库存放,不得与其他材料混放。7、施工的电梯、吊监等必须经检验合格后方可使用,定期检查其保险、限位等安全装置的灵敏性、可靠性。8、现场临电的安装、维护应有专职电工进行,其他任何人员不得拆改。配电箱、电焊机等用电设备必须经专职人员检查核实合格后方可使用,并有安全可靠的接零或接地保护。(五)施工现场的材料管理1.因本项目现场场地狭窄,要求组织施工材料的进场工作必须精心细致,科学安排,减少材料在现场的堆放时间。2、材料进场后,

9、根据施工平面布置图的不同分布区,分类码放整齐,不得乱堆乱放。3、施工现场作业面的料具和剩余材料应及时清理回收,做到工完场清,提高材料的周转使用效率,减少损耗。(六)现场文明施工、环境保护1.建立环境保护保证体系:建立以执行经理为首,由办公室、现场经理、专业工长和各专业分包单位等人员组成的环境保护管理体系。2、为减小施工时对附近居民生活的影响)等施工噪音降至最低,现场砂浆搅拌机、木工机械等设施工棚应降低噪音。3、装修施工阶段,施工设置垃圾集中堆放区,以利于统一外运和及时外运。4、施工现场及场外临街道路,设专人每天洒水。进出现场的车辆禁止鸣笛,出场前进行清扫、冲洗。5、施工现场的宿舍和食堂进行统一管理,设饮水器、洗碗池等,由专人进行管理,剩饭菜不得随意乱倒,减少对环境的污染,提高卫生水平。(七)现场消防管理1.施工现场内严格按施工组织设计的要求设置消火栓,在各楼层、材料仓库、宿舍、食堂等处留设足够的灭火器。2、各种施工材料必须按规定位置码放,不得占用道路。同时在消火栓周围3m、内不得堆放任何物料。3、施工现场坚持用火审批制度,从事电、气焊作业者必须先申请用火证,并证实用火点周围无易燃、易爆物品,准备专门灭火措施后方可批准使用。4、易燃、易爆材料必须有专库存放,不得堆放在建筑物内,并指定专人管理。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
