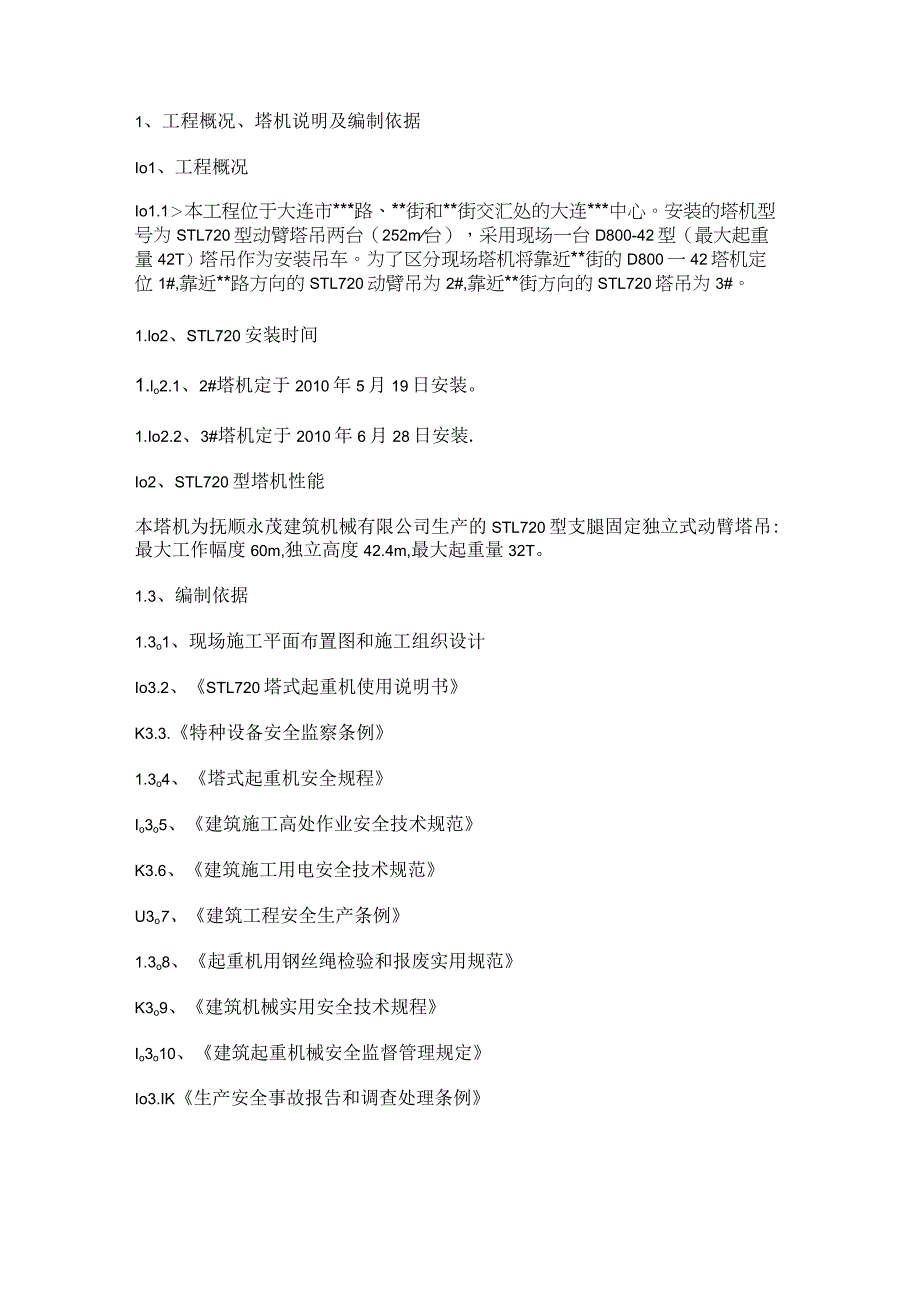

《动臂塔吊安装实施方案 -.docx》由会员分享,可在线阅读,更多相关《动臂塔吊安装实施方案 -.docx(17页珍藏版)》请在第壹文秘上搜索。

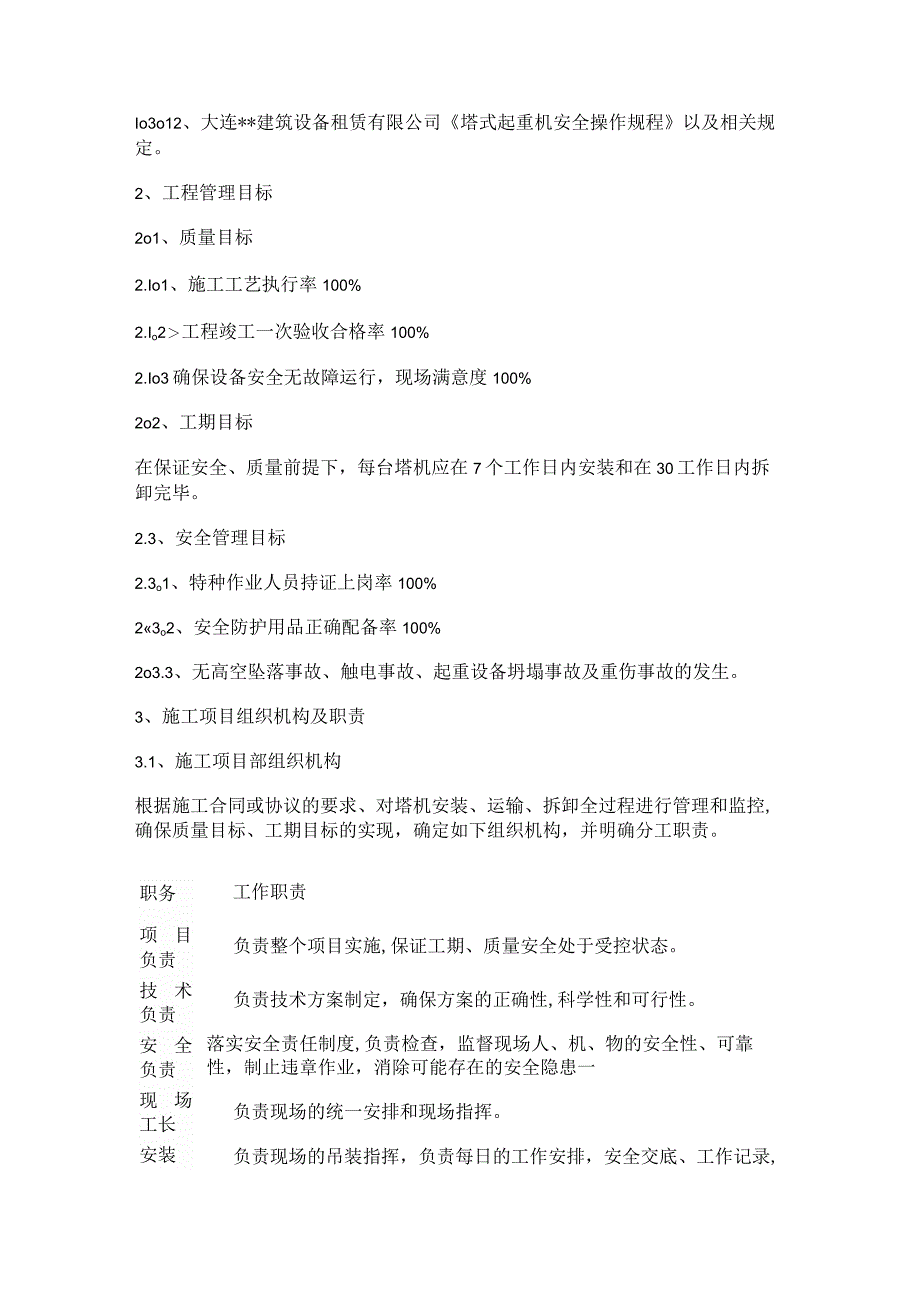

1、1、工程概况、塔机说明及编制依据Io1、工程概况Io1.1本工程位于大连市*路、*街和*街交汇处的大连*中心。安装的塔机型号为STL720型动臂塔吊两台(252m台),采用现场一台D800-42型(最大起重量42T)塔吊作为安装吊车。为了区分现场塔机将靠近*街的D800一42塔机定位1#,靠近*路方向的STL720动臂吊为2#,靠近*街方向的STL720塔吊为3#。1.lo2、STL720安装时间1.lo2.1、2#塔机定于2010年5月19日安装。1.Io2.2、3#塔机定于2010年6月28日安装.Io2、STL720型塔机性能本塔机为抚顺永茂建筑机械有限公司生产的STL720型支腿固定独

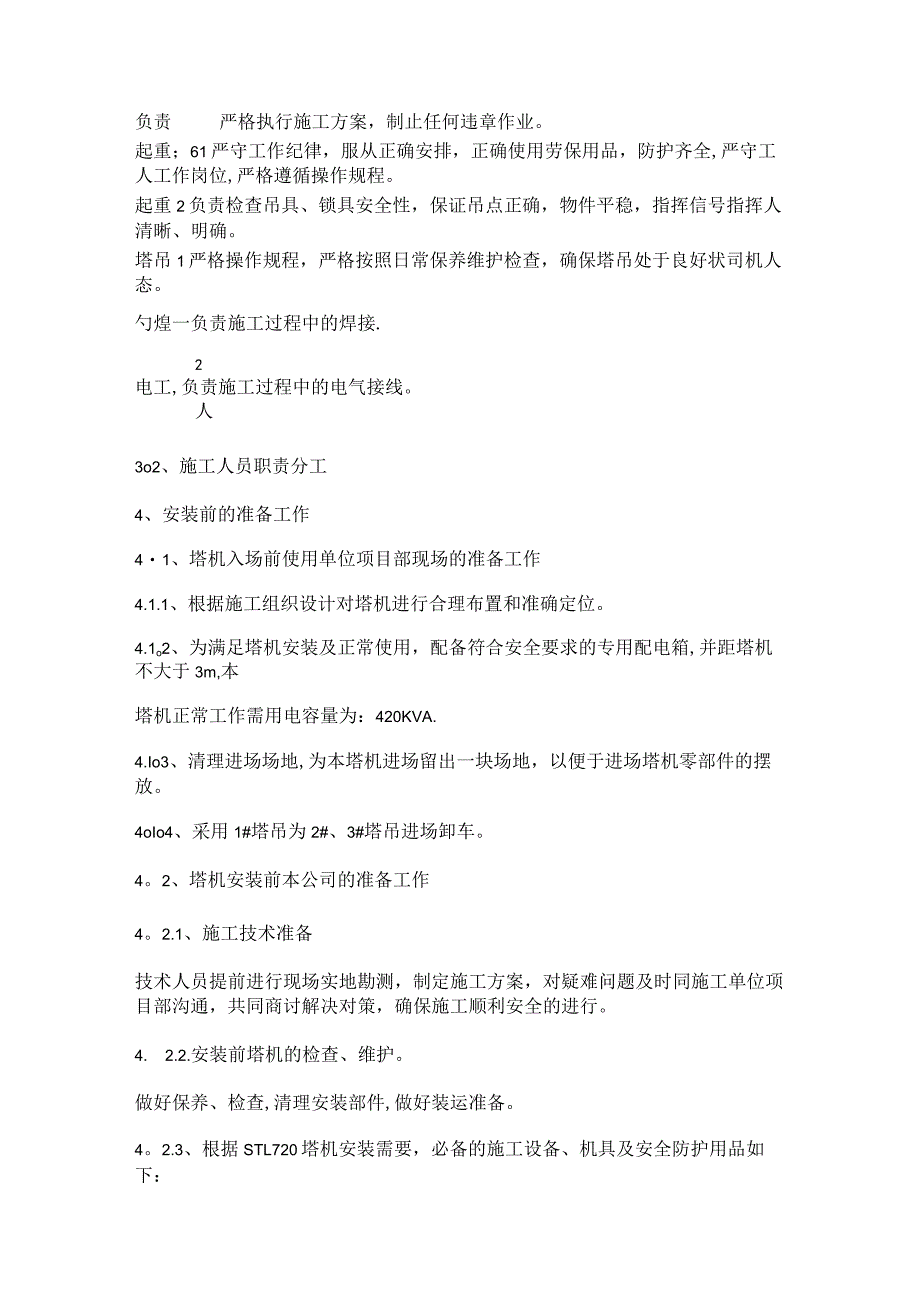

2、立式动臂塔吊:最大工作幅度60m,独立高度42.4m,最大起重量32T。1.3、编制依据1.3o1、现场施工平面布置图和施工组织设计Io3.2、STL720塔式起重机使用说明书K3.3.特种设备安全监察条例1.3o4、塔式起重机安全规程Io3o5、建筑施工高处作业安全技术规范K3.6、建筑施工用电安全技术规范U3o7、建筑工程安全生产条例1.3o8、起重机用钢丝绳检验和报废实用规范K3o9、建筑机械实用安全技术规程Io3o10、建筑起重机械安全监督管理规定Io3.IK生产安全事故报告和调查处理条例Io3o12、大连*建筑设备租赁有限公司塔式起重机安全操作规程以及相关规定。2、工程管理目标2o1
3、、质量目标2.Io1、施工工艺执行率100%2.Io2工程竣工一次验收合格率100%2.Io3确保设备安全无故障运行,现场满意度100%2o2、工期目标在保证安全、质量前提下,每台塔机应在7个工作日内安装和在30工作日内拆卸完毕。2.3、安全管理目标2.3o1、特种作业人员持证上岗率100%23o2、安全防护用品正确配备率100%2o3.3、无高空坠落事故、触电事故、起重设备坍塌事故及重伤事故的发生。3、施工项目组织机构及职责3.1、施工项目部组织机构根据施工合同或协议的要求、对塔机安装、运输、拆卸全过程进行管理和监控,确保质量目标、工期目标的实现,确定如下组织机构,并明确分工职责。职务项目
4、负责技术 负责安全 负责现场 工长安装工作职责负责整个项目实施,保证工期、质量安全处于受控状态。负责技术方案制定,确保方案的正确性,科学性和可行性。落实安全责任制度,负责检查,监督现场人、机、物的安全性、可靠性,制止违章作业,消除可能存在的安全隐患一负责现场的统一安排和现场指挥。负责现场的吊装指挥,负责每日的工作安排,安全交底、工作记录,负责严格执行施工方案,制止任何违章作业。起重;61严守工作纪律,服从正确安排,正确使用劳保用品,防护齐全,严守工人工作岗位,严格遵循操作规程。起重2负责检查吊具、锁具安全性,保证吊点正确,物件平稳,指挥信号指挥人清晰、明确。塔吊1严格操作规程,严格按照日常保养
5、维护检查,确保塔吊处于良好状司机人态。勺煌一负责施工过程中的焊接.2电工,负责施工过程中的电气接线。人3o2、施工人员职责分工4、安装前的准备工作41、塔机入场前使用单位项目部现场的准备工作4.1.1、根据施工组织设计对塔机进行合理布置和准确定位。4.1o2、为满足塔机安装及正常使用,配备符合安全要求的专用配电箱,并距塔机不大于3m,本塔机正常工作需用电容量为:420KVA.4.Io3、清理进场场地,为本塔机进场留出一块场地,以便于进场塔机零部件的摆放。4oIo4、采用1#塔吊为2#、3#塔吊进场卸车。4。2、塔机安装前本公司的准备工作4。2.1、施工技术准备技术人员提前进行现场实地勘测,制定
6、施工方案,对疑难问题及时同施工单位项目部沟通,共同商讨解决对策,确保施工顺利安全的进行。4. 2.2.安装前塔机的检查、维护。做好保养、检查,清理安装部件,做好装运准备。4。2.3、根据STL720塔机安装需要,必备的施工设备、机具及安全防护用品如下:4。2.3o1、因工程周边的局限性,采用1#塔吊作为2#、3#塔吊进场、卸车、安装的施工机械.4。23o2、工具及吊索序号名称规格型号单位数量备注1.手动倒链5T个22.专用工具扳手套1随机配备3.安全帽顶204.安全带条95.起重用钢丝绳30根4长度8m6.起重用钢丝绳26根4长度6m7.起重用钢丝绳18根4长度8m8.起重用钢丝绳24根4长度
7、6m9.卡环5T个410.卡环IOT个411.对讲机412.撬棍30根213.大锤18磅把414.麻绳18米5015.冲销24根216.劳保用品套若干对所使用的吊具进行全面的安全检查,确定完好后方可使用。4.24、在基础地板施工完毕且碎凝固后,现场清理场地为塔机的安装留出安装场地(详见下页施工现场平面图)。5、塔机基础的制作塔机基础由生产厂家加工特制固定脚,固定框架定位由塔机所有方项目部负责安装,要求地基承载力212KNm2o6、塔机的安装工艺流程6.1、 安装工序安装标准节一安装顶升套架-安装引进系统及过渡节-安装回转总成一安装平衡臂总成一安装起升机构-安装塔头一起重臂总成一配重-起升机构钢
8、丝绳。6.2、 安装工艺6o2o1、安装标准节.6o2oIo1、采用H205A型标准节,用5组双头螺栓、螺母和垫圈将护栏安装在爬梯上。6o2.1o2、用4个销轴将平台安装在标准节上,并用弹簧销固定.6.2oIo3、用4组螺栓、螺母和垫圈将梯子连接在平台和标准节上.6。2oIo4、用2组螺栓、螺母和垫圈将梯子安装在平台上。6。2oIo5、用固定板和卡板将梯子连接在一起,并用4组螺栓、螺母和垫圈固定。6.2.2、标准节的联结6.2o2o1、吊起组装好的标准节,安装在固定脚上,中心定位后,用双头螺栓、垫板和螺母将地脚和表转接联接紧固,双头螺栓的扭紧力矩为5400N。m,注意检查螺母和螺栓有无损坏的痕
9、迹,在螺栓纹上涂上润滑剂.6。2.22、在安装标准节联接螺栓时,应注意方形螺母干涩问题,若遇到方螺母干涩的情况时,应把第二根螺栓松开,使两个方螺母间保证一定的间隙,然后再预紧第二根螺栓。在联接标准节时联接螺栓紧固顺序为1、2、3、4、5、6、7、8如下图所示6o2o3、顶升套架的安装6.2o3.1、按照塔机说明书将顶升套架组装在一起.安装套架之前必须保证固定脚以上至少有2节标准节.6。2.3.2、将组装好的顶升套架吊起套在标准节外,用顶升横梁将其固定在底部标准节的顶升耳上。6. 2o4、回转总成的组装6o2o4o1、用高强螺栓M30*2-240、M30*2-230、螺母M30*2、垫圈30和回
10、转支承,将上下回转连接在一起。螺栓的扭紧力矩为1800N.m6。2.4o2、安装回转机构和平台、梯子、司机室至回转总成.6o2.4o3、引进梁和拉杆可以在顶升加节时安装.6o251、用2根630的吊索,通过回转上支座的吊耳,吊起组装好的回转总成。检查其稳定性和水平情况,在回转尾部系上一根牵引绳。6.2o5o2、分别用螺栓、螺母及垫板将回转总成连接在标准节上。6o2。6、平衡臂的安装6o2。6o1、将平台和栏杆安装在平衡臂上。6o2o6.2、用螺栓、螺母和垫圈将电控箱安装在平衡臂上.6. 26o3、安装平衡臂前,将平衡臂吊起离地面IoCln,检查部件是否平衡,若需要应重新调整吊点。6.20 6o
11、4、用销轴将平衡臂与回转联接,并插入锁销,用开口销卡固。6o2o6o5、用销轴将起升机构、变幅机构安装在平衡臂上,并用开口销固定。6。2.7.塔头的组装6o2o7.1、用销轴1将滑轮架分别与前支撑、后支撑相连接,并插上弹簧销.6.21 7o2、用销轴2将防倾翻装置与塔头连接,并插上开口销.6o273、用销轴3将拉杆、防倾翻装置、塔头连接,并插上开口销。6o2o7.4、用销轴4将梯子与塔头连接,并插上开口销。6o2o7o5、用销轴5将平台与塔头连接,并插上开口销。602.8、塔头的安装6。2.8。1、吊装组装好的塔头A型架总成,找好平衡6o2o8.2、用销轴1将塔头与上回转支座上联接,并用卡板2
12、卡固后用螺栓3紧固,如图上图所示.6.2o8.3、用销轴4将塔头撑杆安装在平衡臂上,并用卡板5卡固后用螺栓6紧固,如图上图所示6o2o9、起重臂架的组成和安装6.2o9o1、起重臂及风牌的安装形式及选择。6。2。9o2.1、在安装起重臂前要在平衡臂上安装一块配重块。6. 2.9o2o2、在地面将平台、护栏及变幅拉杆组装至臂架上.6.2o9o2.3、用销轴2和拉板4将绷绳3、5、6连接在一起,用销轴2弹簧销将绷绳3、5、6安装在臂架7上。6.2.9.2.4、由地面吊起臂架7,使臂架与水平线成大约17度夹角,检查其稳定性及横向水平性。6.2.9o2o5、吊起臂架,然后将其吊至连接位置。用销轴将臂架
13、与平衡臂连接,插入开口销固定,此连接处采用自润滑轴承,安装销轴时不需要加润滑剂。6。29o2.6、利用辅助吊提起臂架,使臂架的仰角增大,用辅助机构的钢丝绳经过塔头的导轮8将绷绳3、5、6的一端连接,并拉钢丝绳,使绷绳的连接在塔头1上,并用销轴2和弹簧销固定。6o2o9.2.7、下落臂架,使绷绳拉直,卸下吊具。6.2o9,3、各臂长绷绳的安装组合表6o2。9.4、变幅拉绳的组合参照下图6o2.10、配重的安装6o2oIOo1、配重的种类分为A、Bo(如上图)6o2.10.2、配重的安装6.2oIOo2.1、在地面将配重块A、B与平衡臂进行试装.6.2o10.2.2按照顺序将配重块A、B安装在平衡
14、臂的尾部,根据臂长选择配重组合及安装位置,见配重组合表(安装重量见“配重安装形式”部分)6.2IOo2o3、检查配重块落到齿槽中固定后,方可使用。6。2.IOo2.4、配重组合表6.2o11、穿绕钢丝绳6.2oIlo1、塔机安装至下图所示,此时不用再使用辅助起重机,现在可以穿绕变幅及起升钢丝绳工作。620Ilo2、变幅钢丝绳的具体穿绕方法6o2.1102o1、用销轴4(共两组)将动滑轮组3与塔头1联接,如下图a所示。6。2.11o2.2、引变幅钢丝绳7至塔头顶部的定滑轮组2,使定滑轮2与动滑轮组3进行10倍率缠绕(在顶滑轮组和动滑轮组之间缠绕5周),然后将钢丝绳段部锁固至契套6处,如下图b所示.6o2oIlo2.3、引起升钢丝绳11经塔头排绳轮5、臂架滑轮组,从臂架滑轮12返回固定在动滑轮组3处。6o2.11.2o4、拆除定滑轮组2与动滑轮组3的销轴4,如下图a示。602oIl02o5、操作变幅机构和起升机构,使动滑轮组3下降,直至落到臂架上。6.2.11o2.6、用销轴将拉板14与臂架联接,并用开口销固定。602oIlo2.7、拆下起升钢丝绳11,待起升绳缠绕时使用。6.2.11o2。8、操作变幅机构,拉起臂架8,使绷绳9松弛,并拆下销轴和绷绳9,如下图C所示.6211.3、起升钢丝
