医院门诊综合楼业务辅助楼后浇带施工方法.docx

上传人:p** 文档编号:502830 上传时间:2023-10-02 格式:DOCX 页数:3 大小:51.70KB
下载 相关 举报
医院门诊综合楼业务辅助楼后浇带施工方法.docx_第1页
第1页 / 共3页
医院门诊综合楼业务辅助楼后浇带施工方法.docx_第2页
第2页 / 共3页
医院门诊综合楼业务辅助楼后浇带施工方法.docx_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

《医院门诊综合楼业务辅助楼后浇带施工方法.docx》由会员分享,可在线阅读,更多相关《医院门诊综合楼业务辅助楼后浇带施工方法.docx(3页珍藏版)》请在第壹文秘上搜索。

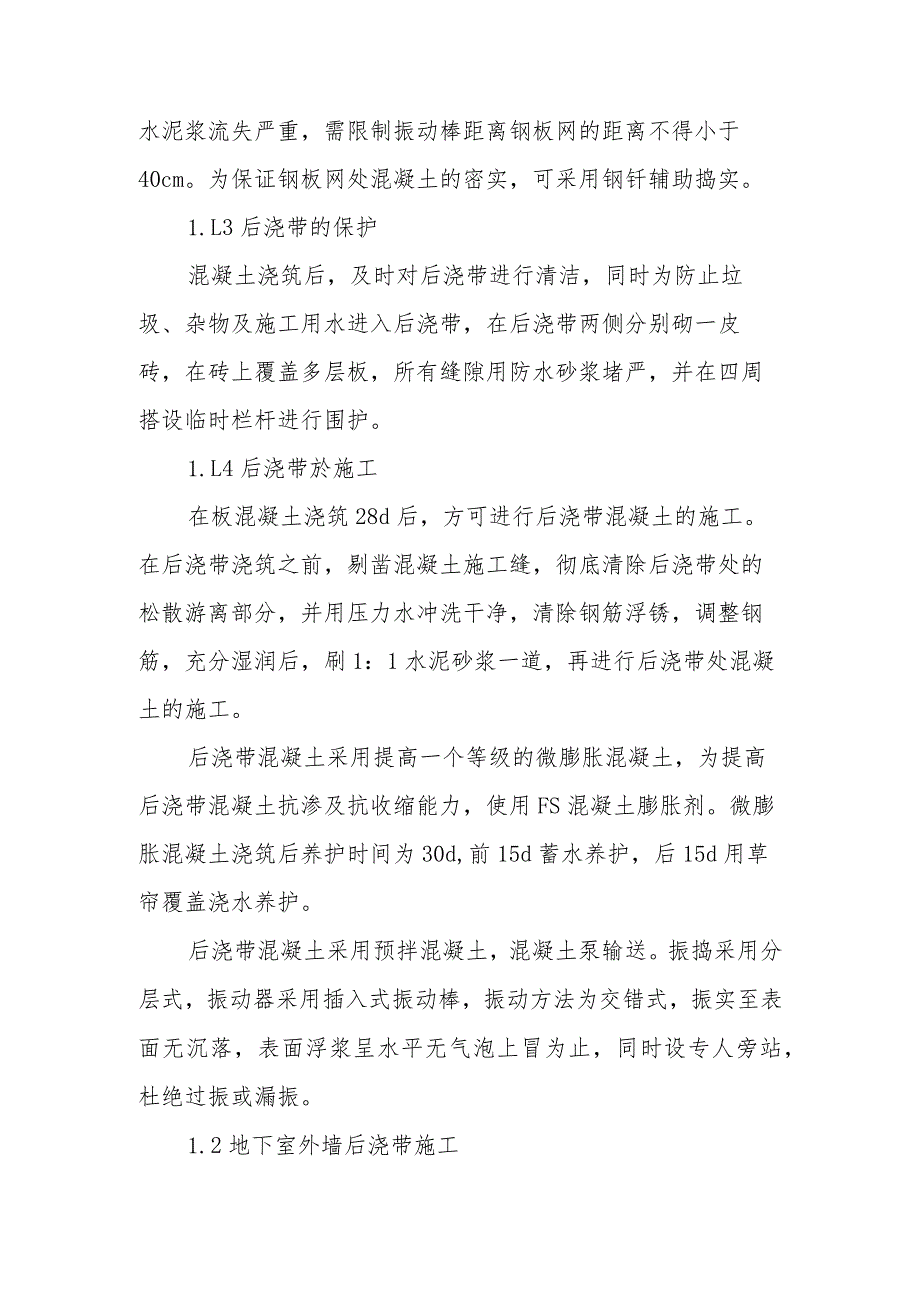

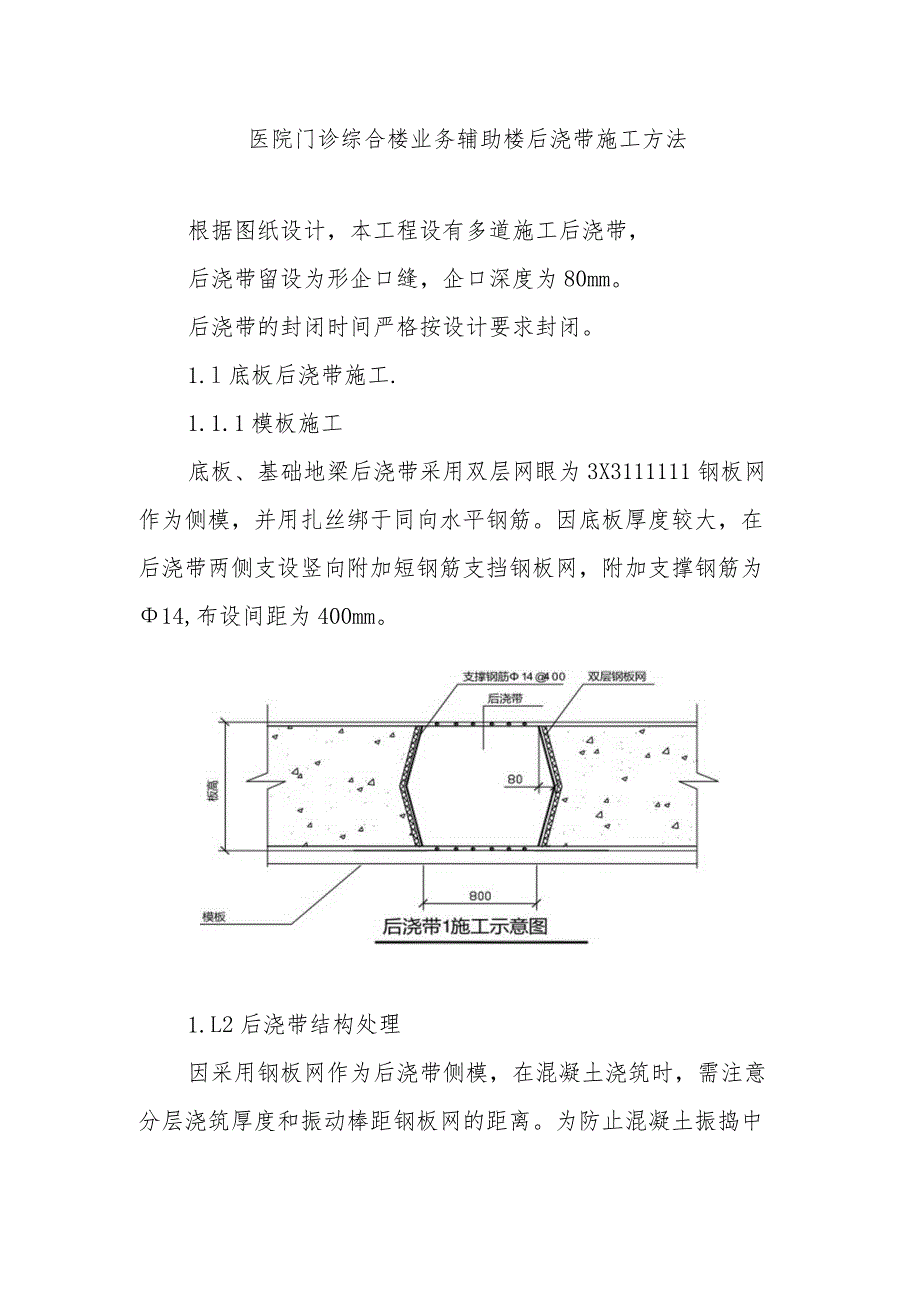

1、医院门诊综合楼业务辅助楼后浇带施工方法根据图纸设计,本工程设有多道施工后浇带,后浇带留设为形企口缝,企口深度为80mm。后浇带的封闭时间严格按设计要求封闭。1.l底板后浇带施工.1.1.1模板施工底板、基础地梁后浇带采用双层网眼为3X3111111钢板网作为侧模,并用扎丝绑于同向水平钢筋。因底板厚度较大,在后浇带两侧支设竖向附加短钢筋支挡钢板网,附加支撑钢筋为14,布设间距为400mm。1.L2后浇带结构处理因采用钢板网作为后浇带侧模,在混凝土浇筑时,需注意分层浇筑厚度和振动棒距钢板网的距离。为防止混凝土振捣中水泥浆流失严重,需限制振动棒距离钢板网的距离不得小于40cm。为保证钢板网处混凝土的

2、密实,可采用钢钎辅助捣实。1.L3后浇带的保护混凝土浇筑后,及时对后浇带进行清洁,同时为防止垃圾、杂物及施工用水进入后浇带,在后浇带两侧分别砌一皮砖,在砖上覆盖多层板,所有缝隙用防水砂浆堵严,并在四周搭设临时栏杆进行围护。1.L4后浇带於施工在板混凝土浇筑28d后,方可进行后浇带混凝土的施工。在后浇带浇筑之前,剔凿混凝土施工缝,彻底清除后浇带处的松散游离部分,并用压力水冲洗干净,清除钢筋浮锈,调整钢筋,充分湿润后,刷1:1水泥砂浆一道,再进行后浇带处混凝土的施工。后浇带混凝土采用提高一个等级的微膨胀混凝土,为提高后浇带混凝土抗渗及抗收缩能力,使用FS混凝土膨胀剂。微膨胀混凝土浇筑后养护时间为3

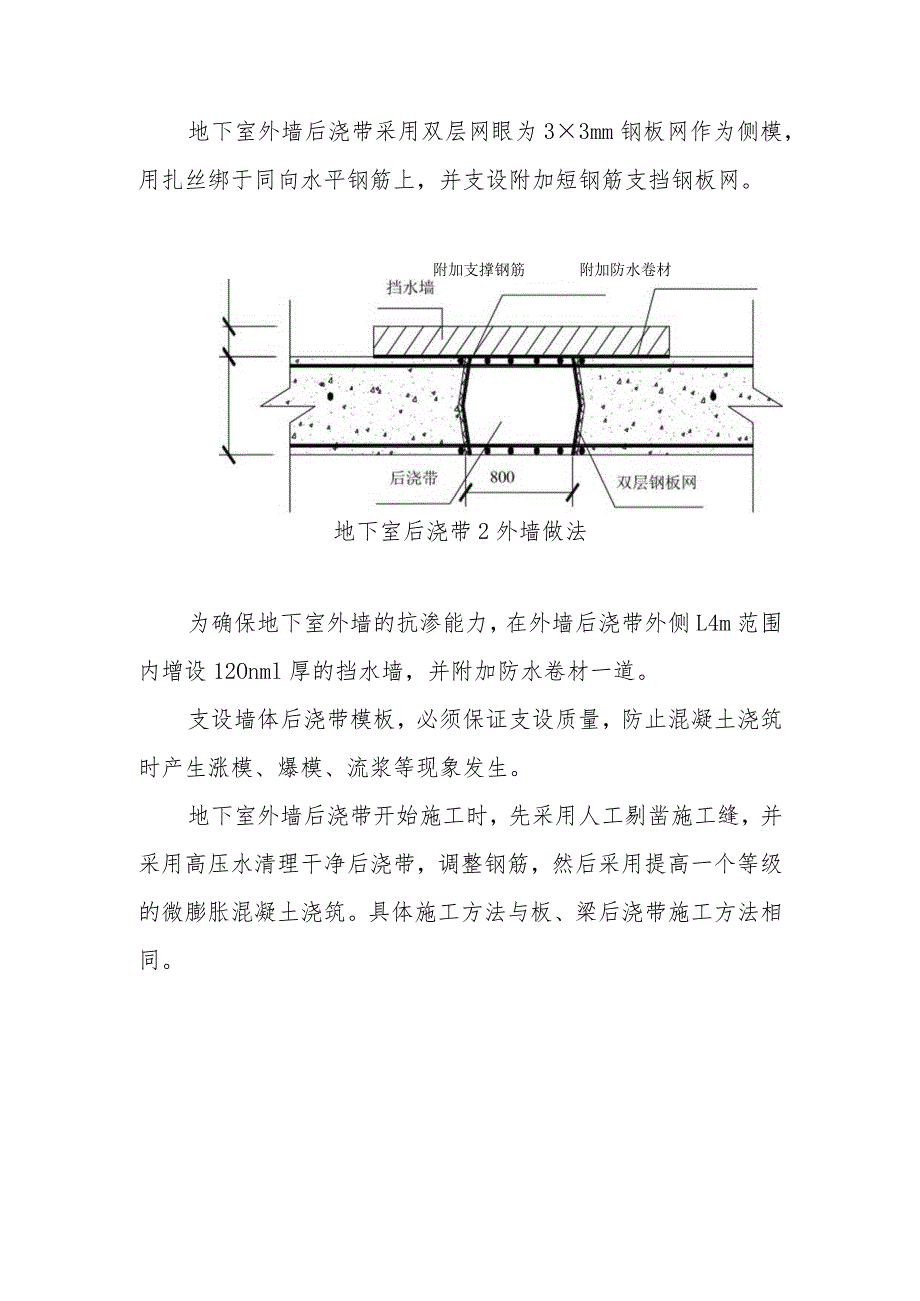

3、0d,前15d蓄水养护,后15d用草帘覆盖浇水养护。后浇带混凝土采用预拌混凝土,混凝土泵输送。振捣采用分层式,振动器采用插入式振动棒,振动方法为交错式,振实至表面无沉落,表面浮浆呈水平无气泡上冒为止,同时设专人旁站,杜绝过振或漏振。1.2地下室外墙后浇带施工地下室外墙后浇带采用双层网眼为33mm钢板网作为侧模,用扎丝绑于同向水平钢筋上,并支设附加短钢筋支挡钢板网。附加支撑钢筋附加防水卷材地下室后浇带2外墙做法为确保地下室外墙的抗渗能力,在外墙后浇带外侧L4m范围内增设12Onml厚的挡水墙,并附加防水卷材一道。支设墙体后浇带模板,必须保证支设质量,防止混凝土浇筑时产生涨模、爆模、流浆等现象发生。地下室外墙后浇带开始施工时,先采用人工剔凿施工缝,并采用高压水清理干净后浇带,调整钢筋,然后采用提高一个等级的微膨胀混凝土浇筑。具体施工方法与板、梁后浇带施工方法相同。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
