《医院门诊综合楼业务辅助楼工程施工进度计划与工期保证措施.docx》由会员分享,可在线阅读,更多相关《医院门诊综合楼业务辅助楼工程施工进度计划与工期保证措施.docx(12页珍藏版)》请在第壹文秘上搜索。

1、医院门诊综合楼业务辅助楼逊初计划与工蝴i三施第一节施工进度计划编制说明根据施工组织与施工部署,结合本工程概况、施工方法、资源配置以及我单位施工医院工程的经验编制工程总进度计划。进度计划控制是实现各项目标的重要保证,通过对总工期进行分解,明确工期控制点以及各分部分项工程的起始时间,选择科学合理的施工方法,配备合理有效的资源,加强对分包队伍的总包协调与管理,制定强有力的工期保证措施,对施工进度进行全过程监控,确保总进度计划的实现。第二节施工总体进度计划网络图及工期控制点本工程计划总工期为351个日历天,计划开工日期在2009年2月6日,计划竣工日期在2010年1月21日。为确保工期目标的实现,将总

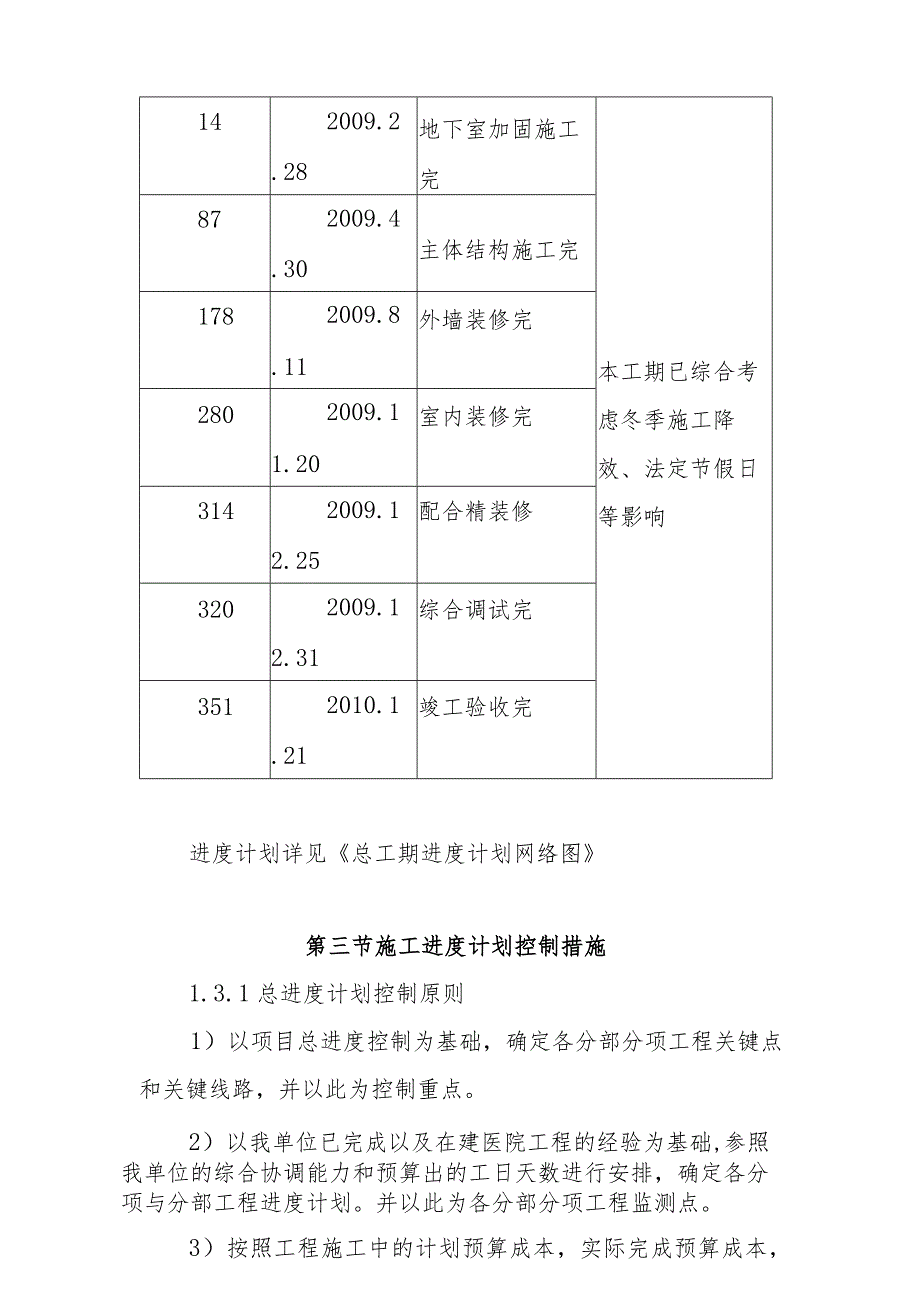

2、工期分解为若干个工期控制点(详见下表),以控制点目标的实现来保证总工期目标的完成。门诊综合楼工期控制点自开工日历天完工时间内容备注142009.2.28地下室加固施工完本工期已综合考虑冬季施工降效、法定节假日等影响872009.4.30主体结构施工完1782009.8.11外墙装修完2802009.11.20室内装修完3142009.12.25配合精装修3202009.12.31综合调试完3512010.1.21竣工验收完进度计划详见总工期进度计划网络图第三节施工进度计划控制措施1.3.1总进度计划控制原则1)以项目总进度控制为基础,确定各分部分项工程关键点和关键线路,并以此为控制重点。2)以

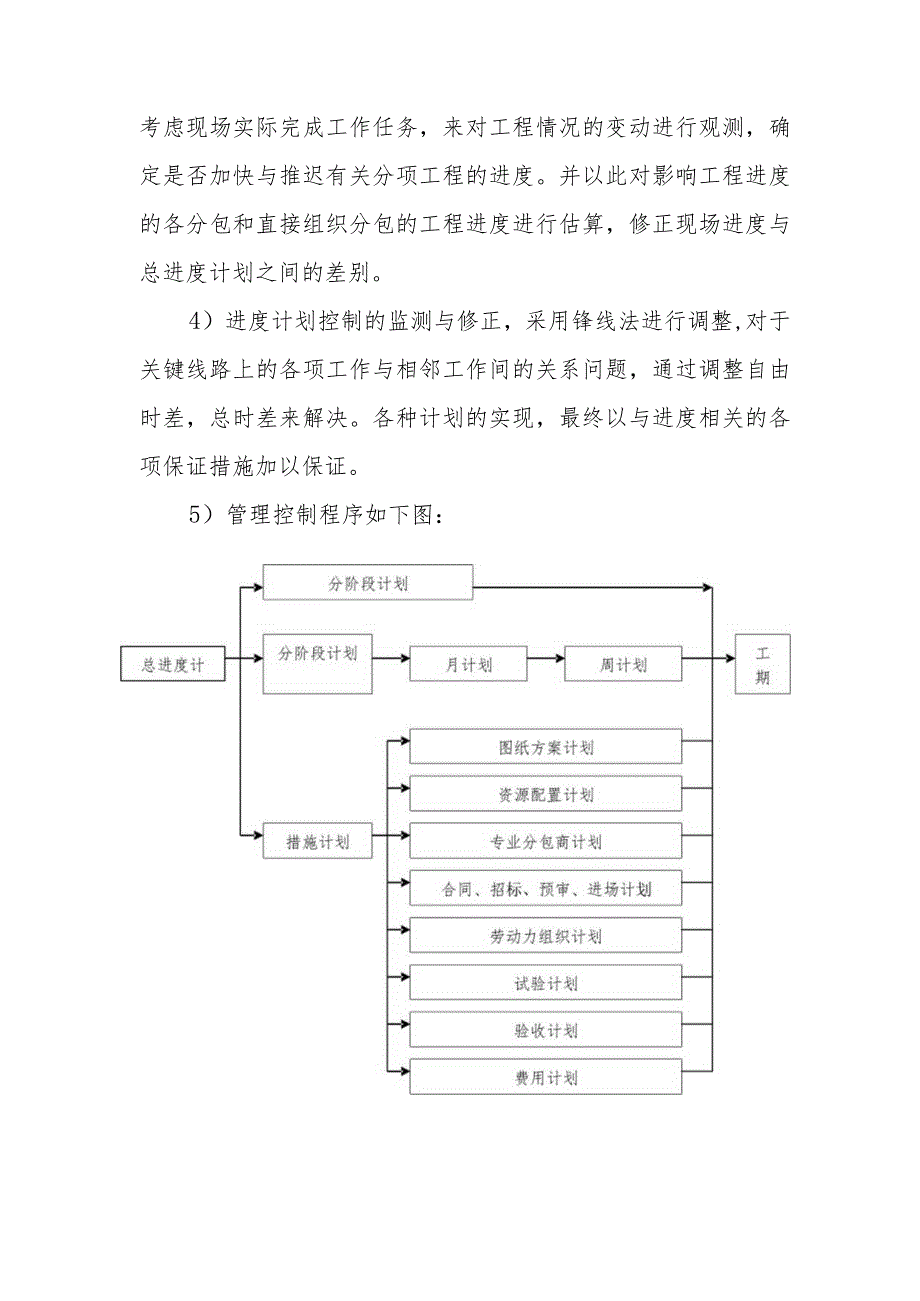

3、我单位已完成以及在建医院工程的经验为基础,参照我单位的综合协调能力和预算出的工日天数进行安排,确定各分项与分部工程进度计划。并以此为各分部分项工程监测点。3)按照工程施工中的计划预算成本,实际完成预算成本,考虑现场实际完成工作任务,来对工程情况的变动进行观测,确定是否加快与推迟有关分项工程的进度。并以此对影响工程进度的各分包和直接组织分包的工程进度进行估算,修正现场进度与总进度计划之间的差别。4)进度计划控制的监测与修正,采用锋线法进行调整,对于关键线路上的各项工作与相邻工作间的关系问题,通过调整自由时差,总时差来解决。各种计划的实现,最终以与进度相关的各项保证措施加以保证。5)管理控制程序如
4、下图:L3.2进度计划的分级控制1)一级总体控制计划(总计划)表述各专业工程的阶段目标,并由此导出工程整体工期目标,形成总控制计划,提供给业主、监理和设计单位。总控制计划采用横道图与网络图二种方式进行管理,并在开工前录入到“PAM”项目管理软件系统中,在施工过程中以总进度计划作为控制基准线,各部门及各组均以此进度计划为主线,编制实施项目综合进度计划各项管理计划,并在施工过程中进行监控和动态管理。总进度计划为我单位承诺向业主实施合同进度保证的方式之一。2)分阶段进度控制计划以总进度计划为基础,主要分部分项工程为目标,以专业阶段划分为基础,分解出每个阶段具体实施时所需完成的工作内容,并以此形成阶段
5、计划,便于各专业进度的安排、组织与落实,实现有效地控制工程进度,在劳务队和分包进场时提供给他们,使他们对自已的工作时间有明确的认识。在每次月总结时,将分阶段进度完成向全体人员,劳务分包商,材料分包商和专业分包商进度通报。3)月进度控制计划以分阶段进度计划为依据,进行流水施工和交叉施工间的工作安排,进一步加强控制范围和力度,月计划的安排,考虑到每个参与工程施工的单位均需要重视,具体控制到每一个过程上所需的时间,充分考虑到各专业分包间在具体操作时要控制的时间,这是对各分包单位进行监控和实施管理力度的最大点。所有部门与专业组、专业分包商所必须服从的重点,是优化动态管理的依据。4)辅助计划:(周计划、
6、补充计划和分项控制计划)补充计划:每月25日向业主提供下月计划,并对计划中出现的偏差后进行纠偏,对修改后的计划及时制定补充计划和工期补救措施,并上报监理审批。分项控制计划:按照工程实施情况,将制定分项控制计划,分项控制计划在专业交叉,施工进度较紧,或工序复杂的情况下采用,进行标准层施工时,将根据流水节拍和工序之间的关系,结合塔吊生产能力,编制标准层流水施工小时计划。周计划:周计划是每周各专业队伍及分包具体完成工作计划的具体实施,由各专业现场负责人在工程例会上落实,并在下次工程例会上进行检查。将每周完成的工作情况与下周工作计划的调整与纠偏在监理例会向业主与监理进行通报。第四节工期保证措施本工程作
7、为我单位的重点工程,在人员、资金、机械、材料上给予充分支持、重点保证。各种资源实行合理调配,确保本工程在351个日历天内顺利完成。1.4. 1前期准备我单位有完善的材料供应商服务网络,拥有一批重合同、守信用、有实力的物资供应商,可以保证材料的及时供应。我单位与成建制的、有同类工程施工经验的劳务队伍长期合作,已签定了本工程的合作意向书,保证劳务队伍及时进场。在施工前,与劳务队签订正式合同,明确各工种人数,确保人员的数量和高素质及特殊时段的施工人员的保证措施(如农忙等)。在工程开工前,我单位技术部会同拟参与本工程建设的施工人员,共同研究图纸,熟悉现场,作好技术准备。1.4.1 2组织措施1)在我单
8、位选择具有同类工程施工经验的高素质人员组成精干高效的项目班子;选择经验丰富、具有同类工程施工经验的管理人员组成项目经理部;选择外管处推荐的长期与我单位合作的优秀劳务队伍组织施工,确保整个项目的决策层、管理层、劳务层的高素质、高效率,从人员上保证工期目标的实现。2)本工程实行项目法施工,项目经理根据法人代表授权,可以确保指令畅通、令行禁止。3)加大资源配备与资金支持,保证各种生产资源及时、足量的供给。确保劳动力、施工机械、材料、运输车辆的充足配备和及时进场。4)项目进行全盘策划、高效组织、管理、协调和有效控制,提前作好分包计划,加强同各分包单位的协调与合作,根据工程进展及时通知分包单位进场,并为
9、分包单位的工作创造良好条件。1.4.3 技术措施1)项目技术部作为项目施工的龙头,必须建立快速反应机制,对施工过程中出现的问题迅速与业主、设计院及现场监理工程师进行交流与沟通,及时达成共识,对预见性问题,适时与各方沟通,为施工顺利进行创造条件。2)项目制定分阶段、月进度工期网络和节点控制,并进行动态管理,在此基础上合理、及时插入相关工序,进行流水施工。利用计算机技术对网络计划实施动态管理,通过关键线路节点控制目标的实现来保证各控制点工期目标的实现,从而进一步通过各控制点工期目标的实现来确保总工期控制进度计划的实现。3)根据总工期进度计划的要求,强化节点控制,明确影响工期的材料、设备、分包单位的
10、考察日期和进场日期,加强对各分包单位的计划管理。建立以时保日、以日保周、以周保旬、以旬保月、以月保季、以季保年、以年保总体的计划管理体系。4)项目深化设计部在项目总工的领导下,对结构、机电安装、医疗设备及管线安装、装饰各个专业进行辅助深化设计。5)精心规划和部署,优化施工方案,科学组织施工,使项目各项生产活动井然有序、有条不紊,后续工序能提前穿插。因后期设备布置较多,故必须保证在2009年5月12日前完成主体施工,满足设备安装要求,确保总体工程的顺利施工。6)积极推广应用新技术、新工艺和成熟适用的科技成果。依靠科技提高工效、加快工程进度。1.4.4 管理措施1)作好施工现场协调、配合,确保后勤
11、保障工作的优质高效。合理安排混凝土浇筑时间,减少施工扰民,同时也是克服环境因素影响、保证工期的重要措施。2)除参加现场监理工程师主持召开的现场例会外,项目每星期召开2-3次工程例会,围绕工程的施工进度、工程质量、生产安全、生产协调等内容检查上一次例会以来的计划执行情况。每日召开各专业碰头会,及时解决生产协调中的问题,不定期召开专题会,及时解决影响进度的有关问题。3)加强现场管理,注重过程控制,确保每一工序一次成优,既为下一工序的插入创造条件,又节省其自身的验收时间。4)控制工期节点,制定节点控制计划,并进行分解和落实到管理人员和劳务作业队伍,实行劳动竞赛,对保质保量达到工期节点计划的管理人员和
12、劳务队伍实行物质奖励。我单位计划12万元作为工期奖,奖励给劳务队伍和管理人员。工期奖节点分配如下:序号节点计划时间奖励金额(万元)1地下室加固完成2009.2.2822主体结构封顶2009.4.3053竣工验收2010.1.2155)对机电安装分包工程的管理措施专业分包工程施工进度的快慢,将影响整个机电工程的综合调试及整体交付,甚至影响整个工期。确保各机电分包工程按时完成是总包进度管理的关键。根据进度安排,合理确定专业分包单位的进场时间,配合业主作好考察及选取工作,为专业分包单位进场及施工创造条件。实行节点控制,从前期准备及深化设计阶段,就将专业分包工程纳入到总包控制范围内。制定节点控制计划,
13、进行现场综合协调。1.4.5 及时支付劳务费、分包工程款、材料设备款确保本工程资金专款专用,同时在劳务合同、分包合同、材料设备采购合同中明确约定支付劳务费、分包工程款、材料设备款时间、结算方式以及保证按期支付的相应措施,确保及时兑现各施工队伍的劳务费用和分包单位工程款、材料设备款,以此来充分保证劳动力、施工机械的充足配备、材料及时采购进场。这样既能充分调动作业队伍的积极性,也能使各分包单位为安排作业队伍,尤其是冬季、春节期间施工人员的充足配备提供保证。1.4.6 材料保证措施1)我单位有完善的材料供应商服务网络,拥有大批重合同、守信用、有实力的物资供应商,能保证工程所需材料及时到场。2)根据工
14、程进展,各专业工程师提前做好材料需求计划,项目材料部门及时采购。3)项目试验员对进场材料及时取样(见证取样)送检,并将检测结果及时呈报监理工程师。4)及时向监理工程师呈报进场材料合格证,材料供应商资质证明等。5)本工程施工区配置两个施工段的竖向木模板,配置三层水平木模板,周转架料200余吨,确保施工需要。在施工过程中,对损坏的模板及时更换和补充,确保满足结构“扬子杯”质量要求。1.4.7 机械设备保证措施1)投标期间,已对工程所需机械设备进行了充足准备。能根据工程需要随时进入现场。现场设置1台QTZ63自升式塔吊、1台QTZ40自升式塔吊、一部施工电梯SCD200/200,2台1吨物料提升机。
15、2)配置高效、环保性能好的机械设备,保证工程所需材料能及时加工并运输至施工层,同时减少对周边环境的影响。3)为保证施工机械在施工过程中运行的可靠性,项目加强对设备的维修保养,各种机械配件和易损件配备充足,落实定期检查制度,保证设备运行状态良好。1.4.8 外围保障保证措施由项目综合部牵头,设专人专职负责,加强消防、文明施工、环保与扰民、治安保卫、交通协调、安全监督以及与政府有关部门联系。提供完善的管理和服务,减少由于外围保障不周而对施工造成的干扰,特别是施工扰民和民扰的问题,在业主的支持下,加强与周边居委会的联系,取得他们的理解与支持,提前走访居民,创造良好施工条件,使施工过程不间断地快速进行。1.4.9 现场医疗保证措施1)在医疗保证方面,充分利用在医院院内施工的有利条件,与院方相关部门建立联系,取得医疗专业系统的支持;2)现场在办公区设有医疗保健室,备有医疗人员和急救措施,积极宣传酒精饮料和毒品等危害,严格遵守相关法律法规和政府规章;3)制定严格的卫生管理条例,对施工现场临时设施进行严格管理,杜绝一切不良卫生现象的发生,同时,对施工人员进行卫生交底,尤其注重宣传在传染病多发季节的防护措施,避免出现突发性事件;1.4.10特殊时段的保证措施本工
