《医院门诊综合楼业务辅助楼装饰工程施工方法.docx》由会员分享,可在线阅读,更多相关《医院门诊综合楼业务辅助楼装饰工程施工方法.docx(26页珍藏版)》请在第壹文秘上搜索。

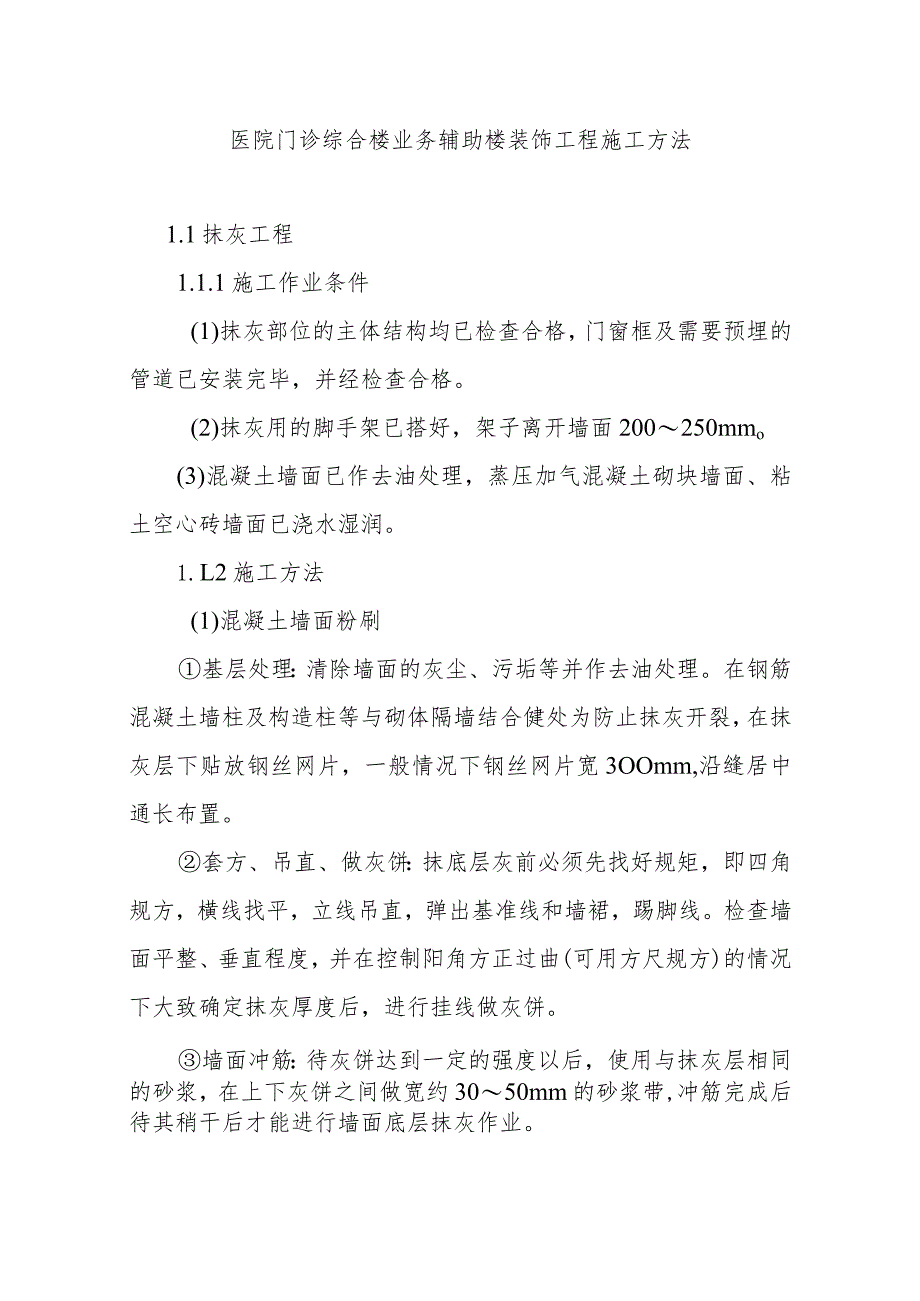

1、医院门诊综合楼业务辅助楼装饰工程施工方法1.1抹灰工程1.1.1施工作业条件(1)抹灰部位的主体结构均已检查合格,门窗框及需要预埋的管道已安装完毕,并经检查合格。(2)抹灰用的脚手架已搭好,架子离开墙面200250mmo(3)混凝土墙面已作去油处理,蒸压加气混凝土砌块墙面、粘土空心砖墙面已浇水湿润。1.L2施工方法(1)混凝土墙面粉刷基层处理:清除墙面的灰尘、污垢等并作去油处理。在钢筋混凝土墙柱及构造柱等与砌体隔墙结合健处为防止抹灰开裂,在抹灰层下贴放钢丝网片,一般情况下钢丝网片宽3OOmm,沿缝居中通长布置。套方、吊直、做灰饼:抹底层灰前必须先找好规矩,即四角规方,横线找平,立线吊直,弹出基

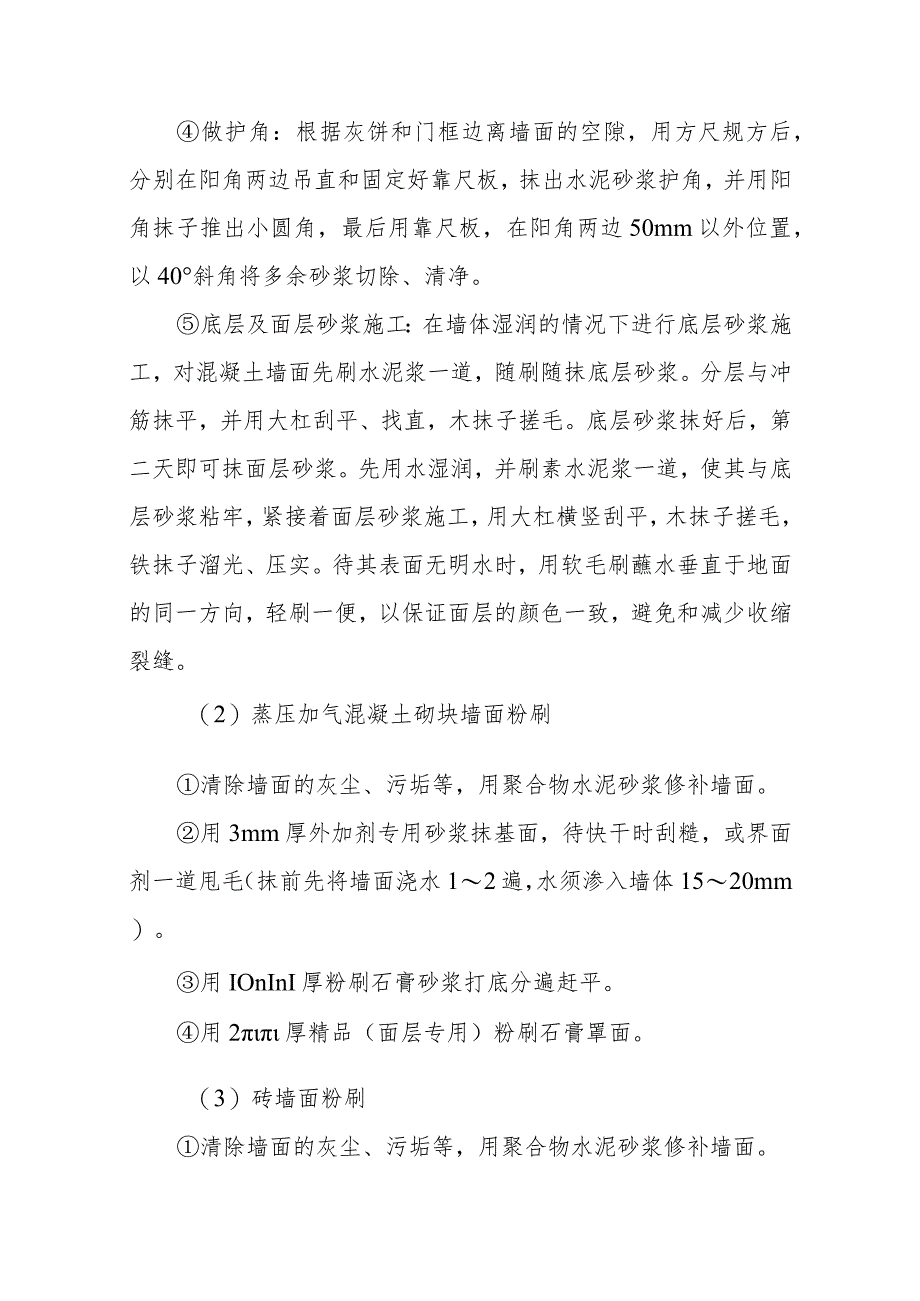

2、准线和墙裙,踢脚线。检查墙面平整、垂直程度,并在控制阳角方正过曲(可用方尺规方)的情况下大致确定抹灰厚度后,进行挂线做灰饼。墙面冲筋:待灰饼达到一定的强度以后,使用与抹灰层相同的砂浆,在上下灰饼之间做宽约3050mm的砂浆带,冲筋完成后待其稍干后才能进行墙面底层抹灰作业。做护角:根据灰饼和门框边离墙面的空隙,用方尺规方后,分别在阳角两边吊直和固定好靠尺板,抹出水泥砂浆护角,并用阳角抹子推出小圆角,最后用靠尺板,在阳角两边50mm以外位置,以40斜角将多余砂浆切除、清净。底层及面层砂浆施工:在墙体湿润的情况下进行底层砂浆施工,对混凝土墙面先刷水泥浆一道,随刷随抹底层砂浆。分层与冲筋抹平,并用大杠

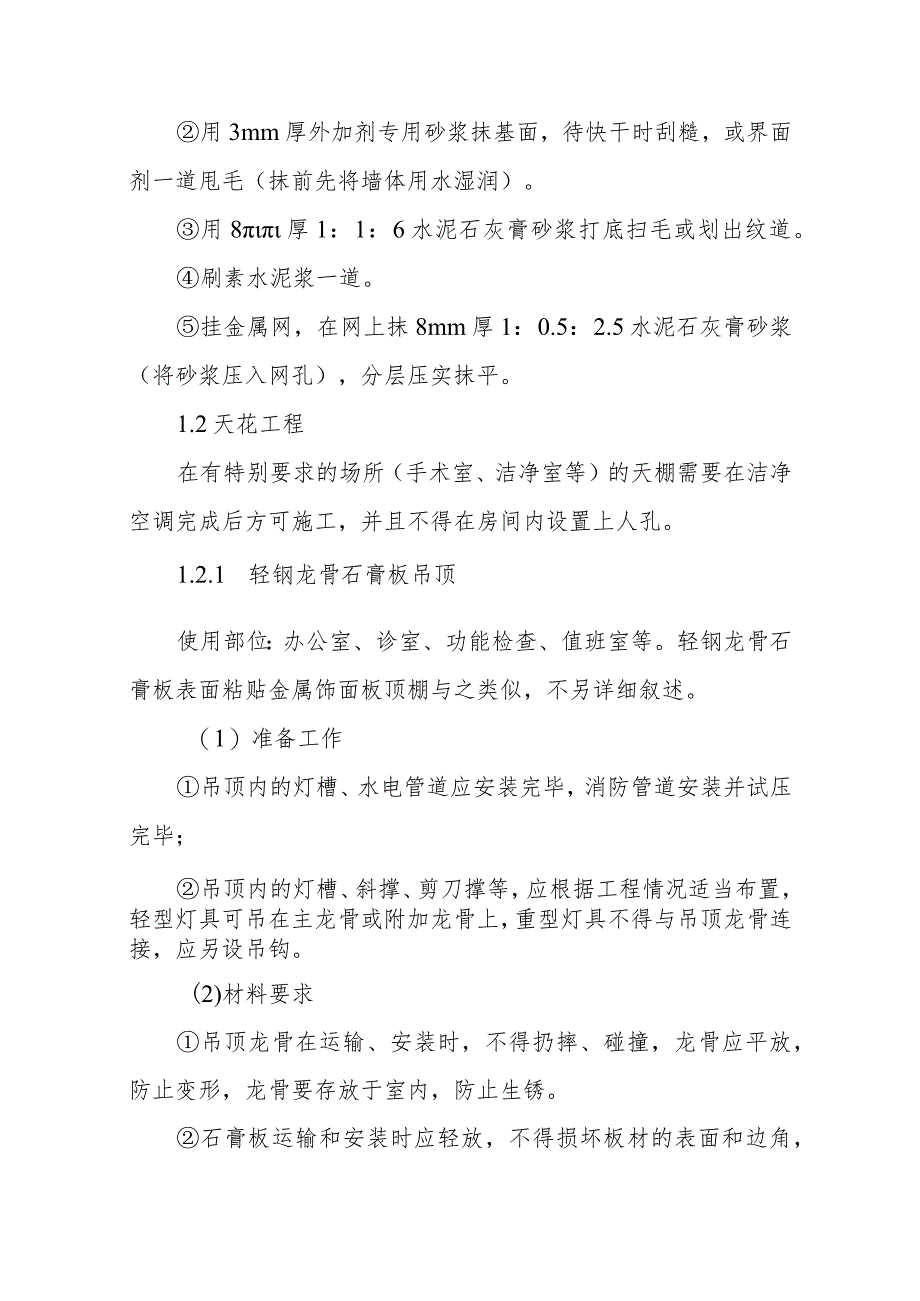

3、刮平、找直,木抹子搓毛。底层砂浆抹好后,第二天即可抹面层砂浆。先用水湿润,并刷素水泥浆一道,使其与底层砂浆粘牢,紧接着面层砂浆施工,用大杠横竖刮平,木抹子搓毛,铁抹子溜光、压实。待其表面无明水时,用软毛刷蘸水垂直于地面的同一方向,轻刷一便,以保证面层的颜色一致,避免和减少收缩裂缝。(2)蒸压加气混凝土砌块墙面粉刷清除墙面的灰尘、污垢等,用聚合物水泥砂浆修补墙面。用3mm厚外加剂专用砂浆抹基面,待快干时刮糙,或界面剂一道甩毛(抹前先将墙面浇水12遍,水须渗入墙体1520mm)。用IOnInI厚粉刷石膏砂浆打底分遍赶平。用2厚精品(面层专用)粉刷石膏罩面。(3)砖墙面粉刷清除墙面的灰尘、污垢等,用
4、聚合物水泥砂浆修补墙面。用3mm厚外加剂专用砂浆抹基面,待快干时刮糙,或界面剂一道甩毛(抹前先将墙体用水湿润)。用8厚1:1:6水泥石灰膏砂浆打底扫毛或划出纹道。刷素水泥浆一道。挂金属网,在网上抹8mm厚1:0.5:2.5水泥石灰膏砂浆(将砂浆压入网孔),分层压实抹平。1.2天花工程在有特别要求的场所(手术室、洁净室等)的天棚需要在洁净空调完成后方可施工,并且不得在房间内设置上人孔。1.2.1 轻钢龙骨石膏板吊顶使用部位:办公室、诊室、功能检查、值班室等。轻钢龙骨石膏板表面粘贴金属饰面板顶棚与之类似,不另详细叙述。(1)准备工作吊顶内的灯槽、水电管道应安装完毕,消防管道安装并试压完毕;吊顶内的
5、灯槽、斜撑、剪刀撑等,应根据工程情况适当布置,轻型灯具可吊在主龙骨或附加龙骨上,重型灯具不得与吊顶龙骨连接,应另设吊钩。(2)材料要求吊顶龙骨在运输、安装时,不得扔摔、碰撞,龙骨应平放,防止变形,龙骨要存放于室内,防止生锈。石膏板运输和安装时应轻放,不得损坏板材的表面和边角,应防止受潮变形,放于平整、干燥、通风处。(3)施工程序放线一打膨胀螺栓一安装吊杆一安装主龙骨一安装次龙骨一调校一安装石膏板一验收移交下道工序(4)龙骨安装根据吊顶的设计标高在四周墙上或柱子上弹线,弹线应清楚,位置应准确,其水平允许偏差5mm。主龙骨吊顶间距,应按设计推荐系列选择,中间部分应起拱,金属龙骨起拱高度应不小于房间
6、短向跨度的1/200,主龙骨安装后应及时校正其位置和标高。为了确保室内的标高可采用轻钢龙骨吸顶吊件。吊杆距主龙骨端部不得超过30OnIn1,否则应增设吊杆,以免主龙骨下坠,当吊杆与设备相遇时,应调整吊点构造或增设角钢过桥,以保证吊顶质量。次龙骨应贴紧主龙骨安装,当用自攻螺钉安装板材时,板材的接缝处,必须安装在宽度不小于40m的次龙骨上。全面校正主、次龙骨的位置及其水平度,连接件应错开安装,明龙骨应目测无明显弯曲,通长次龙骨连接处的对接错位偏差不超过2mm,校正后应将龙骨的所有吊挂件、连接件拧紧。(5)石膏板安装板材应在自由状态下进行固定,防止出现弯棱、凸鼓现象,石膏板的长边沿纵向次龙骨铺设。自
7、攻螺钉与石膏板边距离,面纸包封的板边以1015mm为宜,切割的板边以1520mm为宜。固定石膏板的次龙骨间距一般不大于400mmo钉距以15017Omm为宜。石膏板与龙骨固定,应从一块板的中间向板的四边固定,不得多点同时作业。螺钉头宜钻进石膏板内12,并不得使纸面破损,钉帽应作防锈处理,并用石膏腻子抹平。1.2.2铝合金条板吊顶使用部位:更衣、淋浴、医护人员用卫生间、桑拿房、残疾人卫生间、备餐间、贵宾休息室2。(1)卡拉法:将加工好的金属板条、方板成品卡在金属龙骨上,龙骨与成品金属板配套使用形成独特的吊顶形式。(2)具体做法按照设计图纸及具体房间尺寸,先在原楼板上放出吊点位置线和天花沿墙标高线
8、。固定吊杆:吊杆选用8圆钢或L30X3的角钢,在楼板上用冲击钻钻孔,固定膨胀螺栓,然后固定吊杆。安装并调平龙骨:固定吊杆后用主龙骨吊挂件,吊挂主龙骨并校正调平,然后用次龙骨挂件吊挂次龙骨并调平。从一端开始,一边安装,一边调整,沿墙用L30X3的角铝,色彩与板的颜色相同。安装板块:铝合金板吊顶采取板块卡在次龙骨上的方法。从一个方向,依次安装,板与板间注意纵横缝隙一致,顺直,并且板面比较平整。保养方式:用柔软的布沾温水稀释的清洁剂轻擦污染处,然后用干布抹干;顽固的油渍,可用酒精清除,但不可过于用力擦抹,以避免将喷粉表层刮掉。1.2.3矿棉板吊顶使用部位:DSA机房、X线机房、CT机房、消防控制中心
9、、急诊病案、部分通道、各种诊室、治疗室、部分实验室、护理单元走廊、计算机中心、贵宾休息室1、中小会议室。(1)施工准备施工条件:顶棚内电气管线、空调管道、给排水管道安装到位,已进行隐蔽验收。从吊顶经墙体敷设下来的各种开关、插座线路也安装完毕。主体结构完工,通过验收,各种洞口封堵完毕,有防水要求的楼层、防水完工且通过验收,较重的灯、设备等吊挂件已施工完毕。施工材料准备:T型铝合金龙骨及配件、边龙骨、膨胀螺栓、吊杆、角铁、自攻钉、矿棉吸声板。(2)施工程序测量放线f固定吊点吊杆一安装龙骨f安装饰面板f校正清洁表面(3)施工工艺施工放线根据室内+5OmnI线,在墙、柱上按设计要求弹出吊顶标高线。要求
10、弹线清楚、准确,其水平允许偏差为5m根据房间布置和设计要求,在顶棚上弹出吊点位置线及主龙骨分布线。一般不上人吊顶吊点120Omm左右,上人吊顶吊点90OmnI左右。吊杆距主龙骨端部距离不得超过300mm。当吊杆与设备相遇时,应采用角钢作“桥架”处理。吊杆固定吊杆的选择:铝合金龙骨吊顶选用吊杆按标准图:轻型吊顶选6,中型选8,荷载较大,则需进行结构设计与验算。当吊杆间距超过120OnlnI时,必须选用8以上。吊杆安装:对于在结构施工时已埋设有预埋铁件的,可采用吊杆与预埋件焊接,搭接长度不小于6mm,焊缝均匀、饱满。无预埋件时,按吊点位置设置膨胀螺栓,采用L30X3角铁(对应有L5mm孔)连接,吊
11、杆与角铁焊接,固定在膨胀螺栓上,下端套丝,配好螺帽,端头螺纹外露不少于3mm。安装龙骨根据吊顶标高线,沿墙四周用冲击钻在标高线以上IOmm处打孔,孔径大于12mm,在孔内设置防腐木楔,木楔500800mm,然后将铝合金边龙骨(或防腐、防火木龙骨)用钉固定在墙上。主龙骨采用与吊杆连接,拧紧螺丝卡牢,主龙骨可用连接件接长,主龙骨连接位增设吊杆。安装好后进行调平,同时考虑吊顶的起拱高度不小于房间短向跨度的l200o上人吊顶的主龙骨与轻钢龙骨主龙骨安装方法一样,铝合金龙骨用吊挂件固定在主龙骨上。不上人吊顶用1416#镀锌铅丝上端栓牢于膨胀螺栓上,下端做成弯钩,钩住T型铝合金龙骨。铝合金龙骨安装完毕后,
12、校正、调平,固定牢固。安装饰面板安装饰面板根据板材棱边不同,与T型铝合金龙骨骨架的连接配合分为平放搭接和企口嵌装两种方法。齐边板和梯边板用平放搭接。企口边板采用企口嵌装。1.2.4水泥砂浆顶棚地下三层车库、坡道、库房、部分机房、走廊、垃圾转运间、变配电所、维修间、屋面机房、设备用房等,详细施工工艺参见“L23.1抹灰工程”1.2.5硅酸钙板吊顶使用部位:地下三层电梯厅、地下二层电梯厅2、机房控制室、设备室、病案库、药库、值班室、地下二层及一层部分走廊通道、地下部分诊室、办公室、鉴定室;地上3#电梯厅、部分通道、前室、药库、办公室、手术间、清洁区、器械库、会诊室、部分医疗科室等。施工工艺同矿棉板
13、吊顶详见“1.23.2.3矿棉板吊顶”。1.2.6穿孔金属板吸声顶棚使用部位:多功能厅、机房、泵房等。1、工艺流程弹顶棚标高线一划龙骨分档线一角铝克边一打膨胀螺栓一安装主龙骨吊杆一安装主龙骨一安装次龙骨一装穿孔金属板一装吸声材料2、施工工艺(1)弹顶棚水平标高线根据楼层50Cnl水平控制线,用尺竖向量至吊顶设计标高。吊顶底面在室内最低梁面以下IOCnb以此确定吊顶标高。沿墙四周弹吊顶标高线。(2)划龙骨分档线按照设计要求的主、次龙骨的间距布置,在已经弹好线的吊顶标高水平线上划主次龙骨的分档线。主龙骨间距1200mm,其中边主龙骨到墙边的距离不得大于200mm。次龙骨的分档要严格按照吊顶图进行,
14、次龙骨间距60Omnb本着装饰美观的需要,一般将不到整块铝扣板的一档对称分布到墙边或四角。同时,为吊杆施工做准备,将主龙骨分档线用墨线向上反到结构板底。(3)角铝克边沿墙体四周吊顶标高水平线用特制角铝克边。在安装时要用拉线检查,保证同一墙面的角铝在一条直线上。(4)打膨胀螺栓以板底同一主龙骨分档线为基准,在两端同时向分档线的一边量出一个膨胀螺栓(MlO)半径,做记号,然后在标记处钉钉,在两个钉子间拉棉线或弹墨线。该线为膨胀螺栓的定位线,在此线上以Inl为间距打膨胀螺栓,定位线两端的膨胀螺栓距离墙边不得大于20cmo(5)安装主龙骨吊杆弹好吊顶标高水平线及龙骨分档位置线后,确定吊杆下端头的标高,
15、然后将吊杆无螺栓丝扣的一端与膨胀螺栓焊接。用8园钢做吊杆,吊杆的一端车成螺栓丝扣,丝扣长度5cmo(6)安装主龙骨安装主龙骨按照以下步骤进行:配装吊杆螺母;在主龙骨上安装吊挂件;安装主龙骨:将组装好吊挂件的主龙骨按分档线位置使吊挂件穿入相应的吊杆螺栓,拧好螺母;调整标高:以同一主龙骨两端的分档线为准拉线检查龙骨。通过螺母调整主龙骨的平整度;安装洞口边附加主龙骨,装好连接件;(7)安装次龙骨安装次龙骨按照以下步骤进行:在次龙骨上安装连接件,连接件间距120Omn1;按照次龙骨分档线的位置安装次龙骨:按照60OnIm的间距,将次龙骨通过吊挂件挂在主龙骨上,次龙骨定位完成后先扣两边的连接件,然后扣中间的连接件,然后将连接件逐个扣实;当次龙骨需要多根延续接长时,用次龙骨连接件连接牢固;拉线检查次龙骨的标高、平整度:通过次龙骨分档线拉线检查次龙骨,不平整者通过吊杆螺母进行调整。(8)安装铝扣板、填塞吸声材料顺着次龙骨的方向安装穿孔金属板,将穿孔金属板扣入扣板的启扣槽内。安装一排穿孔金属板后,将吸声材料置于穿孔金属板上,然后将吸声材料拍实。吸声材料在安装前先切成块料,以便安装。
