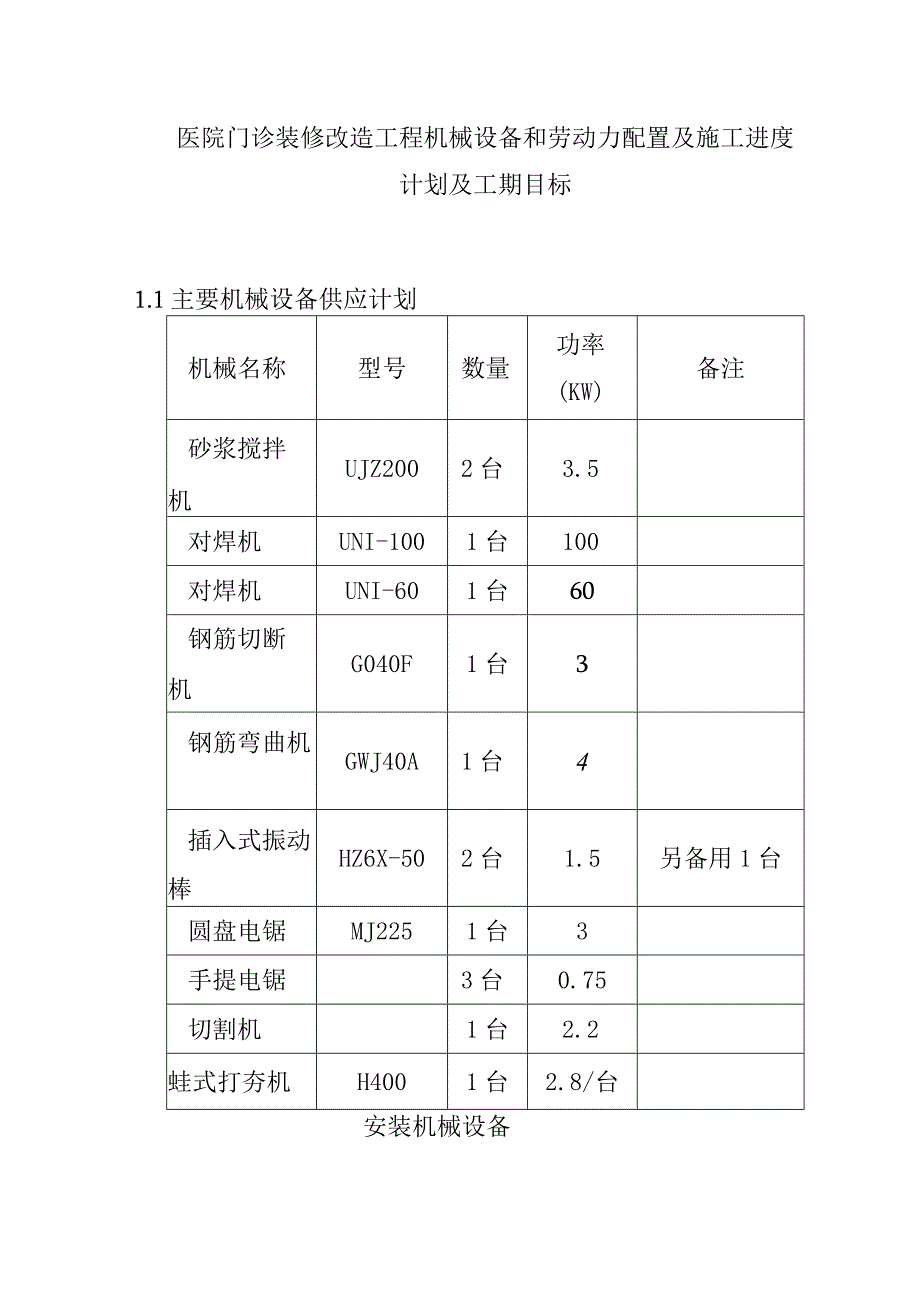

《医院门诊装修改造工程机械设备和劳动力配置及施工进度计划及工期目标.docx》由会员分享,可在线阅读,更多相关《医院门诊装修改造工程机械设备和劳动力配置及施工进度计划及工期目标.docx(3页珍藏版)》请在第壹文秘上搜索。

1、医院门诊装修改造工程机械设备和劳动力配置及施工进度计划及工期目标1.1主要机械设备供应计划机械名称型号数量功率(KW)备注砂浆搅拌机UJZ2002台3.5对焊机UNI-1001台100对焊机UNI-601台60钢筋切断机G040F1台3钢筋弯曲机GWJ40A1台4插入式振动棒HZ6X-502台1.5另备用1台圆盘电锯MJ2251台3手提电锯3台0.75切割机1台2.2蛙式打夯机H4001台2.8/台安装机械设备.序号机械(设备)名称型号规格数量定额功率(KW)生产能力1交流弧焊机BS-3302台28容量2.5-52套丝切管机Z园TL15-1001台0.75套15-1003型材切割机J3C-40
