喷涂、滚涂、弹涂技术交底全套.docx

上传人:p** 文档编号:503056 上传时间:2023-10-02 格式:DOCX 页数:11 大小:23.64KB
下载 相关 举报
喷涂、滚涂、弹涂技术交底全套.docx_第1页
第1页 / 共11页
喷涂、滚涂、弹涂技术交底全套.docx_第2页
第2页 / 共11页
喷涂、滚涂、弹涂技术交底全套.docx_第3页
第3页 / 共11页
喷涂、滚涂、弹涂技术交底全套.docx_第4页
第4页 / 共11页
喷涂、滚涂、弹涂技术交底全套.docx_第5页
第5页 / 共11页
喷涂、滚涂、弹涂技术交底全套.docx_第6页
第6页 / 共11页
喷涂、滚涂、弹涂技术交底全套.docx_第7页
第7页 / 共11页
喷涂、滚涂、弹涂技术交底全套.docx_第8页
第8页 / 共11页
喷涂、滚涂、弹涂技术交底全套.docx_第9页
第9页 / 共11页
喷涂、滚涂、弹涂技术交底全套.docx_第10页
第10页 / 共11页
亲,该文档总共11页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《喷涂、滚涂、弹涂技术交底全套.docx》由会员分享,可在线阅读,更多相关《喷涂、滚涂、弹涂技术交底全套.docx(11页珍藏版)》请在第壹文秘上搜索。

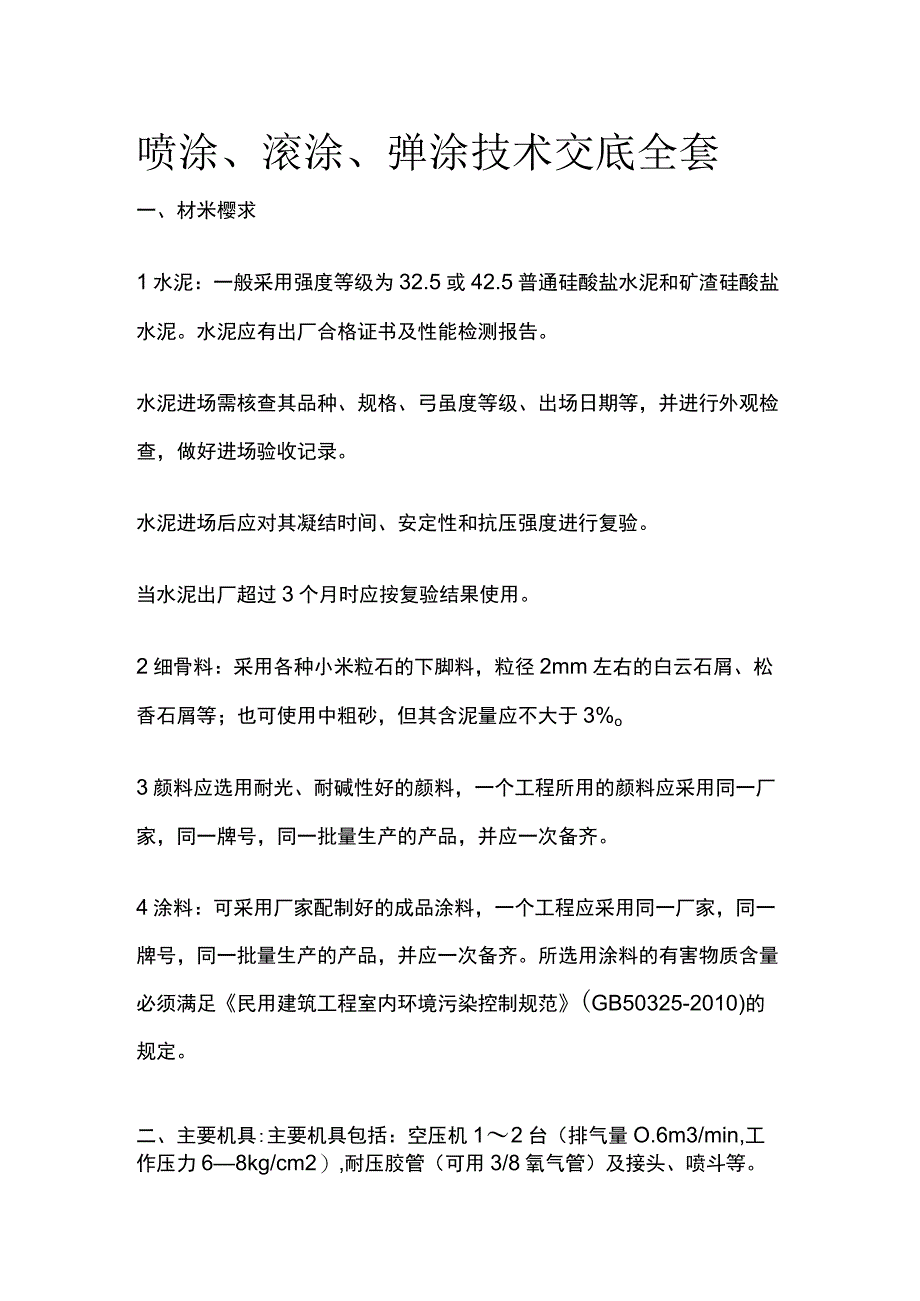

1、喷涂、滚涂、弹涂技术交底全套一、材米樱求1水泥:一般采用强度等级为32.5或42.5普通硅酸盐水泥和矿渣硅酸盐水泥。水泥应有出厂合格证书及性能检测报告。水泥进场需核查其品种、规格、弓虽度等级、出场日期等,并进行外观检查,做好进场验收记录。水泥进场后应对其凝结时间、安定性和抗压强度进行复验。当水泥出厂超过3个月时应按复验结果使用。2细骨料:采用各种小米粒石的下脚料,粒径2mm左右的白云石屑、松香石屑等;也可使用中粗砂,但其含泥量应不大于3%o3颜料应选用耐光、耐碱性好的颜料,一个工程所用的颜料应采用同一厂家,同一牌号,同一批量生产的产品,并应一次备齐。4涂料:可采用厂家配制好的成品涂料,一个工程

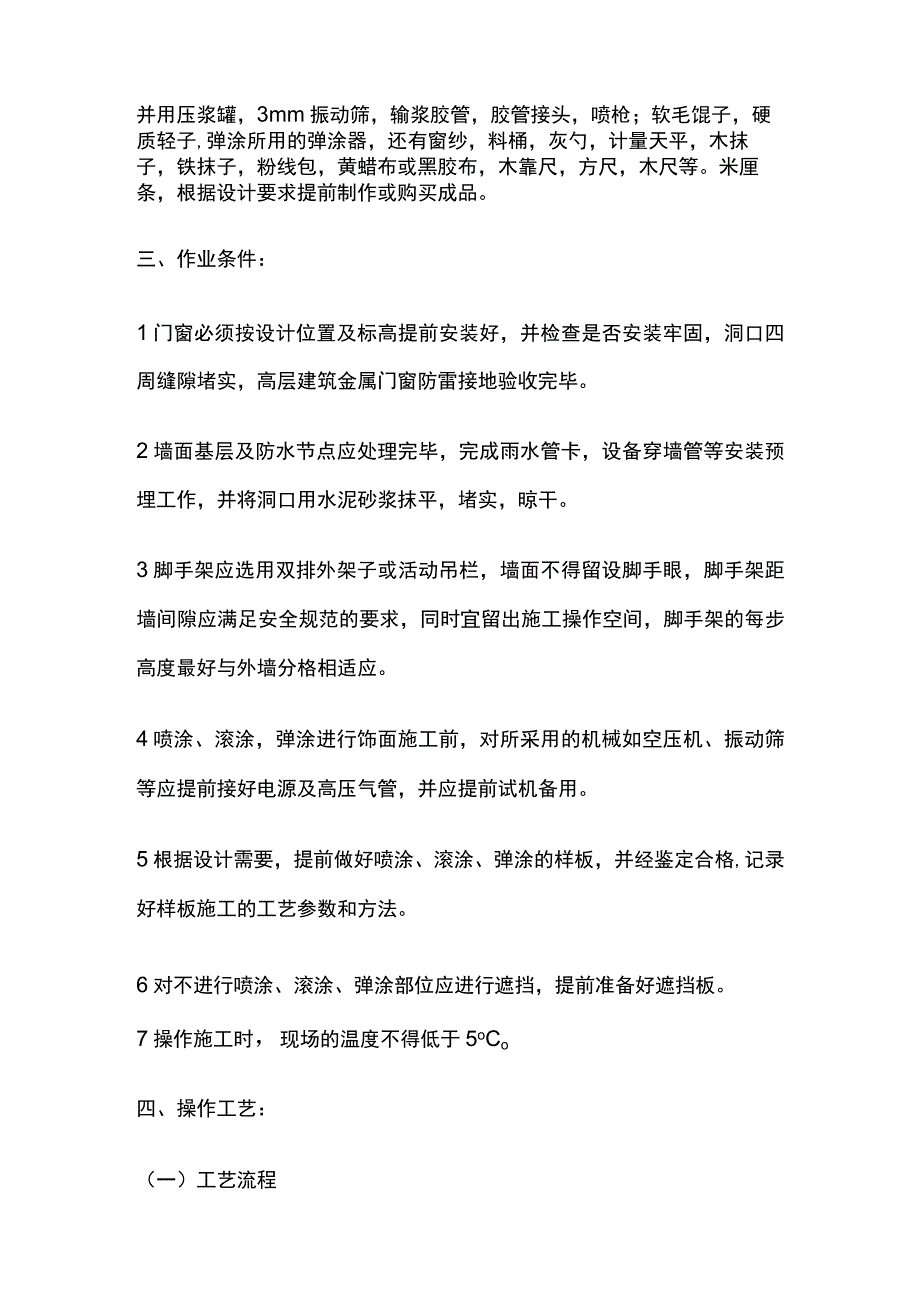

2、应采用同一厂家,同一牌号,同一批量生产的产品,并应一次备齐。所选用涂料的有害物质含量必须满足民用建筑工程室内环境污染控制规范(GB50325-2010)的规定。二、主要机具:主要机具包括:空压机12台(排气量O.6m3/min,工作压力68kg/cm2),耐压胶管(可用3/8氧气管)及接头、喷斗等。并用压浆罐,3mm振动筛,输浆胶管,胶管接头,喷枪;软毛馄子,硬质轻子,弹涂所用的弹涂器,还有窗纱,料桶,灰勺,计量天平,木抹子,铁抹子,粉线包,黄蜡布或黑胶布,木靠尺,方尺,木尺等。米厘条,根据设计要求提前制作或购买成品。三、作业条件:1门窗必须按设计位置及标高提前安装好,并检查是否安装牢固,洞口

3、四周缝隙堵实,高层建筑金属门窗防雷接地验收完毕。2墙面基层及防水节点应处理完毕,完成雨水管卡,设备穿墙管等安装预埋工作,并将洞口用水泥砂浆抹平,堵实,晾干。3脚手架应选用双排外架子或活动吊栏,墙面不得留设脚手眼,脚手架距墙间隙应满足安全规范的要求,同时宜留出施工操作空间,脚手架的每步高度最好与外墙分格相适应。4喷涂、滚涂,弹涂进行饰面施工前,对所采用的机械如空压机、振动筛等应提前接好电源及高压气管,并应提前试机备用。5根据设计需要,提前做好喷涂、滚涂、弹涂的样板,并经鉴定合格,记录好样板施工的工艺参数和方法。6对不进行喷涂、滚涂、弹涂部位应进行遮挡,提前准备好遮挡板。7操作施工时,现场的温度不

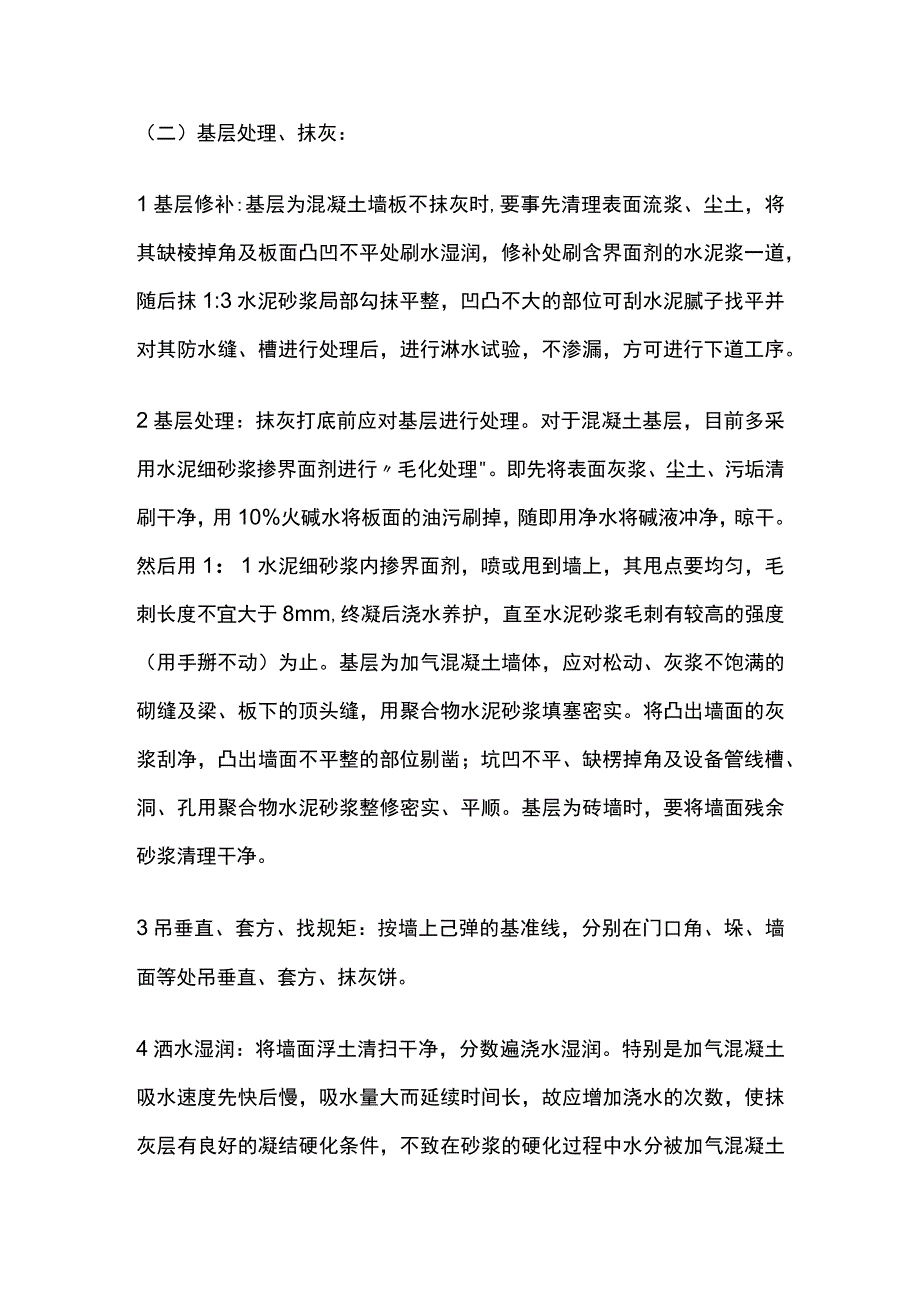

4、得低于5oCo四、操作工艺:(一)工艺流程(二)基层处理、抹灰:1基层修补:基层为混凝土墙板不抹灰时,要事先清理表面流浆、尘土,将其缺棱掉角及板面凸凹不平处刷水湿润,修补处刷含界面剂的水泥浆一道,随后抹1:3水泥砂浆局部勾抹平整,凹凸不大的部位可刮水泥腻子找平并对其防水缝、槽进行处理后,进行淋水试验,不渗漏,方可进行下道工序。2基层处理:抹灰打底前应对基层进行处理。对于混凝土基层,目前多采用水泥细砂浆掺界面剂进行毛化处理。即先将表面灰浆、尘土、污垢清刷干净,用10%火碱水将板面的油污刷掉,随即用净水将碱液冲净,晾干。然后用1:1水泥细砂浆内掺界面剂,喷或甩到墙上,其甩点要均匀,毛刺长度不宜大于

5、8mm,终凝后浇水养护,直至水泥砂浆毛刺有较高的强度(用手掰不动)为止。基层为加气混凝土墙体,应对松动、灰浆不饱满的砌缝及梁、板下的顶头缝,用聚合物水泥砂浆填塞密实。将凸出墙面的灰浆刮净,凸出墙面不平整的部位剔凿;坑凹不平、缺楞掉角及设备管线槽、洞、孔用聚合物水泥砂浆整修密实、平顺。基层为砖墙时,要将墙面残余砂浆清理干净。3吊垂直、套方、找规矩:按墙上己弹的基准线,分别在门口角、垛、墙面等处吊垂直、套方、抹灰饼。4洒水湿润:将墙面浮土清扫干净,分数遍浇水湿润。特别是加气混凝土吸水速度先快后慢,吸水量大而延续时间长,故应增加浇水的次数,使抹灰层有良好的凝结硬化条件,不致在砂浆的硬化过程中水分被加

6、气混凝土吸走。浇水量以水分渗入加气混凝土墙深度8IOmm为宜,且浇水宜在抹灰前一天进行。遇风干天气,抹灰时墙面如干燥不湿,应再喷洒一遍水,但抹灰时墙面应不显浮水,以利砂浆强度增长,不出现空鼓、裂缝。5抹底层砂浆:基层为混凝土、砖墙墙面,紧跟抹1:3水泥砂浆,每遍厚度57mm,应分层分遍抹平,并用大杠刮平找直,木抹子搓毛。基层为加气混凝土墙体,刷聚合物水泥浆一道,紧跟抹底灰,不得在水泥浆风干后再抹灰,否则,容易形成隔离层,不利于砂浆与基层的粘结。底灰材料应选择与加气混凝土材料相适应的混合砂浆(如配比为105:56),厚度5mm,扫毛或划出纹线。然后用1:3水泥砂浆(厚度约58mm)抹第二遍,用大

7、杠将抹灰面刮平,表面压光。用吊线板检查,要求垂直平整,阴阴角方正,顶板(梁)与墙面交角顺直,管后阴角顺直、平整、洁净。6加强措施:如抹灰层局部厚度大于或等于35mm时,应按照设计要求采用加强网进行加强处理,以保证抹灰层与基体粘结牢固。不同材料墙体相交接部位的抹灰,应采用加强网进行防开裂处理,加强网与两侧墙体的搭接宽度不应小于100mmo7当作业环境过于干燥且工程质量要求较高时,加气混凝土墙面抹灰后可采用防裂剂。底子灰抹完后,立即用喷雾器将防裂剂直接喷洒在底子灰上,防裂剂以雾状喷出,以使喷洒均匀,不漏喷,不宜过量,过开集中,操作时喷嘴倾斜向上仰,与墙面的距离适中,以确保喷洒均匀适度,又不致将灰层

8、冲坏。防裂剂喷撒23h内不要搓动,以免破坏防裂剂表层。8底层砂浆厚度的控制:底层砂浆抹好后,预留面层厚度,如采用滚涂和弹涂方法施工应预留12mm为宜,如采用喷涂时,预留5mm为宜,可直接在打好的底灰上粘分格条进行喷涂。涂饰施涂方法不同,对水泥砂浆打底和面层的质量要求不同:喷涂:水泥砂浆底灰要求大杠刮平,木抹子搓平,表面无孔洞,无砂眼,面层颜色均匀一致,无划痕。滚涂、弹涂:水泥砂浆面层要求大杠刮平,木抹子搓平,铁抹子压光,待无明水后,用软毛刷蘸水垂直向下,顺刷一遍,要求表现颜色一致,无抹纹,刷纹一致。(三)涂刷封底漆:涂刷前基面的含水率应小于10%o在基面上均匀地用喷枪喷涂或用刷子刷涂一层防潮底

9、漆,进行封底处理,直到完全无渗色为止。以免由于基面渗色、透湿,从而污染、溶胀仿石涂料,影响施工质量。防潮底漆干透时间约60mino面层分格,弹线、粘条:根据图纸要求分格、弹线,并依据缝的宽窄、深浅选择分格条、粘条。要保证位置准确,要横平竖直。(四)拌制涂饰用料:石屑(或中,粗砂)、颜料分别过窗纱筛(石屑若为大颗粒时应先过3mm筛),然后分别按粒径级配,装袋存放备用。按要求配比配料,并有专人负责掌握。喷涂拌合砂浆:根据喷涂需要采取随拌随用的要求,先将水泥与石屑(或砂)按I:2体积比干拌均匀,加入界面剂水溶液一起拌合均匀,使其稠度达IICm,并在砂浆内掺水泥重0.3%的木钙粉,反复拌和均匀,颜色的

10、用量根据样板要求加入。当采用厂家配制好的涂料时,无此工序。(五)面层喷涂、滚涂、弹涂:施工顺序:最好是由上往下先打底,再抹水泥砂浆面层,并随抹随养护,往下落架子,一直抹到底后,打底完毕后,将架子升起,再从上往下进行喷、滚、弹涂层的施工,以保证涂层的颜色一致。根据设计要求,结合厂家说明书,选择涂料品种,并确定涂料涂刷遍数等具体工艺。1喷涂:检查粘条位置是否准确,宽度、深度是否合适。喷涂:炎热干燥的季节,喷涂之前应洒水湿润,开动空压机,检查高压胶管有无漏气,并将其压力稳定在0.6MPa左右。喷涂时,喷枪嘴应垂直于墙面且离开墙面3050cm,开动气管开关,用高压空气将涂料喷吹到墙上,如果喷涂时压力有

11、变化或室外有风天气,可适当地调整喷嘴与墙面的距离。浮雕涂料的中层骨料喷涂一般一遍成活,按照样板的记录选择合适的喷枪口径、压力和距离,来达到样板的浮雕花纹效果。两成干时,也可用硬质塑料或橡胶辑沾汽油或二甲苯压平凸点,注意压平的力度要大小适中、保持均匀。粒状喷涂一般两遍成活第一遍要求喷射均匀厚度掌握在2mm左右。过l-2h再喷第二遍,并使其喷涂成活。要求喷涂颜色一致,颗粒均匀,不出浆,涂层厚度一致,总厚度控制在45mm。波状喷涂和花点喷涂:一般控制三遍成活。第一遍基层变色即可,涂层不要太厚,如墙基不平,可将喷涂的涂层用木抹子搓平后,重喷;第二遍喷至盖底,浆不流淌为止;第三遍喷至面层出浆,表面成波状

12、,灰浆饱满,不流坠,颜色一致,总厚度34mm0花点喷涂是在波状喷涂的面层上,待其干燥后,根据设计要求加喷一道花点,以增加面层的质感。2滚涂:滚涂:应根据涂料的品种、要求的花饰确定馄子的种类。操作时在辐子上蘸少许涂料后,在预涂墙面上下垂直来回滚动,应避免扭曲蛇行。滚动的遍数应注意保持墙面涂料的颜色均匀一致。3弹涂:配底色浆(重量比):普通水泥100,水90,界面剂(适量),颜料同样板;白水泥100,水80,界面剂(适量),颜料同样板。配色点浆(重量比):水泥100,水40,界面剂(适量),颜料同样板,按上述配比,将颜料、胶混合拌匀,倒入水泥中,拌成稀浆。按设计要求粘分格条。刷底色浆,将已配好的底

13、色浆刷涂到已做好的水泥砂浆面层上,大面积施工时可采用喷浆器喷涂,达到喷匀为止。弹花点浆,将已配好的色点浆液注入筒形弹力器中,然后转动弹力器手柄,将色点浆液甩到底色浆上;弹色点浆时应按色浆不同分别装入不同的弹力器中,每人操作一筒,流水作业,即第一人弹第一种色浆,另一人随后弹第二种色浆色点要弹均匀,互相衬托一致,弹的色浆点要近似圆粒状。弹涂表面压平:弹涂压平厚度控制宜控制在35mm0压平前2m左右设控制点,拉控制线,待弹涂色浆收水后,及时用硬馄子上下压平。(六)起条:及时将分格条起出。当采用成品塑料分格条时,分格条可以不用起出,清理干净即可。(七)勾缝:将缝内清净,根据设计要求勾缝。五、质量标准:

14、(一)主控项目:1所用涂料的品种、型号和性能应符合设计要求。所选用涂料有害物质含量必须满足民用建筑工程室内环境污染控制规范(GB50325-2010)的规定。2喷涂、滚涂、弹涂工程的颜色、图案应符合设计要求。3喷涂、滚涂、弹涂工程应涂饰均匀、粘结牢固,不得漏涂、透底、起皮和掉粉。4喷涂、滚涂、弹涂工程的基层处理应符合下列要求:1)新建筑物的混凝土或抹灰基层在涂饰涂料前应涂刷抗碱封闭底漆。2)旧墙面在涂饰涂料前应清除疏松的旧装修层,并涂刷界面剂。3)混凝土或抹灰基层涂刷溶剂型涂料时,含水率不得大于8%;涂刷乳液型涂料时,含水率不得大于10%o4)基层腻子应平整、坚实、牢固,无粉化、起皮和裂缝。(

15、二)一般项目:1喷涂、滚涂、弹涂涂饰质量及检验方法应符合下表的规定。2涂层与其他装修材料和设备衔接处应吻合,界面应清晰。六、成品保护:1施工前应将不进行喷、滚、弹涂的门窗及墙面保护遮挡好。2喷、滚、弹涂完成后及时用木板将口、角保护好,防止碰撞损坏。3拆架子时严防碰损墙面涂层。4油工施工时严禁蹬踩已施工完部位;并防止将油罐碰翻,涂料污染墙面。5室内施工时防止污染喷、滚、弹涂饰面面层。七、应注意的问题:1颜色不匀,二次修补接槎明显:主要原因是配合比掌握不准,掺加料不匀;喷、滚、弹手法不一,或涂层厚度不一。后补灰活与原抹灰层含水不一,造成面层二次修补接槎明显。解决措施:由专人掌握配合比,合理配料,计

16、量要准确;喷、滚、弹面层施工指定专人负责,施工手法一致,面层厚度一致吏用此类方法施工,严禁采用单排外架子;如采用双排外架子施工时也要禁止将支杆靠压在墙上,以免造成灰层的二次修补,影响涂层美观。阴角喷涂时应将先喷面进行保护。2喷、滚、弹面层的空鼓和裂缝:主要原因是底层抹灰没按要求分格,水泥砂浆面积过大,干缩不一,会形成空鼓及开裂。因此,打底灰时应按图纸要求分格,以解决灰层收缩裂缝。3底灰不平或抹纹明显:主要因为喷、滚、弹涂层较薄,底灰抹的不平顺。所以要求底灰抹好后,应按水泥砂浆抹灰的标准来检查验收,否则,面层涂层不能施涂。4面层施工接槎明显:主要原因是面层施工没将槎子甩在分格条处或不明显的地方,而是无计划乱甩槎,形成面层涂层接槎明

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
