墙面壁纸裱糊施工工艺.docx

上传人:p** 文档编号:503196 上传时间:2023-10-02 格式:DOCX 页数:2 大小:22.16KB
下载 相关 举报
墙面壁纸裱糊施工工艺.docx_第1页
第1页 / 共2页
墙面壁纸裱糊施工工艺.docx_第2页
第2页 / 共2页
亲,该文档总共2页,全部预览完了,如果喜欢就下载吧!
资源描述

《墙面壁纸裱糊施工工艺.docx》由会员分享,可在线阅读,更多相关《墙面壁纸裱糊施工工艺.docx(2页珍藏版)》请在第壹文秘上搜索。

1、墙面壁纸裱糊施工工艺3.3.4.1施工工序流程:基层处理基层弹线裁纸刷胶_裱糊饰面清理成品保护一A分项验收3.3.4.2施工技术措施:(1)基层处理:对于原有基层要进行除尘除胶处理,用铲刀对原表面的腻子进行铲除,表面浮粉清除干净,再整面刮一遍腻子,达到基层坚实牢固,无疏松、起皮、掉粉现象。(2)基层弹线:根据壁纸的规格在墙面上弹出控制线作为壁纸裱糊的依据。(3)裁纸:根据壁纸裱糊的高度,预留出50mm的余量,再按照墙体长度裁割出需要的壁纸数量。(4)刷胶:壁纸背面和墙面都应涂刷粘接剂,刷胶应薄厚均匀,墙面刷胶宽度应比壁纸宽50mm。粘接剂调制后,并通过400孔/cm3筛子过滤,除去胶中的疙瘩和

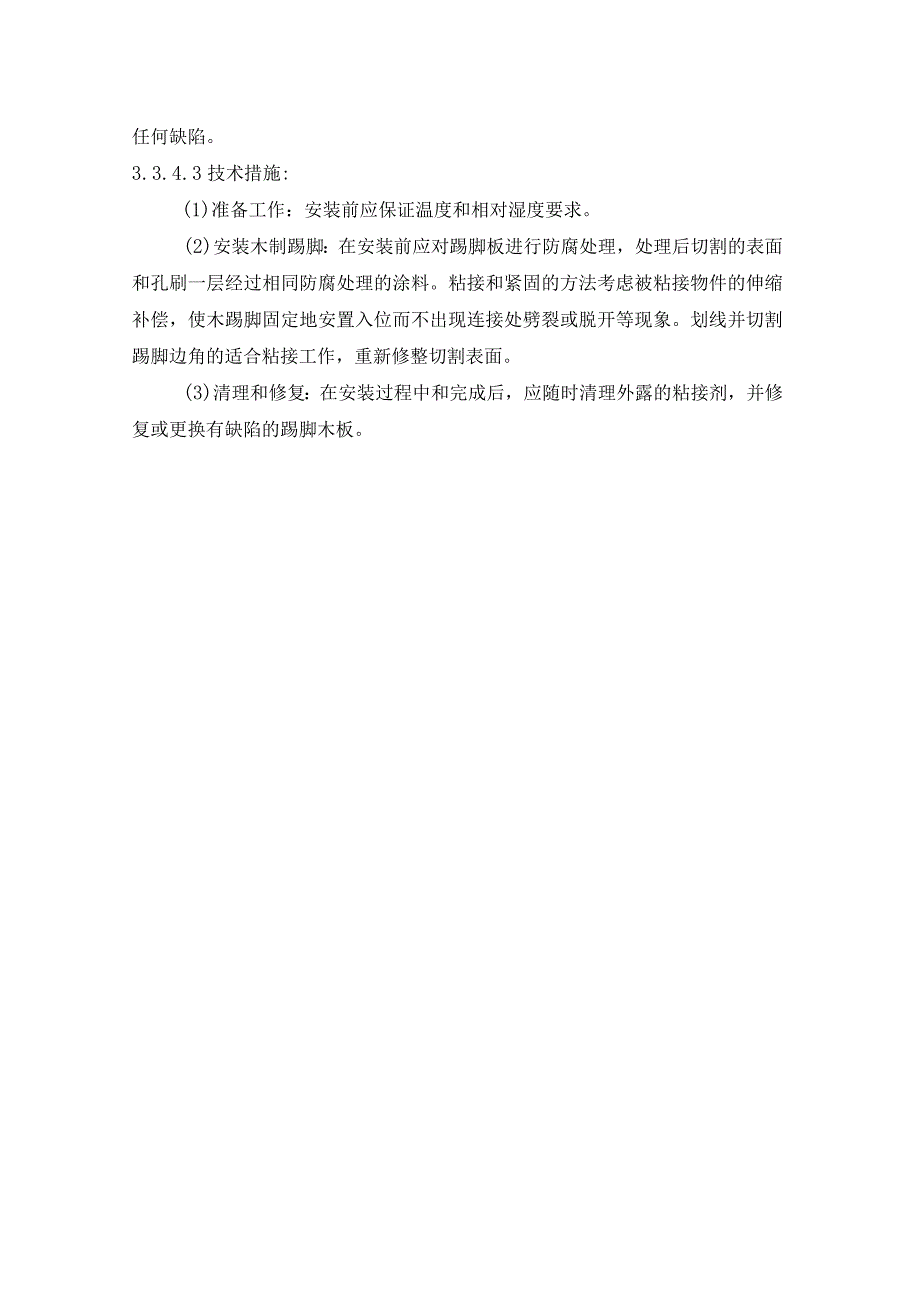

2、杂质,调制出的胶液应在当日用完。(5)裱糊:裱糊壁纸时,首先要垂直,后对花纹拼缝,再用刮板用力抹压平整。原则是先垂直面后水平面,先细部后大面。贴垂直面时先上后下,贴水平面时先高后低。一般无花纹的壁纸,纸幅间可拼缝重叠20mm,并用直钢尺自上而下,在重叠部分切断。壁纸裱糊时,阳角不能出现拼缝,保证直视1.5米处不显缝。(6)饰面清理:表面的胶水、斑污要及时擦干净,各种翘角翘边应进行补胶,并用木棍或橡胶辐压实,有气泡处可先用注射针头排气,同时注入胶液,再用辐子压实。如表面有皱折时,可趁胶液不干时轻刮。最后将各处多余部分用壁纸刀裁去。3. 3.4木制踢脚安装4. 3.4.1工序流程图:3.3.4.2材料说明:踢脚木料:含水量控制在:12%T8%,四面修饰平整、棱边校直、在干燥后无任何缺陷。3.3.4.3技术措施:(1)准备工作:安装前应保证温度和相对湿度要求。(2)安装木制踢脚:在安装前应对踢脚板进行防腐处理,处理后切割的表面和孔刷一层经过相同防腐处理的涂料。粘接和紧固的方法考虑被粘接物件的伸缩补偿,使木踢脚固定地安置入位而不出现连接处劈裂或脱开等现象。划线并切割踢脚边角的适合粘接工作,重新修整切割表面。(3)清理和修复:在安装过程中和完成后,应随时清理外露的粘接剂,并修复或更换有缺陷的踢脚木板。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 装饰装潢

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
