《墙纸的裱糊施工工艺.docx》由会员分享,可在线阅读,更多相关《墙纸的裱糊施工工艺.docx(3页珍藏版)》请在第壹文秘上搜索。

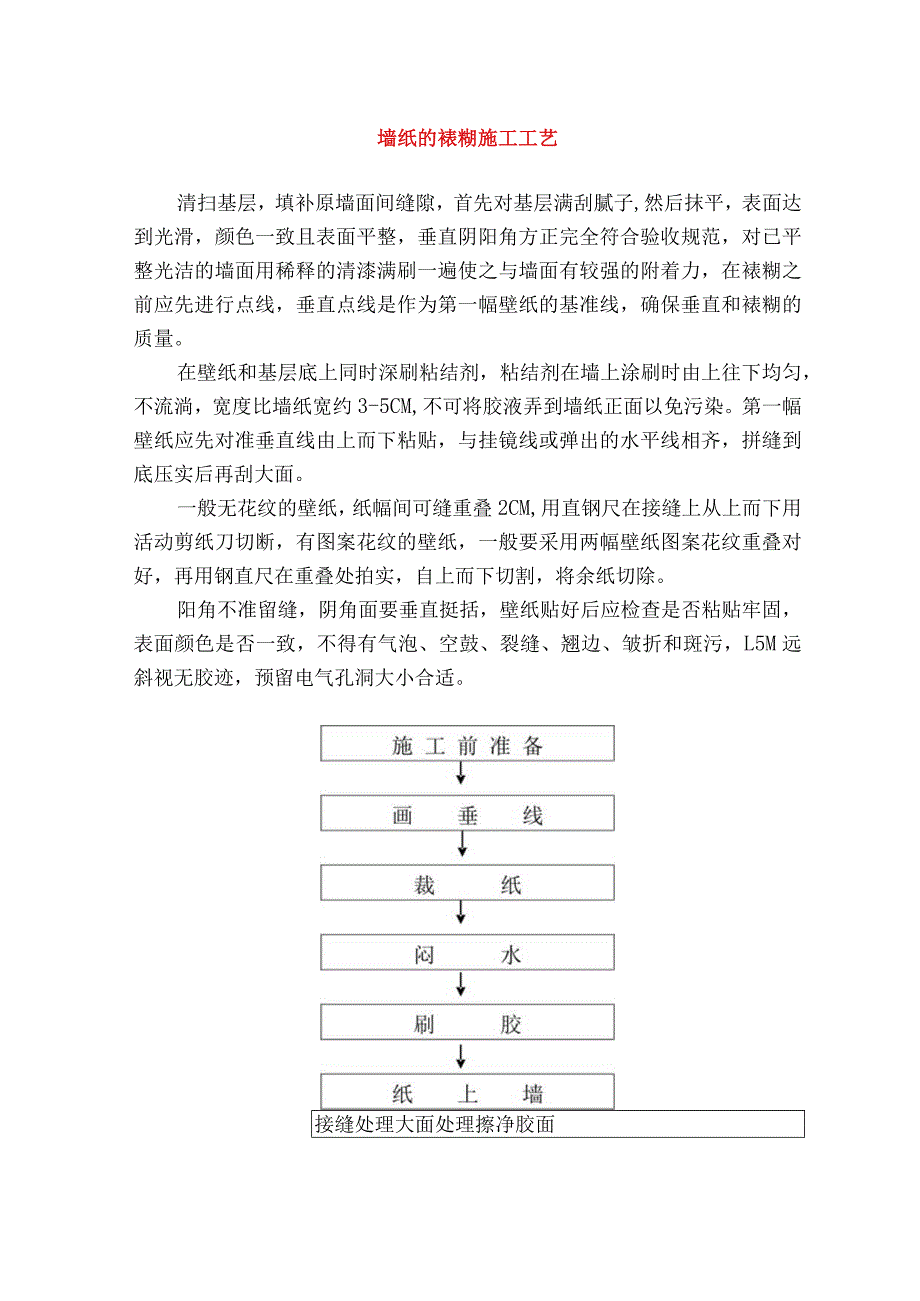

1、墙纸的裱糊施工工艺清扫基层,填补原墙面间缝隙,首先对基层满刮腻子,然后抹平,表面达到光滑,颜色一致且表面平整,垂直阴阳角方正完全符合验收规范,对已平整光洁的墙面用稀释的清漆满刷一遍使之与墙面有较强的附着力,在裱糊之前应先进行点线,垂直点线是作为第一幅壁纸的基准线,确保垂直和裱糊的质量。在壁纸和基层底上同时深刷粘结剂,粘结剂在墙上涂刷时由上往下均匀,不流淌,宽度比墙纸宽约3-5CM,不可将胶液弄到墙纸正面以免污染。第一幅壁纸应先对准垂直线由上而下粘贴,与挂镜线或弹出的水平线相齐,拼缝到底压实后再刮大面。一般无花纹的壁纸,纸幅间可缝重叠2CM,用直钢尺在接缝上从上而下用活动剪纸刀切断,有图案花纹的

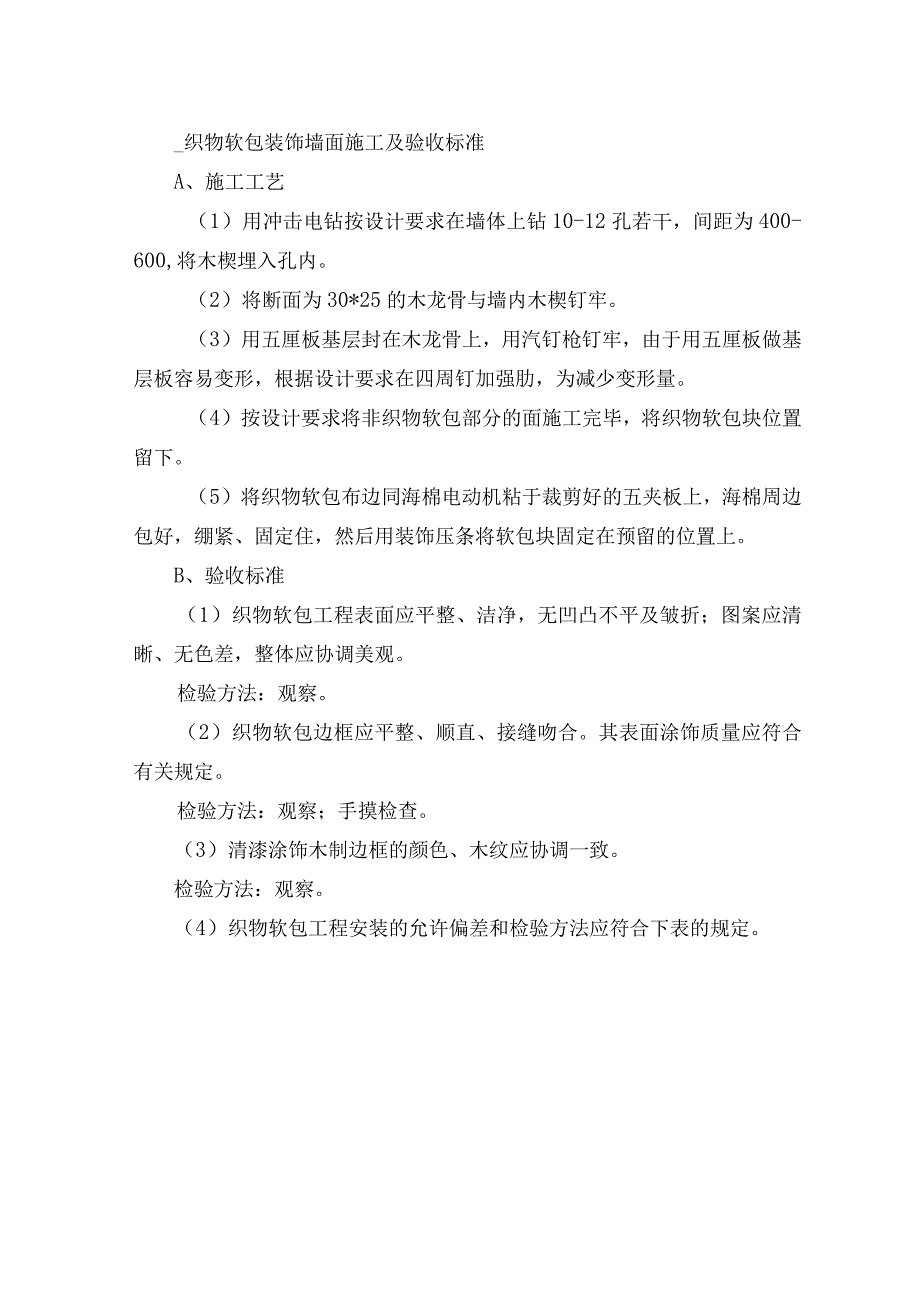

2、壁纸,一般要采用两幅壁纸图案花纹重叠对好,再用钢直尺在重叠处拍实,自上而下切割,将余纸切除。阳角不准留缝,阴角面要垂直挺括,壁纸贴好后应检查是否粘贴牢固,表面颜色是否一致,不得有气泡、空鼓、裂缝、翘边、皱折和斑污,L5M远斜视无胶迹,预留电气孔洞大小合适。接缝处理大面处理擦净胶面_织物软包装饰墙面施工及验收标准A、施工工艺(1)用冲击电钻按设计要求在墙体上钻10-12孔若干,间距为400-600,将木楔埋入孔内。(2)将断面为30*25的木龙骨与墙内木楔钉牢。(3)用五厘板基层封在木龙骨上,用汽钉枪钉牢,由于用五厘板做基层板容易变形,根据设计要求在四周钉加强肋,为减少变形量。(4)按设计要求将

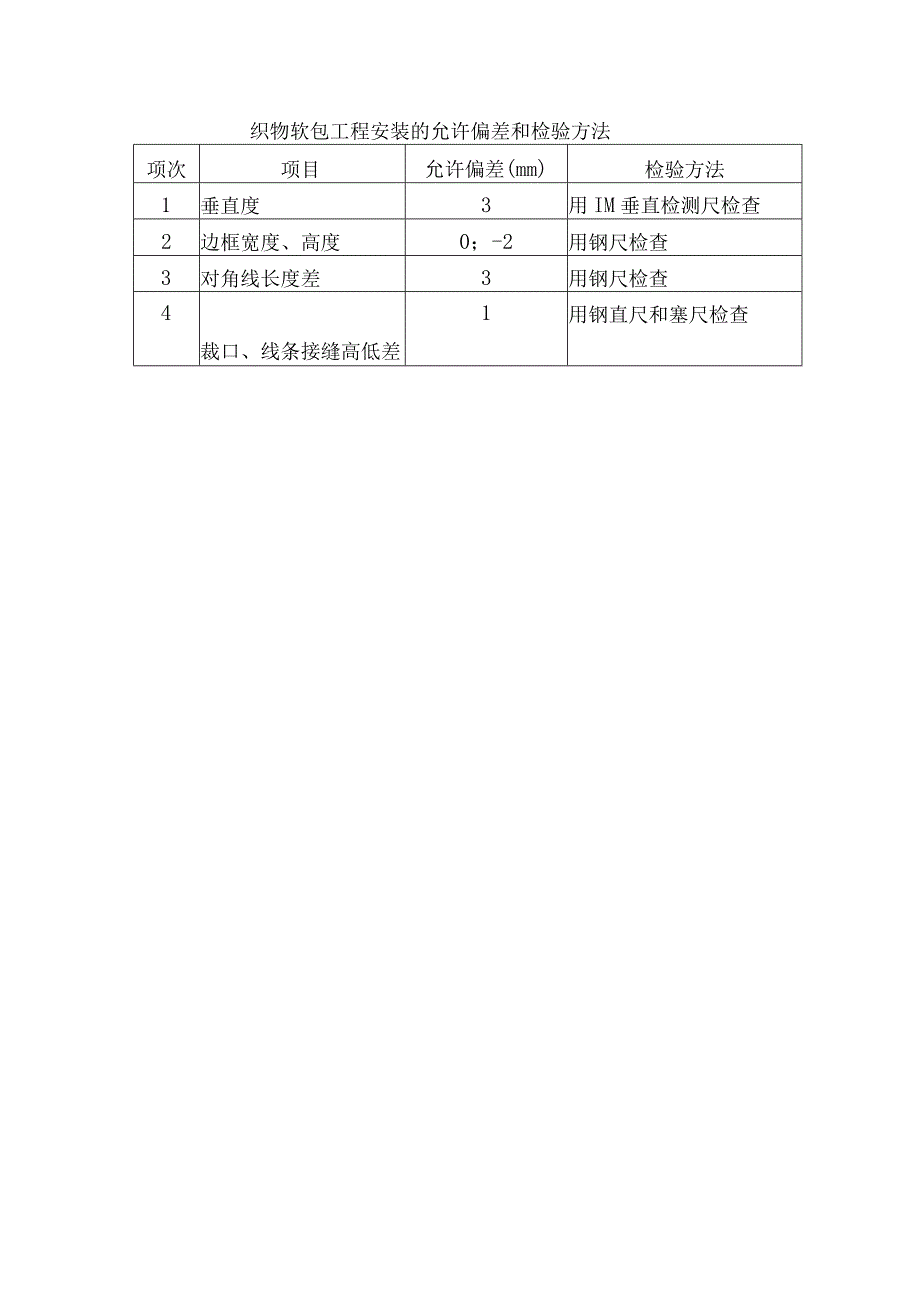

3、非织物软包部分的面施工完毕,将织物软包块位置留下。(5)将织物软包布边同海棉电动机粘于裁剪好的五夹板上,海棉周边包好,绷紧、固定住,然后用装饰压条将软包块固定在预留的位置上。B、验收标准(1)织物软包工程表面应平整、洁净,无凹凸不平及皱折;图案应清晰、无色差,整体应协调美观。检验方法:观察。(2)织物软包边框应平整、顺直、接缝吻合。其表面涂饰质量应符合有关规定。检验方法:观察;手摸检查。(3)清漆涂饰木制边框的颜色、木纹应协调一致。检验方法:观察。(4)织物软包工程安装的允许偏差和检验方法应符合下表的规定。织物软包工程安装的允许偏差和检验方法项次项目允许偏差(mm)检验方法1垂直度3用IM垂直检测尺检查2边框宽度、高度0;-2用钢尺检查3对角线长度差3用钢尺检查4裁口、线条接缝高低差1用钢直尺和塞尺检查
