外墙保温施工技术交底技术交底全套.docx

上传人:p** 文档编号:503241 上传时间:2023-10-02 格式:DOCX 页数:6 大小:19.35KB
下载 相关 举报
外墙保温施工技术交底技术交底全套.docx_第1页
第1页 / 共6页
外墙保温施工技术交底技术交底全套.docx_第2页
第2页 / 共6页
外墙保温施工技术交底技术交底全套.docx_第3页
第3页 / 共6页
外墙保温施工技术交底技术交底全套.docx_第4页
第4页 / 共6页
外墙保温施工技术交底技术交底全套.docx_第5页
第5页 / 共6页
外墙保温施工技术交底技术交底全套.docx_第6页
第6页 / 共6页
亲,该文档总共6页,全部预览完了,如果喜欢就下载吧!
资源描述

《外墙保温施工技术交底技术交底全套.docx》由会员分享,可在线阅读,更多相关《外墙保温施工技术交底技术交底全套.docx(6页珍藏版)》请在第壹文秘上搜索。

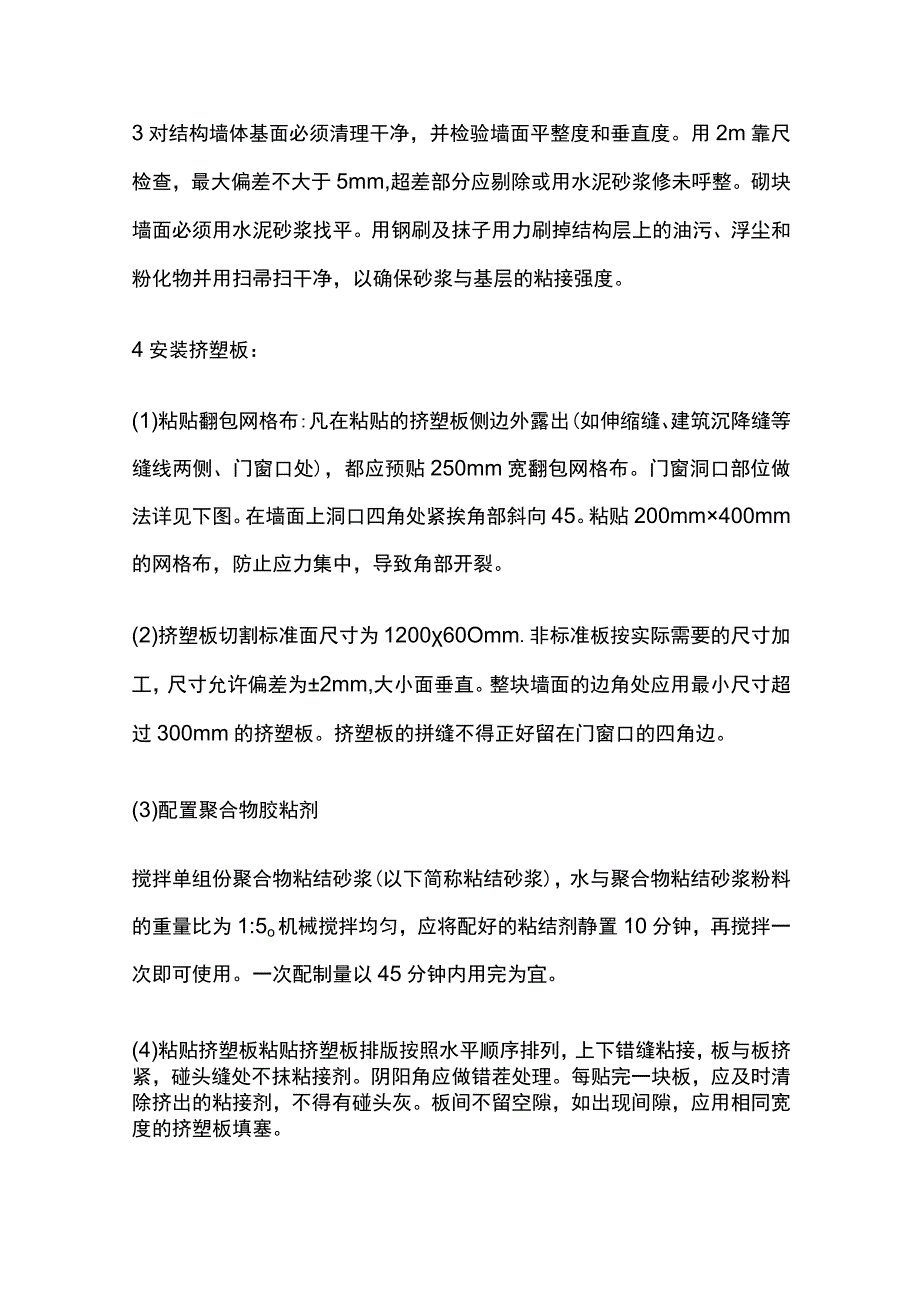

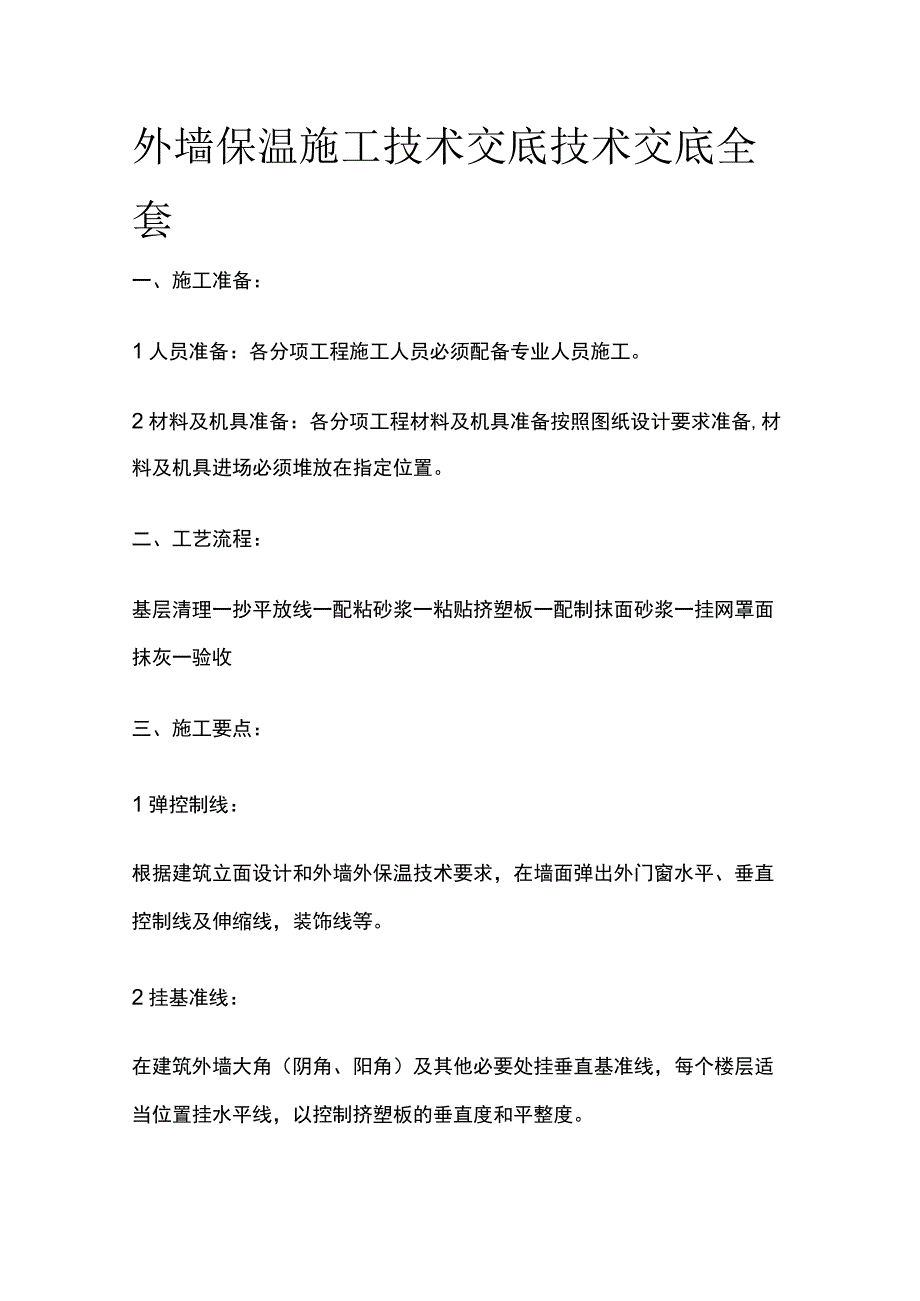

1、外墙保温施工技术交底技术交底全套一、施工准备:1人员准备:各分项工程施工人员必须配备专业人员施工。2材料及机具准备:各分项工程材料及机具准备按照图纸设计要求准备,材料及机具进场必须堆放在指定位置。二、工艺流程:基层清理一抄平放线一配粘砂浆一粘贴挤塑板一配制抹面砂浆一挂网罩面抹灰一验收三、施工要点:1弹控制线:根据建筑立面设计和外墙外保温技术要求,在墙面弹出外门窗水平、垂直控制线及伸缩线,装饰线等。2挂基准线:在建筑外墙大角(阴角、阳角)及其他必要处挂垂直基准线,每个楼层适当位置挂水平线,以控制挤塑板的垂直度和平整度。3对结构墙体基面必须清理干净,并检验墙面平整度和垂直度。用2m靠尺检查,最大偏

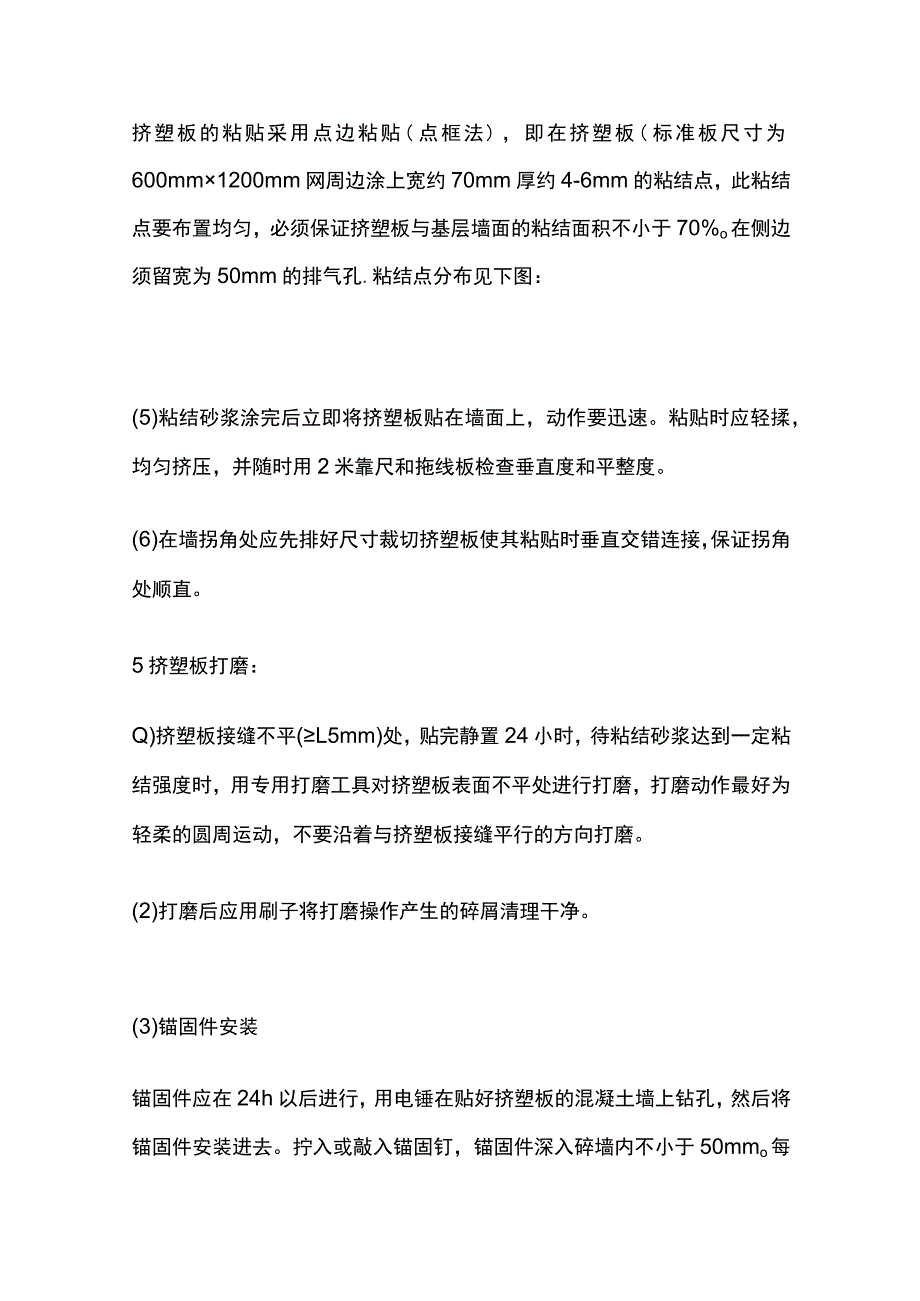

2、差不大于5mm,超差部分应剔除或用水泥砂浆修未呼整。砌块墙面必须用水泥砂浆找平。用钢刷及抹子用力刷掉结构层上的油污、浮尘和粉化物并用扫帚扫干净,以确保砂浆与基层的粘接强度。4安装挤塑板:(1)粘贴翻包网格布:凡在粘贴的挤塑板侧边外露出(如伸缩缝、建筑沉降缝等缝线两侧、门窗口处),都应预贴250mm宽翻包网格布。门窗洞口部位做法详见下图。在墙面上洞口四角处紧挨角部斜向45。粘贴200mm400mm的网格布,防止应力集中,导致角部开裂。(2)挤塑板切割标准面尺寸为120060Omm.非标准板按实际需要的尺寸加工,尺寸允许偏差为2mm,大小面垂直。整块墙面的边角处应用最小尺寸超过300mm的挤塑板。

3、挤塑板的拼缝不得正好留在门窗口的四角边。(3)配置聚合物胶粘剂搅拌单组份聚合物粘结砂浆(以下简称粘结砂浆),水与聚合物粘结砂浆粉料的重量比为1:5o机械搅拌均匀,应将配好的粘结剂静置10分钟,再搅拌一次即可使用。一次配制量以45分钟内用完为宜。(4)粘贴挤塑板粘贴挤塑板排版按照水平顺序排列,上下错缝粘接,板与板挤紧,碰头缝处不抹粘接剂。阴阳角应做错茬处理。每贴完一块板,应及时清除挤出的粘接剂,不得有碰头灰。板间不留空隙,如出现间隙,应用相同宽度的挤塑板填塞。挤塑板的粘贴采用点边粘贴(点框法),即在挤塑板(标准板尺寸为600mm1200mm网周边涂上宽约70mm厚约4-6mm的粘结点,此粘结点要

4、布置均匀,必须保证挤塑板与基层墙面的粘结面积不小于70%o在侧边须留宽为50mm的排气孔.粘结点分布见下图:(5)粘结砂浆涂完后立即将挤塑板贴在墙面上,动作要迅速。粘贴时应轻揉,均匀挤压,并随时用2米靠尺和拖线板检查垂直度和平整度。(6)在墙拐角处应先排好尺寸裁切挤塑板使其粘贴时垂直交错连接,保证拐角处顺直。5挤塑板打磨:Q)挤塑板接缝不平(L5mm)处,贴完静置24小时,待粘结砂浆达到一定粘结强度时,用专用打磨工具对挤塑板表面不平处进行打磨,打磨动作最好为轻柔的圆周运动,不要沿着与挤塑板接缝平行的方向打磨。(2)打磨后应用刷子将打磨操作产生的碎屑清理干净。(3)锚固件安装锚固件应在24h以后

5、进行,用电锤在贴好挤塑板的混凝土墙上钻孔,然后将锚固件安装进去。拧入或敲入锚固钉,锚固件深入碎墙内不小于50mmo每平米24个锚固件,呈梅花状布置。注意:板与板相邻角点处均设有锚固件。6面层抗裂砂浆的配制。配制及搅拌方法与粘结剂的配制基本相同,水与聚合物抹面砂浆粉料的重量比为1:5o7抹聚合物砂浆,贴网格布(1)抹底层抹面砂浆:抹面砂浆施工要在粘贴挤塑板完毕24小时且经过验收后进行,在贴好的挤塑板面抹底层聚合物砂浆,厚度约2-3mmo先将翻包网格布和门窗洞口四角增强网格布拉紧后压入砂浆中,门窗洞口四角如不靠近膨胀缝,沿45。方向各加一层200mm400mm的网格布,加强布位于大面网格布下面。为

6、避免门、窗、洞口增强网处形成三层,应将翻包网格布在其与加强网格布重叠的部分沿45。C方向裁掉。门窗洞口部位做法详见下图:(2)在抹面砂浆可操作时间内将增强网格布用抹子压入底层抹面砂浆上,网格布展开时凹面朝里。注意不要随意拉扯网格布应由中间向外让其自然展平,严禁网格布皱褶。网格布不能压入过深,表面必须暴露在底层砂浆之外。单张网格布长度不宜超过6m.(3)在底层聚合物砂浆凝结前再抹一道面层砂浆罩面,厚度l-2mm,仅以覆盖网格布、微见网格布轮廓为宜。面层砂浆切忌不停揉搓,以免形成空鼓。抹面砂浆施工间隙应在自然断开处,以方便后续施工的搭接。门窗砂浆不得完全覆盖已经铺设的网格布,留茬间距不少于15Om

7、m.(4)网格布搭接宽度横向不小于100mm,纵向不小于80mm。不得使网格布皱褶、空鼓、翘边。在阳角处还需局部铺设宽40Omm网格布一道。网格布与相邻墙面拐过要Ioomm女儿墙部位要盖住压顶。(5)在墙面的阴阳角处,大面网格布不能在角部断开,必须转过角部至另一侧200mm以上才能终止。8保温板安装的允许偏差,应符合表6.7.1的规定。9保温墙面层的允许偏差,应符合6.8.1的规定七、安全文明施工1现场文明施工针对现场条件等特点,建立文明施工责任制,明确管理负责人;施工现场安排专人负责清扫,现场材料码放整齐,施工人员做到活完脚下清,保持施工现场清洁、整齐、有序。2安全管理措施(1)工程施工人员

8、基本安全操作规定1)工程施工前应进行安全技术交底,逐级进行安全教育,落实所有安全技术措施和个人防护用品,未落实不得进行施工。2)工作人员进入施工现场必须戴好安全帽,系好下颌带。3 )施工人员不准穿带钉靴、硬底靴。4 )施工人员不准酒后上岗、不准带病作业。5 )高空作业人员必须系好安全带,恐高症、高血压者不得高空作业。6)非电工不得私自乱接乱动电线及带电机具。7)脚手板搭设不得有探头板,脚手板上的材料堆放不得超过板的允许荷载。8)做到不伤害自己、不伤害他人、不被他人伤害。(2)高空作业人员安全操作规定1)高空作业中的安全标志、工具、仪表、电器设施和各种设备,必须在施工前加以检查,确认其完好方能投入施工。2)攀登和悬空高处作业人员以及搭设高处作业安全设施的人员,必须经过专业技术培训及专业考试合格,持证上岗并定期进行体格检查。3)施工中对高处作业的安全技术措施发现有缺陷和隐患时,必须及时解决,危及个人安全时,必须停止作业。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 保温建筑

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
