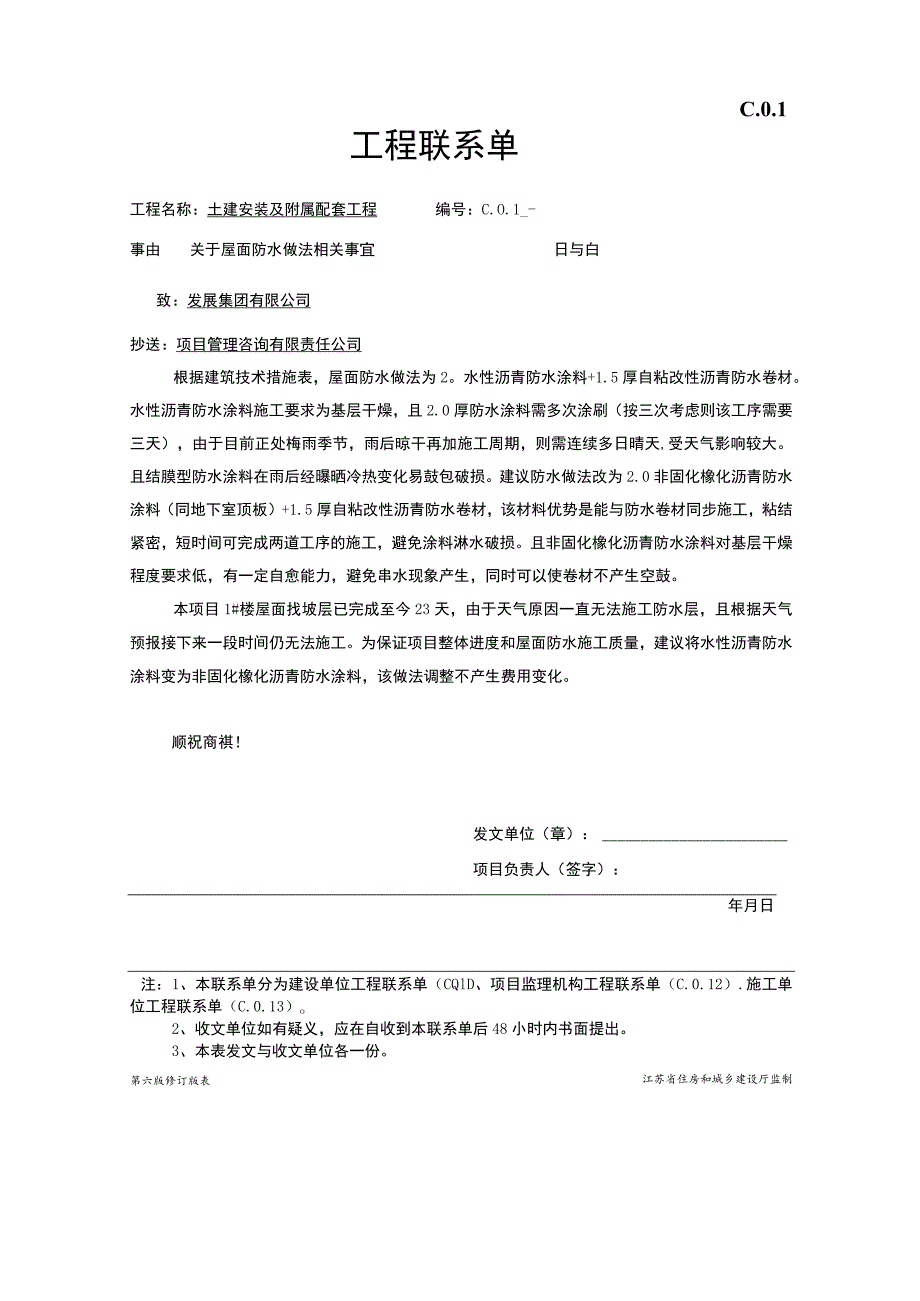

《屋面防水做法调整-联系单.docx》由会员分享,可在线阅读,更多相关《屋面防水做法调整-联系单.docx(1页珍藏版)》请在第壹文秘上搜索。
1、C.0.1工程联系单工程名称:土建安装及附属配套工程编号:C.O.1_-事由关于屋面防水做法相关事宜日与白致:发展集团有限公司抄送:项目管理咨询有限责任公司根据建筑技术措施表,屋面防水做法为2。水性沥青防水涂料+1.5厚自粘改性沥青防水卷材。水性沥青防水涂料施工要求为基层干燥,且2.0厚防水涂料需多次涂刷(按三次考虑则该工序需要三天),由于目前正处梅雨季节,雨后晾干再加施工周期,则需连续多日晴天,受天气影响较大。且结膜型防水涂料在雨后经曝晒冷热变化易鼓包破损。建议防水做法改为2.0非固化橡化沥青防水涂料(同地下室顶板)+1.5厚自粘改性沥青防水卷材,该材料优势是能与防水卷材同步施工,粘结紧密,
2、短时间可完成两道工序的施工,避免涂料淋水破损。且非固化橡化沥青防水涂料对基层干燥程度要求低,有一定自愈能力,避免串水现象产生,同时可以使卷材不产生空鼓。本项目1#楼屋面找坡层已完成至今23天,由于天气原因一直无法施工防水层,且根据天气预报接下来一段时间仍无法施工。为保证项目整体进度和屋面防水施工质量,建议将水性沥青防水涂料变为非固化橡化沥青防水涂料,该做法调整不产生费用变化。顺祝商祺!发文单位(章):项目负责人(签字):年月日注:1、本联系单分为建设单位工程联系单(CQlD、项目监理机构工程联系单(C.0.12).施工单位工程联系单(C.0.13)o2、收文单位如有疑义,应在自收到本联系单后48小时内书面提出。3、本表发文与收文单位各一份。第六版修订版表江苏省住房和城乡建设厅监制
