工程结算中措施钢筋计取原则与依据.docx

上传人:p** 文档编号:503659 上传时间:2023-10-02 格式:DOCX 页数:5 大小:18.08KB
下载 相关 举报
工程结算中措施钢筋计取原则与依据.docx_第1页
第1页 / 共5页
工程结算中措施钢筋计取原则与依据.docx_第2页
第2页 / 共5页
工程结算中措施钢筋计取原则与依据.docx_第3页
第3页 / 共5页
工程结算中措施钢筋计取原则与依据.docx_第4页
第4页 / 共5页
工程结算中措施钢筋计取原则与依据.docx_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

《工程结算中措施钢筋计取原则与依据.docx》由会员分享,可在线阅读,更多相关《工程结算中措施钢筋计取原则与依据.docx(5页珍藏版)》请在第壹文秘上搜索。

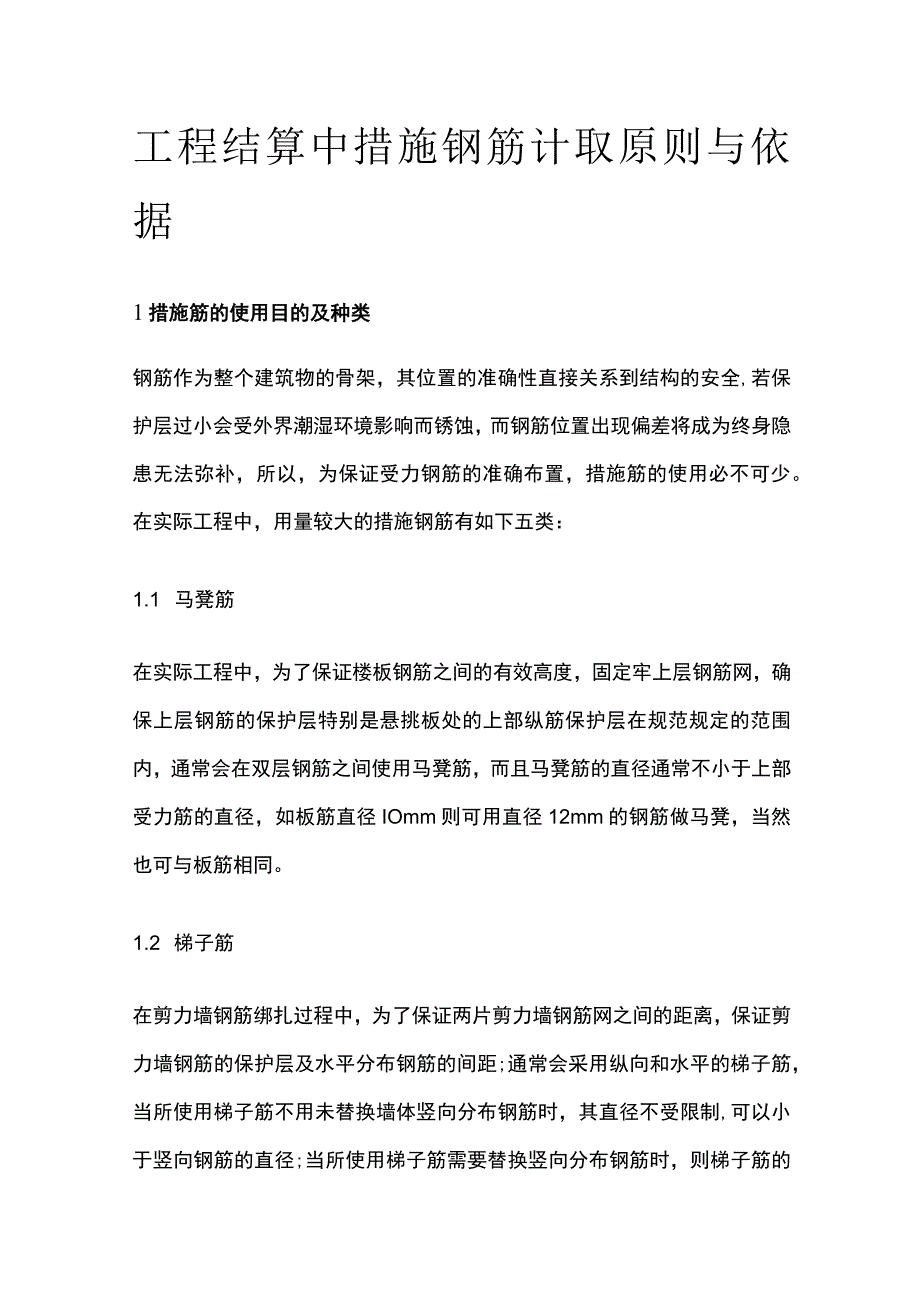

1、工程结算中措施钢筋计取原则与依据1措施筋的使用目的及种类钢筋作为整个建筑物的骨架,其位置的准确性直接关系到结构的安全,若保护层过小会受外界潮湿环境影响而锈蚀,而钢筋位置出现偏差将成为终身隐患无法弥补,所以,为保证受力钢筋的准确布置,措施筋的使用必不可少。在实际工程中,用量较大的措施钢筋有如下五类:1.1 马凳筋在实际工程中,为了保证楼板钢筋之间的有效高度,固定牢上层钢筋网,确保上层钢筋的保护层特别是悬挑板处的上部纵筋保护层在规范规定的范围内,通常会在双层钢筋之间使用马凳筋,而且马凳筋的直径通常不小于上部受力筋的直径,如板筋直径IOmm则可用直径12mm的钢筋做马凳,当然也可与板筋相同。1.2

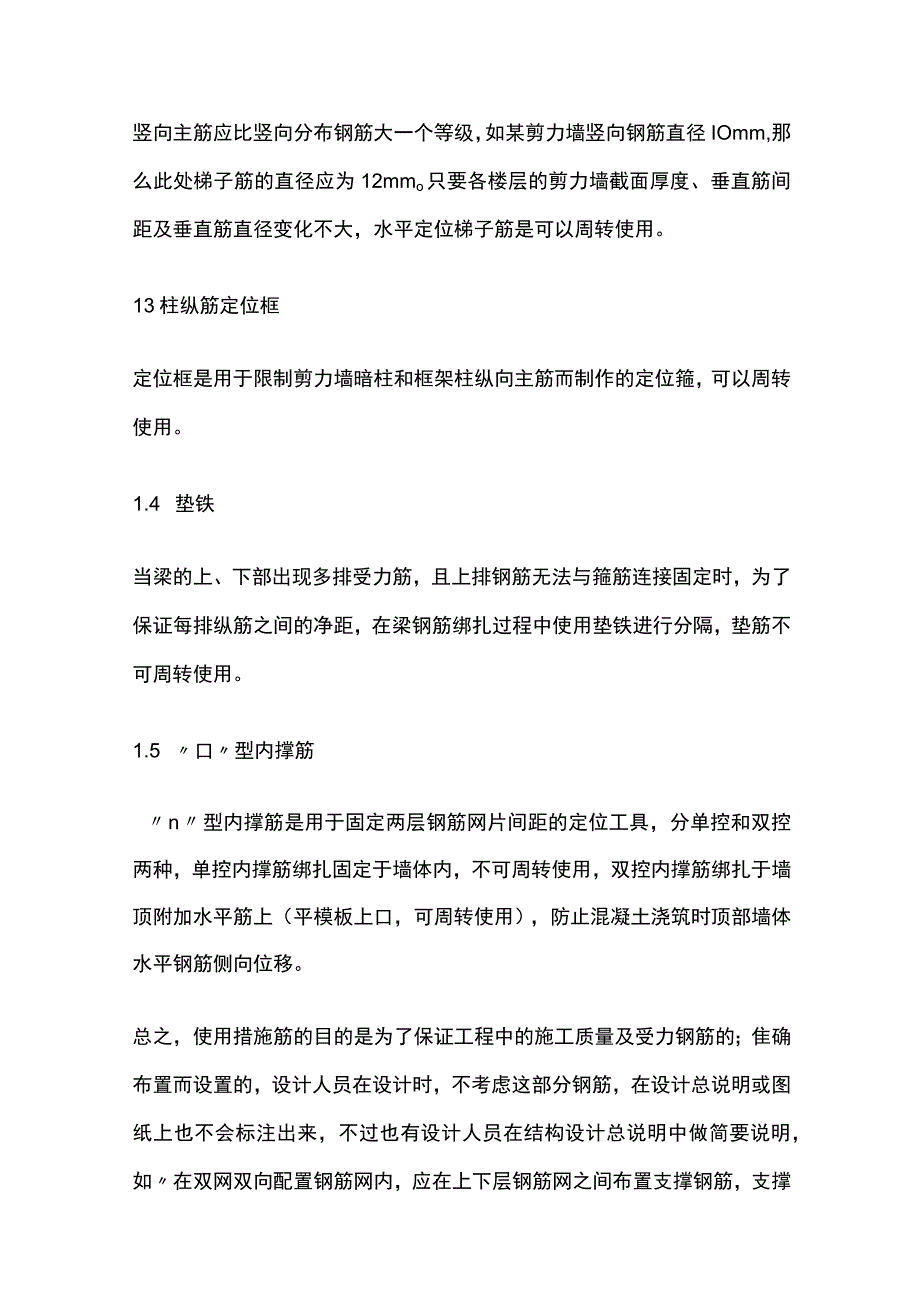

2、梯子筋在剪力墙钢筋绑扎过程中,为了保证两片剪力墙钢筋网之间的距离,保证剪力墙钢筋的保护层及水平分布钢筋的间距;通常会采用纵向和水平的梯子筋,当所使用梯子筋不用未替换墙体竖向分布钢筋时,其直径不受限制,可以小于竖向钢筋的直径;当所使用梯子筋需要替换竖向分布钢筋时,则梯子筋的竖向主筋应比竖向分布钢筋大一个等级,如某剪力墙竖向钢筋直径IOmm,那么此处梯子筋的直径应为12mmo只要各楼层的剪力墙截面厚度、垂直筋间距及垂直筋直径变化不大,水平定位梯子筋是可以周转使用。13柱纵筋定位框定位框是用于限制剪力墙暗柱和框架柱纵向主筋而制作的定位箍,可以周转使用。1.4 垫铁当梁的上、下部出现多排受力筋,且上排

3、钢筋无法与箍筋连接固定时,为了保证每排纵筋之间的净距,在梁钢筋绑扎过程中使用垫铁进行分隔,垫筋不可周转使用。1.5 口型内撑筋n型内撑筋是用于固定两层钢筋网片间距的定位工具,分单控和双控两种,单控内撑筋绑扎固定于墙体内,不可周转使用,双控内撑筋绑扎于墙顶附加水平筋上(平模板上口,可周转使用),防止混凝土浇筑时顶部墙体水平钢筋侧向位移。总之,使用措施筋的目的是为了保证工程中的施工质量及受力钢筋的;隹确布置而设置的,设计人员在设计时,不考虑这部分钢筋,在设计总说明或图纸上也不会标注出来,不过也有设计人员在结构设计总说明中做简要说明,如在双网双向配置钢筋网内,应在上下层钢筋网之间布置支撑钢筋,支撑钢

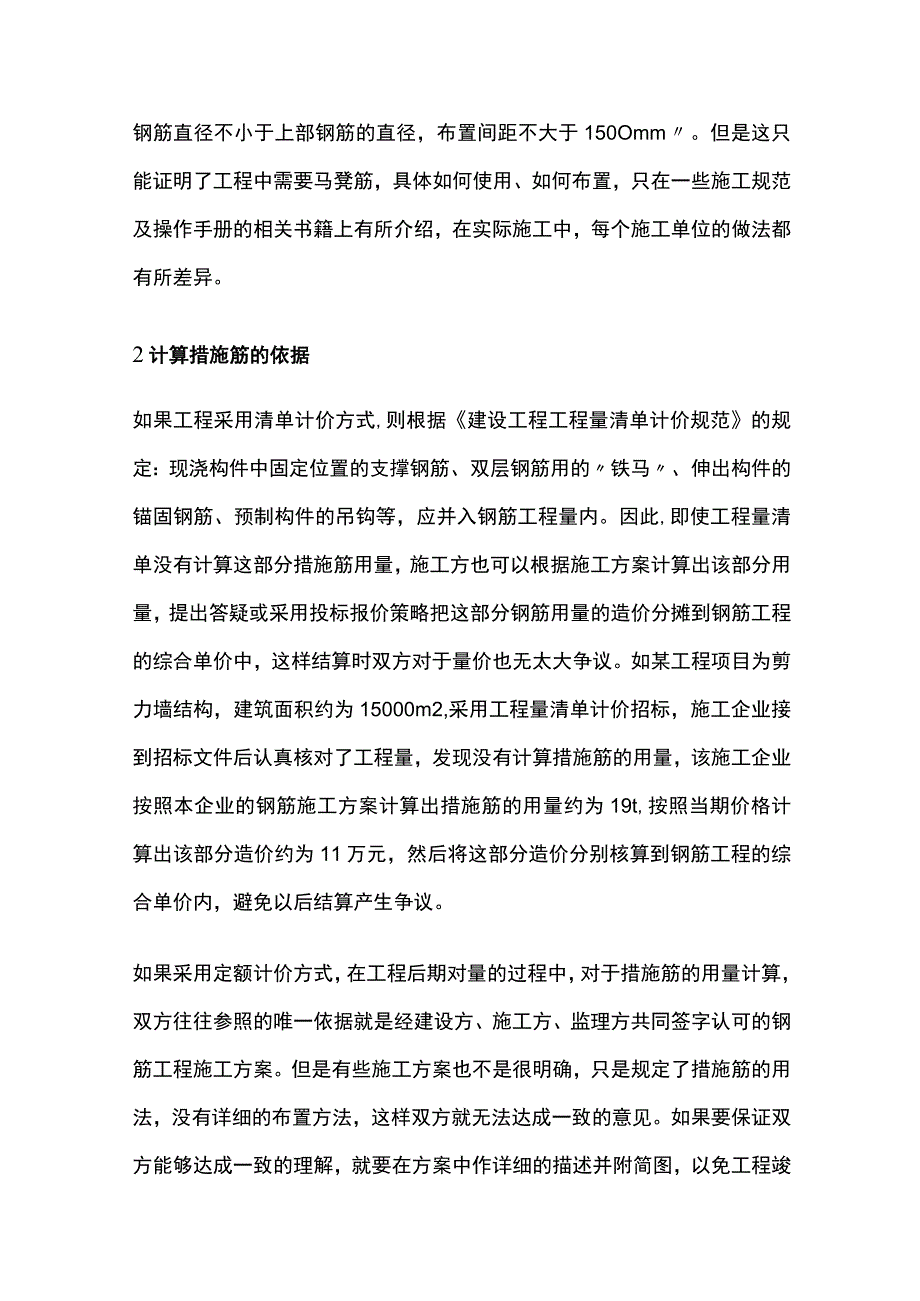

4、筋直径不小于上部钢筋的直径,布置间距不大于150Omm。但是这只能证明了工程中需要马凳筋,具体如何使用、如何布置,只在一些施工规范及操作手册的相关书籍上有所介绍,在实际施工中,每个施工单位的做法都有所差异。2计算措施筋的依据如果工程采用清单计价方式,则根据建设工程工程量清单计价规范的规定:现浇构件中固定位置的支撑钢筋、双层钢筋用的铁马、伸出构件的锚固钢筋、预制构件的吊钩等,应并入钢筋工程量内。因此,即使工程量清单没有计算这部分措施筋用量,施工方也可以根据施工方案计算出该部分用量,提出答疑或采用投标报价策略把这部分钢筋用量的造价分摊到钢筋工程的综合单价中,这样结算时双方对于量价也无太大争议。如某

5、工程项目为剪力墙结构,建筑面积约为15000m2,采用工程量清单计价招标,施工企业接到招标文件后认真核对了工程量,发现没有计算措施筋的用量,该施工企业按照本企业的钢筋施工方案计算出措施筋的用量约为19t,按照当期价格计算出该部分造价约为11万元,然后将这部分造价分别核算到钢筋工程的综合单价内,避免以后结算产生争议。如果采用定额计价方式,在工程后期对量的过程中,对于措施筋的用量计算,双方往往参照的唯一依据就是经建设方、施工方、监理方共同签字认可的钢筋工程施工方案。但是有些施工方案也不是很明确,只是规定了措施筋的用法,没有详细的布置方法,这样双方就无法达成一致的意见。如果要保证双方能够达成一致的理

6、解,就要在方案中作详细的描述并附简图,以免工程竣工结算时双方产生矛盾争执。作为施工方在施工前一定要确定具体的施工方案,并应注意以下要点:Q)双网双向布置的筏板及楼板内马凳筋按照S=100Omm的排距布置,第一排及最后一排马凳筋距板边的距离为S2o每排马凳筋按板的净长放置,同排相邻两个马凳筋相互搭接100mm:只有负筋的结构,马凳筋按如下布置负筋伸入板内的长度小于等于150Omm时,在负筋下放置一排马凳筋;负筋伸入板内的长度大于1500mm时,按照排距S=100Omm布置马凳筋;马凳筋支座边及弯折处的距离为S/2,在纵横负筋相交区域内不布置马凳筋。(2)按两个暗柱之间的墙净长小于、等于1500m

7、m时放置一个梯子筋;两个暗柱之间的墙净长大于1500mm时,按照间距S=1200mn,放置梯子筋,梯子筋距暗柱边的距离S2o(3)当梁的上下部出现多排钢筋时,则需要在多排钢筋之间放置垫铁,以保证纵筋的距离;上部按照各排负筋伸入跨内的长度,垫铁间距为100Omm,垫铁直径为25mm且不小于受力筋直径;下部垫铁根据下部钢筋是否伸入支座进行考虑,如果伸入支座则根据梁j争跨进行计算,不伸入支座则根据不伸入支座钢筋的长度进行计算。(4)以上措施筋的钢筋用量应该并入实体构件的钢筋用量中。总之,措施筋计算的依据:一是施工组织设计中的钢筋工程施工方案,方案中必须详细描述措施筋的布置方式及位置并附简图,计算此部分钢筋量时要认真、细致,尽可能准确合理:二是在实际施工中及时办理的签证。有各方认可的施工组织设计和签证可有效避免扯皮。措施筋的计算要分清是清单计价还是定额计价。当合同约定是清单计价时,措施钢筋的量应该反映在单价中,而不应该体现在钢筋的数量中;当合同约定为定额计价时,措施钢筋就应该根据业主和监理方批复的施工组织设计进行计量并入钢筋工程量中。为避免在工程结算时对措施钢筋的计量产生争论,施工方案中要详细明确措施筋的布置方式及位置。监理方严格按照施工方案验收,并做好相应的隐蔽工程验收记录,这样才能使双方在计量时达成一致的算法。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 工程造价

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
