支护结构监测预警指标.docx

上传人:p** 文档编号:504125 上传时间:2023-10-02 格式:DOCX 页数:2 大小:14.19KB
下载 相关 举报
支护结构监测预警指标.docx_第1页
第1页 / 共2页
支护结构监测预警指标.docx_第2页
第2页 / 共2页
亲,该文档总共2页,全部预览完了,如果喜欢就下载吧!
资源描述

《支护结构监测预警指标.docx》由会员分享,可在线阅读,更多相关《支护结构监测预警指标.docx(2页珍藏版)》请在第壹文秘上搜索。

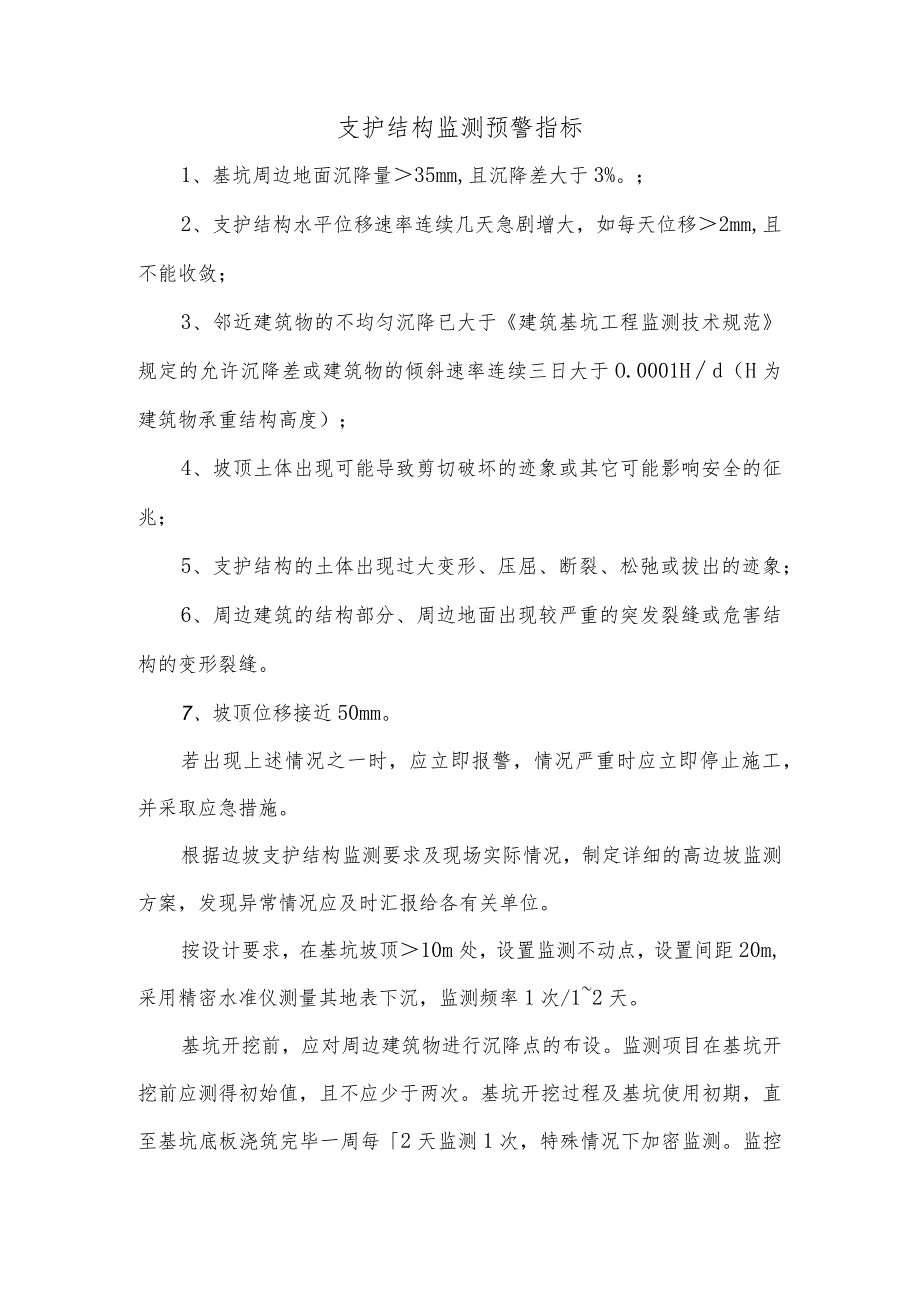

1、支护结构监测预警指标1、基坑周边地面沉降量35mm,且沉降差大于3%。;2、支护结构水平位移速率连续几天急剧增大,如每天位移2mm,且不能收敛;3、邻近建筑物的不均匀沉降已大于建筑基坑工程监测技术规范规定的允许沉降差或建筑物的倾斜速率连续三日大于O.0001Hd(H为建筑物承重结构高度);4、坡顶土体出现可能导致剪切破坏的迹象或其它可能影响安全的征兆;5、支护结构的土体出现过大变形、压屈、断裂、松弛或拔出的迹象;6、周边建筑的结构部分、周边地面出现较严重的突发裂缝或危害结构的变形裂缝。7、坡顶位移接近50mm。若出现上述情况之一时,应立即报警,情况严重时应立即停止施工,并采取应急措施。根据边坡

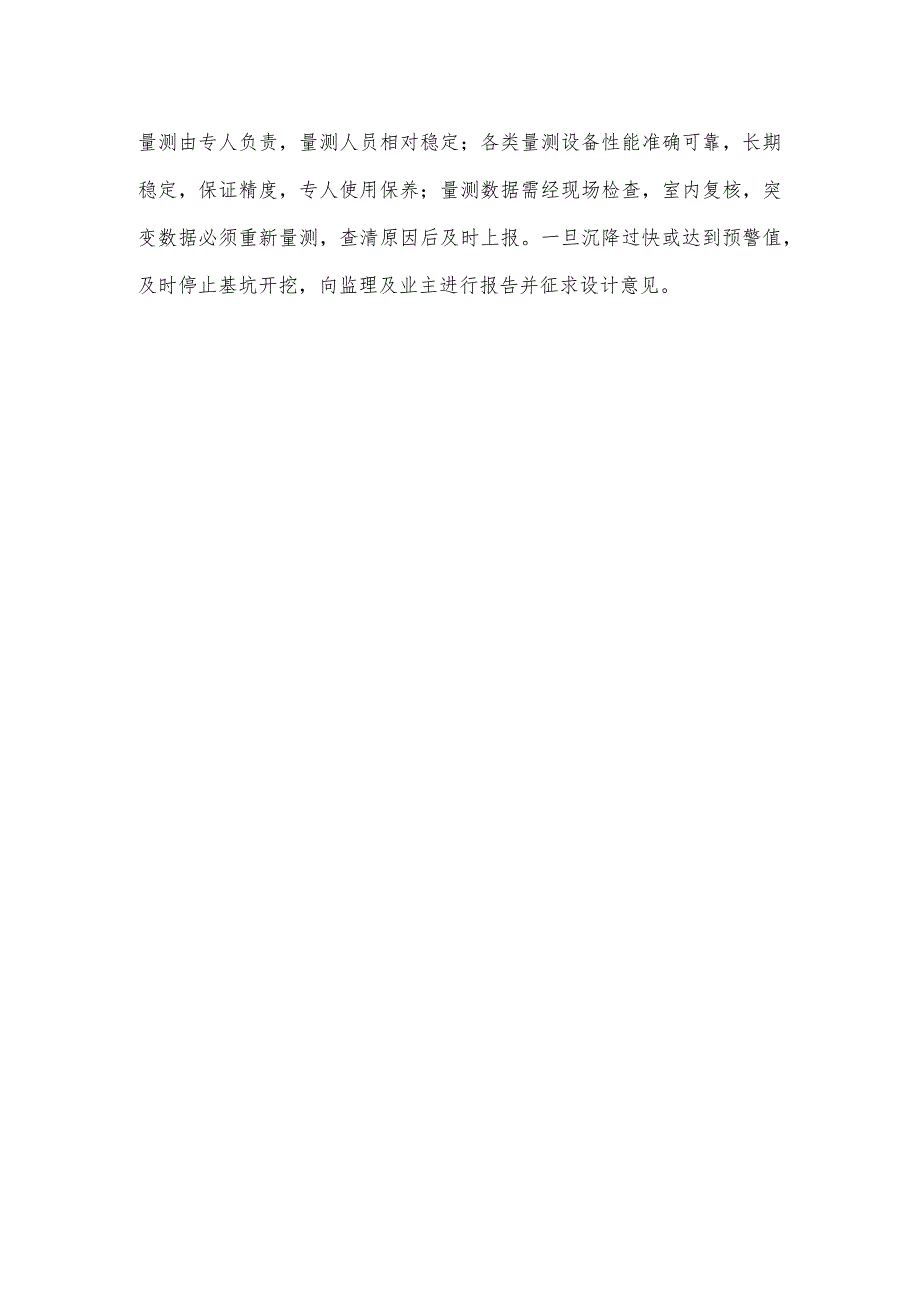

2、支护结构监测要求及现场实际情况,制定详细的高边坡监测方案,发现异常情况应及时汇报给各有关单位。按设计要求,在基坑坡顶10m处,设置监测不动点,设置间距20m,采用精密水准仪测量其地表下沉,监测频率1次/12天。基坑开挖前,应对周边建筑物进行沉降点的布设。监测项目在基坑开挖前应测得初始值,且不应少于两次。基坑开挖过程及基坑使用初期,直至基坑底板浇筑完毕一周每2天监测1次,特殊情况下加密监测。监控量测由专人负责,量测人员相对稳定;各类量测设备性能准确可靠,长期稳定,保证精度,专人使用保养;量测数据需经现场检查,室内复核,突变数据必须重新量测,查清原因后及时上报。一旦沉降过快或达到预警值,及时停止基坑开挖,向监理及业主进行报告并征求设计意见。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 环保行业

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
