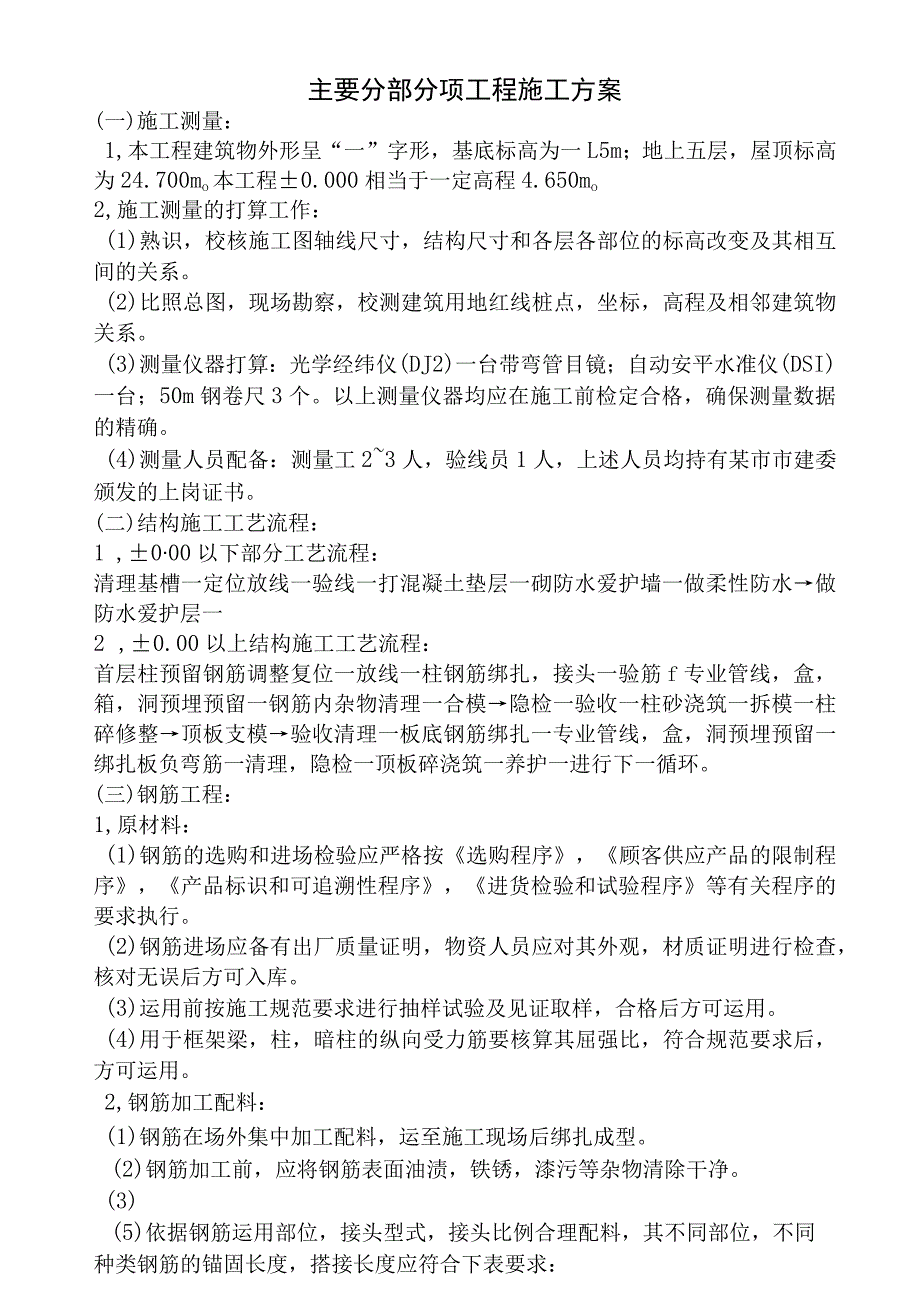

1、主要分部分项工程施工方案(一)施工测量:1,本工程建筑物外形呈“一”字形,基底标高为一L5m;地上五层,屋顶标高为24.700mo本工程0.000相当于一定高程4.650mo2,施工测量的打算工作:(1)熟识,校核施工图轴线尺寸,结构尺寸和各层各部位的标高改变及其相互间的关系。(2)比照总图,现场勘察,校测建筑用地红线桩点,坐标,高程及相邻建筑物关系。(3)测量仪器打算:光学经纬仪(DJ2)一台带弯管目镜;自动安平水准仪(DSI)一台;50m钢卷尺3个。以上测量仪器均应在施工前检定合格,确保测量数据的精确。(4)测量人员配备:测量工23人,验线员1人,上述人员均持有某市市建委颁发的上岗证书。(
2、二)结构施工工艺流程:1 ,000以下部分工艺流程:清理基槽一定位放线一验线一打混凝土垫层一砌防水爱护墙一做柔性防水做防水爱护层一2 ,0.00以上结构施工工艺流程:首层柱预留钢筋调整复位一放线一柱钢筋绑扎,接头一验筋f专业管线,盒,箱,洞预埋预留一钢筋内杂物清理一合模隐检一验收一柱砂浇筑一拆模一柱碎修整顶板支模验收清理一板底钢筋绑扎一专业管线,盒,洞预埋预留一绑扎板负弯筋一清理,隐检一顶板碎浇筑一养护一进行下一循环。(三)钢筋工程:1,原材料:(1)钢筋的选购和进场检验应严格按选购程序,顾客供应产品的限制程序,产品标识和可追溯性程序,进货检验和试验程序等有关程序的要求执行。(2)钢筋进场应备

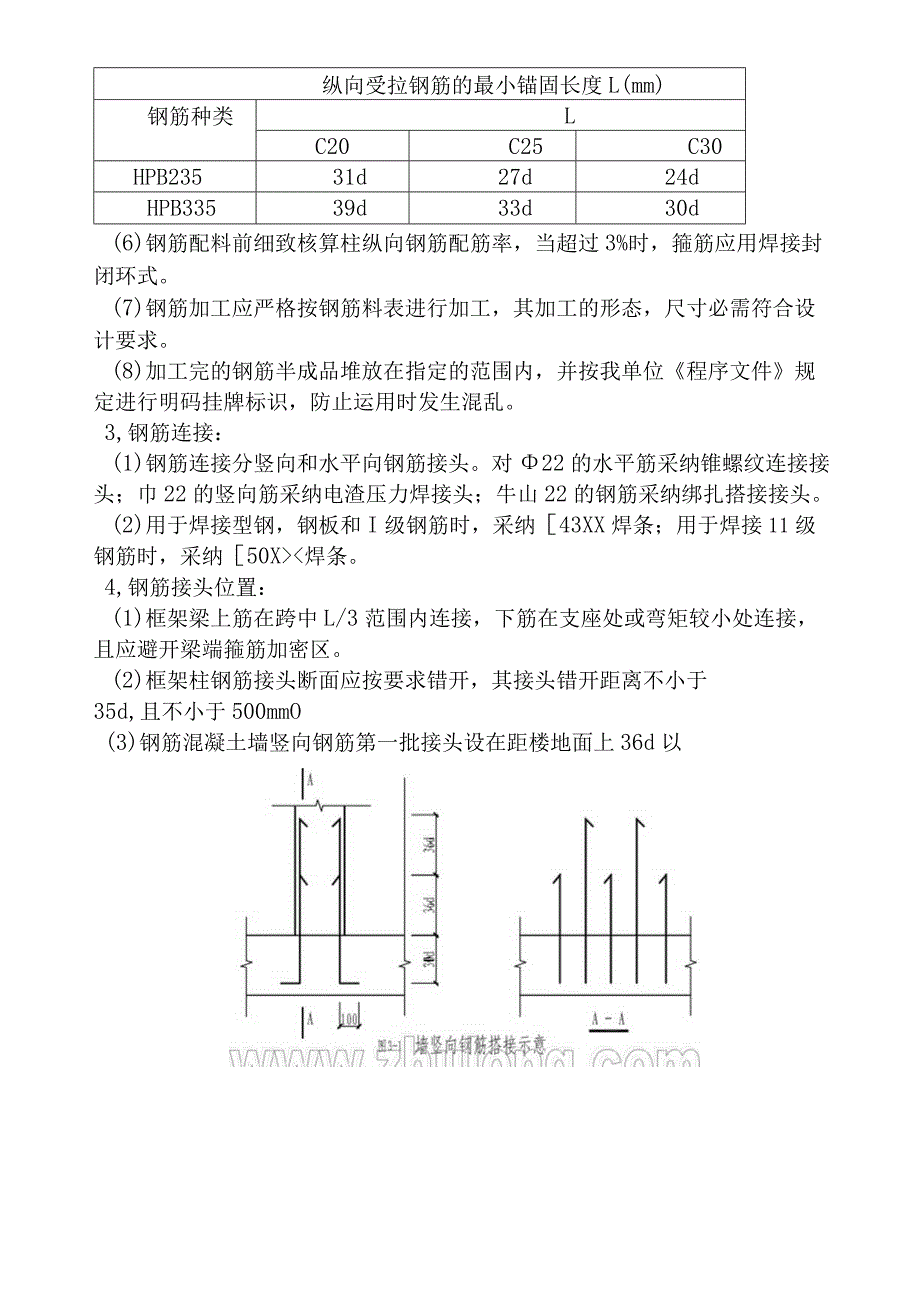

3、有出厂质量证明,物资人员应对其外观,材质证明进行检查,核对无误后方可入库。(3)运用前按施工规范要求进行抽样试验及见证取样,合格后方可运用。(4)用于框架梁,柱,暗柱的纵向受力筋要核算其屈强比,符合规范要求后,方可运用。2,钢筋加工配料:(1)钢筋在场外集中加工配料,运至施工现场后绑扎成型。(2)钢筋加工前,应将钢筋表面油渍,铁锈,漆污等杂物清除干净。(3)(5)依据钢筋运用部位,接头型式,接头比例合理配料,其不同部位,不同种类钢筋的锚固长度,搭接长度应符合下表要求:纵向受拉钢筋的最小锚固长度L(mm)钢筋种类LC20C25C30HPB23531d27d24dHPB33539d33d30d(6
4、)钢筋配料前细致核算柱纵向钢筋配筋率,当超过3%时,箍筋应用焊接封闭环式。(7)钢筋加工应严格按钢筋料表进行加工,其加工的形态,尺寸必需符合设计要求。(8)加工完的钢筋半成品堆放在指定的范围内,并按我单位程序文件规定进行明码挂牌标识,防止运用时发生混乱。3,钢筋连接:(1)钢筋连接分竖向和水平向钢筋接头。对22的水平筋采纳锥螺纹连接接头;巾22的竖向筋采纳电渣压力焊接头;牛山22的钢筋采纳绑扎搭接接头。(2)用于焊接型钢,钢板和I级钢筋时,采纳43XX焊条;用于焊接11级钢筋时,采纳50X焊条。4,钢筋接头位置:(1)框架梁上筋在跨中L/3范围内连接,下筋在支座处或弯矩较小处连接,且应避开梁端

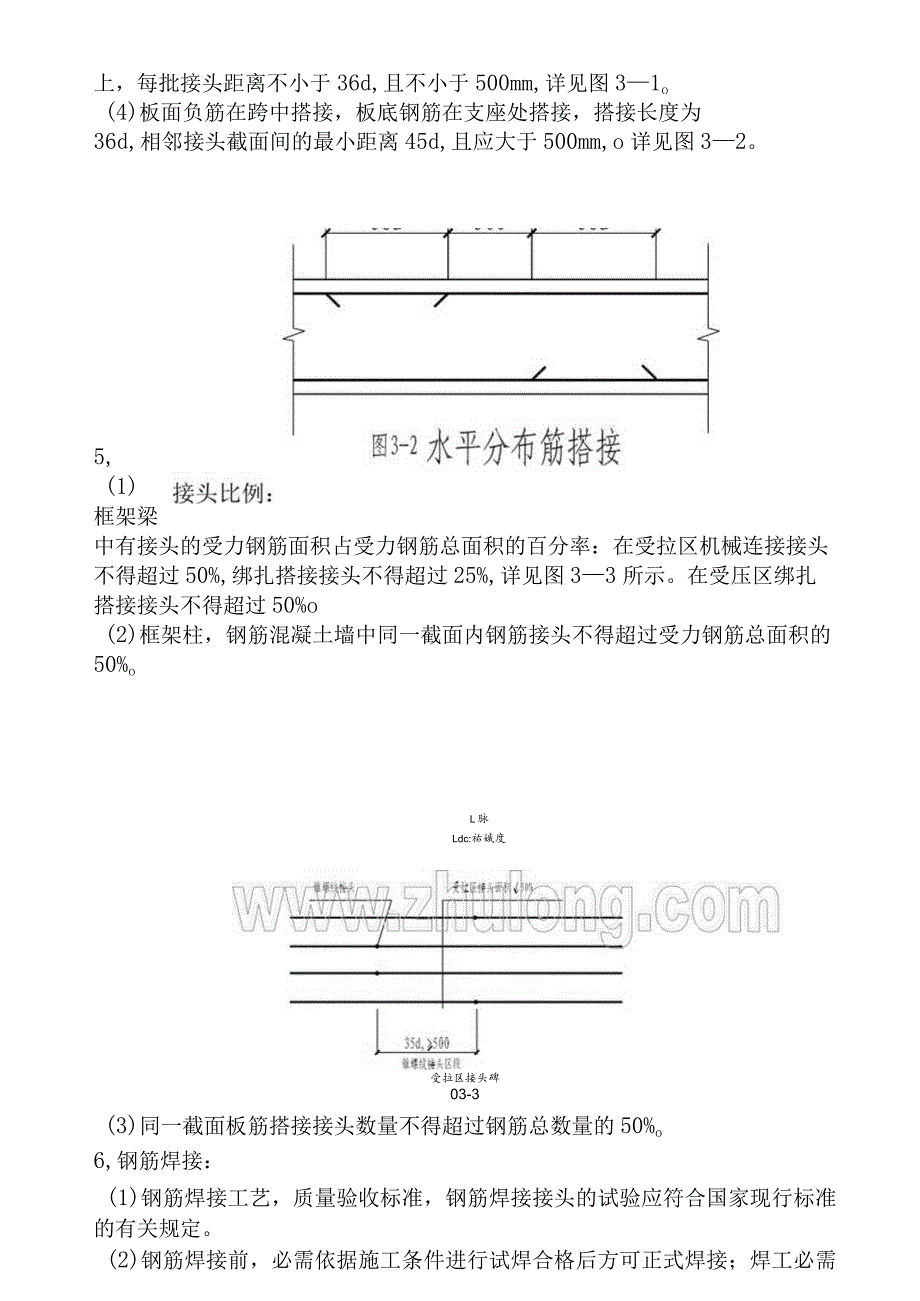

5、箍筋加密区。(2)框架柱钢筋接头断面应按要求错开,其接头错开距离不小于35d,且不小于500mmO(3)钢筋混凝土墙竖向钢筋第一批接头设在距楼地面上36d以上,每批接头距离不小于36d,且不小于500mm,详见图31o(4)板面负筋在跨中搭接,板底钢筋在支座处搭接,搭接长度为36d,相邻接头截面间的最小距离45d,且应大于500mm,o详见图32。5,(1)框架梁中有接头的受力钢筋面积占受力钢筋总面积的百分率:在受拉区机械连接接头不得超过50%,绑扎搭接接头不得超过25%,详见图33所示。在受压区绑扎搭接接头不得超过50%o(2)框架柱,钢筋混凝土墙中同一截面内钢筋接头不得超过受力钢筋总面积的
6、50%oL脉Ldc:祐娥度受拉区接头碑03-3(3)同一截面板筋搭接接头数量不得超过钢筋总数量的50%o6,钢筋焊接:(1)钢筋焊接工艺,质量验收标准,钢筋焊接接头的试验应符合国家现行标准的有关规定。(2)钢筋焊接前,必需依据施工条件进行试焊合格后方可正式焊接;焊工必需有焊工考试合格证,并在规定的范围内进行焊接操作。7,钢筋绑扎:3)底板采纳20,25钢筋,直径粗,重量大,由塔吊运输究竟板作业面,边吊运边按线铺放钢筋,布置中20钢筋支架,间距为1.2m,确保钢筋间距符合设计要求。在底板四周立钢管,固定钢筋端头定位筋。4 )钢筋接头:底板下铁接头在跨中,上铁接头在支柱。5 )为防止墙,柱插筋及甩
7、出上层的搭接筋在浇筑碎过程中位移,墙,柱立筋下端附加12水平筋及底板上层筋绑扎连接,上端用14临时定位箍固定。(4)墙体钢筋绑扎:1)墙体钢筋绑扎技术要点:钢筋混凝土墙钢筋应逐点绑扎,水平钢筋在外,竖向钢筋在内,双排钢筋之间设拉筋和钢筋梯进行绑扎就位。 钢筋混凝土墙水平筋要锚固在框架柱内,锚固长度要符合表31要求。 钢筋混凝土墙开洞时,当洞口边长或直径W300mm时,钢筋不切断而绕洞口而过;当洞口边长或直径在300-800mm或直径800mm时,墙筋应切断,洞口周边设加强筋,其面积不得小于被切断钢筋的面积,且每边不小于218。 修整合模以后,对伸出的墙体钢筋进行修整,并绑一道临时定位筋,墙体浇
8、灌混凝土时支配专人看管钢筋,发觉钢筋位移和变形刚好调整。(5)梁,柱钢筋:1 )在基础底板进行柱插筋施工时,要严格核对图纸,确保钢筋型号及位置精确无误,全部插筋下端平直弯钩均应伸至底板底筋处绑扎坚固。2 )框架梁上部纵向钢筋应贯穿中间节点,梁下部纵向钢筋伸入中间节点的锚固长度及伸过轴线的长度要符合表3-1要求。主次梁相交处,次梁纵筋应置于主梁受力纵筋之上。3 )为防止柱插筋及甩出上层的搭接筋在浇筑碎过程中位移,柱立筋M附加回2水平”底板匕鼠筋坤儿连接,二端用临时定位O4 )梁,柱箍筋要按设计要求及建筑抗震构造详图97G329(一)中的有关规定对加密区,搭接长度范围内进行局部加密绑扎。5 )框架柱修整合模以后,对伸出的墙体钢筋进行修整,并绑一道临时定位箍筋,浇灌框架柱混凝土时支配专人看管钢筋,发觉钢筋位移和变形刚好调整。(6)楼板钢筋:1 )工艺流程:核验模板标高一弹钢筋位置线一绑扎底层钢筋一安放垫块一敷设专业管线一安放马蹄铁一标识上层钢筋网间距一绑扎上层负弯筋钢筋一申报隐检一隐检验收一转入下道工序。2 )楼板钢筋绑扎技术要点:楼板负弯筋直径较小,加设铁马蹬间距为600mm,梅花型布置,确保上层钢筋不产生挠度。 板筋遇洞口时,当D2且W8
