《施工降排水方案.docx》由会员分享,可在线阅读,更多相关《施工降排水方案.docx(1页珍藏版)》请在第壹文秘上搜索。

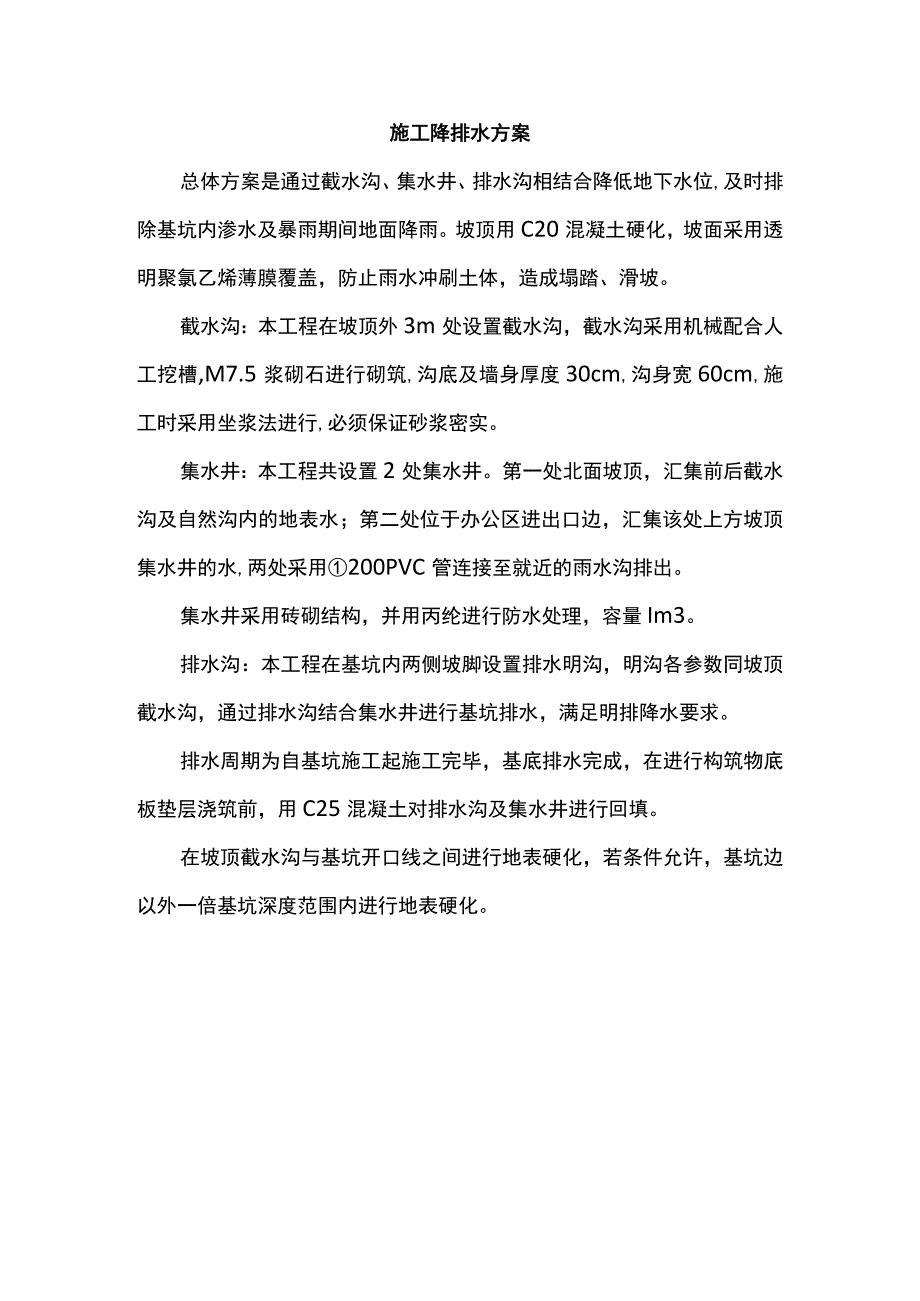

施工降排水方案总体方案是通过截水沟、集水井、排水沟相结合降低地下水位,及时排除基坑内渗水及暴雨期间地面降雨。坡顶用C20混凝土硬化,坡面采用透明聚氯乙烯薄膜覆盖,防止雨水冲刷土体,造成塌踏、滑坡。截水沟:本工程在坡顶外3m处设置截水沟,截水沟采用机械配合人工挖槽,M7.5浆砌石进行砌筑,沟底及墙身厚度30cm,沟身宽60cm,施工时采用坐浆法进行,必须保证砂浆密实。集水井:本工程共设置2处集水井。第一处北面坡顶,汇集前后截水沟及自然沟内的地表水;第二处位于办公区进出口边,汇集该处上方坡顶集水井的水,两处采用200PVC管连接至就近的雨水沟排出。集水井采用砖砌结构,并用丙纶进行防水处理,容量Im3。排水沟:本工程在基坑内两侧坡脚设置排水明沟,明沟各参数同坡顶截水沟,通过排水沟结合集水井进行基坑排水,满足明排降水要求。排水周期为自基坑施工起施工完毕,基底排水完成,在进行构筑物底板垫层浇筑前,用C25混凝土对排水沟及集水井进行回填。在坡顶截水沟与基坑开口线之间进行地表硬化,若条件允许,基坑边以外一倍基坑深度范围内进行地表硬化。
