机房设备搬迁服务项目搬迁计划.docx

上传人:p** 文档编号:504335 上传时间:2023-10-02 格式:DOCX 页数:13 大小:102.86KB
下载 相关 举报
机房设备搬迁服务项目搬迁计划.docx_第1页
第1页 / 共13页
机房设备搬迁服务项目搬迁计划.docx_第2页
第2页 / 共13页
机房设备搬迁服务项目搬迁计划.docx_第3页
第3页 / 共13页
机房设备搬迁服务项目搬迁计划.docx_第4页
第4页 / 共13页
机房设备搬迁服务项目搬迁计划.docx_第5页
第5页 / 共13页
机房设备搬迁服务项目搬迁计划.docx_第6页
第6页 / 共13页
机房设备搬迁服务项目搬迁计划.docx_第7页
第7页 / 共13页
机房设备搬迁服务项目搬迁计划.docx_第8页
第8页 / 共13页
机房设备搬迁服务项目搬迁计划.docx_第9页
第9页 / 共13页
机房设备搬迁服务项目搬迁计划.docx_第10页
第10页 / 共13页
亲,该文档总共13页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《机房设备搬迁服务项目搬迁计划.docx》由会员分享,可在线阅读,更多相关《机房设备搬迁服务项目搬迁计划.docx(13页珍藏版)》请在第壹文秘上搜索。

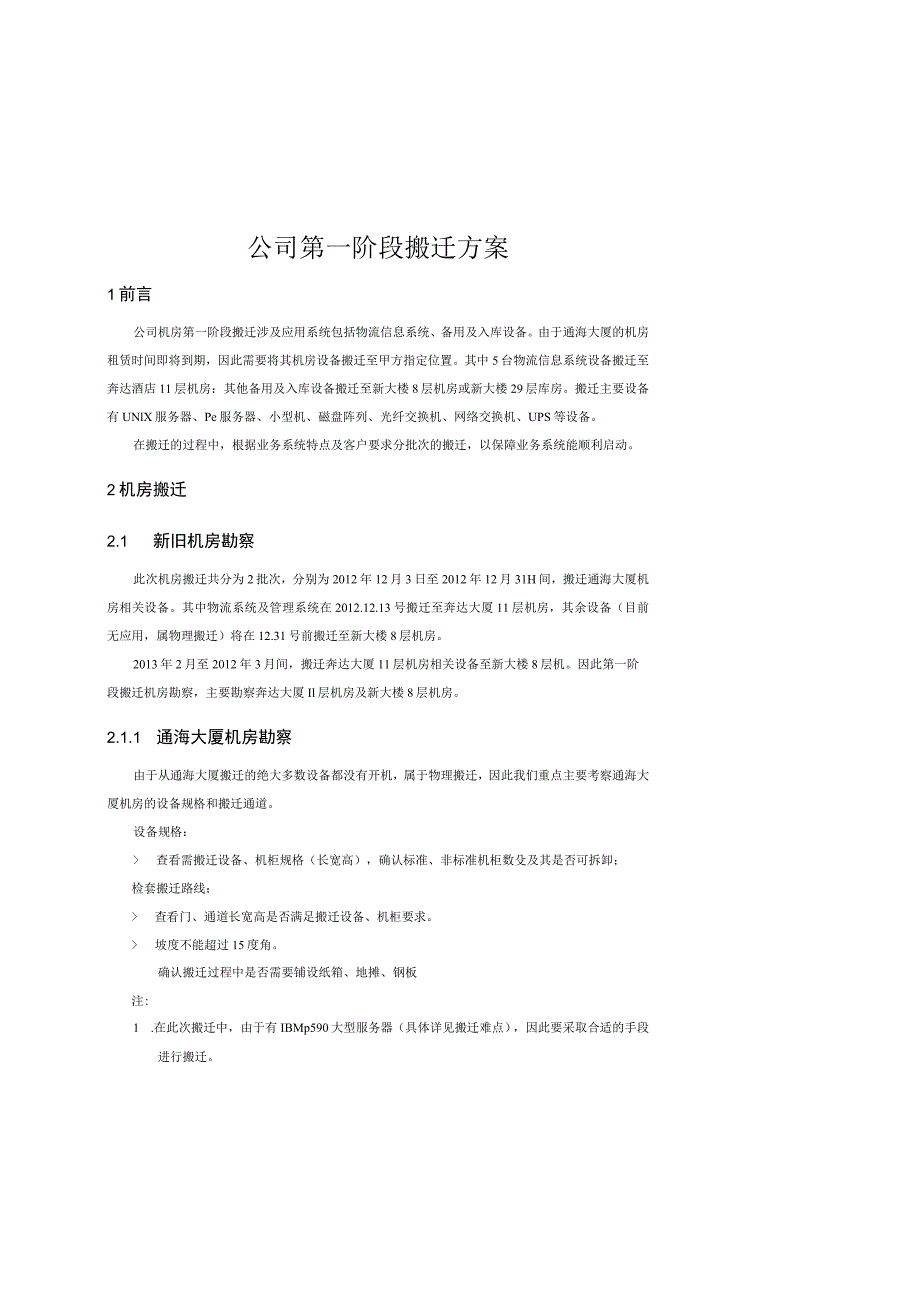

1、公司第一阶段搬迁方案1前言公司机房第一阶段搬迁涉及应用系统包括物流信息系统、备用及入库设备。由于通海大厦的机房租赁时间即将到期,因此需要将其机房设备搬迁至甲方指定位置。其中5台物流信息系统设备搬迁至奔达酒店11层机房:其他备用及入库设备搬迁至新大楼8层机房或新大楼29层库房。搬迁主要设备有UNlX服务器、Pe服务器、小型机、磁盘阵列、光纤交换机、网络交换机、UPS等设备。在搬迁的过程中,根据业务系统特点及客户要求分批次的搬迁,以保障业务系统能顺利启动。2机房搬迁2.1 新旧机房勘察此次机房搬迁共分为2批次,分别为2012年12月3日至2012年12月31H间,搬迁通海大厦机房相关设备。其中物流

2、系统及管理系统在2012.12.13号搬迁至奔达大厦11层机房,其余设备(目前无应用,属物理搬迁)将在12.31号前搬迁至新大楼8层机房。2013年2月至2012年3月间,搬迁奔达大厦11层机房相关设备至新大楼8层机。因此第一阶段搬迁机房勘察,主要勘察奔达大厦Il层机房及新大楼8层机房。2.1.1 通海大厦机房勘察由于从通海大厦搬迁的绝大多数设备都没有开机,属于物理搬迁,因此我们重点主要考察通海大厦机房的设备规格和搬迁通道。设备规格: 查看需搬迁设备、机柜规格(长宽高),确认标准、非标准机柜数殳及其是否可拆卸;检套搬迁路线: 查看门、通道长宽高是否满足搬迁设备、机柜要求。 坡度不能超过15度角

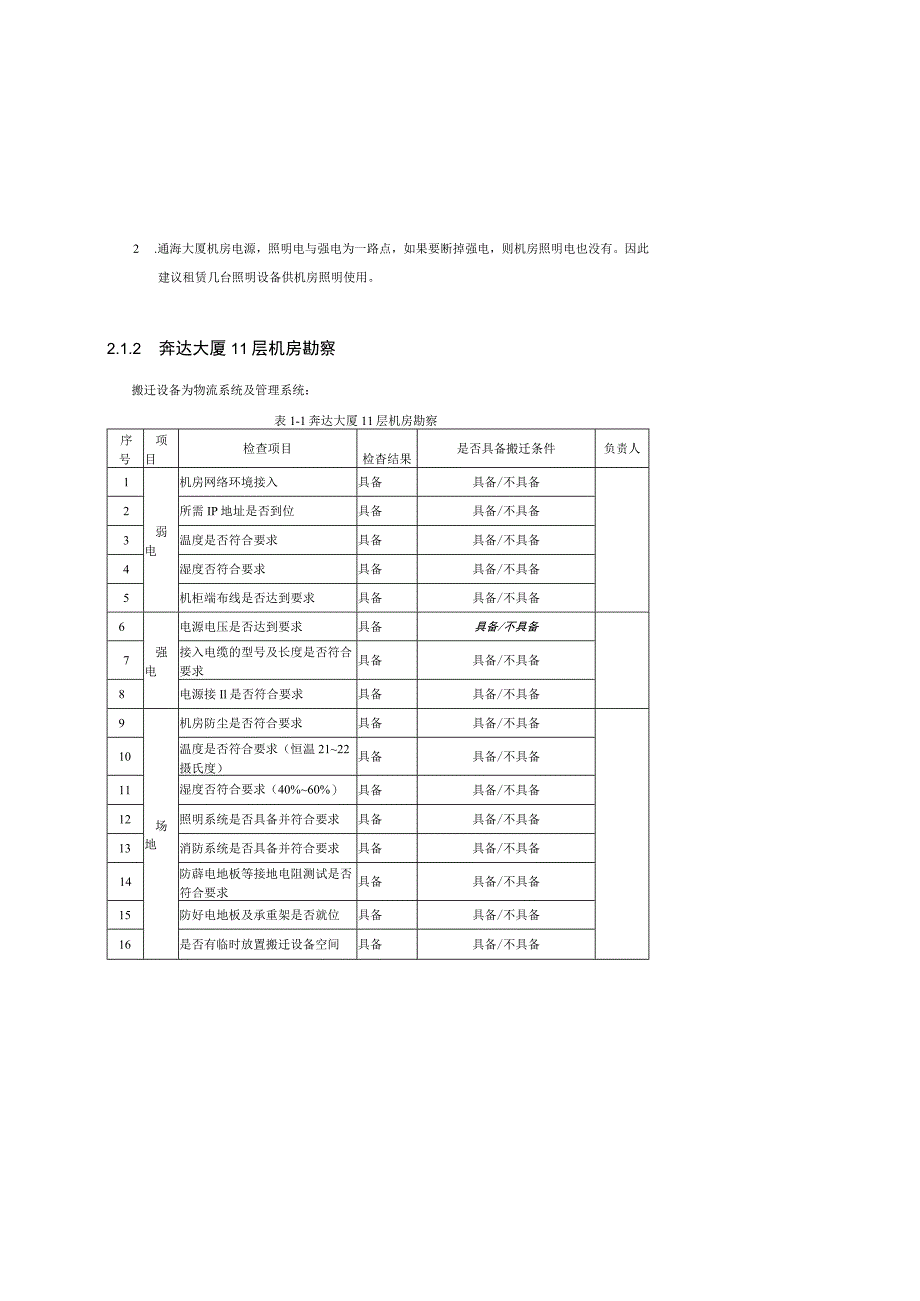

3、。确认搬迁过程中是否需要铺设纸箱、地摊、钢板注:1 .在此次搬迁中,由于有IBMp590大型服务器(具体详见搬迁难点),因此要采取合适的手段进行搬迁。2 .通海大厦机房电源,照明电与强电为一路点,如果要断掉强电,则机房照明电也没有。因此建议租赁几台照明设备供机房照明使用。2.1.2 奔达大厦11层机房勘察搬迁设备为物流系统及管理系统:表1-1奔达大厦11层机房勘察序号项目检查项目检杳结果是否具备搬迁条件负责人1弱电机房网络环境接入具备具备/不具备2所需IP地址是否到位具备具备/不具备3温度是否符合要求具备具备/不具备4湿度否符合要求具备具备/不具备5机柜端布线是否达到要求具备具备/不具备6强电

4、电源电压是否达到要求具备具备/不具备7接入电缆的型号及长度是否符合要求具备具备/不具备8电源接Il是否符合要求具备具备/不具备9场地机房防尘是否符合要求具备具备/不具备10温度是否符合要求(恒温2122摄氏度)具备具备/不具备11湿度否符合要求(40%60%)具备具备/不具备12照明系统是否具备并符合要求具备具备/不具备13消防系统是否具备并符合要求具备具备/不具备14防薜电地板等接地电阻测试是否符合要求具备具备/不具备15防好电地板及承重架是否就位具备具备/不具备16是否有临时放置搬迁设备空间具备具备/不具备序号项目检查项目检查结果是否具备搬迁条件负责人(需要拆卸包装)17机柜摆放位置是否确

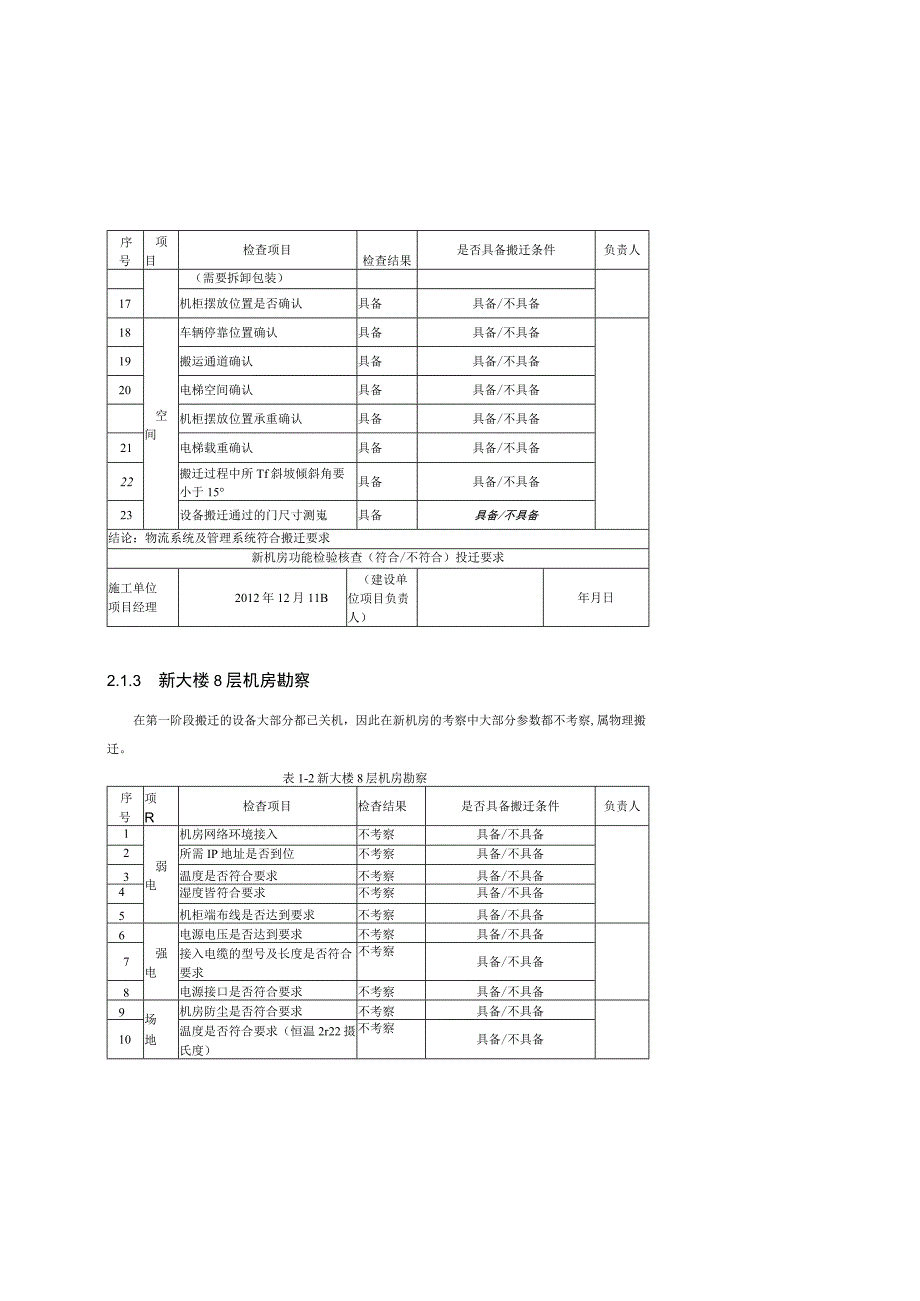

5、认具备具备/不具备18空间车辆停靠位置确认具备具备/不具备19搬运通道确认具备具备/不具备20电梯空间确认具备具备/不具备机柜摆放位置承重确认具备具备/不具备21电梯载重确认具备具备/不具备22搬迁过程中所Tf斜坡倾斜角要小于15具备具备/不具备23设备搬迁通过的门尺寸测嵬具备具备/不具备结论:物流系统及管理系统符合搬迁要求新机房功能检验核查(符合/不符合)投迁要求施工单位项目经理2012年12月11B(建设单位项目负责人)年月日2.1.3 新大楼8层机房勘察在第一阶段搬迁的设备大部分都已关机,因此在新机房的考察中大部分参数都不考察,属物理搬迁。表1-2新大楼8层机房勘察序号项R检杳项目检杳结

6、果是否具备搬迁条件负责人1弱电机房网络环境接入不考察具备/不具备2所需IP地址是否到位不考察具备/不具备3温度是否符合要求不考察具备/不具备4湿度皆符合要求不考察具备/不具备5机柜端布线是否达到要求不考察具备/不具备6强电电源电压是否达到要求不考察具备/不具备7接入电缆的型号及长度是否符合要求不考察具备/不具备8电源接口是否符合要求不考察具备/不具备9场地机房防尘是否符合要求不考察具备/不具备10温度是否符合要求(恒温2r22摄氏度)不考察具备/不具备序号项目检查项目检查结果是否具备搬迁条件负责人11湿度否符合要求(40%60%)不考察具备/不具备12照明系统是否具备并符合要求具备具备/不具备

7、13消防系统是否具备并符合要求不考察具备/不具备14防静电地板等接地电阻测试是否符合要求不考察具备/不具备15防静电地板及承重架是否就位考察(M要)具备/不具备16是否有临时放置搬迁设备空间(需要拆卸包装)具备具备/不具备17机柜摆放位置是否确认具备具备/不具备18空间车辆停靠位置确认具备具备/不具备19搬运通道确认具备具备/不具备20电梯空间确认具备具备/不具备21电梯载重确认具备具备/不具备22搬迁过程中所有斜坡倾斜角要小于15具备具备/不具备23设备搬迁通过的门尺寸测算具备具备/不具备结论:物流系统及管理系统符合搬迁要求新机房功能检脸核查(符合/不符合)搬迁要求施工单位项目经理2012年

8、12月17日(建设单位项目负责人)年月日注:临时放置搬迁设备空间在8楼电梯口靠南端;2.2通海大厦机房平面图通海大厦位于林云大道720号,机房在通海大厦4楼,整体平面图如下:旅运大屋机柜排放示愈困三BEEEEEEEffiCL一二aM*M*.LJ_LLLLLJ_L-II图11通海大厦机柜平面图2.3 通海大厦机柜前图暑含 H- -E三_三_三二 Ram2.4 通海大厦搬迁设备清单详见附件一:通海大汉第阶段搬迁设备列表-最终确认EXCel表,其中报废设备不用搬迁。2.5 通海大厦UPS搬迁UPS搬迁,需要将UPS进行拆分,然后搬迁到甲方指定的库房,不需在新库房重新连接组装。需要一名UPS及强电工程

9、进行现场实施和操作。注:通海大厦照明电和强电是路电,如果机房断电进行搬迁,则机房没有照明电。2.6 惠民大厦(新大楼)机柜摆放图大厦八层二号机房机柜摆放示意图图13惠民大厦机房摆放图(第一阶段)注:在第二阶段搬迁的过程中,奔达大展机房机柜摆放点,需要和刘伟平讨论3机房搬迁注意点3.1 物流应用系统搬迁1 .物流应用系统搬迁前提条件待奔达酒店11楼机房网络切割完毕,即可进行搬运。和刘全权讨论如下:1.12.12 .12(周三),测试新大楼到奔达酒店11楼机房网络是否正常?1.12.13 .13(周四)中午(12:30-14:30),将2台物流服务器、2台管理服务器搬迁至奔达酒店11楼机房。注:此

10、4台服务器在搬迁前,必须进行操作系统备份和数据库备份及设备健康检行。2 .物流系统搬迁设备列表表13物流系统搬迁设备列表I物理系统设备I操作系统I数据库IIPMhtI备注Web服务器Windowsserver20031.1.84.50已搬迁数据库服务器Windowsserver2003OracleIOgR21.1.84.51已报迁管理股务器IWindowsserver2003OracleIOgR21.1.5.78已搬迁管理服务器2Windowsserver20031.1.5.81已搬迁管理服务器3Windowsserver20031.1.84.70已搬迁3 .物流系统搬迁流程在搬迁前,需要对设

11、备进行数据备份及健康检查。表1-4搬迁前数据备份及健康检查物理系统设备操作系统备份数据库备份应用数据备份健康检查Web服务器是是是数据库服务器是是是是管理服务器1是是是管理服务器2是是是管理股务器3是是是备份负贲人注:所有的备份数据都需要检验是否有效。3.2 设备搬迁难点在搬迁的过程中,由于IBMP590重达12(X)kg、高203cm、宽80cm、深UoCm。为防止机器受到损坏,需注意如下过程:一.设备运输1 .机柜原地拍照;2 .I需要一名IBMp590工程师,拆除其电池(约30Okg)减轻重量,利于搬迁:|-I批注也1:整体搬迁,不拆卸电源3 .门口阶梯通过客户处原有的斜坡,在机柜前后左

12、右分别多人扶稳机柜将机柜从机房推出门口,缓慢从斜坡滑下。4 .从斜坡下的时候,前方需推扶好机柜,左右人员扶稳,后方人员推,让机柜从斜坡缓慢下滑,一人现场辅导力度,角度,速度等环节。5 .多人同力将机柜从走廊推至电梯口,入电梯注意电梯口的缝隙,可垫铁板解此问题,前方需两人给予机柜往上的提力,促使其顺利进入电梯,出电梯用同样方法。二.设备包装1 .给设备包装,并用适当的木箱或纸箱装箱:2 .木箱包装的备件在木箱内先垫好缓冲材料,包装后放入箱内封箱即可:3 .装箱后根据要求做好标识封箱,用手拉车运至一楼;4 .将纸箱合理堆放在托板上,并用拉丝膜缠绕固定;三.设备装车1.将车尾板降到与地面平行,机身四

13、周分别多人,通过手动液压车平稳送上车尾板并扶卷,升降板升起到于车箱平行后,再推入车箱内:车内需用绑带将机器与车内壁挂钩连接稔定,避免晃动。四.途中运输1.按计划行车路线行车,路途中注意行驶速度,转弯和地面不平时注意慢行。五.在新机房卸货点操作方法1 .将车辆停靠在电梯入口处,放下尾板与车厢平行,打开车门解开绑绳,将机柜用液压车缓慢移至车辆尾板上,多人扶稳机器平缓降尾板至与入口平台同样高位置,将尾板搭在平台上,将机器接至入口平台。2 .通过导轨,将机器从防震托盘上缓缓滑下,移至电梯口,货物出入电梯方法同上。3 .入机房后将机器推至指定地点。4搬迁时间图第一阶段物流系统搬迁时间规划硬件故障处理.据代U12/,3号图卜4物流系统搬迁规划物德系线震迁关键时间点物泼系统业务完全正常启动物流系统数据及数据用番份;物流系统设善健康检商和善件更帙物潼系统启动制试(甲方配合)物流系捶置迁前准善工作完成.网络切割JI作完油际系统救据库冷各物潦系统加电、设备健处理第一阶段搬迁时间规划物流系统髓时挤建、场地勘察、新机房勘察、设备准占物流系疑JSIK及数据库依K航运大厦设备搬迁前准善工作

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 招标投标

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
