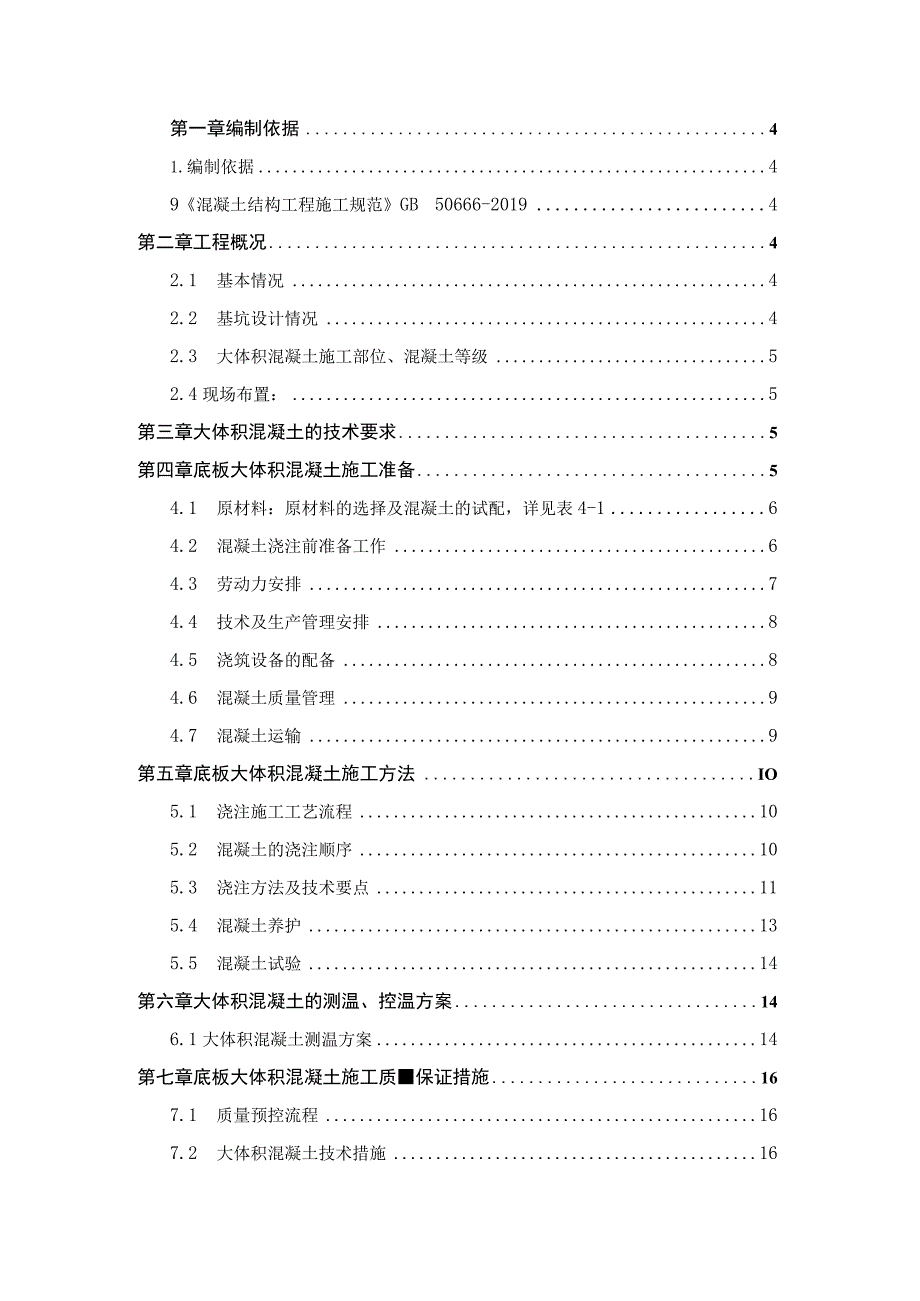

1、某大型商业综合体Bl地块大体积混凝土施工方案编制:审核:审批:20xx年XX月目录第一章编制依据41.编制依据49混凝土结构工程施工规范GB50666-20194第二章工程概况42.1 基本情况42.2 基坑设计情况42.3 大体积混凝土施工部位、混凝土等级52.4现场布置:5第三章大体积混凝土的技术要求5第四章底板大体积混凝土施工准备54.1 原材料:原材料的选择及混凝土的试配,详见表4-164.2 混凝土浇注前准备工作64.3 劳动力安排74.4 技术及生产管理安排84.5 浇筑设备的配备84.6 混凝土质量管理94.7 混凝土运输9第五章底板大体积混凝土施工方法IO5.1 浇注施工工艺流

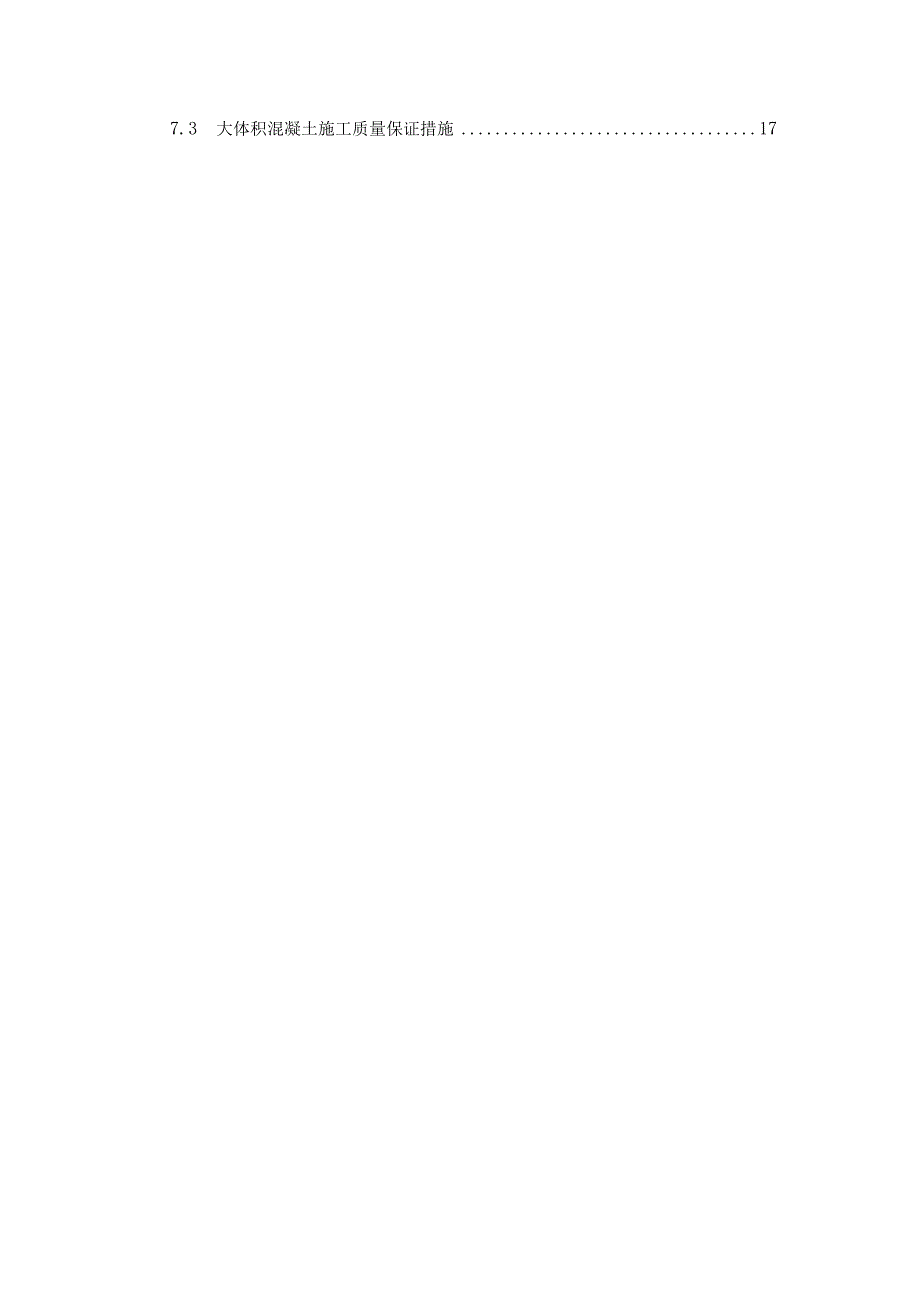

2、程105.2 混凝土的浇注顺序105.3 浇注方法及技术要点115.4 混凝土养护135.5 混凝土试验14第六章大体积混凝土的测温、控温方案146.1大体积混凝土测温方案14第七章底板大体积混凝土施工质保证措施167.1 质量预控流程167.2 大体积混凝土技术措施167.3 大体积混凝土施工质量保证措施17第一章编制依据1.编制依据1某大型商业综合体工程施工图纸2某大型商业综合体工程工程施工组织设计3施工图会审记录,洽商、变更记录4混凝土结构设计规范GB50010-20175混凝土结构工程施工质量验收规范GB50204-20196大体积混凝土施工规范GB50496-20207混凝土外加剂应
3、用技术规范GBJ119-20188粉煤灰混凝土应用技术规范GBJ146-909混凝土结构工程施工规范GB50666-2019第二章工程概况2.1 基本情况某大型商业综合体Bl地块,位于XXX市XXXo本工程包括2幢34层高层住宅楼、3幢45层超高层住宅楼、10幢6层花园洋房、2-3层沿街商铺及BIT、B1-2两个负一层地下车库,建筑总面积约为30万户,其中地下室建筑面积为7.7万肝。建设单位:某大型商业综合体投资有限公司设计单位:XXX设计研究院有限公司勘察单位:XXX水文工程地质勘察院监理单位:XXX省建设监理有限公司施工单位:XXX建设有限公司2.2 基坑设计情况本工程分为BIT、BI-2
4、两个基坑。BIT工程地下车库0.000为黄海高程4.900米(本工程采用相对标高)。自然地面相对标高-2.4Om(绝对标高+2.50m)。地下车库底板板面标高-5.80m,板厚50Omnb垫层150,板底标高-6.40m,挖深4.00m。洋房地下室底板板面标高-3.10m,板厚50Omnb垫层150,底板垫层底标高-3.70m,挖深L30m。由于洋房地下室底板处于落在1-2层土上,因此应清除1-2层淤泥质土,洋房地下室实际开挖深度约2.84.Im0BI-2地下车库0.000为黄海高程4.900米(本工程采用相对标高)。自然地面相对标高-2.1Om(绝对标高+2.8OnI)。地下车库底板板面标高
5、-5.8Onb板厚500mm,垫层100,板底标高-6.40m,挖深4.30m。11#楼、12#楼、13#楼底板板面标高-5.80m,板厚2000,垫层100,底板垫层底标高-7.90m,挖深5.80m。14#和15#楼底板板面标高-5.80m,板厚1300,垫层100,底板垫层底标高-7.20m,挖深5.10m。2.3大体积混凝土施工部位、混凝土等级本工程1r13#超高层住宅地下室在底板部位底板厚2m,混凝土等级C35,混凝土量11、13#约1900m3,12#楼约95OnI3。14、15#楼高层地下室部位板厚1.3m,混凝土等级C35,混凝土量14#楼约为1400m3,15#楼约为210O
6、m3。2.4现场布置:每一块施工时现场在基坑四周布置23台砂泵车;各种材料以及混凝土试块均由现场试验室取样制作,送交公司中心试验室进行试验。第三章大体积混凝土的技术要求防止混凝土水化热引起的温度差所产生的温度应力裂缝是大体积混凝土质量控制的重点和难点,我单位将围绕混凝土浇注方法优化、控制混凝土入模温度、测温、控温、养护等环节采取措施,确保塔楼底板大体积混凝土不出现有害裂缝为控制目标。第四章底板大体积混凝土施工准备本工程处于XXX市滨湖区,XXX市大型混凝土公司较少,混凝土供应量及混凝土质量需要严格把控,所以施工期间大体积混凝土浇注的施工组织要求非常高,施工难度比较大,必须从混凝土输送泵、混凝土
7、运输车的数量、进场运行路线、混凝土供货速度、振捣机具及混凝土浇注班组分工等方面需要做出细致而详细的安排,才能保证施工生产任务的顺利进行。4.1 原材料:原材料的选择及混凝土的试配,详见表4-1表47原材料的选择及混凝土的试配序号项目内容1水泥选用水化热较低和安定性较好的硅酸盐42.5水泥,要求质量稳定、含碱量低、C3A含量少、强度富余系数大、活性好、标准稠度用水量小,水泥与外加剂之间的适应性良好。其他各项指标符合国标要求,要求每批水泥进厂时均有出厂合格证,进厂后按规定批量作好抽样复试,复试合格后方可用于拟建工程。2砂砂选用II区中砂,细度模数2.53.O之间,含泥量按重量计WLO%,泥块含泥量
8、按重量计WO.5%,氯离子含量WL0机3碎石底板混凝土粗骨料选用531.5m质地均匀坚固的连续级配碎石,针片状颗粒含量不大于8%,含泥量不大于1.0%,空隙率小于45%,压碎指标小于12%,不得含风化颗粒的非碱活性骨料。骨料进厂后按规范要求取样检验,其质量应符合国家有关标准的规定。4水混凝土用水水质和氯离子含量应符合设计的相关要求。5矿物掺合料为了减少水泥用量,降低混凝土在固化过程中产生的水化热,在混凝土中掺入1级粉煤灰和矿渣粉料,取代部分水泥,以减少水泥用量及用水量。可提高混凝土的和易性、流动性、粘聚性和保水性,大大改善混凝土拌合物的工作性能和可靠性,减少水泥用量,以降低水泥水化热的释放总量
9、;降低混凝土的绝对温升值,可以使混凝土浇注后的内外温差和降温速度控制的难度降低,从而降低水化热导致的温度裂缝;采用的粉煤灰,要求达到一级灰标准,细度符合国家现行标准的规定,具有定的活性,和外加剂相容性较好。6外加剂掺加高效减水剂、缓凝剂的方法改善混凝土拌和物的和易性能,减少水的用量,降低水化热;缓凝剂延长混凝土初凝时间,防止混凝土土浇注过程中因意外因素导致浇注停止而出现冷缝;同时缓凝剂可以降低水化热峰值,降低单位时间内水化热的释放量,从而减少底板裂缝出现的机率。要求水泥的相容性较好,减水率20%25%,氯离子含量小于0.3%,碱含量小于3%,压力泌水比小于50%。7混凝土的试配选用质量信誉好的
10、混凝土搅拌公司对底板混凝土进行供应。混凝土公司将根据本工程特点事先对混凝土配合比进行试配,混凝土配合比按60d龄期进行设计。由于混凝土施工工艺是一种较为特殊的连续作业的施工工序,施工期间,如遇情况较为特别的天气时,要根据当时的天气情况及材料等实际情况,及时调整配比,并且避免在雨天施工。8氯离子、碱含量控制对于本工程结构所处的环境类别为一类、二a类的混凝土构件所用的混凝土材料,其最大氯离子含量、最大碱含量均要限制在设计规定的范围内。对于本工程的底板混凝土,由XXX建邦混凝土公司实验室出具地下室底板的混凝土配合比报告单,并且对采用的各种原材料进行材料的各项性能试验,特别对采用材料的碱含量、Cr含量
11、进行严格控制。确保地下室底板混凝土所使用的材料在各项性能上合格。4.2 混凝土浇注前准备工作准备工作详见表4-2o表4-2混凝土浇注前准备工作序号浇注前的准备工作备注1混凝土供应商资质、配合比、原材料等报审2混凝土浇注会签单3机电预留预埋及防雷接地4正常电源的保证5收集天气预报资料6混凝土供应商原材料的准备7地泵、汽车泵、罐车准备8现场交通/指挥车辆9劳动力准备10机具准备11养护保温材料的准备12试验及试块制作13浇注前提前进行技术交底,召开专题会议,各责任人汇报准备工作落实情况4.3 劳动力安排为保证底板混凝土的连续浇注,浇注前须配备两班人员(交替倒班),混凝土浇注24h连续进行施工,工人
12、轮换吃饭、休息,确保混凝土浇注一气呵成。具体人员配备如下表4-3(单班的配置)。表4-3混凝土浇注人员配备表序号工种名称人员数量主要职责备注1生产总指挥1总体安排与混凝土浇注施工有关的人员、材料、设备等相关事项2技术负责1全面负责混凝土浇注施工质量、技术问题的处理3混凝土浇注总调度2负责浇注现场人员、材料及设备的调度并对接政府环保、交警等执法部门4混凝土浇注前台2负责白天浇注现场质量、进度控制、填写浇注记录5混凝土浇注后台1不定期检查搅拌站原材料及计量工作1负责后台原材料质量控制值班人员6现场车辆交通调度2混凝土罐车的调度指挥,确保浇注连续搅拌站调度人员7现场安全管理1负责施工现场安全管理8混
13、凝土浇注负责1各栋号区段长全面管理负责劳务作业层混凝土浇注作业的人员调度、质量控制9混凝土浇注管理8施工员负责现场作业工人的管理、调度序号工种名称人员数量主要职责备注10混凝土供货验票4确认混凝土数量及强度等级11后台放料4根据浇注现场要求放料12振捣手30首次振捣及二次振捣13地泵司机4操作泵车14混凝土工15找平、压实、拉毛等混凝土表面后期处理15木工3护模16钢筋工3护筋17电工4确保施工用电正常18试验工4负责混凝土试块制作及坍落度检查19混凝土保温覆盖6混凝土表面具备上人条件后及时覆盖保温养护20混凝土测温1负责混凝土测温及记录4.4 技术及生产管理安排技术及生产管理安排,见表4-4
14、表4-4技术及生产管理安排序号项目内容1技术准备安排1)对管理人员及现场作业人员交底,对混凝土浇注进行的技术交底目的是必须让每位参加大体积混凝土底板浇注的人员知道:混凝土的浇注量,浇注时间,浇注流水线,浇注振捣的技术要求,质量要求,各岗位人员的职责,各岗位人员的配合。2)混凝土浇注过程中安排专人负责商品混凝土供货验收,并填写浇灌记录。3)项目经理、技术负责人到场参与协调、指挥大体积混凝土浇注,区段长、质量技术管理人员深入施工一线,跟踪监督、检查现场的施工状况。4)对大体积混凝土进行温控计算,做好防止混凝土产生裂缝的技术准备措施。试验负责大体积混凝土浇注后的养护、测温工作,发现控制温差值超过指标,及时反馈到项目技术部,并采取措施,降低混凝土温升和温降的梯度,降低混凝土中心温度和表面混凝土温度差,降低混凝土表面温度和大气环境温度差。2生产准备安排1)基础底板钢筋隐检合格,预留洞、预埋管、线、加强筋复核无误,墙柱插筋位置正确,固定牢靠。2)在底板钢筋点焊短钢筋头刷红色漆线标志,以用作控制混凝土浇注标高之用。3)备足20支振动插入式振捣棒,功率1
