《某艺术中心工程土方回填施工方案.docx》由会员分享,可在线阅读,更多相关《某艺术中心工程土方回填施工方案.docx(3页珍藏版)》请在第壹文秘上搜索。

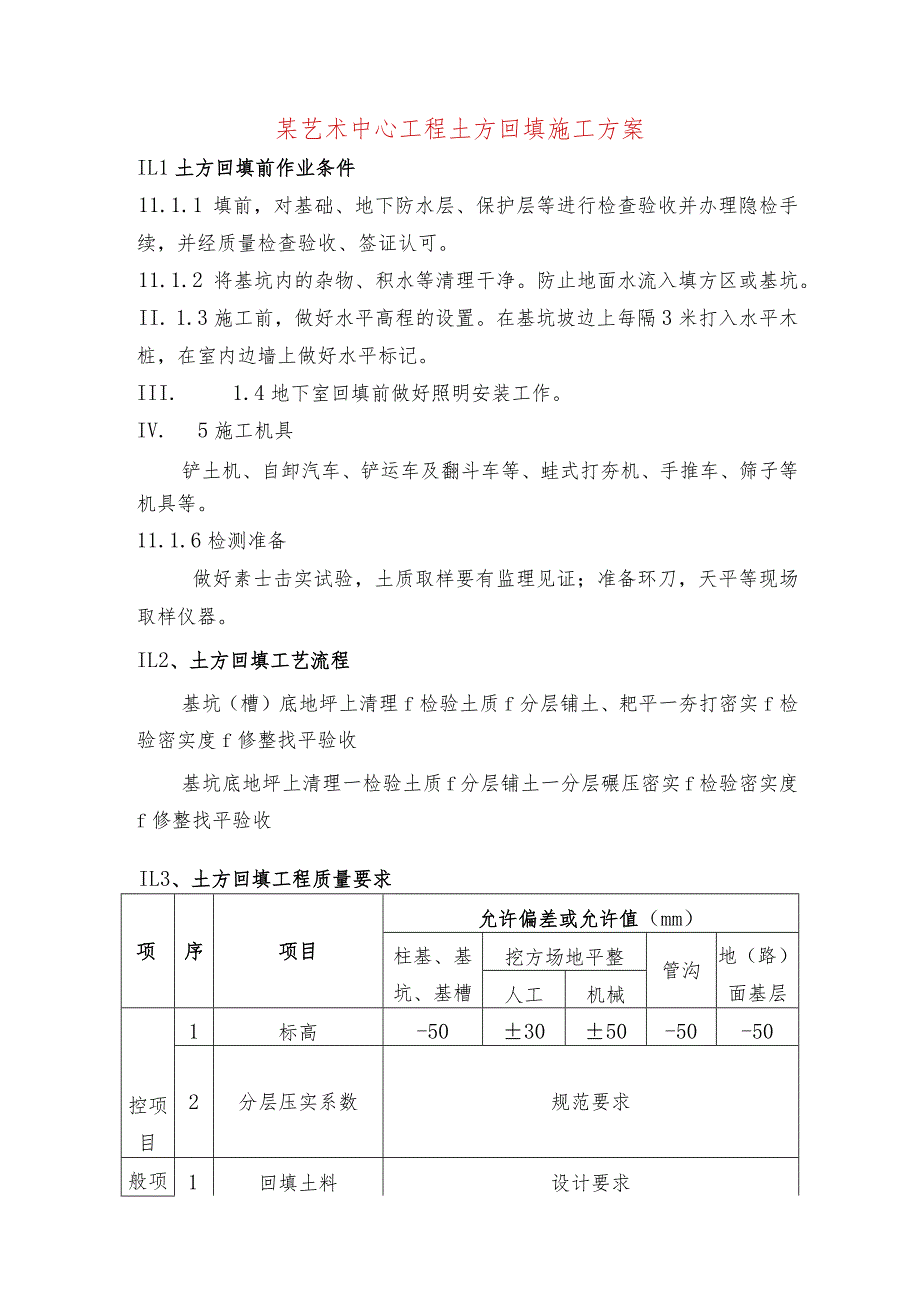

1、某艺术中心工程土方回填施工方案IL1土方回填前作业条件11.1.1 填前,对基础、地下防水层、保护层等进行检查验收并办理隐检手续,并经质量检查验收、签证认可。11.1.2 将基坑内的杂物、积水等清理干净。防止地面水流入填方区或基坑。II. 1.3施工前,做好水平高程的设置。在基坑坡边上每隔3米打入水平木桩,在室内边墙上做好水平标记。III. 1.4地下室回填前做好照明安装工作。IV. 5施工机具铲土机、自卸汽车、铲运车及翻斗车等、蛙式打夯机、手推车、筛子等机具等。11.1.6检测准备做好素士击实试验,土质取样要有监理见证;准备环刀,天平等现场取样仪器。IL2、土方回填工艺流程基坑(槽)底地坪上

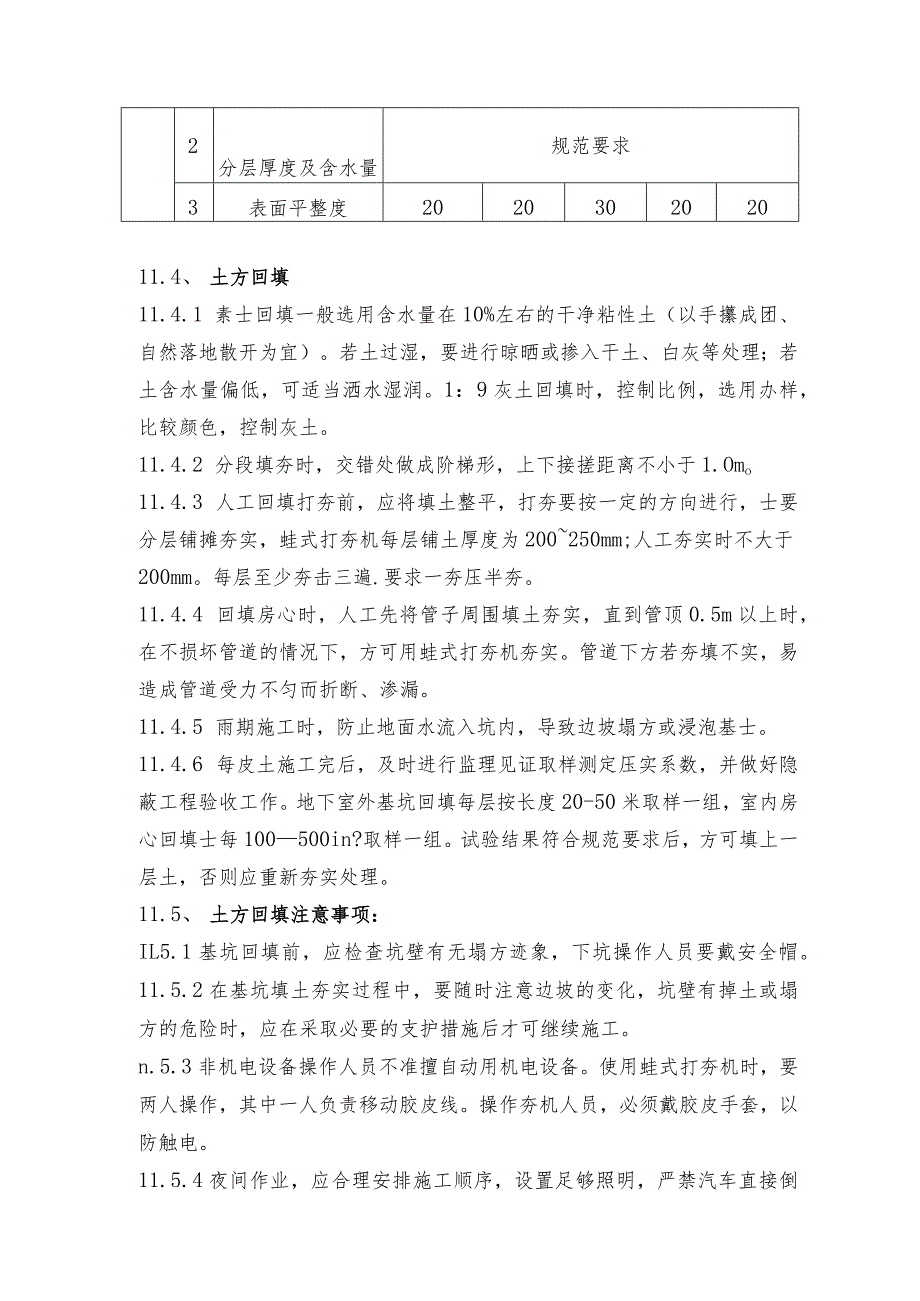

2、清理f检验土质f分层铺土、耙平一夯打密实f检验密实度f修整找平验收基坑底地坪上清理一检验土质f分层铺土一分层碾压密实f检验密实度f修整找平验收IL3、土方回填工程质量要求项序项目允许偏差或允许值(mm)柱基、基坑、基槽挖方场地平整管沟地(路)面基层人工机械控项目1标高-503050-50-502分层压实系数规范要求般项1回填土料设计要求2分层厚度及含水量规范要求3表面平整度202030202011.4、 土方回填11.4.1 素士回填一般选用含水量在10%左右的干净粘性土(以手攥成团、自然落地散开为宜)。若土过湿,要进行晾晒或掺入干土、白灰等处理;若土含水量偏低,可适当洒水湿润。1:9灰土回填
3、时,控制比例,选用办样,比较颜色,控制灰土。11.4.2 分段填夯时,交错处做成阶梯形,上下接搓距离不小于1.Omo11.4.3 人工回填打夯前,应将填土整平,打夯要按一定的方向进行,士要分层铺摊夯实,蛙式打夯机每层铺土厚度为200250mm;人工夯实时不大于200mm。每层至少夯击三遍.要求一夯压半夯。11.4.4 回填房心时,人工先将管子周围填土夯实,直到管顶0.5m以上时,在不损坏管道的情况下,方可用蛙式打夯机夯实。管道下方若夯填不实,易造成管道受力不匀而折断、渗漏。11.4.5 雨期施工时,防止地面水流入坑内,导致边坡塌方或浸泡基士。11.4.6 每皮土施工完后,及时进行监理见证取样测

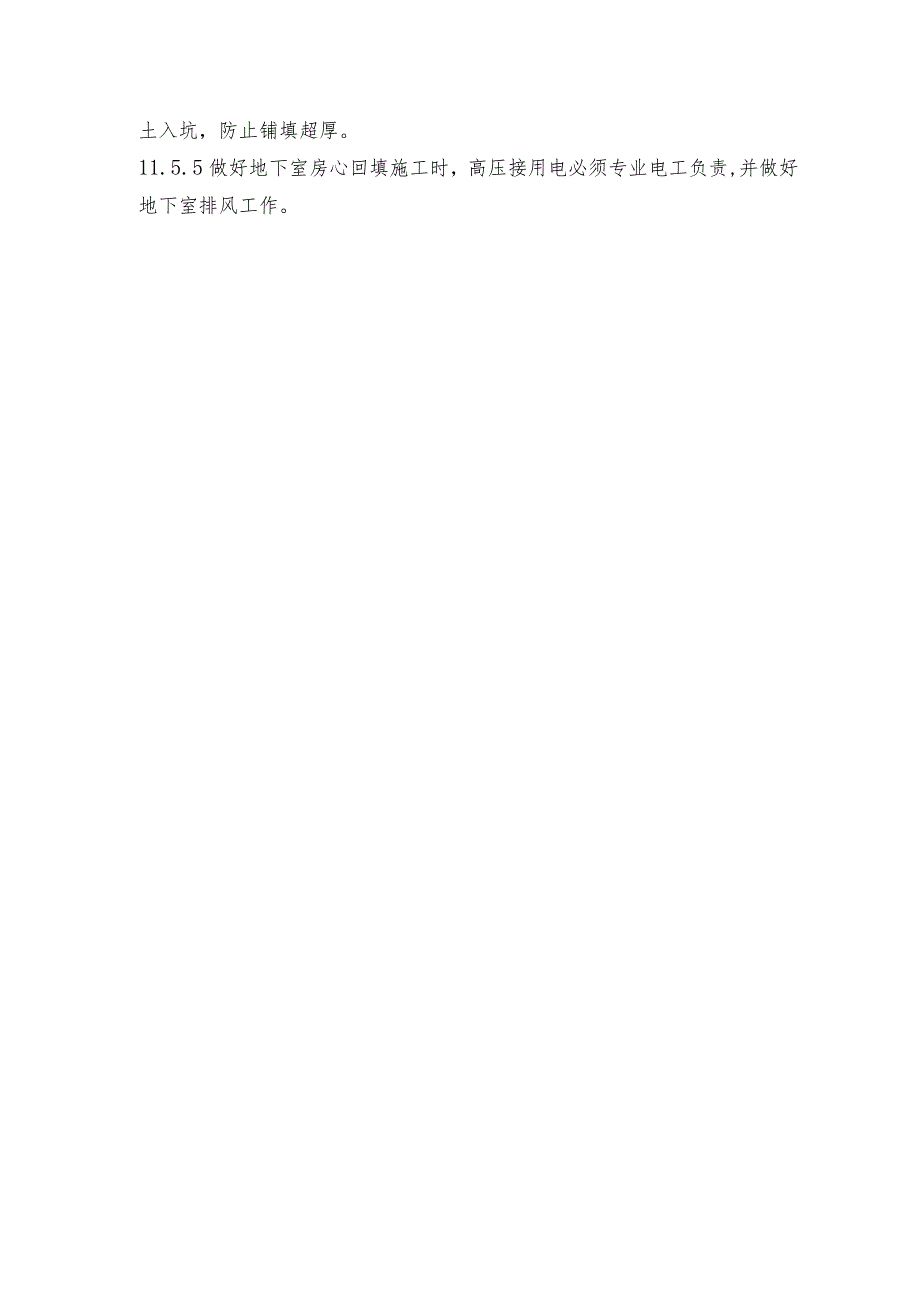

4、定压实系数,并做好隐蔽工程验收工作。地下室外基坑回填每层按长度20-50米取样一组,室内房心回填士每100500in?取样一组。试验结果符合规范要求后,方可填上一层土,否则应重新夯实处理。11.5、 土方回填注意事项:IL5.1基坑回填前,应检查坑壁有无塌方迹象,下坑操作人员要戴安全帽。11.5.2在基坑填土夯实过程中,要随时注意边坡的变化,坑壁有掉土或塌方的危险时,应在采取必要的支护措施后才可继续施工。n.5.3非机电设备操作人员不准擅自动用机电设备。使用蛙式打夯机时,要两人操作,其中一人负责移动胶皮线。操作夯机人员,必须戴胶皮手套,以防触电。11.5.4夜间作业,应合理安排施工顺序,设置足够照明,严禁汽车直接倒土入坑,防止铺填超厚。11.5.5做好地下室房心回填施工时,高压接用电必须专业电工负责,并做好地下室排风工作。
