玻璃隔断工程技术交底全套.docx

上传人:p** 文档编号:505235 上传时间:2023-10-02 格式:DOCX 页数:7 大小:18.61KB
下载 相关 举报
玻璃隔断工程技术交底全套.docx_第1页
第1页 / 共7页
玻璃隔断工程技术交底全套.docx_第2页
第2页 / 共7页
玻璃隔断工程技术交底全套.docx_第3页
第3页 / 共7页
玻璃隔断工程技术交底全套.docx_第4页
第4页 / 共7页
玻璃隔断工程技术交底全套.docx_第5页
第5页 / 共7页
玻璃隔断工程技术交底全套.docx_第6页
第6页 / 共7页
玻璃隔断工程技术交底全套.docx_第7页
第7页 / 共7页
亲,该文档总共7页,全部预览完了,如果喜欢就下载吧!
资源描述

《玻璃隔断工程技术交底全套.docx》由会员分享,可在线阅读,更多相关《玻璃隔断工程技术交底全套.docx(7页珍藏版)》请在第壹文秘上搜索。

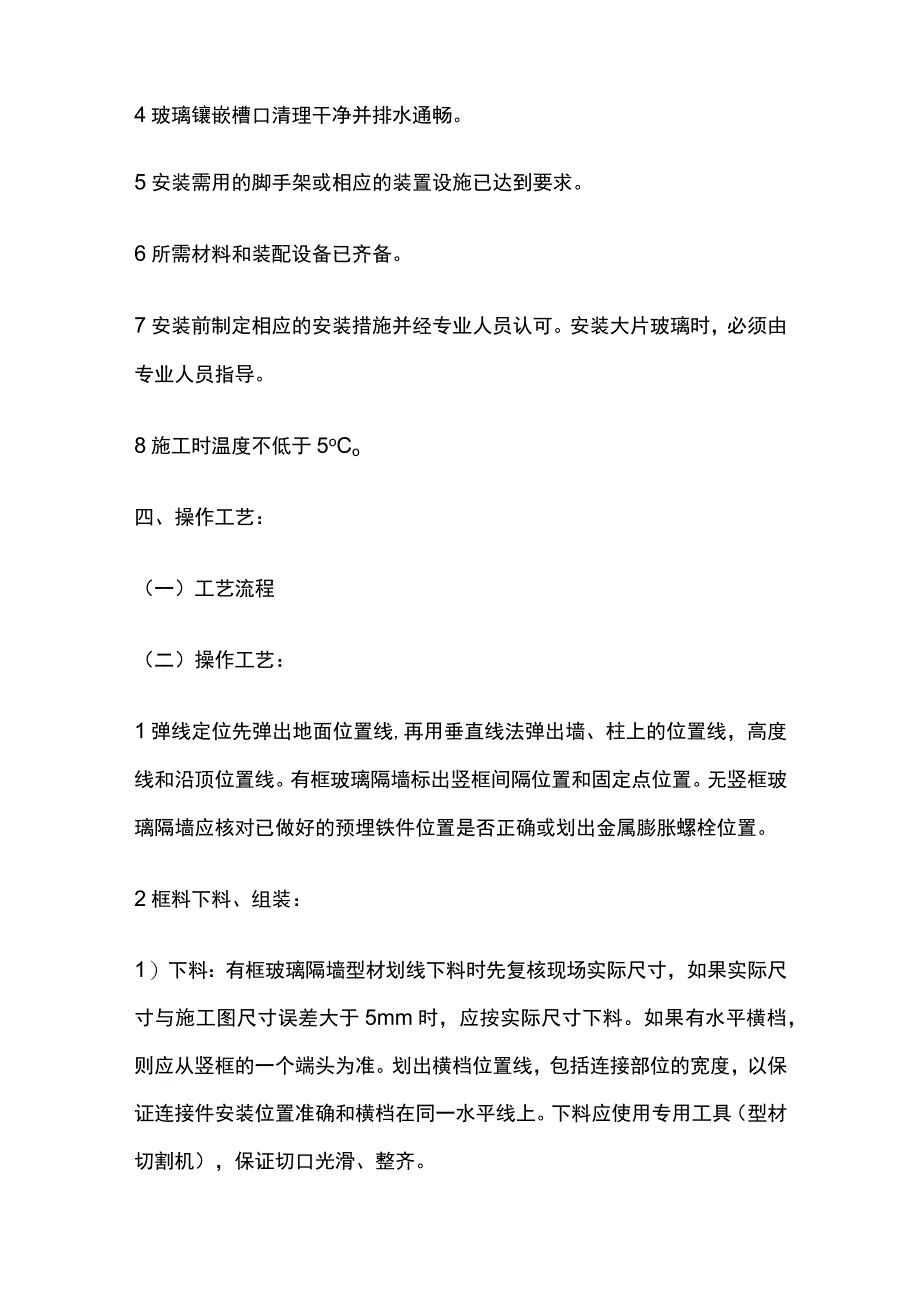

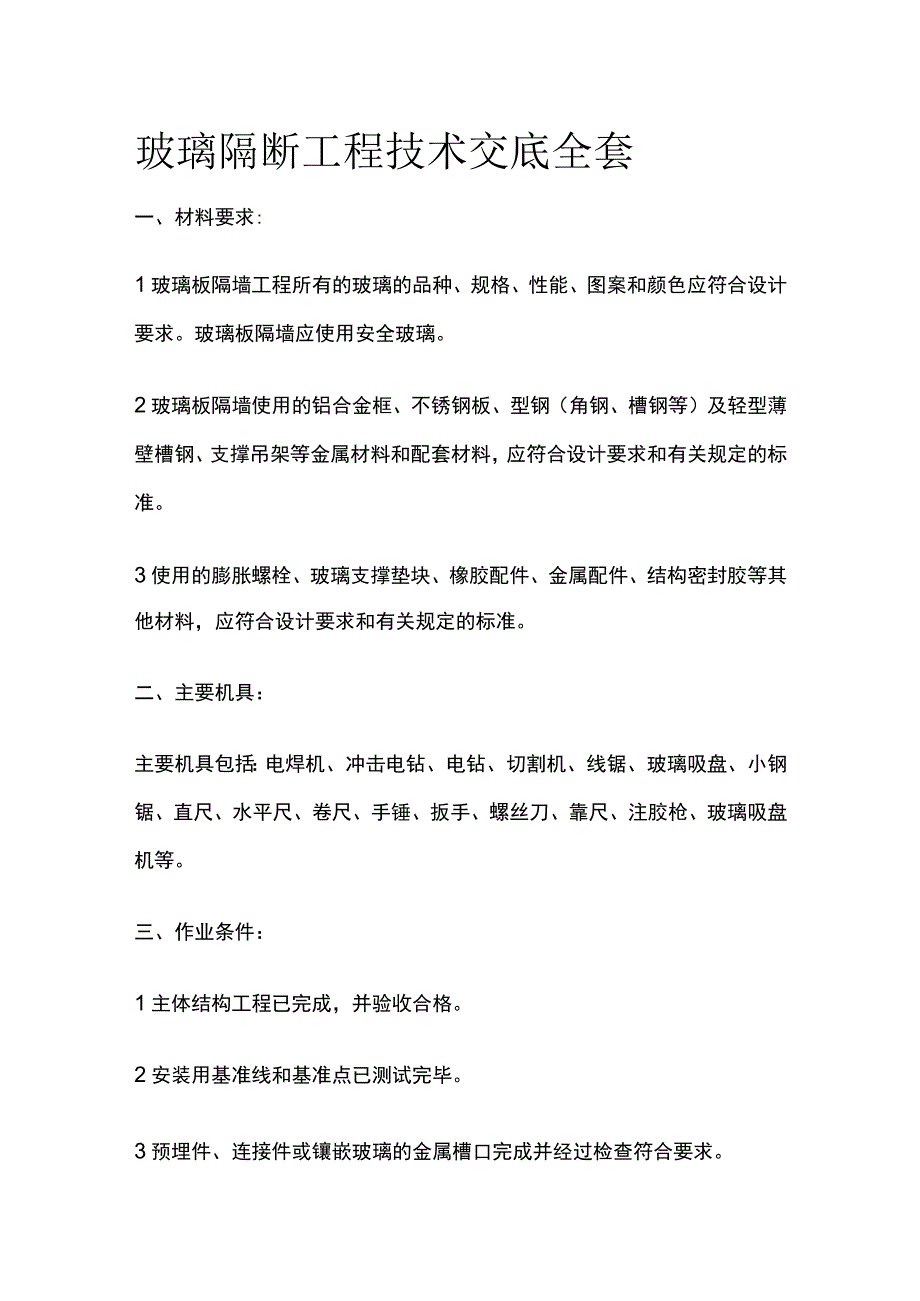

1、玻璃隔断工程技术交底全套一、材料要求:1玻璃板隔墙工程所有的玻璃的品种、规格、性能、图案和颜色应符合设计要求。玻璃板隔墙应使用安全玻璃。2玻璃板隔墙使用的铝合金框、不锈钢板、型钢(角钢、槽钢等)及轻型薄壁槽钢、支撑吊架等金属材料和配套材料,应符合设计要求和有关规定的标准。3使用的膨胀螺栓、玻璃支撑垫块、橡胶配件、金属配件、结构密封胶等其他材料,应符合设计要求和有关规定的标准。二、主要机具:主要机具包括:电焊机、冲击电钻、电钻、切割机、线锯、玻璃吸盘、小钢锯、直尺、水平尺、卷尺、手锤、扳手、螺丝刀、靠尺、注胶枪、玻璃吸盘机等。三、作业条件:1主体结构工程已完成,并验收合格。2安装用基准线和基准点

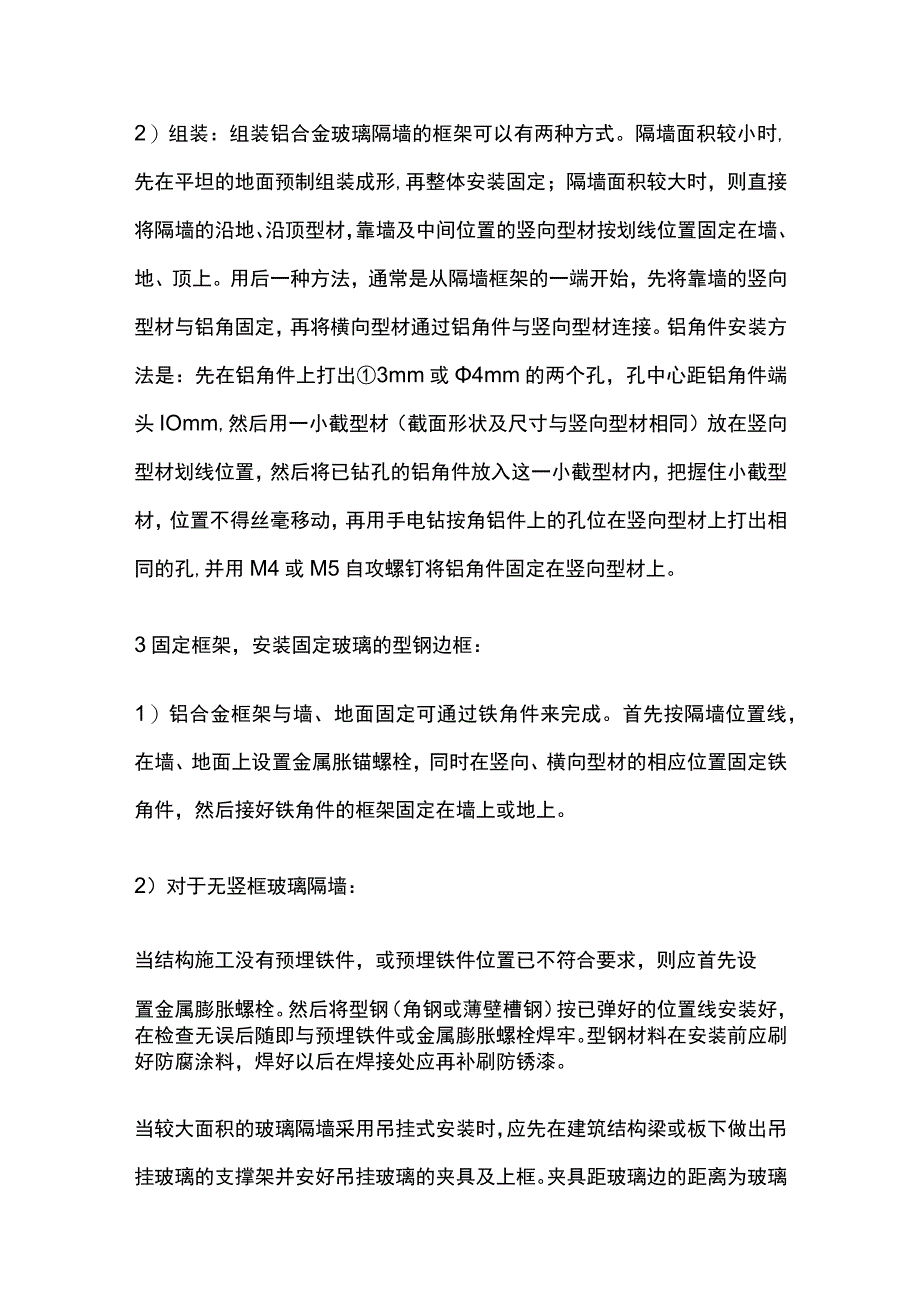

2、已测试完毕。3预埋件、连接件或镶嵌玻璃的金属槽口完成并经过检查符合要求。4玻璃镶嵌槽口清理干净并排水通畅。5安装需用的脚手架或相应的装置设施已达到要求。6所需材料和装配设备已齐备。7安装前制定相应的安装措施并经专业人员认可。安装大片玻璃时,必须由专业人员指导。8施工时温度不低于5oCo四、操作工艺:(一)工艺流程(二)操作工艺:1弹线定位先弹出地面位置线,再用垂直线法弹出墙、柱上的位置线,高度线和沿顶位置线。有框玻璃隔墙标出竖框间隔位置和固定点位置。无竖框玻璃隔墙应核对已做好的预埋铁件位置是否正确或划出金属膨胀螺栓位置。2框料下料、组装:1)下料:有框玻璃隔墙型材划线下料时先复核现场实际尺寸,

3、如果实际尺寸与施工图尺寸误差大于5mm时,应按实际尺寸下料。如果有水平横档,则应从竖框的一个端头为准。划出横档位置线,包括连接部位的宽度,以保证连接件安装位置准确和横档在同一水平线上。下料应使用专用工具(型材切割机),保证切口光滑、整齐。2)组装:组装铝合金玻璃隔墙的框架可以有两种方式。隔墙面积较小时,先在平坦的地面预制组装成形,再整体安装固定;隔墙面积较大时,则直接将隔墙的沿地、沿顶型材,靠墙及中间位置的竖向型材按划线位置固定在墙、地、顶上。用后一种方法,通常是从隔墙框架的一端开始,先将靠墙的竖向型材与铝角固定,再将横向型材通过铝角件与竖向型材连接。铝角件安装方法是:先在铝角件上打出3mm或

4、4mm的两个孔,孔中心距铝角件端头IOmm,然后用一小截型材(截面形状及尺寸与竖向型材相同)放在竖向型材划线位置,然后将已钻孔的铝角件放入这一小截型材内,把握住小截型材,位置不得丝毫移动,再用手电钻按角铝件上的孔位在竖向型材上打出相同的孔,并用M4或M5自攻螺钉将铝角件固定在竖向型材上。3固定框架,安装固定玻璃的型钢边框:1)铝合金框架与墙、地面固定可通过铁角件来完成。首先按隔墙位置线,在墙、地面上设置金属胀锚螺栓,同时在竖向、横向型材的相应位置固定铁角件,然后接好铁角件的框架固定在墙上或地上。2)对于无竖框玻璃隔墙:当结构施工没有预埋铁件,或预埋铁件位置已不符合要求,则应首先设置金属膨胀螺栓

5、。然后将型钢(角钢或薄壁槽钢)按已弹好的位置线安装好,在检查无误后随即与预埋铁件或金属膨胀螺栓焊牢。型钢材料在安装前应刷好防腐涂料,焊好以后在焊接处应再补刷防锈漆。当较大面积的玻璃隔墙采用吊挂式安装时,应先在建筑结构梁或板下做出吊挂玻璃的支撑架并安好吊挂玻璃的夹具及上框。夹具距玻璃边的距离为玻璃宽度的1/4(或根据设计要求)。其上框位置为吊顶标高。4安装玻璃:1)玻璃就位:在边框安装好后,先将其槽口清理干净,槽口内不得有垃圾或积水,并垫好防振橡胶垫块。用23个玻璃吸盘把玻璃吸牢,由23人手握吸盘同时抬起玻璃,先将玻璃竖着插入上框槽口内,然后轻轻垂直落下,放入下框槽口内。如果是吊挂式安装,在将玻

6、璃送入上框时,还应将玻璃放入夹具中。2)调整玻璃位置:先将靠墙(或柱)的玻璃就位,使其插入贴墙(柱)的边框槽口内,然后安装中间部位的玻璃。两块玻璃之间接缝时应留23mm缝隙或留出与玻璃稳定器(玻璃肋)厚度相同的缝,此缝为打胶而准备的,因此玻璃下料时应计算留缝宽度尺寸。如果采用吊挂式安装,这时应将吊挂玻璃的夹具逐块将玻璃夹牢。对于有框玻璃隔墙,用压条或槽口条在玻璃两侧位置夹住玻璃并用自攻螺钉固定在框架上。5嵌缝打胶:玻璃全部就位后,校正平整度、垂直度,同时用聚苯乙烯泡沫嵌条嵌入槽口内使用玻璃与金属槽接合平伏、紧密,然后打硅酮结构胶。注胶时操作顺序应从缝隙的端头开始,一只手托住注胶枪,另一只手均匀

7、用力握挤,同时顺着缝隙移动的速度也要均匀,将结构胶均匀地注入缝隙中,注满后随即用塑料片在玻璃的两面刮平玻璃胶,并清洁溢到玻璃表面的胶迹。6边框装饰:无竖框玻璃隔墙的边框嵌入墙、柱面和地面的饰面层中时,此时只要接相关部位施工方法精细加工墙、柱面和地面的饰面即可,在块材镶贴或安装时与玻璃衔接好。如边框不是嵌入墙、柱或地面时,则按设计要求对边框进行装饰。7清洁:玻璃板隔墙安装好后,用棉纱和清洁剂清洁玻璃面的胶迹和污痕。五、质量标准:(一)主控项目:1所用材料的品种、规格、性能、图案和颜色应符合设计要求及国家相关规范的规定。应使用安全玻璃。2玻璃板隔墙的安装方法应符合设计要求。3玻璃板隔墙的安装必须牢

8、固。玻璃板隔墙胶垫的安装应正确。(二)一般项目:1玻璃隔墙表面应色泽一致、平整洁净、清晰美观。2玻璃隔墙接缝应横平竖直,玻璃无裂痕、缺损和划痕。3玻璃隔墙嵌缝应密实平整,均匀顺直、深浅一致。4玻璃板隔墙安装的允许偏差和检验方法应符合下表的规定。六、成品保护:1玻璃板隔墙清洁后,用粘贴不干胶纸条等办法做出醒目的标志,防止碰撞。2对边框粘贴不干胶保护膜或用其他相应方法对边框进行保护,防止其他工序对边框造成损坏或污染。3对有人员交通部位的玻璃隔墙,应设硬性围挡,防止人员及物品碰损隔墙。七、应注意的问题:1弹线定位时应检查房间的方正、墙面的垂直度、地面的平整度及标高,考虑墙吊顶、地的饰面做法和厚度,以

9、保证安装玻璃隔断的质量。2框架应与结构连接牢固,四周与墙体接缝用弹性密封材料填充密实,保证不渗漏。3玻璃在安装和搬运过程中,避免碰撞,并在带有防护装置,在竖起玻璃时,避免站在玻璃倒向的下方。4采用吊挂式结构形式时,必须事先反复检查,以确保夹板或咕接牢固。5使用手持玻璃吸盘或玻璃吸盘机时,应事先检查吸附重量和吸附时间。6玻璃对接缝处应使用结构胶,并严格按照结构胶生产厂家的规定使用。玻璃周边应采用机械倒角并磨光。7嵌缝橡胶密封条应具有一定弹性,不可使用再生橡胶制做的密封条。8玻璃应整包装箱运到安装位置,然后开箱,以保证运输安全。9加工玻璃前应计算好玻璃的尺寸,并考虑留缝、安装及加垫等因素对玻璃加工尺寸的影响。10普通玻璃一般情况下可用清水清洗。如有油污情况,可用液体溶剂先将油污洗掉,然后再用清水擦洗。镀膜面可用水清洗,灰污严重时,应先用液体中性洗涤剂酒精等将灰污洗落,然后再用清水洗清。此时不能用材质太硬的清洁工具或含有磨料微粒及酸性、碱性较强的洗涤剂,在清洗其他饰面时,不要使洗涤剂落到镀膜玻璃表面上。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 建筑资料

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
