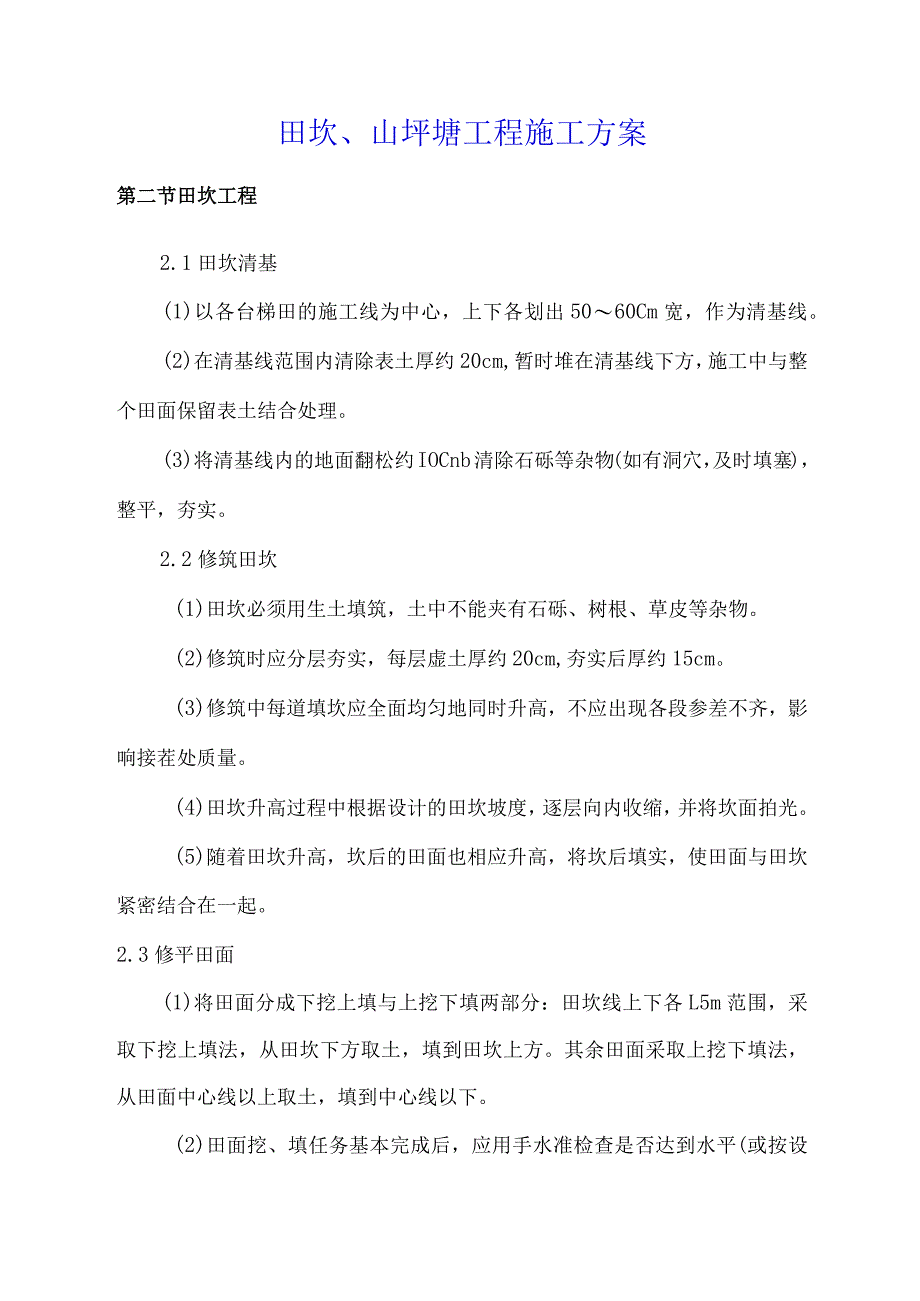

1、田坎、山坪塘工程施工方案第二节田坎工程2.1田坎清基(1)以各台梯田的施工线为中心,上下各划出5060Cm宽,作为清基线。(2)在清基线范围内清除表土厚约20cm,暂时堆在清基线下方,施工中与整个田面保留表土结合处理。(3)将清基线内的地面翻松约IOCnb清除石砾等杂物(如有洞穴,及时填塞),整平,夯实。2.2修筑田坎(1)田坎必须用生土填筑,土中不能夹有石砾、树根、草皮等杂物。(2)修筑时应分层夯实,每层虚土厚约20cm,夯实后厚约15cm。(3)修筑中每道填坎应全面均匀地同时升高,不应出现各段参差不齐,影响接茬处质量。(4)田坎升高过程中根据设计的田坎坡度,逐层向内收缩,并将坎面拍光。(5

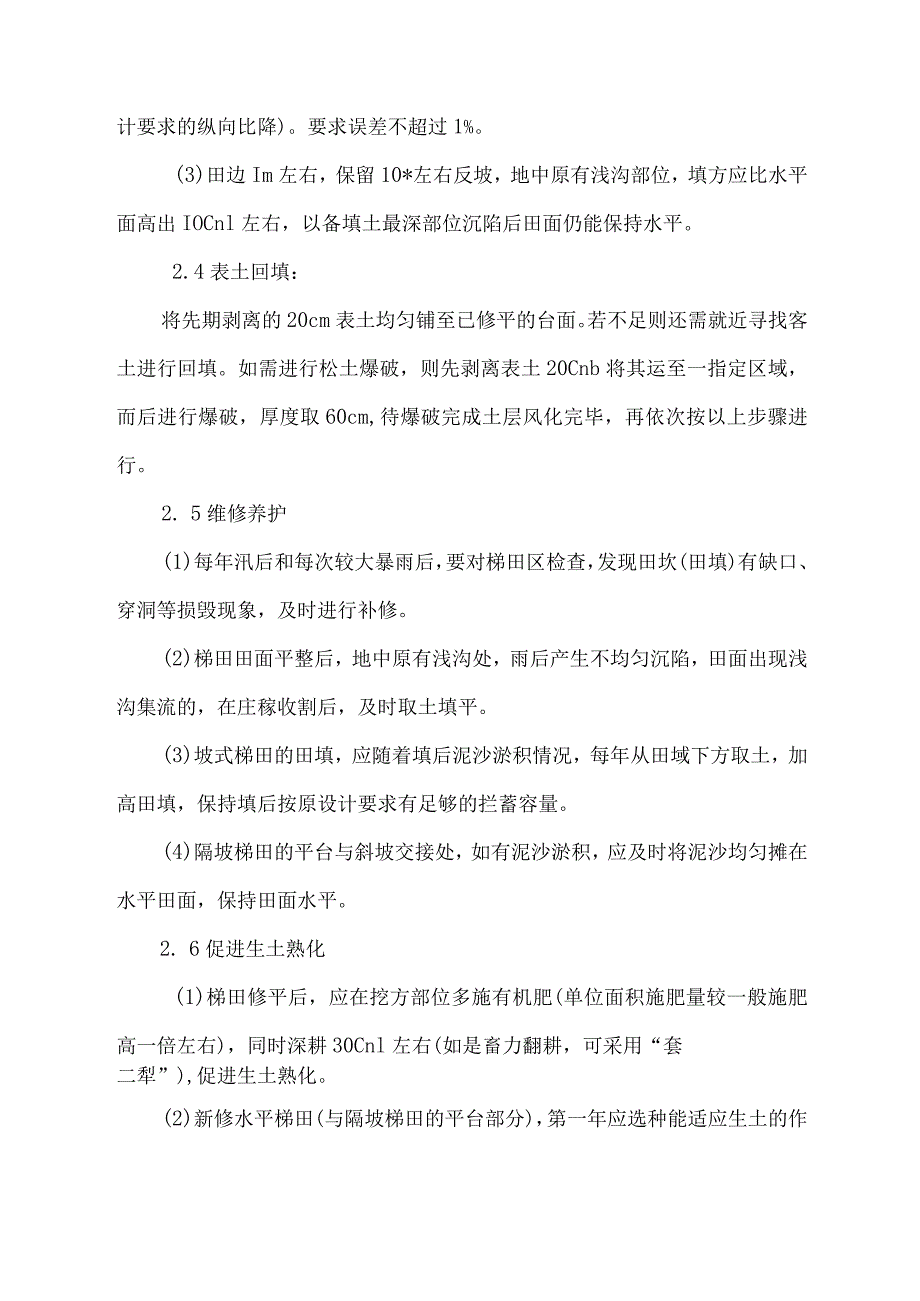

2、)随着田坎升高,坎后的田面也相应升高,将坎后填实,使田面与田坎紧密结合在一起。2.3修平田面(1)将田面分成下挖上填与上挖下填两部分:田坎线上下各L5m范围,采取下挖上填法,从田坎下方取土,填到田坎上方。其余田面采取上挖下填法,从田面中心线以上取土,填到中心线以下。(2)田面挖、填任务基本完成后,应用手水准检查是否达到水平(或按设计要求的纵向比降)。要求误差不超过1%。(3)田边Im左右,保留10*左右反坡,地中原有浅沟部位,填方应比水平面高出IOCnl左右,以备填土最深部位沉陷后田面仍能保持水平。2.4表土回填:将先期剥离的20cm表土均匀铺至已修平的台面。若不足则还需就近寻找客土进行回填。

3、如需进行松土爆破,则先剥离表土20Cnb将其运至一指定区域,而后进行爆破,厚度取60cm,待爆破完成土层风化完毕,再依次按以上步骤进行。2. 5维修养护(1)每年汛后和每次较大暴雨后,要对梯田区检查,发现田坎(田填)有缺口、穿洞等损毁现象,及时进行补修。(2)梯田田面平整后,地中原有浅沟处,雨后产生不均匀沉陷,田面出现浅沟集流的,在庄稼收割后,及时取土填平。(3)坡式梯田的田填,应随着填后泥沙淤积情况,每年从田域下方取土,加高田填,保持填后按原设计要求有足够的拦蓄容量。(4)隔坡梯田的平台与斜坡交接处,如有泥沙淤积,应及时将泥沙均匀摊在水平田面,保持田面水平。2. 6促进生土熟化(1)梯田修平

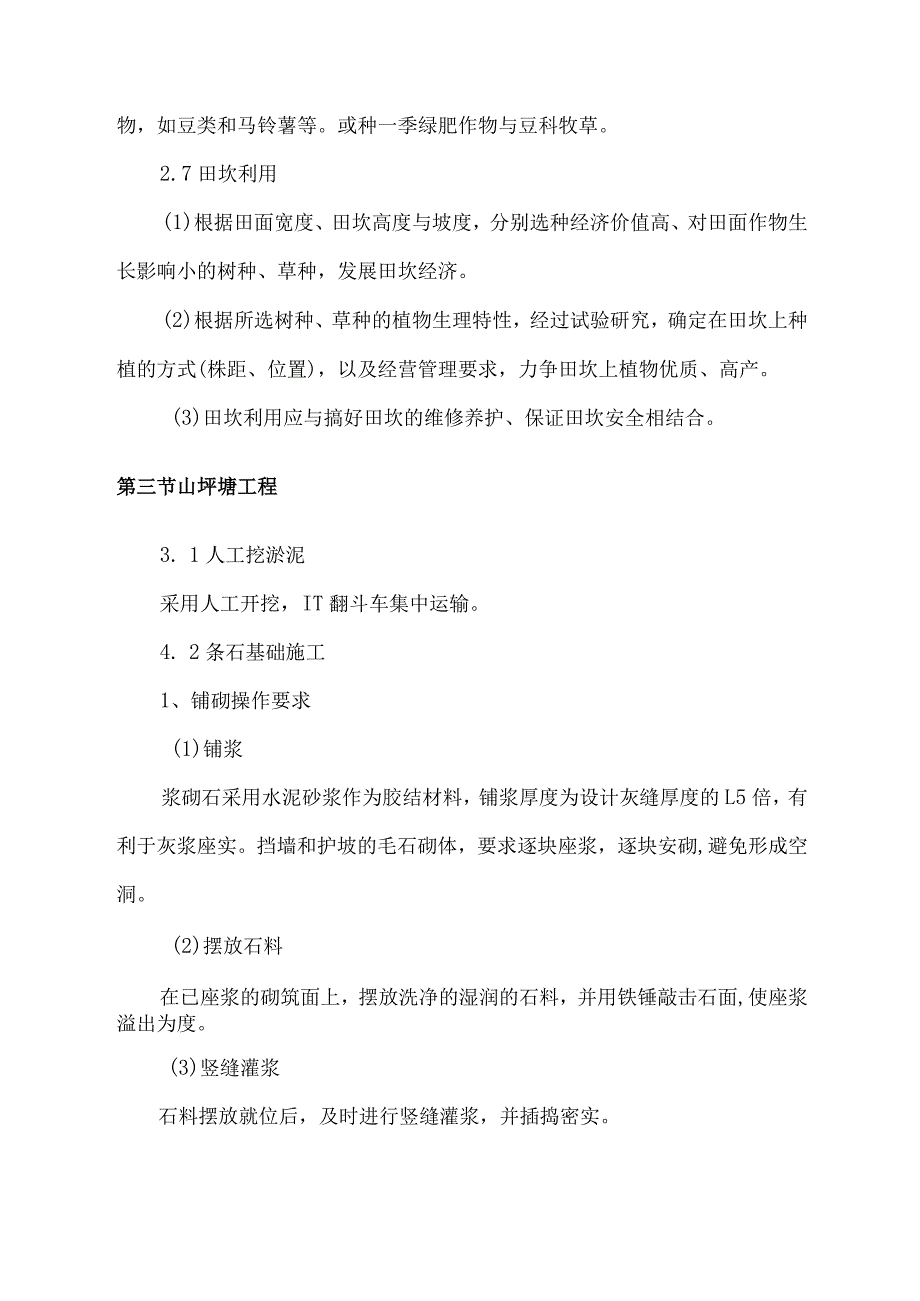

4、后,应在挖方部位多施有机肥(单位面积施肥量较一般施肥高一倍左右),同时深耕30Cnl左右(如是畜力翻耕,可采用“套二犁”),促进生土熟化。(2)新修水平梯田(与隔坡梯田的平台部分),第一年应选种能适应生土的作物,如豆类和马铃薯等。或种一季绿肥作物与豆科牧草。2.7田坎利用(1)根据田面宽度、田坎高度与坡度,分别选种经济价值高、对田面作物生长影响小的树种、草种,发展田坎经济。(2)根据所选树种、草种的植物生理特性,经过试验研究,确定在田坎上种植的方式(株距、位置),以及经营管理要求,力争田坎上植物优质、高产。(3)田坎利用应与搞好田坎的维修养护、保证田坎安全相结合。第三节山坪塘工程3. 1人工挖

5、淤泥采用人工开挖,IT翻斗车集中运输。4. 2条石基础施工1、铺砌操作要求(1)铺浆浆砌石采用水泥砂浆作为胶结材料,铺浆厚度为设计灰缝厚度的L5倍,有利于灰浆座实。挡墙和护坡的毛石砌体,要求逐块座浆,逐块安砌,避免形成空洞。(2)摆放石料在已座浆的砌筑面上,摆放洗净的湿润的石料,并用铁锤敲击石面,使座浆溢出为度。(3)竖缝灌浆石料摆放就位后,及时进行竖缝灌浆,并插捣密实。2、断面控制按照设计断面分段搭好坡架,并在施工中经常检查,防止出现偏移等现象,并注意按设计要求的位置安放排水管等。3、砌筑质量要求砌筑质量要求为“平、稳、满、错”四个字。“平同一层的石块大致砌平,相邻石块高差不宜过大,以利于上

6、、下层水平缝结合密实,亦有利于丁、顺石的交错安砌。“稳单块石料的安砌务求自身稳定,要求大致向下放置。“满”:砌体的上下左右砌缝中和胶结料必须饱满密实,使各单位石能互相胶结紧密。“错”:同一砌筑层内,石块互相错缝砌筑,不允许存在通缝。上下相邻砌筑的石块也应错缝搭接,避免形成竖向通缝。4、浆砌石勾缝对浆砌石面勾缝质量控制要求;粘结牢固,压实抹光,无开列等缺陷。横平竖直,交接处平顺,深浅宽窄一致,无漏缝。灰缝颜色一致,石面洁净。拌和砂浆配合比1:2(水泥:砂),随用随拌。勾缝顺序由上而下,先勾水平缝,后勾立缝。砌石面勾缝按设计要求施工,勾缝保持块石砌合的自然接缝,力求美观、匀称。块石形态突出,表面平

7、整。石面勾缝做到横平竖直,深浅一致,十字缝搭接平整、压实、压光,不得有遗漏。对已勾好的缝当砂浆已终凝后,洒水养护。表面砂浆应清楚干净。3. 3浆砌砖施工砌筑前要按墙体厚度,设计要求预先计算层数和选定排列方法、尺寸。采用单皮顺砌。但必须上下错缝搭接,搭接长度不小于较短条石长度的1/3,双轨条石排列也要顺砌,但上下左右竖缝均应错开。条石平整度不应大于2cm。按一顺一丁或两顺一丁排列,砌缝应横平竖直,丁石的上下方不应有竖缝;丁石的上下方应为顺石,以增加其整体强度。护坡表面砌缝的宽度不应大于25mm,砌石边缘应顺直、整齐牢固。砌体外路面的坡顶和侧边,应选用较整齐的石块砌筑平整。为使沿石块的全长有坚实支

8、撑,所有前后的明缝均应用小片石料填塞紧密。4. 4砂浆抹面施工抹灰工程中,表面平整度、阴阳角是否方正,以及抹灰与基层粘结是否牢固(是否空鼓)是影响抹灰工程质量的关键,为此,特采取以下技术措施加以控制。1、加强基层处理:抹灰前,将基层上灰层,残余砂浆等清除干净,并提前一天浇水充分湿润,对于碎基层应刷素水泥浆一道,确保糙灰与基层的粘结牢固。2、操作工艺流程基层处理一浇水湿润基层一阳角做护角一抹底层、中层灰一抹面层灰一清理。3、施工要点1)、基层处理:墙连接处及缝隙、孔洞经填塞后用砂浆分层嵌塞密实。表面凸出部位剔平,表面凹进部位使用L3水泥砂浆分层补平。2)、浇水湿润基层:在抹灰前一天将墙面自上而下

9、浇水湿润。3)、做护角阳角处应做护角。护角应用1:2水泥砂浆,砂浆收水稍干后用捋角器抹成小圆角。每侧宽度不小于504)、抹底层、中层灰5)、抹砂浆罩面灰中层砂浆抹好后第二天先将墙面湿润后即可罩面,厚度控制在58mm之内。抹时先薄刮一道,使其与底灰结合牢固,紧跟抹第二遍,用大杠刮平找直,用铁抹子压实压光。4、施工及质量要求1)、抹灰工程中所用水泥、砂、外加剂等材料就按设计要求选用,并符合现行材料标准的规定。对材料质量发生怀疑时,应抽样检查,合格后方可使用。2)、抹灰砂浆的配合比和稠度等应经检查合格后,方可使用,砂浆应控制在初凝前用完。3)、砂浆中掺用外加剂时,其掺入量应由试验确定。4)、抹灰前,基层表面的灰尘、污垢和油渍等,应清除干净,并洒水湿润。5)、无论是水泥砂浆还是混合砂浆抹灰层,均应待前一层抹灰层凝结后,方可涂抹后一,层。6)、抹灰工程的面层不得有爆灰、裂缝,各抹灰层间不得有脱层、空鼓现象产生,表面应达到光滑、洁净、颜色均匀,无抹纹,灰线平直方正,清晰美观。3.5土石方回填进行土方平衡计算。以所有开挖出的土方能最短程利用为原则进行回填。施工顺序:测量计算各处挖填方量一按已确定的不足方量进行通行回填和备料一边开挖边回填具体回填时,全部采用人工摊铺,电夯或人工夯实。
