石材地面工程施工工艺.docx

上传人:p** 文档编号:505368 上传时间:2023-10-02 格式:DOCX 页数:2 大小:14.80KB
下载 相关 举报
石材地面工程施工工艺.docx_第1页
第1页 / 共2页
石材地面工程施工工艺.docx_第2页
第2页 / 共2页
亲,该文档总共2页,全部预览完了,如果喜欢就下载吧!
资源描述

《石材地面工程施工工艺.docx》由会员分享,可在线阅读,更多相关《石材地面工程施工工艺.docx(2页珍藏版)》请在第壹文秘上搜索。

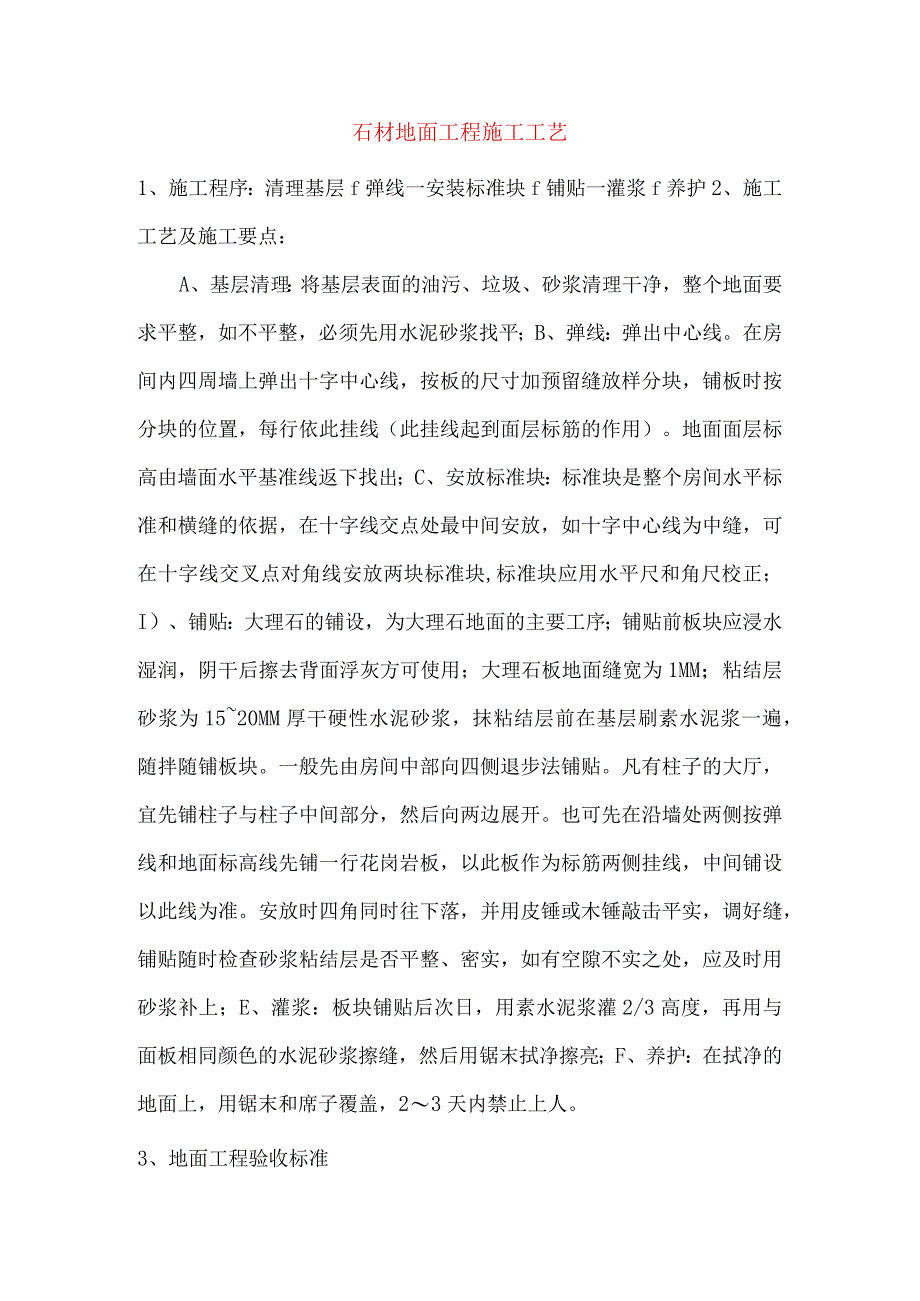

1、石材地面工程施工工艺1、施工程序:清理基层f弹线一安装标准块f铺贴一灌浆f养护2、施工工艺及施工要点:A、基层清理:将基层表面的油污、垃圾、砂浆清理干净,整个地面要求平整,如不平整,必须先用水泥砂浆找平;B、弹线:弹出中心线。在房间内四周墙上弹出十字中心线,按板的尺寸加预留缝放样分块,铺板时按分块的位置,每行依此挂线(此挂线起到面层标筋的作用)。地面面层标高由墙面水平基准线返下找出;C、安放标准块:标准块是整个房间水平标准和横缝的依据,在十字线交点处最中间安放,如十字中心线为中缝,可在十字线交叉点对角线安放两块标准块,标准块应用水平尺和角尺校正;I)、铺贴:大理石的铺设,为大理石地面的主要工序

2、;铺贴前板块应浸水湿润,阴干后擦去背面浮灰方可使用;大理石板地面缝宽为1MM;粘结层砂浆为1520MM厚干硬性水泥砂浆,抹粘结层前在基层刷素水泥浆一遍,随拌随铺板块。一般先由房间中部向四侧退步法铺贴。凡有柱子的大厅,宜先铺柱子与柱子中间部分,然后向两边展开。也可先在沿墙处两侧按弹线和地面标高线先铺一行花岗岩板,以此板作为标筋两侧挂线,中间铺设以此线为准。安放时四角同时往下落,并用皮锤或木锤敲击平实,调好缝,铺贴随时检查砂浆粘结层是否平整、密实,如有空隙不实之处,应及时用砂浆补上;E、灌浆:板块铺贴后次日,用素水泥浆灌2/3高度,再用与面板相同颜色的水泥砂浆擦缝,然后用锯末拭净擦亮;F、养护:在

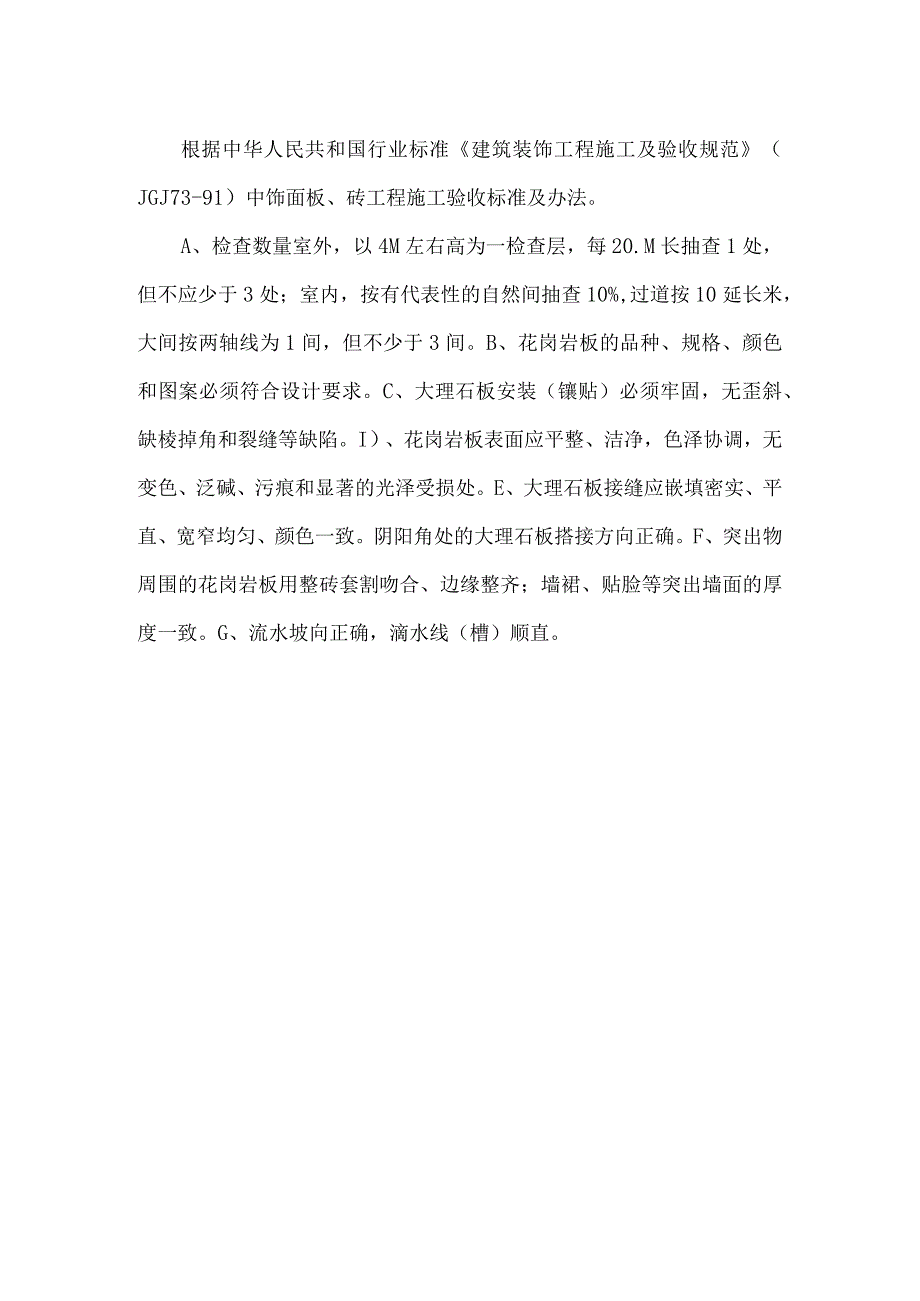

3、拭净的地面上,用锯末和席子覆盖,23天内禁止上人。3、地面工程验收标准根据中华人民共和国行业标准建筑装饰工程施工及验收规范(JGJ73-91)中饰面板、砖工程施工验收标准及办法。A、检查数量室外,以4M左右高为一检查层,每20.M长抽查1处,但不应少于3处;室内,按有代表性的自然间抽查10%,过道按10延长米,大间按两轴线为1间,但不少于3间。B、花岗岩板的品种、规格、颜色和图案必须符合设计要求。C、大理石板安装(镶贴)必须牢固,无歪斜、缺棱掉角和裂缝等缺陷。I)、花岗岩板表面应平整、洁净,色泽协调,无变色、泛碱、污痕和显著的光泽受损处。E、大理石板接缝应嵌填密实、平直、宽窄均匀、颜色一致。阴阳角处的大理石板搭接方向正确。F、突出物周围的花岗岩板用整砖套割吻合、边缘整齐;墙裙、贴脸等突出墙面的厚度一致。G、流水坡向正确,滴水线(槽)顺直。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
