细石砼地面施工方案.docx

上传人:p** 文档编号:505456 上传时间:2023-10-02 格式:DOCX 页数:2 大小:14.09KB
下载 相关 举报
细石砼地面施工方案.docx_第1页
第1页 / 共2页
细石砼地面施工方案.docx_第2页
第2页 / 共2页
亲,该文档总共2页,全部预览完了,如果喜欢就下载吧!
资源描述

《细石砼地面施工方案.docx》由会员分享,可在线阅读,更多相关《细石砼地面施工方案.docx(2页珍藏版)》请在第壹文秘上搜索。

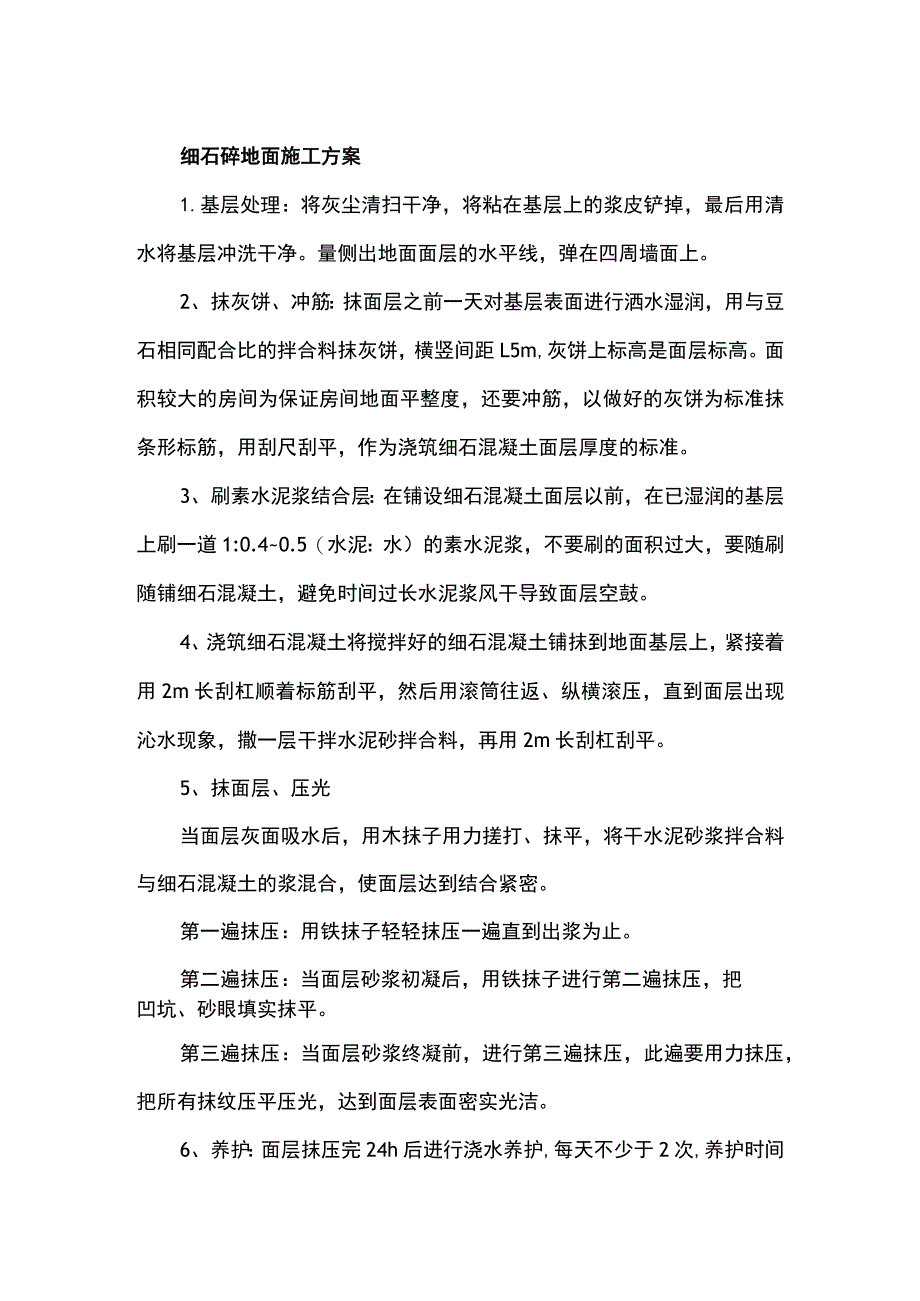

1、细石碎地面施工方案1.基层处理:将灰尘清扫干净,将粘在基层上的浆皮铲掉,最后用清水将基层冲洗干净。量侧出地面面层的水平线,弹在四周墙面上。2、抹灰饼、冲筋:抹面层之前一天对基层表面进行洒水湿润,用与豆石相同配合比的拌合料抹灰饼,横竖间距L5m,灰饼上标高是面层标高。面积较大的房间为保证房间地面平整度,还要冲筋,以做好的灰饼为标准抹条形标筋,用刮尺刮平,作为浇筑细石混凝土面层厚度的标准。3、刷素水泥浆结合层:在铺设细石混凝土面层以前,在已湿润的基层上刷一道1:0.40.5(水泥:水)的素水泥浆,不要刷的面积过大,要随刷随铺细石混凝土,避免时间过长水泥浆风干导致面层空鼓。4、浇筑细石混凝土将搅拌好

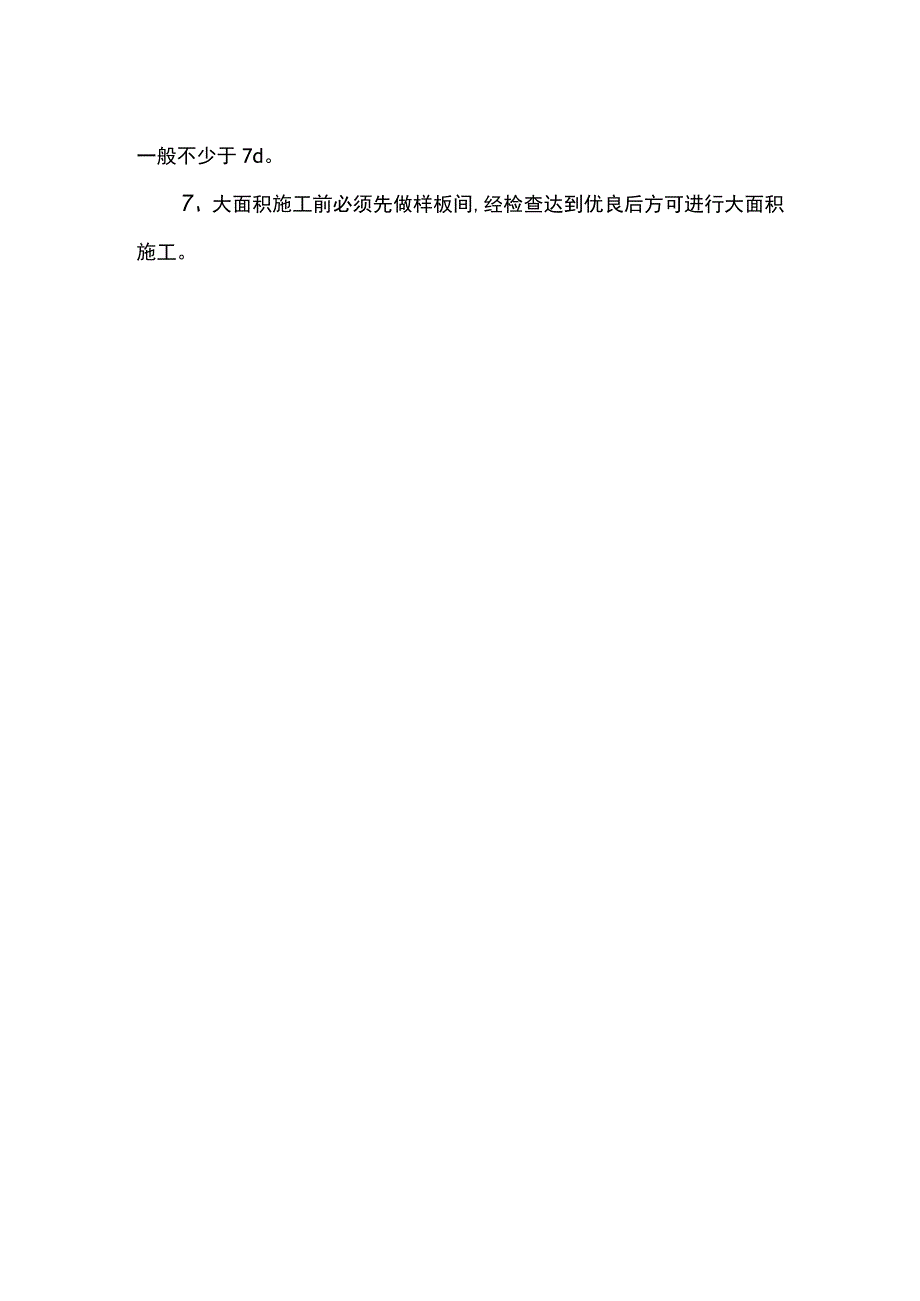

2、的细石混凝土铺抹到地面基层上,紧接着用2m长刮杠顺着标筋刮平,然后用滚筒往返、纵横滚压,直到面层出现沁水现象,撒一层干拌水泥砂拌合料,再用2m长刮杠刮平。5、抹面层、压光当面层灰面吸水后,用木抹子用力搓打、抹平,将干水泥砂浆拌合料与细石混凝土的浆混合,使面层达到结合紧密。第一遍抹压:用铁抹子轻轻抹压一遍直到出浆为止。第二遍抹压:当面层砂浆初凝后,用铁抹子进行第二遍抹压,把凹坑、砂眼填实抹平。第三遍抹压:当面层砂浆终凝前,进行第三遍抹压,此遍要用力抹压,把所有抹纹压平压光,达到面层表面密实光洁。6、养护:面层抹压完24h后进行浇水养护,每天不少于2次,养护时间一般不少于7d。7、大面积施工前必须先做样板间,经检查达到优良后方可进行大面积施工。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
