脚手架工程施工方案.docx

上传人:p** 文档编号:505702 上传时间:2023-10-02 格式:DOCX 页数:3 大小:14.88KB
下载 相关 举报
脚手架工程施工方案.docx_第1页
第1页 / 共3页
脚手架工程施工方案.docx_第2页
第2页 / 共3页
脚手架工程施工方案.docx_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

《脚手架工程施工方案.docx》由会员分享,可在线阅读,更多相关《脚手架工程施工方案.docx(3页珍藏版)》请在第壹文秘上搜索。

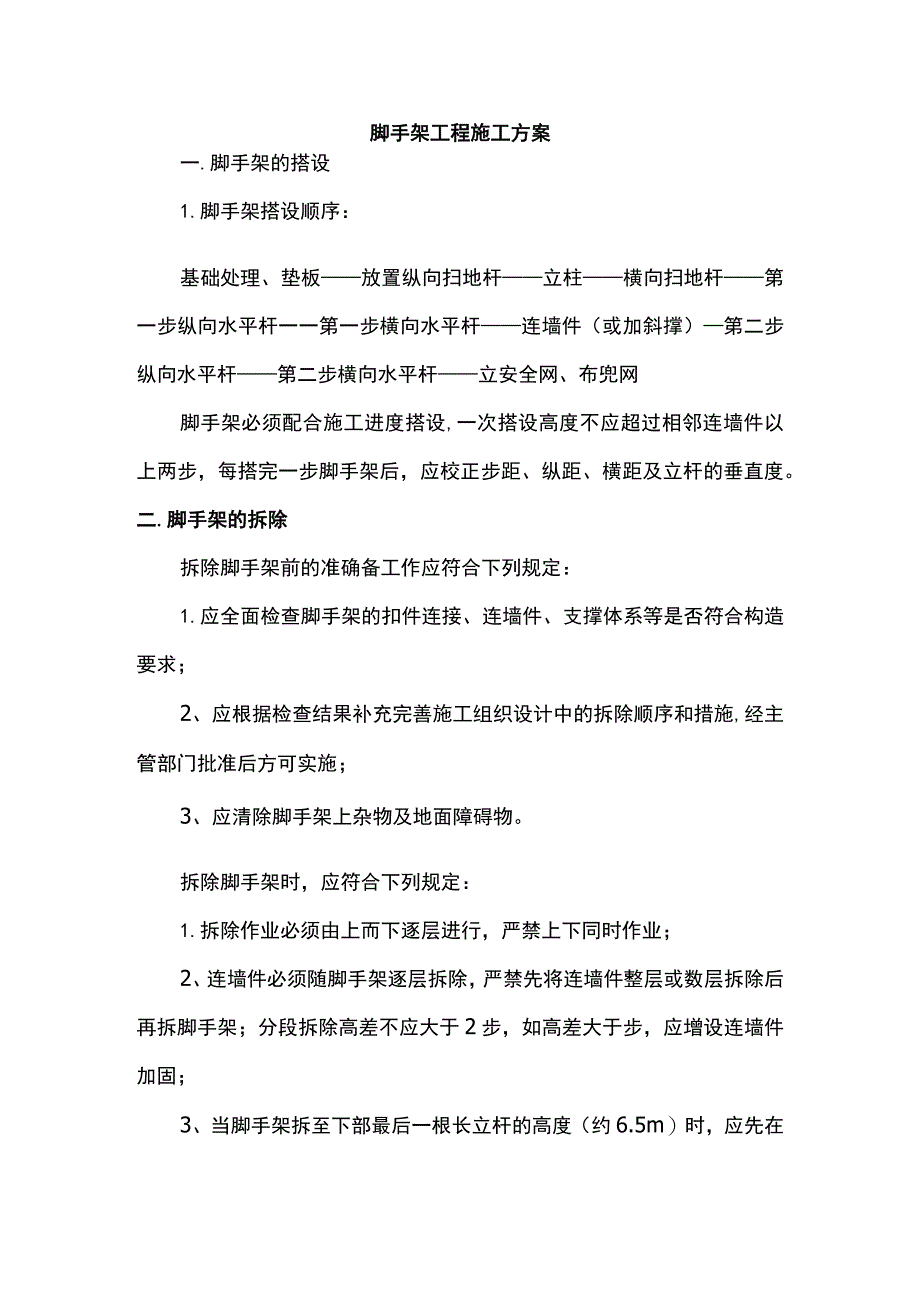

1、脚手架工程施工方案一.脚手架的搭设1.脚手架搭设顺序:基础处理、垫板放置纵向扫地杆立柱横向扫地杆第一步纵向水平杆一一第一步横向水平杆连墙件(或加斜撑)第二步纵向水平杆第二步横向水平杆立安全网、布兜网脚手架必须配合施工进度搭设,一次搭设高度不应超过相邻连墙件以上两步,每搭完一步脚手架后,应校正步距、纵距、横距及立杆的垂直度。二.脚手架的拆除拆除脚手架前的准确备工作应符合下列规定:1.应全面检查脚手架的扣件连接、连墙件、支撑体系等是否符合构造要求;2、应根据检查结果补充完善施工组织设计中的拆除顺序和措施,经主管部门批准后方可实施;3、应清除脚手架上杂物及地面障碍物。拆除脚手架时,应符合下列规定:1

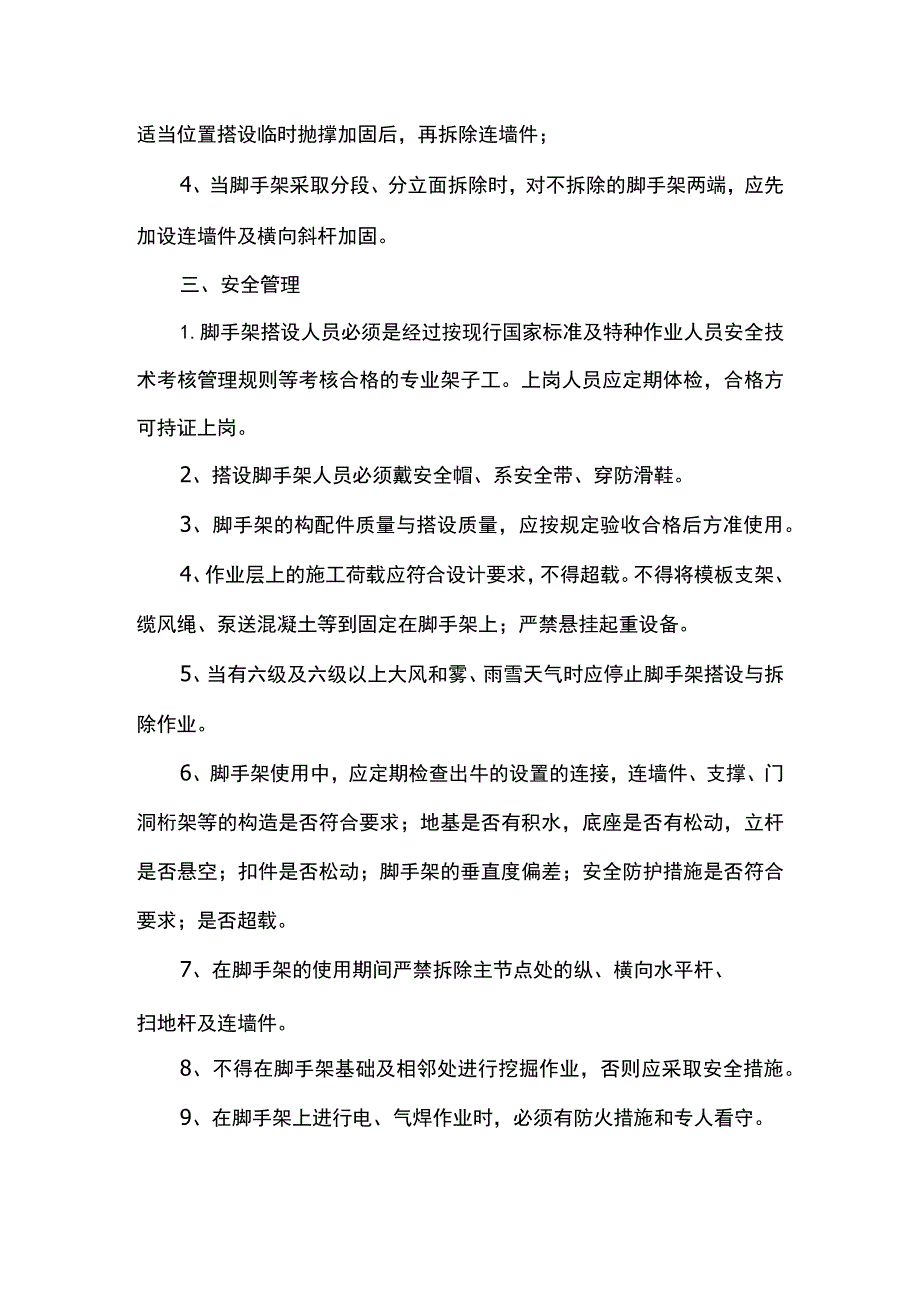

2、.拆除作业必须由上而下逐层进行,严禁上下同时作业;2、连墙件必须随脚手架逐层拆除,严禁先将连墙件整层或数层拆除后再拆脚手架;分段拆除高差不应大于2步,如高差大于步,应增设连墙件加固;3、当脚手架拆至下部最后一根长立杆的高度(约6.5m)时,应先在适当位置搭设临时抛撑加固后,再拆除连墙件;4、当脚手架采取分段、分立面拆除时,对不拆除的脚手架两端,应先加设连墙件及横向斜杆加固。三、安全管理1.脚手架搭设人员必须是经过按现行国家标准及特种作业人员安全技术考核管理规则等考核合格的专业架子工。上岗人员应定期体检,合格方可持证上岗。2、搭设脚手架人员必须戴安全帽、系安全带、穿防滑鞋。3、脚手架的构配件质量

3、与搭设质量,应按规定验收合格后方准使用。4、作业层上的施工荷载应符合设计要求,不得超载。不得将模板支架、缆风绳、泵送混凝土等到固定在脚手架上;严禁悬挂起重设备。5、当有六级及六级以上大风和雾、雨雪天气时应停止脚手架搭设与拆除作业。6、脚手架使用中,应定期检查出牛的设置的连接,连墙件、支撑、门洞桁架等的构造是否符合要求;地基是否有积水,底座是否有松动,立杆是否悬空;扣件是否松动;脚手架的垂直度偏差;安全防护措施是否符合要求;是否超载。7、在脚手架的使用期间严禁拆除主节点处的纵、横向水平杆、扫地杆及连墙件。8、不得在脚手架基础及相邻处进行挖掘作业,否则应采取安全措施。9、在脚手架上进行电、气焊作业时,必须有防火措施和专人看守。10、搭拆脚手架时,地面应设围栏和警戒标志,并派专人看守,严禁非操作人员入内。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
