1、脚手架施工方案1.脚手架选型本工程结构外形较规则,地上仅6层,主体建筑高度为34m,拟采用落地满楼脚手架,从地面搭设至楼顶。(1)工程脚手架均采用48X3.5钢管搭设。(2)脚手架的搭设进度,应高出施工面一步。(3)脚手架每隔IOm设置防坠网。(4)脚手架要求横平竖直,整齐清晰,图形一致平竖通顺,连接牢固,符合外架安全标准。2.脚手架的搭设(1)脚手架的搭设准备工作。(2)脚手架最下层立杆下,统长垫10号槽钢,以均匀地传递脚手架集中力。(3)首先脚手架的步高为1.80m,离底部20OnInl处设一道扫地杆。以保持脚手架底部的整体性。(4)脚手架立杆应间隔交叉用不同长度的钢管搭设,将相邻的对接接

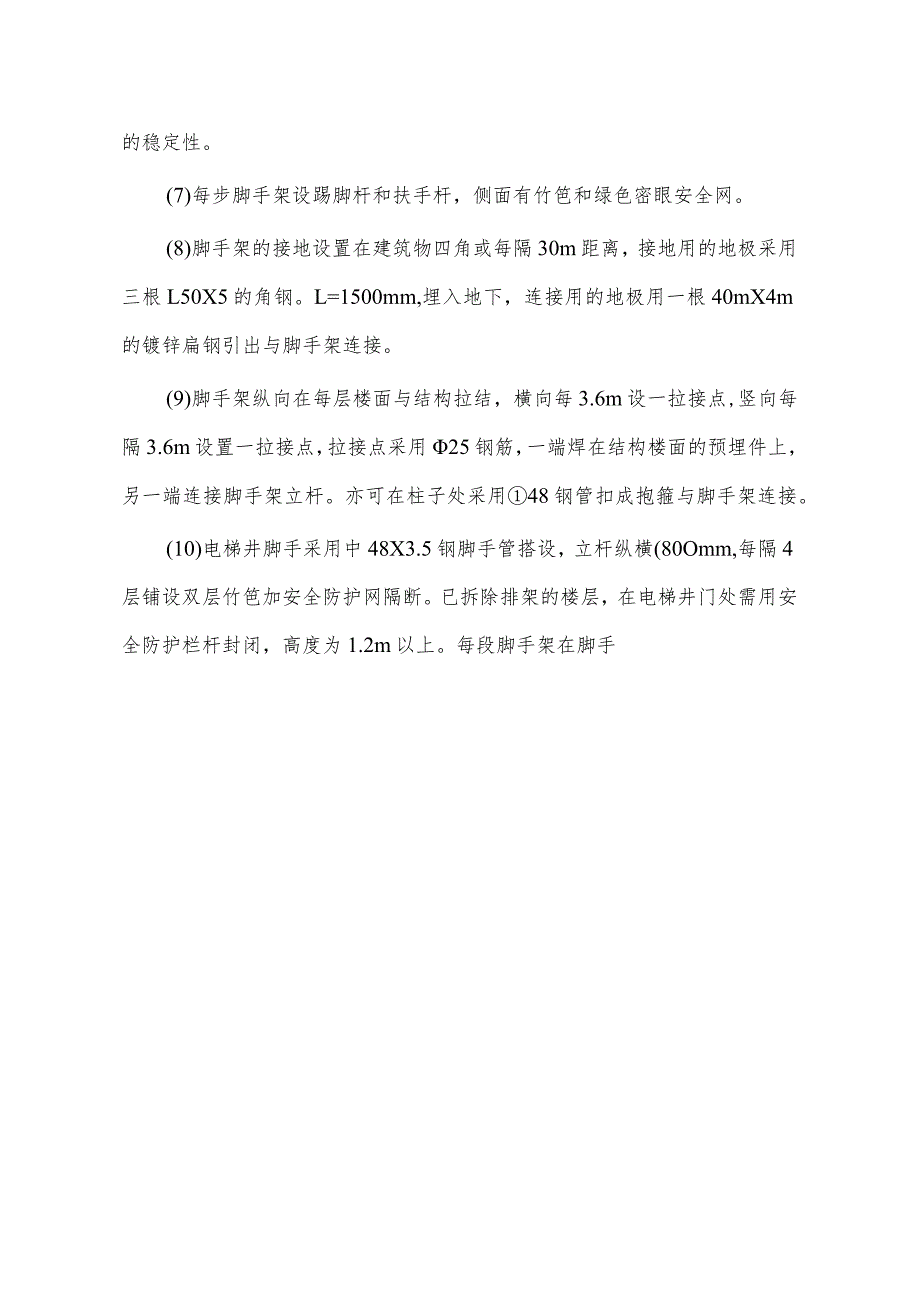

2、头位于不同的高度上,使立柱受荷的薄弱截面错开。5)由于脚手架总高度大于30m,但在60m以下,故在脚手架9步以下采用双立杆,用十字扣件并列连接立杆,间距L8m0以上部分,采用单立杆,间距仍为1.8联(6)脚手架外侧设剪刀撑,剪刀撑设置间距每隔12m,增加脚手架的稳定性。(7)每步脚手架设踢脚杆和扶手杆,侧面有竹笆和绿色密眼安全网。(8)脚手架的接地设置在建筑物四角或每隔30m距离,接地用的地极采用三根L50X5的角钢。L=1500mm,埋入地下,连接用的地极用一根40mX4m的镀锌扁钢引出与脚手架连接。(9)脚手架纵向在每层楼面与结构拉结,横向每3.6m设一拉接点,竖向每隔3.6m设置一拉接点

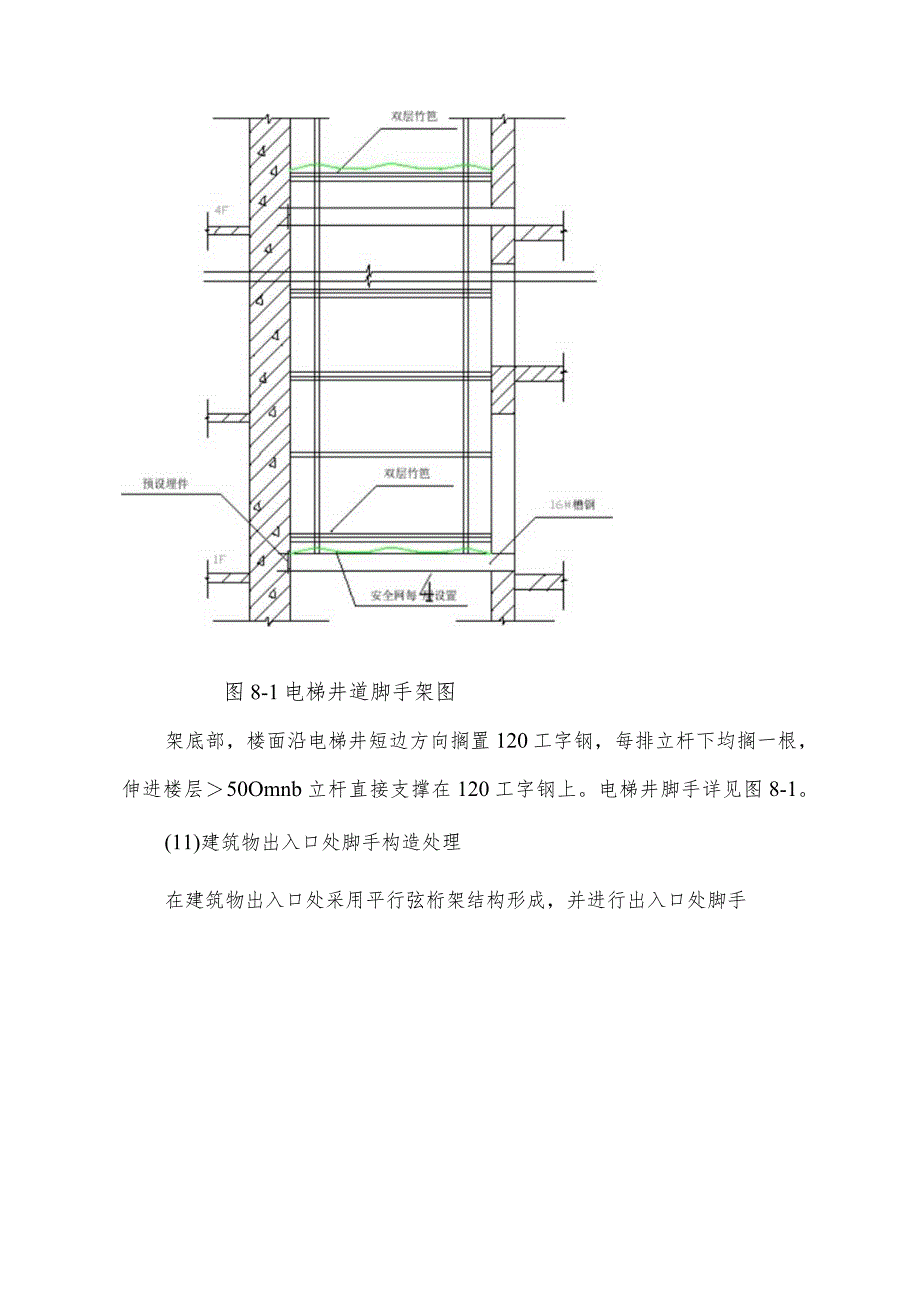

3、,拉接点采用25钢筋,一端焊在结构楼面的预埋件上,另一端连接脚手架立杆。亦可在柱子处采用48钢管扣成抱箍与脚手架连接。(10)电梯井脚手采用中48X3.5钢脚手管搭设,立杆纵横(80Omm,每隔4层铺设双层竹笆加安全防护网隔断。已拆除排架的楼层,在电梯井门处需用安全防护栏杆封闭,高度为1.2m以上。每段脚手架在脚手图8-1电梯井道脚手架图架底部,楼面沿电梯井短边方向搁置120工字钢,每排立杆下均搁一根,伸进楼层50Omnb立杆直接支撑在120工字钢上。电梯井脚手详见图8-1。(11)建筑物出入口处脚手构造处理在建筑物出入口处采用平行弦桁架结构形成,并进行出入口处脚手图82出入口处脚手架搭设示意图架加固。在开口处的两侧采用双立杆,悬空立杆下端增设安全扣件,此处连接要紧密,每步都须设置。出入口脚手架上方设双层防护棚,竹笆,以保护出入人员的安全。见图2.L8-3。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
