裱糊施工技术交底.docx

上传人:p** 文档编号:505795 上传时间:2023-10-02 格式:DOCX 页数:4 大小:18.92KB
下载 相关 举报
裱糊施工技术交底.docx_第1页
第1页 / 共4页
裱糊施工技术交底.docx_第2页
第2页 / 共4页
裱糊施工技术交底.docx_第3页
第3页 / 共4页
裱糊施工技术交底.docx_第4页
第4页 / 共4页
亲,该文档总共4页,全部预览完了,如果喜欢就下载吧!
资源描述

《裱糊施工技术交底.docx》由会员分享,可在线阅读,更多相关《裱糊施工技术交底.docx(4页珍藏版)》请在第壹文秘上搜索。

1、裱糊施工技术交底1、施工准备1)作业条件:顶棚涂饰、门窗油漆以完,墙面木装修、地面装修已完。2)电气和其他设备已安装完,影响裱糊的设备或附件临时拆除;墙上、顶棚上的钉帽卧入基层表面,并涂刷防锈油,用腻子填平。3)基层基本干燥:混凝土和抹灰面含水率不得大于8%,木材制品含水率不应大于12%。直观标志是:灰面泛白,无湿印,手摸感觉干。4)施工环境温度不应低于IOC,施工过程中和干燥前防止穿堂风。5)样板间经认可后方可大面积施工。6)材料准备:壁纸的品种、花色、色泽在采购前已由设计(或业主)规定,并以样板确定下来。购进壁纸应检查每批箱号是否连续,不同批次的产品往往有色差。结合基层及壁纸的具体情况,选

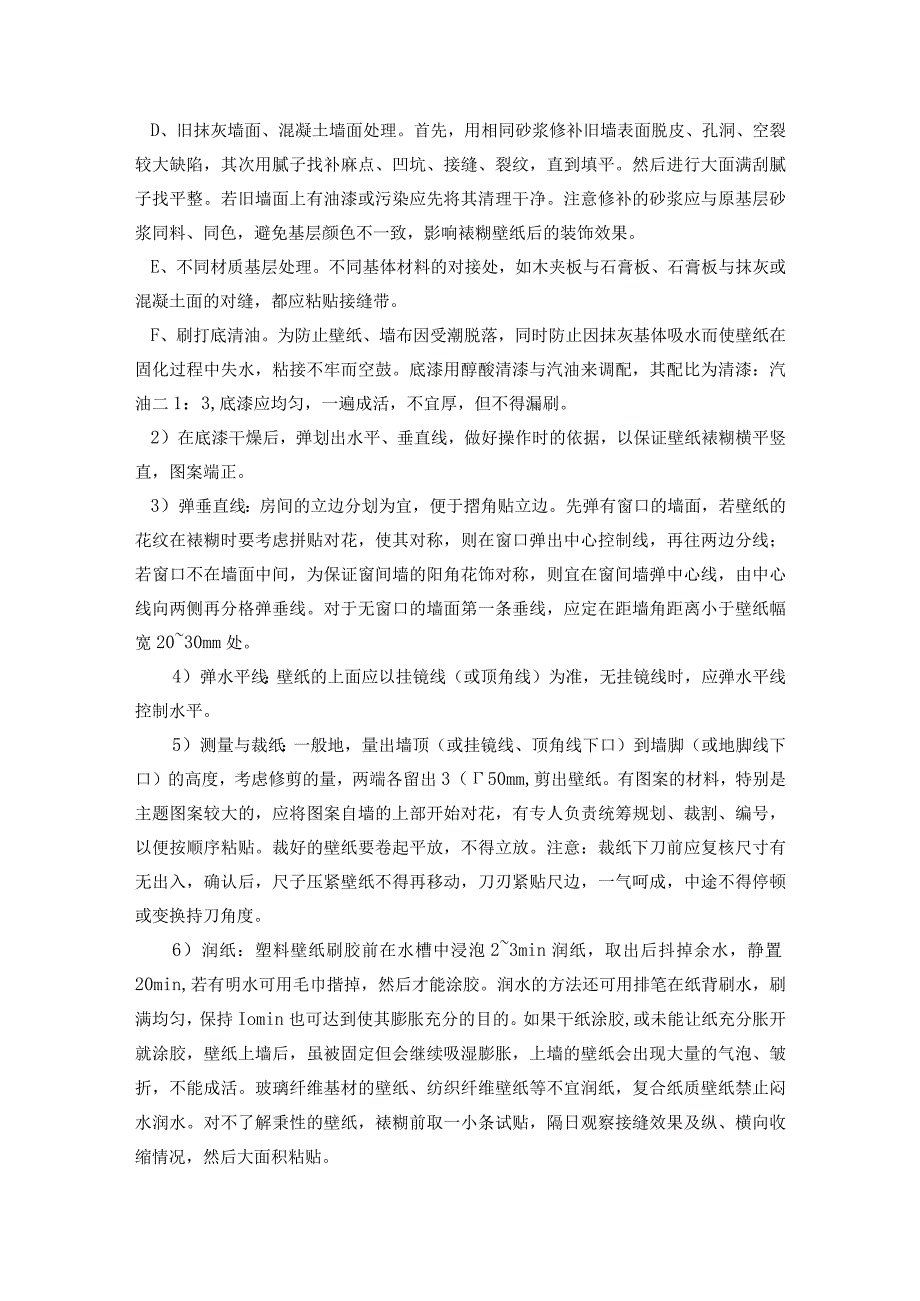

2、定、准备好施工所需的腻子及胶粘剂。7)常用机具:壁纸刀、裁纸案台(长X宽二2mXIm左右,高70Cm)、浸水盆、不锈钢直尺(L=100omm或150Omm)、钢皮刮板、塑料刮板、羊毛辐、注射器、粉线包、干净毛巾、排笔、板刷、胶用和盛木用塑料桶。2、工艺流程清扫基层、填补缝隙一接缝处贴接缝带一补找腻子、磨砂纸f满刮腻子磨平一涂擦清油打底一壁纸浸水一基层刷胶粘剂一壁纸涂刷胶粘剂一裱糊一净擦胶水一清理修整。3、施.L要点:1)基层处理:A、混凝土及抹灰面处理。满刮腻子,将混凝土和抹灰面气孔、麻点、凸凹不平填刮平整、光滑;空裂处剔凿重做,再重刮腻子磨平;需要增加刮腻子遍数时每遍腻子应薄,打磨后再刮。处

3、理好的底层应平整光滑,阴阳角线通畅、顺直、无裂纹、崩角、无砂眼、麻点。特别是阴阳角、窗台下、暖气炉片后、明露管道后及与地脚连接处应仔细处理到位,不留腻子。B、木材基层处理。木胶合板基层在有钉接处往往下凹,非钉接处向外凸,故第一遍满刮腻子找平大面,第二遍可用石膏腻子找平,腻子的厚度应减薄,在其五至六成干时,用塑料刮板有规律地压光,最后用干净的抹布将表面灰粒擦净。C、石膏板基层处理。对于纸面石膏板,批刮腻子主要是在对缝处和螺钉孔位处,用嵌缝腻子处理好板缝后,贴牢接缝带,贴平整,然后批刮腻子,先顺平大面然后再找平。在无纸面的石膏板上,应满刮腻子,找平大面,然后用第二遍腻子进行修整,平整为止。D、旧抹

4、灰墙面、混凝土墙面处理。首先,用相同砂浆修补旧墙表面脱皮、孔洞、空裂较大缺陷,其次用腻子找补麻点、凹坑、接缝、裂纹,直到填平。然后进行大面满刮腻子找平整。若旧墙面上有油漆或污染应先将其清理干净。注意修补的砂浆应与原基层砂浆同料、同色,避免基层颜色不一致,影响裱糊壁纸后的装饰效果。E、不同材质基层处理。不同基体材料的对接处,如木夹板与石膏板、石膏板与抹灰或混凝土面的对缝,都应粘贴接缝带。F、刷打底清油。为防止壁纸、墙布因受潮脱落,同时防止因抹灰基体吸水而使壁纸在固化过程中失水,粘接不牢而空鼓。底漆用醇酸清漆与汽油来调配,其配比为清漆:汽油二1:3,底漆应均匀,一遍成活,不宜厚,但不得漏刷。2)在

5、底漆干燥后,弹划出水平、垂直线,做好操作时的依据,以保证壁纸裱糊横平竖直,图案端正。3)弹垂直线:房间的立边分划为宜,便于摺角贴立边。先弹有窗口的墙面,若壁纸的花纹在裱糊时要考虑拼贴对花,使其对称,则在窗口弹出中心控制线,再往两边分线;若窗口不在墙面中间,为保证窗间墙的阳角花饰对称,则宜在窗间墙弹中心线,由中心线向两侧再分格弹垂线。对于无窗口的墙面第一条垂线,应定在距墙角距离小于壁纸幅宽2030mm处。4)弹水平线:壁纸的上面应以挂镜线(或顶角线)为准,无挂镜线时,应弹水平线控制水平。5)测量与裁纸:一般地,量出墙顶(或挂镜线、顶角线下口)到墙脚(或地脚线下口)的高度,考虑修剪的量,两端各留出

6、3(50mm,剪出壁纸。有图案的材料,特别是主题图案较大的,应将图案自墙的上部开始对花,有专人负责统筹规划、裁割、编号,以便按顺序粘贴。裁好的壁纸要卷起平放,不得立放。注意:裁纸下刀前应复核尺寸有无出入,确认后,尺子压紧壁纸不得再移动,刀刃紧贴尺边,一气呵成,中途不得停顿或变换持刀角度。6)润纸:塑料壁纸刷胶前在水槽中浸泡23min润纸,取出后抖掉余水,静置20min,若有明水可用毛巾揩掉,然后才能涂胶。润水的方法还可用排笔在纸背刷水,刷满均匀,保持Iomin也可达到使其膨胀充分的目的。如果干纸涂胶,或未能让纸充分胀开就涂胶,壁纸上墙后,虽被固定但会继续吸湿膨胀,上墙的壁纸会出现大量的气泡、皱

7、折,不能成活。玻璃纤维基材的壁纸、纺织纤维壁纸等不宜润纸,复合纸质壁纸禁止闷水润水。对不了解秉性的壁纸,裱糊前取一小条试贴,隔日观察接缝效果及纵、横向收缩情况,然后大面积粘贴。7)涂刷胶粘剂:墙面刷胶或滚涂胶粘剂,要薄而匀,不得漏刷,阴角处增刷2遍胶。纸背刷胶要均匀,不裹边,不起堆,以防溢出,弄脏壁纸。几种壁纸刷胶的方法:1)纸背带胶壁纸:其纸背面及墙面均无需刷胶粘剂,裱糊墙面时将裁好的壁纸浸泡于水槽中,由底部开始,图案面向外卷成一卷,lmin后即可上墙;但裱粘顶棚时,其壁纸背上应涂刷一层稀释的胶粘剂。8)刷胶:裱糊墙面时可只在墙基层面上刷胶,裱糊顶棚时则需在墙基层与纸背上都刷胶。刷胶时,基层

8、表面涂胶宽度比壁纸宽约30mm;纸背涂胶后,纸背与纸背反复对叠,避免胶污染正面,又避免胶过快干燥。对于较厚的壁纸(如植物纤维壁纸),应对基层和纸背都刷胶。金属壁纸采用专用的壁纸粉胶,刷胶时准备一根长度大于壁纸宽的圆筒,一边在裁剪好并浸过水的金属壁纸背面刷胶,一边将刷过胶的部分卷在圆筒上(胶面向上)待裱糊。9)裱糊:裱糊壁纸时,首先要垂直,后对花纹拼缝,再用刮板用力抹压平整。原则是先垂直面后水平面,先细部后大面。贴垂直面时先上后下,贴水平面时先高后低,从墙面所弹垂线开始至阴角处收口。第一张壁纸裱糊。将准备好的壁纸上半截边缘靠着垂线,轻轻压平,并用刷子由中间向外敷平,如法炮制下半截纸。整个墙面的壁

9、纸裱糊上墙后用壁纸刀将多余部分裁割,并压好边。10)拼缝。拼贴时先对图案后拼缝,从上至下图案吻合后,用刮板斜向刮胶,将拼缝处赶密实,并用湿毛巾揩干净赶出缝的胶液。有花纹的壁纸,应将两幅壁纸花纹重叠20mm,对好花,用钢尺在重叠处拍实,从壁纸搭边中间用壁纸刀沿钢尺自上而下切割,除去切下的余纸用刮板刮平。裁割时用力要匀,既要一刀切割两层纸,不留毛茬、丝头,又不能用力过猛切破基层,使裱糊后出现刀痕。发泡壁纸、复合壁纸禁止使用刮板赶压,只可用毛巾或板刷赶压,以免赶平花型或出现死褶。ID阴阳角处理。壁纸绕过阳角的宽度不小于20mm;阴角壁纸采用搭接,在暗处先里(里面转角处)后上(非转角处)裱贴,根据阴角

10、的垂直度,搭接宽度不小于23mm,保持垂直无毛边。12)裱糊前尽可能卸下墙上物件。切断电源卸下墙上电灯等开关,不易拆下来的配件,在中心处壁纸上切“X”,用手按出实物轮廓位置,慢慢拉起多余壁纸,沿边割去,粘牢。13)顶棚裱糊。首先对顶棚归方,在顶棚上弹出一道与主窗墙面平行的粉线。顶纸刷胶后将整条顶纸反复折叠、举起,依粉线为准,从一端向另一端裱糊。14)空鼓、气泡的处理。发现空鼓可用壁纸刀切开,补涂胶液重新压复贴牢;小的气泡可用注射器对其放气,然后注入胶液,重新贴牢修理后的壁纸面,均需随手将溢出表面的余胶用洁净湿毛巾擦干净。4、质量要求:(1)基层必须保证平整度与垂直度,阴阳角的垂直度与方正达到高级抹灰的标准;基层色泽一致,使用遮盖力不强的壁纸时基层为白色。(2)裱糊表面色泽一致,无斑污,无胶痕。(3)各幅拼接横平竖直,图案端正,拼接处图案、花纹吻合,距墙1.5米处,正视不显拼缝。阴角处搭接顺光,阳角处无接缝。(4)与挂镜线、贴脸板、地脚板、电气槽盒等交接紧密,无缝隙,无漏贴和补贴,不糊盖需拆卸的活动件。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
