雕塑硬质铺装广场廊道码头植物绿化古艺工程资源配备计划与先进性方案.docx

上传人:p** 文档编号:506717 上传时间:2023-10-02 格式:DOCX 页数:10 大小:34.50KB
下载 相关 举报
雕塑硬质铺装广场廊道码头植物绿化古艺工程资源配备计划与先进性方案.docx_第1页
第1页 / 共10页
雕塑硬质铺装广场廊道码头植物绿化古艺工程资源配备计划与先进性方案.docx_第2页
第2页 / 共10页
雕塑硬质铺装广场廊道码头植物绿化古艺工程资源配备计划与先进性方案.docx_第3页
第3页 / 共10页
雕塑硬质铺装广场廊道码头植物绿化古艺工程资源配备计划与先进性方案.docx_第4页
第4页 / 共10页
雕塑硬质铺装广场廊道码头植物绿化古艺工程资源配备计划与先进性方案.docx_第5页
第5页 / 共10页
雕塑硬质铺装广场廊道码头植物绿化古艺工程资源配备计划与先进性方案.docx_第6页
第6页 / 共10页
雕塑硬质铺装广场廊道码头植物绿化古艺工程资源配备计划与先进性方案.docx_第7页
第7页 / 共10页
雕塑硬质铺装广场廊道码头植物绿化古艺工程资源配备计划与先进性方案.docx_第8页
第8页 / 共10页
雕塑硬质铺装广场廊道码头植物绿化古艺工程资源配备计划与先进性方案.docx_第9页
第9页 / 共10页
雕塑硬质铺装广场廊道码头植物绿化古艺工程资源配备计划与先进性方案.docx_第10页
第10页 / 共10页
亲,该文档总共10页,全部预览完了,如果喜欢就下载吧!
资源描述

《雕塑硬质铺装广场廊道码头植物绿化古艺工程资源配备计划与先进性方案.docx》由会员分享,可在线阅读,更多相关《雕塑硬质铺装广场廊道码头植物绿化古艺工程资源配备计划与先进性方案.docx(10页珍藏版)》请在第壹文秘上搜索。

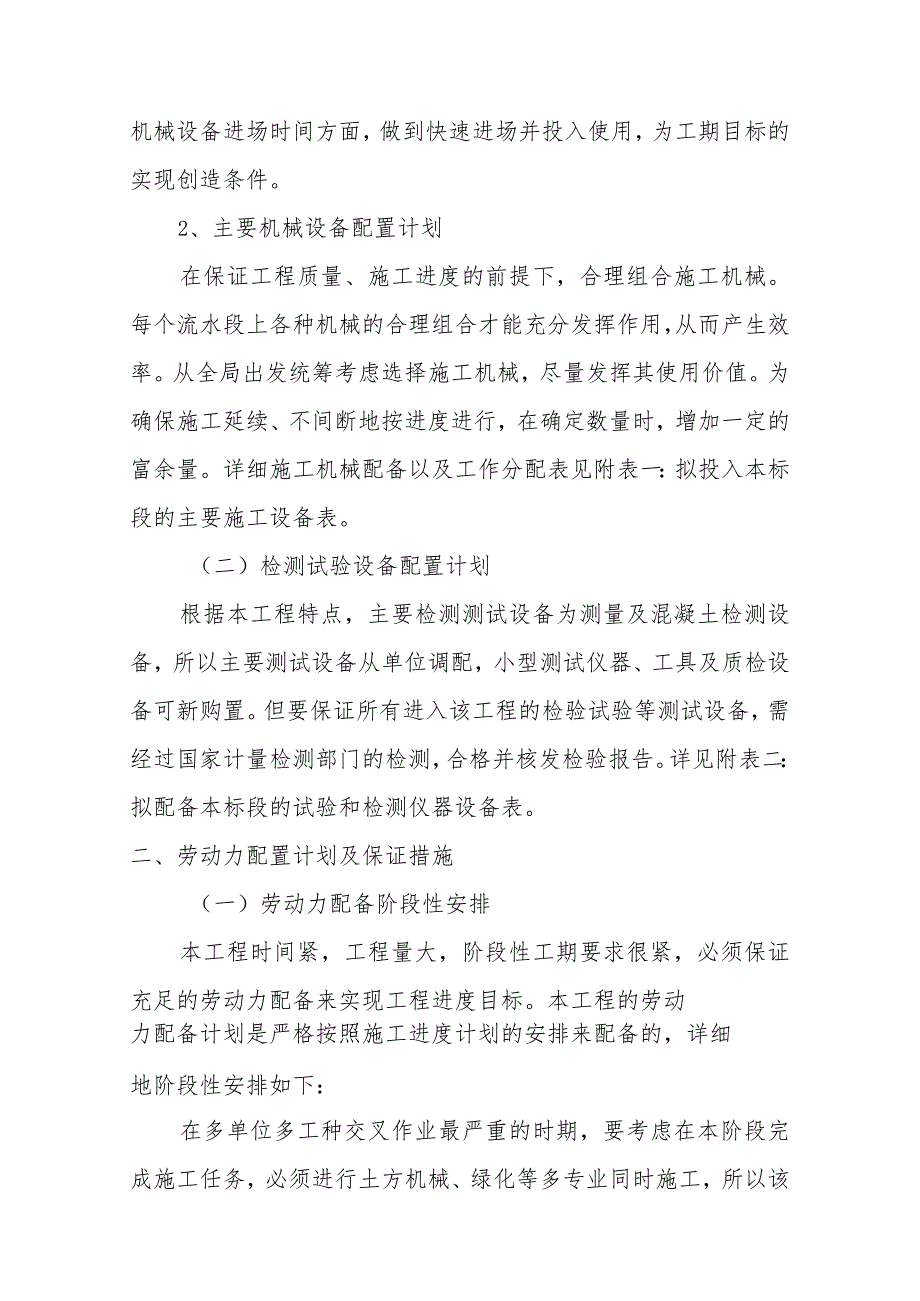

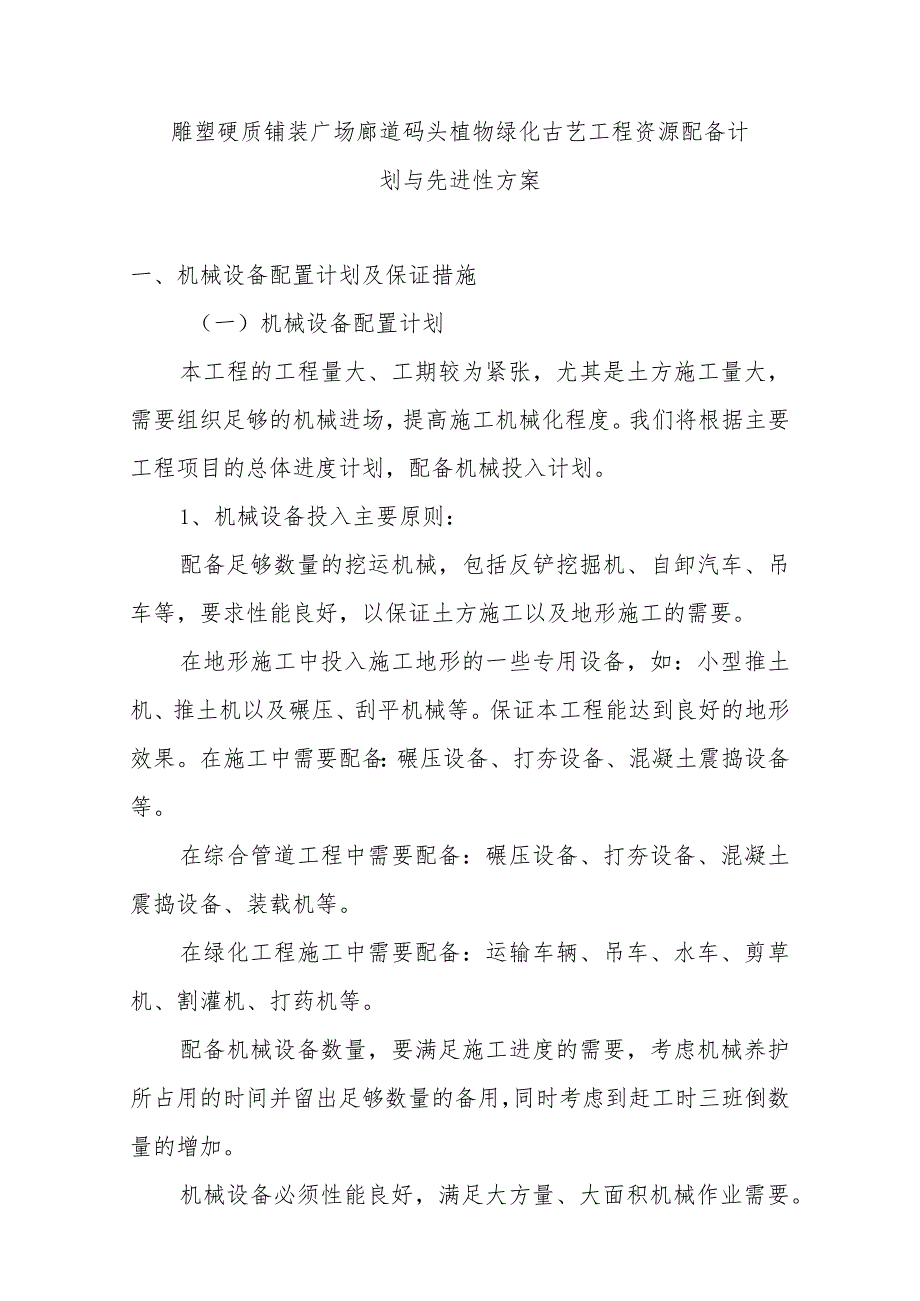

1、雕塑硬质铺装广场廊道码头植物绿化古艺工程资源配备计划与先进性方案一、机械设备配置计划及保证措施(一)机械设备配置计划本工程的工程量大、工期较为紧张,尤其是土方施工量大,需要组织足够的机械进场,提高施工机械化程度。我们将根据主要工程项目的总体进度计划,配备机械投入计划。1、机械设备投入主要原则:配备足够数量的挖运机械,包括反铲挖掘机、自卸汽车、吊车等,要求性能良好,以保证土方施工以及地形施工的需要。在地形施工中投入施工地形的一些专用设备,如:小型推土机、推土机以及碾压、刮平机械等。保证本工程能达到良好的地形效果。在施工中需要配备:碾压设备、打夯设备、混凝土震捣设备等。在综合管道工程中需要配备:碾

2、压设备、打夯设备、混凝土震捣设备、装载机等。在绿化工程施工中需要配备:运输车辆、吊车、水车、剪草机、割灌机、打药机等。配备机械设备数量,要满足施工进度的需要,考虑机械养护所占用的时间并留出足够数量的备用,同时考虑到赶工时三班倒数量的增加。机械设备必须性能良好,满足大方量、大面积机械作业需要。机械设备进场时间方面,做到快速进场并投入使用,为工期目标的实现创造条件。2、主要机械设备配置计划在保证工程质量、施工进度的前提下,合理组合施工机械。每个流水段上各种机械的合理组合才能充分发挥作用,从而产生效率。从全局出发统筹考虑选择施工机械,尽量发挥其使用价值。为确保施工延续、不间断地按进度进行,在确定数量

3、时,增加一定的富余量。详细施工机械配备以及工作分配表见附表一:拟投入本标段的主要施工设备表。(二)检测试验设备配置计划根据本工程特点,主要检测测试设备为测量及混凝土检测设备,所以主要测试设备从单位调配,小型测试仪器、工具及质检设备可新购置。但要保证所有进入该工程的检验试验等测试设备,需经过国家计量检测部门的检测,合格并核发检验报告。详见附表二:拟配备本标段的试验和检测仪器设备表。二、劳动力配置计划及保证措施(一)劳动力配备阶段性安排本工程时间紧,工程量大,阶段性工期要求很紧,必须保证充足的劳动力配备来实现工程进度目标。本工程的劳动力配备计划是严格按照施工进度计划的安排来配备的,详细地阶段性安排

4、如下:在多单位多工种交叉作业最严重的时期,要考虑在本阶段完成施工任务,必须进行土方机械、绿化等多专业同时施工,所以该工程劳动力配备要求工种齐全,人数充足。各个分部工程劳动力配置见附表三:劳动力计划表。(二)劳动力配置保证措施针对本项目的特殊性,在施工队伍的安排上准备了应急预备队,依施工进度随时调配,进行动态管理,灵活组织,实行流水交叉作业。1、在劳动力的选择方面,除我公司的专业施工队外,选择常年和我公司合作的专业施工队,且技术较强的人员。2、加强劳务单位的管理,配备专职质检员及安全员。3、对进场施工队进行严格管理,人员相对稳定。4、对施工队的人员进行质量、安全培训。三、材料采购计划(一)苗木采

5、购计划我方在认真核实施工图纸、设计说明及工程量清单文件的基础上,及时准确地编制施工预算列出明细表。根据施工进度计划的要求进行施工预算材料分析,编制绿化苗木采购计划,为施工备苗、组织运输提供依据。(二)保证措施1、苗木的选型及材料的认样工作中标后应立即对本工程使用的材料和苗木进行最终的落实,并将落实情况上报业主。对于重点苗木,一定要请业主及设计单位实地考察选定;对于一般苗木要求有照片供业主和设计单位选择;最终确定后应严格按照业主和设计单位选定的苗木安排进场。2、选择满足本工程技术要求的材料工程技术人员根据施工合同、有关的设计文件、规范、标准对材料的质量标准,材料的性能,材料封样、试验方法,材料的

6、施工要求等进行汇总和交底,保证采购材料的质量。3、合理组织材料供应,确保施工正常进行开工前,在技术负责人的领导下,技术人员和材料人员将根据施工总进度,提出总体材料需用计划;每月提出材料需用月进度计划,并根据施工的实际需要,动态调整其材料需用计划。4、合理组织材料使用,减少材料损失采用合理的搬运、吊装措施,减少材料损失;制定合理的施工程序、施工方向、施工流程等,减少材料加工损耗和施工过程中的报废率。5、加强材料检查验收,严把材料质量关材料进场前,有关部门和人员填写工程材料/设备报审表,并附材料合格证,检测报告等送监理工程师审批。在监理工程师审批认为合格后,方可组织材料/设备进场。所有直接用于工程

7、实体上的材料进场后,质量检验部门管理人员和材料人员对材料的数量、规格、合格证等进行现场检查。如有必要,应通知监理工程师现场见证取样,并送有资格的检测机构进行检测复检。6、加强材料的使用认证,以防错用或使用不合格的材料,材料的领用采取“限额领料单”制度。7、加强材料的现场管理材料堆放在堆场或使用于施工现场后,应派专人对防火、防盗、防破坏等情况进行日常管理和执行。附表一:拟投入本标段的主要施工设备表序号设备名称型号规格数量国别产地制造年份额定功率(KW)生产能力用于施工部位备注1运输卡车东风二汽1湖北2016958t运输自有2自卸车东风二汽2湖北2016958t运输自有3热熔焊机/2重庆2016/

8、管道自有4全液压HD8201合2011200.8土石租挖掘机肥6m3方赁5平板振动仪2.2kw2杭州20165.5/混凝自有6插入式振动器1.5kw2杭州20165.580mm混凝土自有7电动式切割机HQB-60/122徐州20162.5/自有8磨边机3502徐州20162.5/自有9绿篱修剪机H20d2北京20162/绿化自有1O草坪修割机438D1美国20162/绿化自有11蛙式打夯机1.5kw2杭州20165.5/土石方自有12砂浆搅拌机UJ3251重庆201618/砂浆自有13发电机组120kw1杭州2016120/供电自有14抽水机1重庆2016MD-I0/排水自有15打药机2重庆2

9、016PS-I/绿化自有16电锯2无锡20167.5kW/绿化自有17平刨2重庆20162.8kW/结构自有18切砖机2杭州20162.8KW/自有19手剪4重庆2016/绿化自有2O手推车5重庆2016/运输自有21吊车25t2重庆2016/辅助栽植租赁22橡条机/2重庆2016/钢结构自有23气保焊机LSW5001重庆2016/钢结构自有附表二:拟配备本标段的试验和检测仪器设备表序仪器把攵型号规格数国即制浩已用;全备、注1全站DJ221中201500测2水准SZ型2中201200测3水平500mm4中201400测4钢卷5m2中201600测5测尺100m2中201200测6线锤5kg、2

10、kg、Ikg各2中201350测7台秤5kg、10kg.IT各4中201420计8烘箱2中201180试9电子500g1中201230计1环刀100cm310中201300试1靠尺2m10中201260测1托线2m4中201320测1坍落1中201250试1舲试150*150*150m15中201200试11.砂浆7.07*7.07*7.10中E201190试111找中10中201240试1电流、各1中201210试1万用1中201100试附表三:劳动力计划表单位:人工种按工程施工阶段投入劳动力情况15日历天15日历天15日历天15日历天15日历天15日历天普工203030303018钢筋工456642混凝土工4710884木工68101055机械操作工688865临时水电工223332维修工111111绿化工71010152015

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
