雕塑硬质铺装广场廊道码头植物绿化古艺工程施工质量控制保证措施.docx

上传人:p** 文档编号:506762 上传时间:2023-10-02 格式:DOCX 页数:10 大小:21.96KB
下载 相关 举报
雕塑硬质铺装广场廊道码头植物绿化古艺工程施工质量控制保证措施.docx_第1页
第1页 / 共10页
雕塑硬质铺装广场廊道码头植物绿化古艺工程施工质量控制保证措施.docx_第2页
第2页 / 共10页
雕塑硬质铺装广场廊道码头植物绿化古艺工程施工质量控制保证措施.docx_第3页
第3页 / 共10页
雕塑硬质铺装广场廊道码头植物绿化古艺工程施工质量控制保证措施.docx_第4页
第4页 / 共10页
雕塑硬质铺装广场廊道码头植物绿化古艺工程施工质量控制保证措施.docx_第5页
第5页 / 共10页
雕塑硬质铺装广场廊道码头植物绿化古艺工程施工质量控制保证措施.docx_第6页
第6页 / 共10页
雕塑硬质铺装广场廊道码头植物绿化古艺工程施工质量控制保证措施.docx_第7页
第7页 / 共10页
雕塑硬质铺装广场廊道码头植物绿化古艺工程施工质量控制保证措施.docx_第8页
第8页 / 共10页
雕塑硬质铺装广场廊道码头植物绿化古艺工程施工质量控制保证措施.docx_第9页
第9页 / 共10页
雕塑硬质铺装广场廊道码头植物绿化古艺工程施工质量控制保证措施.docx_第10页
第10页 / 共10页
亲,该文档总共10页,全部预览完了,如果喜欢就下载吧!
资源描述

《雕塑硬质铺装广场廊道码头植物绿化古艺工程施工质量控制保证措施.docx》由会员分享,可在线阅读,更多相关《雕塑硬质铺装广场廊道码头植物绿化古艺工程施工质量控制保证措施.docx(10页珍藏版)》请在第壹文秘上搜索。

1、雕塑硬质铺装广场廊道码头植物绿化古艺工程施工质量控制保证措施为了有效地实施以上质量控制的规定和要求,确保工程质量,采取以下主要措施。一、接受业主和监理机构的监督检查(一)积极主动配合业主委托的监理机构的工作,认真和严格地执行监理机构发出的指令、意见和建议,并为监理工程师的工作提供方便。(二)听取和接受当地质量主管部门、设计等单位的意见和建议,改进提高质量管理管理工作。二、加强职工培训加强职工对标准规范、质量体系文件和质量管理要求的培训和教育,提高质量意识,明确各自的质量职责。三、严格实施考核和激励制度根据质量管理体系文件中对质量管理、检验、试验人员和与质量活动有关的人员的具体质量职责。在项目经

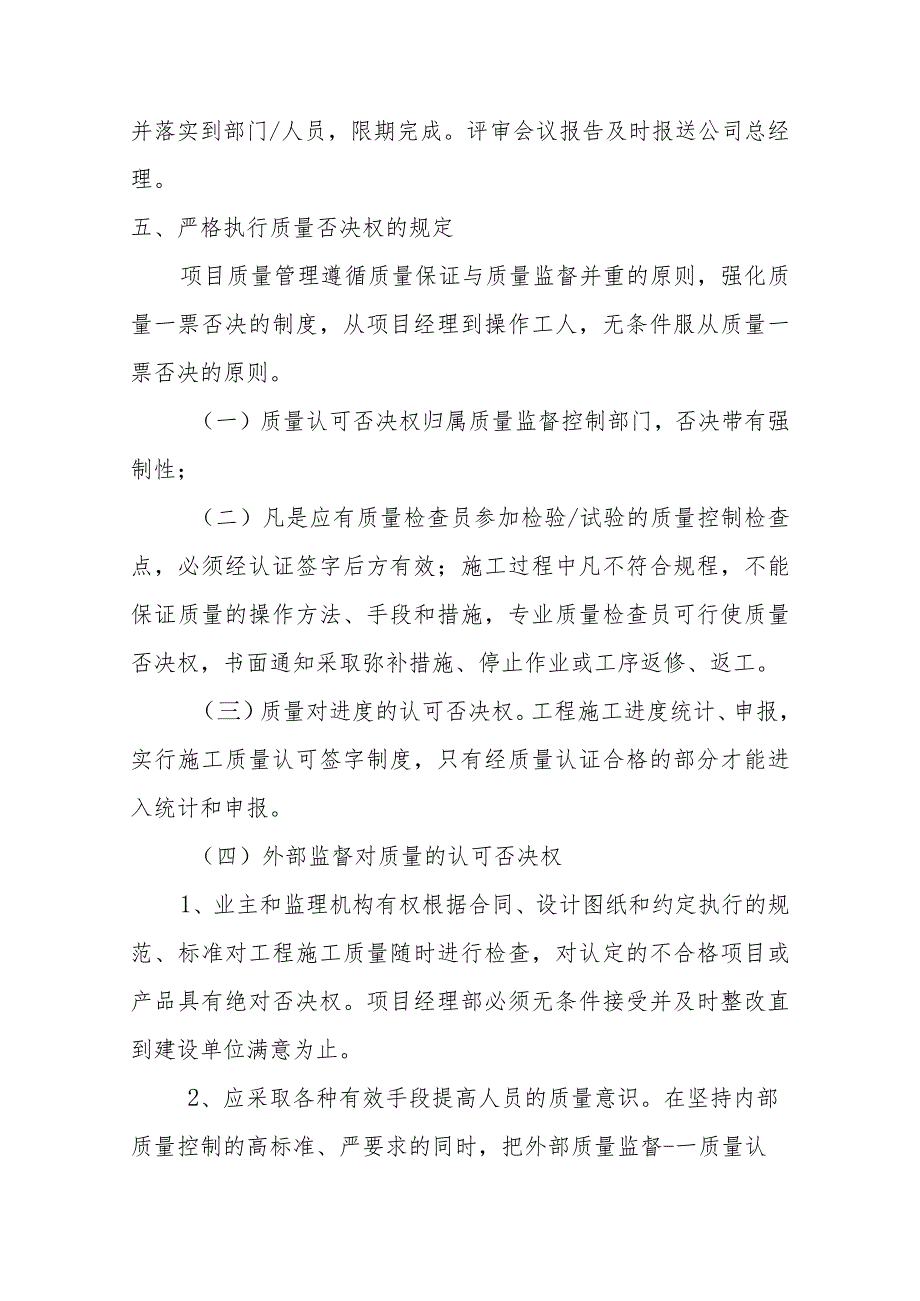

2、理主持下,质量管理部按照质量管理办法的要求,至少每月组织和考核一次,考评结果与奖惩、提职晋升和先进评选直接挂钩。四、坚持“质量管理评审会议”项目部每月底召开一次“质量管理评审会议”,总结上月质量控制情况,分析存在问题的原因,制定纠正、预防和改进措施,并落实到部门/人员,限期完成。评审会议报告及时报送公司总经理。五、严格执行质量否决权的规定项目质量管理遵循质量保证与质量监督并重的原则,强化质量一票否决的制度,从项目经理到操作工人,无条件服从质量一票否决的原则。(一)质量认可否决权归属质量监督控制部门,否决带有强制性;(二)凡是应有质量检查员参加检验/试验的质量控制检查点,必须经认证签字后方有效;

3、施工过程中凡不符合规程,不能保证质量的操作方法、手段和措施,专业质量检查员可行使质量否决权,书面通知采取弥补措施、停止作业或工序返修、返工。(三)质量对进度的认可否决权。工程施工进度统计、申报,实行施工质量认可签字制度,只有经质量认证合格的部分才能进入统计和申报。(四)外部监督对质量的认可否决权1、业主和监理机构有权根据合同、设计图纸和约定执行的规范、标准对工程施工质量随时进行检查,对认定的不合格项目或产品具有绝对否决权。项目经理部必须无条件接受并及时整改直到建设单位满意为止。2、应采取各种有效手段提高人员的质量意识。在坚持内部质量控制的高标准、严要求的同时,把外部质量监督-一质量认可否决的压

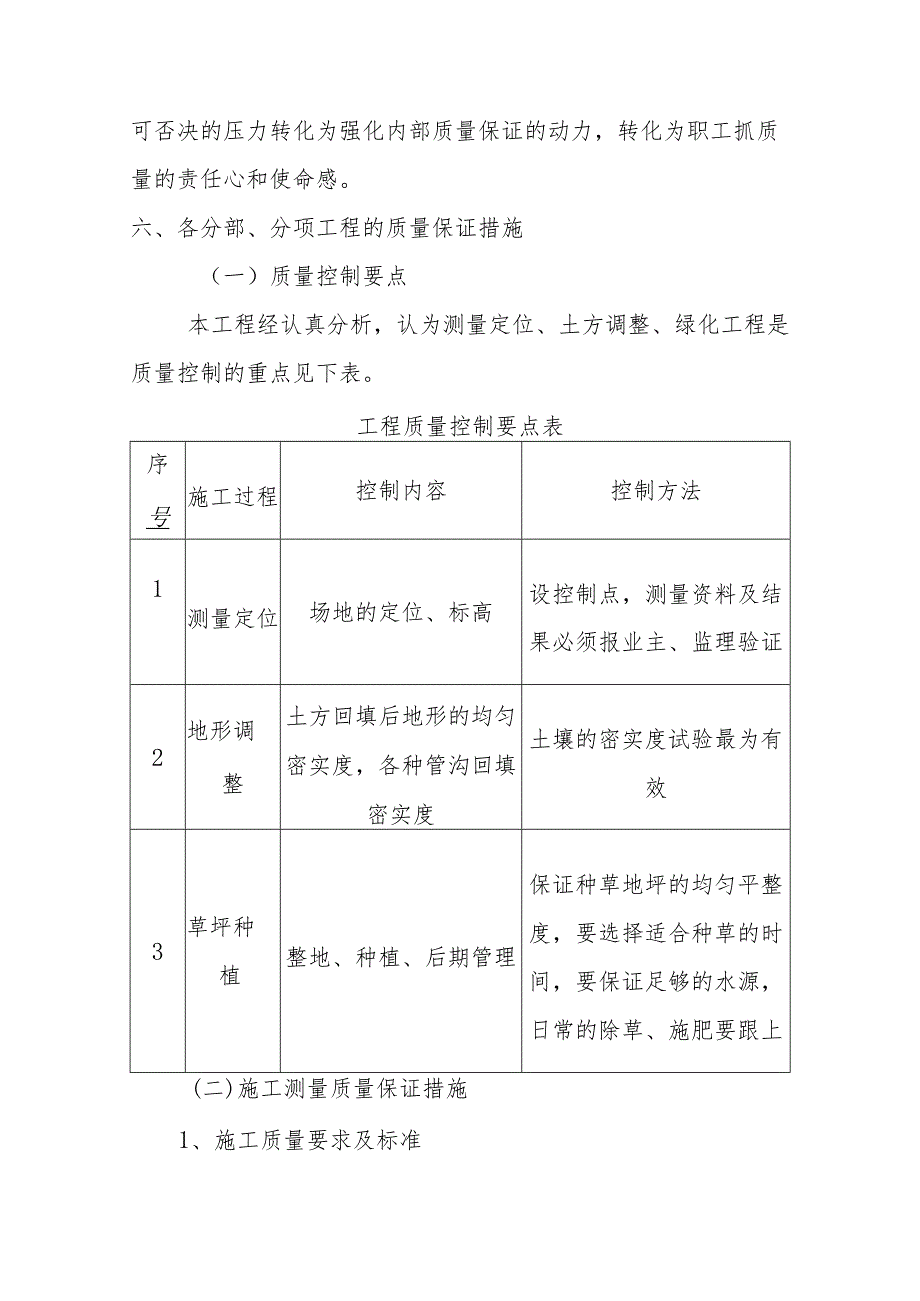

4、力转化为强化内部质量保证的动力,转化为职工抓质量的责任心和使命感。六、各分部、分项工程的质量保证措施(一)质量控制要点本工程经认真分析,认为测量定位、土方调整、绿化工程是质量控制的重点见下表。工程质量控制要点表序号施工过程控制内容控制方法1测量定位场地的定位、标高设控制点,测量资料及结果必须报业主、监理验证2地形调整土方回填后地形的均匀密实度,各种管沟回填密实度土壤的密实度试验最为有效3草坪种植整地、种植、后期管理保证种草地坪的均匀平整度,要选择适合种草的时间,要保证足够的水源,日常的除草、施肥要跟上(二)施工测量质量保证措施1、施工质量要求及标准所有各项测量和引点工作均应按照工程测量专业质量

5、手册,以及实施细则文件规定的程序进行。测放各种功能线必须直观、明了,墨线清晰、标记规范、便于复核及查找。各控制点、线必须精准无超差现象。测量作业的各项技术指标必须按照重庆市建筑工程施工测量规程进行所有测量人员必须持证上岗。进场仪器设备必须检定合格且在检定有效期内,标识保存完好。测量桩点、定位方向、定位依据必须经过教算、检测合格后才能使用。加强场内测量桩点的保护,所有桩点均明确标识,防止用错和损坏。2、质量保证措施测量工作是项目管理工作的一项重要工作,测量工作准确与否,直接影响工程的使用功能及顺利交验,同时也是项目创优工作的必要保证。在整个测量过程中应认真贯彻落实项目测量管理运作程序、质量管理组

6、织体系及质量控制过程。(1)准备工作所有进入现场的测量器具无论是否经过检定,均重新到指定的检定部门进行检定;与建设方办理交接桩手续;检查红线桩和水准点;承担测量工作的单位和个人应具备相应的执业资质;编制测控布置;建立测控数据库;对测量人员进行技术交底。(2)数字化测量、管理本工程在测量工作中将全面使用电子测量仪器和计算机。数据计算、数据传输、数据采集、内外业计算、成果输出全面使用计算机管理,以数字化测量模式取代传统的常规测量模式。在平面测量过程中主要采用全站仪进行。高程控制和沉降观测采用数字水准仪进行。对于比较简单的细部测量亦可采用常规检测方法验线。(3)验线工作由规划验线、监理验线和施工单位

7、主管部门验线三级组成互相重叠的各级验线工作应尽可能同步进行,以缩短工作时间。验线工作与放线工作要做到人员、仪器和测量方法三分开独立进行。验线精度要高于放线,严紧放线与验线同步进行。在施工工序安排上,要给验线留出足够必要的时间,严格禁止未经验线就擅自施工的现象发生。验线工作按精度级别和难易程度由专业验线组和质检员分别负责。平面和高程控制、标高传递、曲线、中线测量等关键部位由专业组负责验线,其余由质检员验线。验线工作必须有下道工序的工长参加,并填写交底记录。(三)地形调整的质量保证措施1、委派具有丰富地形施工经验的地形造型师作为本合同段的地形施工负责人。2、调配地形造型专用设备,来实施地形造型施工

8、,提高造型质量。3、地形施工前一定在施工图的基础上先出效果图,获得甲方设计认可后,拿施工图和效果图同时指导施工,保证地形施工质量。4、控制测量工作的精确度:测量数据是地形施工的眼睛,测量精度要求为:高程精度控制在3cm范围内,水平面控制在5cm范围内。保证了测量的精度就能保证我们的地形施工可以有据可依。5、土方施工中的清理工作:土方施工前清理现状土层表面的垃圾、树根树叶及砾石,保证土方回填下没有杂质,使以后地形不会因此出现不均匀沉降。在粗造型结束后,均必须再进行一次彻底的砾石和垃圾等的清理工作,保证地形表面没有杂质,使精造型施工可达到地形表面光顺,无杂物。6、做好临时排水工作:在可能出现积水的

9、区域预先挖出临时排水沟,做好防冲刷措施,杜绝水土流失,在可能出现积水但不能挖出临时排水沟的区域,准备抽水机,确保雨后无积水。7、回填土工程质量要求:含水量超标(大于等于22%),必需经过翻晒达到降水目标后,分层压实。分层压实厚度50cm10cm一层进行双向压实工作。高程大于设计高10cm-40cm(视回填高度定)。8、粗造型工程质量要求:符合设计的起伏意图,与周围自然地型连接顺畅,场内表面顺畅。9、细造型工程质量要求:符合设计意图,与周围自然环境连接顺畅,场内表面光顺。(四)铺草的质量保证措施种植草坪的土地土壤厚度绝不能少于40厘米的深厚、肥活的土壤,并须耕翻疏松,为草坪植物的生长创造良好的生

10、长条件。应将杂物挑出,必要时应将30-40厘米厚的表土全部过筛,搀拌草炭土和膨化鸡粪,施肥料要粉碎并和土壤搅拌均匀,翻入土中。施肥的同时放用农药,必须注意撒放均匀,避免药粉成团,影响草坪植物成活。完成以上工作以后,扫设计标高将地面整平,保留0.3-0.5%排水坡度,场地当中千万不可出现坑洼现象,以免积水,最后用碾子人工碾压。(五)铺装工程质量保证措施1、质量标准(1)保证项目:透水砖及花岗岩的强度、品种、质量必须符合设计要求及验收规范的规定。(2)基本项目:1)面层的坡向应符合设计要求,排水畅通,无积水现象。2)透水砖和花岗岩铺设稳固,表面平整,无松动和缺棱、掉角的板块,缝宽均匀,健格顺直。2

11、、操作工艺(1)园路工艺流程素士夯实一级配垫层一找标高、拉线一道牙安装一砂浆垫层一铺砌拼花面层一灌缝。(2)垫层:在以夯实的基土上进行级配砂石垫层的分层操作。按照设计要求厚度进行分层进行压(夯)实。砂石垫层应选用天然级配材料。铺设时不应有粗细料分离现象。压(夯)至不松动为止,砂石不得含有草根等有机杂质。砂应为中砂,石子最大粒径不得大于垫层厚度的三分之二。(3)找标高、拉线:垫层打完之后,根据建筑物已有标高和设计要求的路面标高,延路长进行砸木桩(或钢筋棍),用水准仪抄平后,拉水平线。(4)安道牙:测量出路面宽度,在道路两侧根据已拉好的水平标高线,进行路牙子安装。先挖槽量好底标高,再进行埋设,上口

12、找平、找直,灌缝后用於掩实。(5)面层铺装拉水平标高线,将垫层清理干净,在园路两端头各砌一行砖,找好平整及标高,以此做为园路路面的标准。铺25mm厚干硬性水泥砂浆结合层,边铺砖边找平,(不得铺的面积过大,边铺浆边铺砖),用橡皮锤敲木拍板,使面层砖与结合层紧密结合牢固。随铺砌随检查缝格的顺直和板面面层的平整度,控制在允许偏差范围内。在铺砌前均要根据路面宽度进行排砖(或板块),如有非整砖(或板块时),要均分排在路宽的两侧边,用现浇混凝土补齐,与马路牙子相接,其强度等级不应低于20MPa,若不设马路牙子时,要注意路边的顺直,并要培土保护。(6)灌缝:水泥砖铺砌后2天内,应根据设计要求的材料(砂或砂浆

13、)进行灌缝,填实灌满后将面层清理干净,待结合层达到强度后,方可上人行走。3、成品保护(1)路面铺好后,水泥砂浆终凝前不得上人,强度不够不准上车行驶。(2)无道牙的路面,注意对路边的保护,防止路边损坏。(3)不得在已铺好的路面上拌合混凝土或砂浆。(4)成品在24小时内不能被雨淋,做好防水措施。(5)成品在24小时内不能承受任何重量。2周内不能承受重压。(6)每完成一段成品必须用彩条布盖好,防止弄脏压坏。4、应注意的质量问题(1)路面使用后出现塌陷现象:主要原因是路基回填土不符合质量要求,未分层进行夯实,或者严寒季节在冻土上铺砌路面,开春后土化冻路面下沉。因此在铺砌路面板块前,必须严格控制路基填土和灰土垫层的施工质量,更不得在冻土层上作路面。(2)板面松动:铺砌后应养护2天后,立即进行灌缝,并填塞密实,路边的板块缝隙处理尤为重要,防止缝隙不严板块松动。另外要控制不要过早上人、上车碾压。(3)板面平整度偏差过大、高低不平:在铺砌之前必须拉水平标高线,先在两端各砌一行,做为标筋,以两端标准再拉通线进行控制水平高度,在铺砌过程中随时用2m靠尺检查手整度,不符合要求时及时修整。(4)基层表面在面层施工前应清扫、洒水,加刷素水泥浆或界面剂。(5)养护要求加盖草袋,并设专人负责。

展开阅读全文
