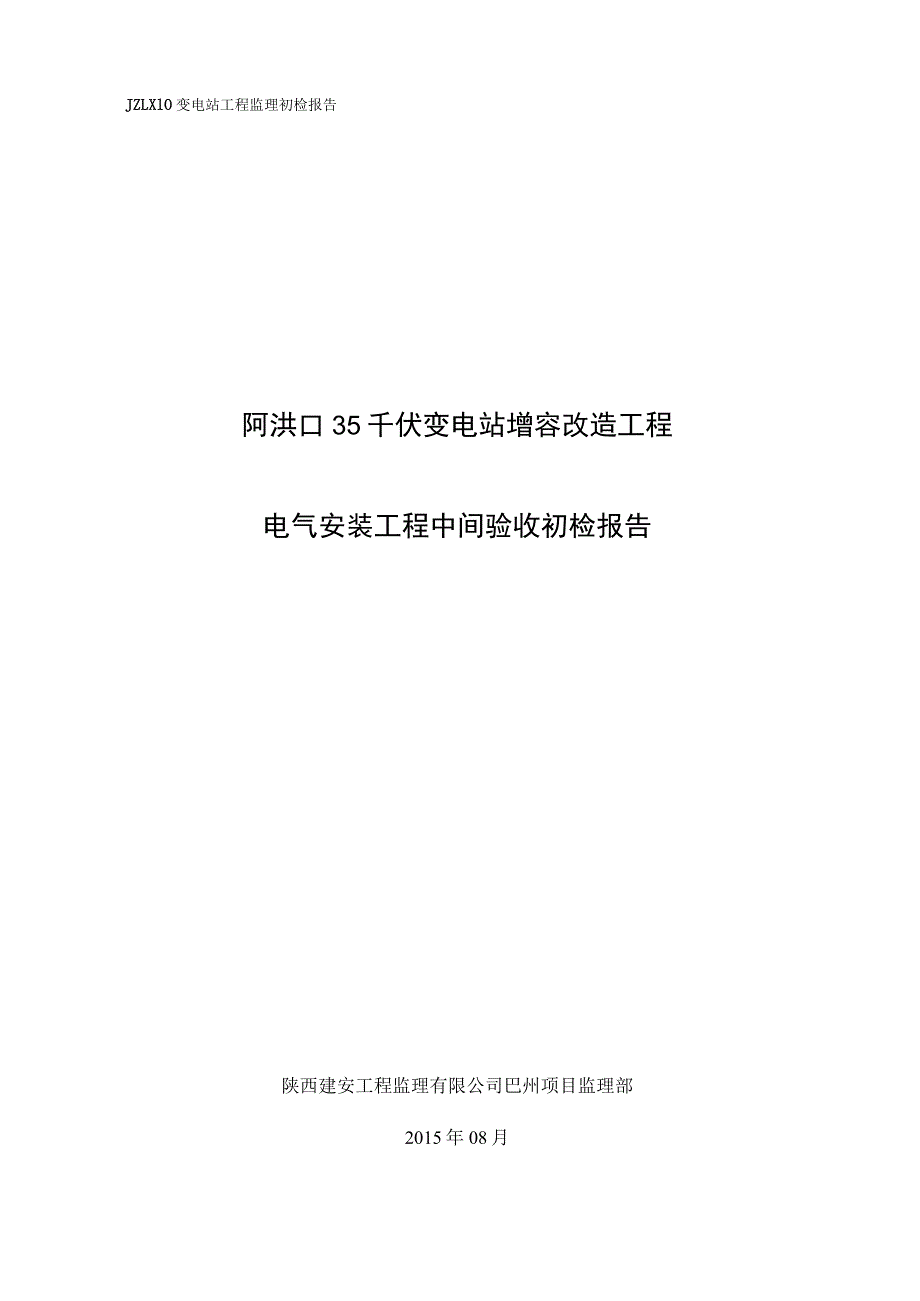

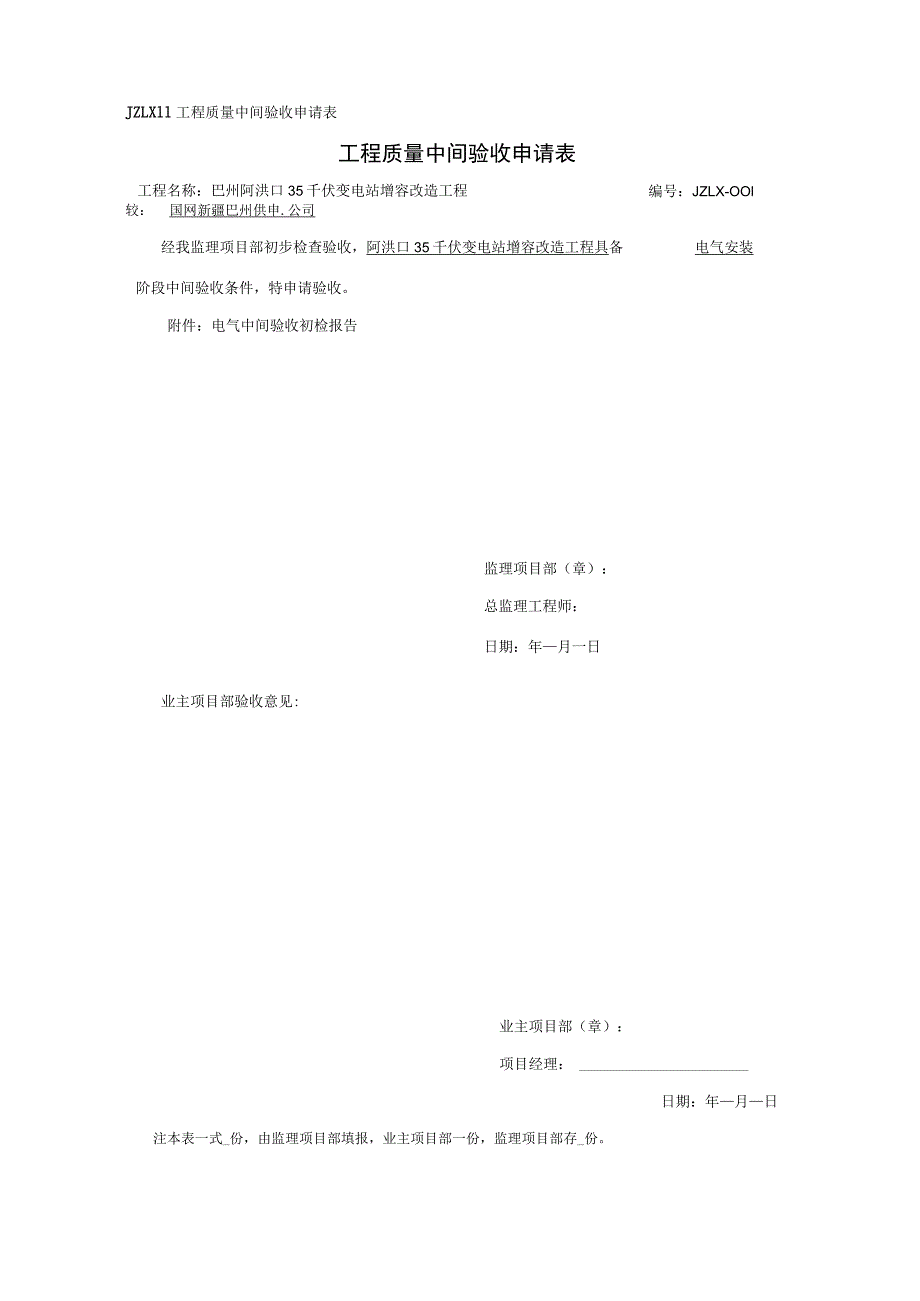

1、JZLXll工程质量中间验收申请表工程质量中间验收申请表工程名称:巴州阿洪口35千伏变电站增容改造工程编号:JZLX-OOl较:国网新疆巴州供申.公司经我监理项目部初步检查验收,阿洪口35千伏变电站增容改造工程具备电气安装阶段中间验收条件,特申请验收。附件:电气中间验收初检报告监理项目部(章):总监理工程师:日期:年月一日业主项目部验收意见:业主项目部(章):项目经理:日期:年月日注本表一式_份,由监理项目部填报,业主项目部一份,监理项目部存_份。JZLXlO变电站工程监理初检报告阿洪口35千伏变电站增容改造工程电气安装工程中间验收初检报告陕西建安工程监理有限公司巴州项目监理部2015年08月

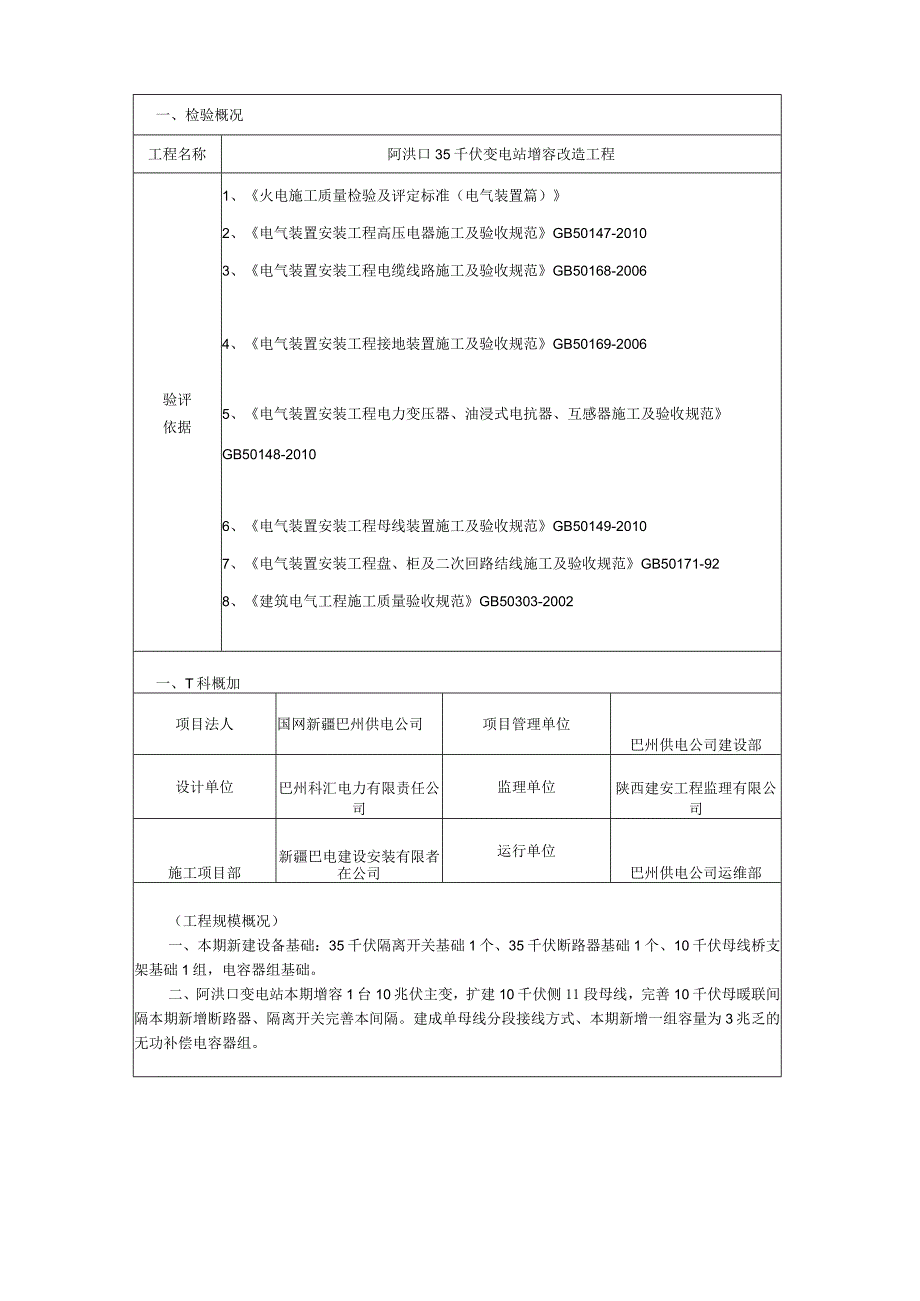

2、一、检验概况工程名称阿洪口35千伏变电站增容改造工程验评依据1、火电施工质量检验及评定标准(电气装置篇)2、电气装置安装工程高压电器施工及验收规范GB50147-20103、电气装置安装工程电缆线路施工及验收规范GB50168-20064、电气装置安装工程接地装置施工及验收规范GB50169-20065、电气装置安装工程电力变压器、油浸式电抗器、互感器施工及验收规范GB50148-20106、电气装置安装工程母线装置施工及验收规范GB50149-20107、电气装置安装工程盘、柜及二次回路结线施工及验收规范GB50171-928、建筑电气工程施工质量验收规范GB50303-2002一、T科概加
3、项目法人国网新疆巴州供电公司项目管理单位巴州供电公司建设部设计单位巴州科汇电力有限责任公司监理单位陕西建安工程监理有限公司施工项目部新疆巴电建设安装有限者在公司运行单位巴州供电公司运维部(工程规模概况)一、本期新建设备基础:35千伏隔离开关基础1个、35千伏断路器基础1个、10千伏母线桥支架基础1组,电容器组基础。二、阿洪口变电站本期增容1台10兆伏主变,扩建10千伏侧11段母线,完善10千伏母暖联间隔本期新增断路器、隔离开关完善本间隔。建成单母线分段接线方式、本期新增一组容量为3兆乏的无功补偿电容器组。分部工程名称开工时间完工时间备注电气安装分部工程2015年07月11日2015年08月19
4、日续表三、综合评价质量体系及实施情况经检查,施工单位工程质量管理机构健全,质量目标明确,质量保证体系较为完善,能够正常运转。施工的质量、技术、物质、计量等管理制度基本齐全,立塔专项施工措施、作业指导书等能较好实施。专职管理人员和特种作业人员能持证上岗。三级自检能认真开展。主要技术资料检查情况工程开工报告、单位工程开工报告齐全,施工方案等满足工程质量要求。施工组织设计中施工综合进度、施工总平面布置及资源供应、主要施工方案、工程质量管理、安全与文明施工及环境保护等符合工程要求。主要材料以及供货商资质,试验室资质符合工程要求。主要测量工器具校验有效,管理人员、特殊工种作业人员上岗证书基本齐全。检验批、分项工程、分部工程报审资料齐全、完整。现场实测数据与过程中资料基本吻合,真实可信。监理控制资料齐全。工程重点抽查情况重点抽查室外设备安装、电气二次接线等分项工程,合格率为100机四、主要改进建议加强施工现场的管理力度,安全、质量还要进一步加强管理。五、结论通过对现场实体测量及施工资料的检查,所申报电气安装工程施工质量符合设计和规范、规程要求,分项工程合格率100乐已具备转入下道工序的条件,同意进入下道工序。验收负责人(签字):
