线路隧道工程冬季施工带cad图.docx

上传人:p** 文档编号:510064 上传时间:2023-10-04 格式:DOCX 页数:3 大小:16.96KB
下载 相关 举报
线路隧道工程冬季施工带cad图.docx_第1页
第1页 / 共3页
线路隧道工程冬季施工带cad图.docx_第2页
第2页 / 共3页
线路隧道工程冬季施工带cad图.docx_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

《线路隧道工程冬季施工带cad图.docx》由会员分享,可在线阅读,更多相关《线路隧道工程冬季施工带cad图.docx(3页珍藏版)》请在第壹文秘上搜索。

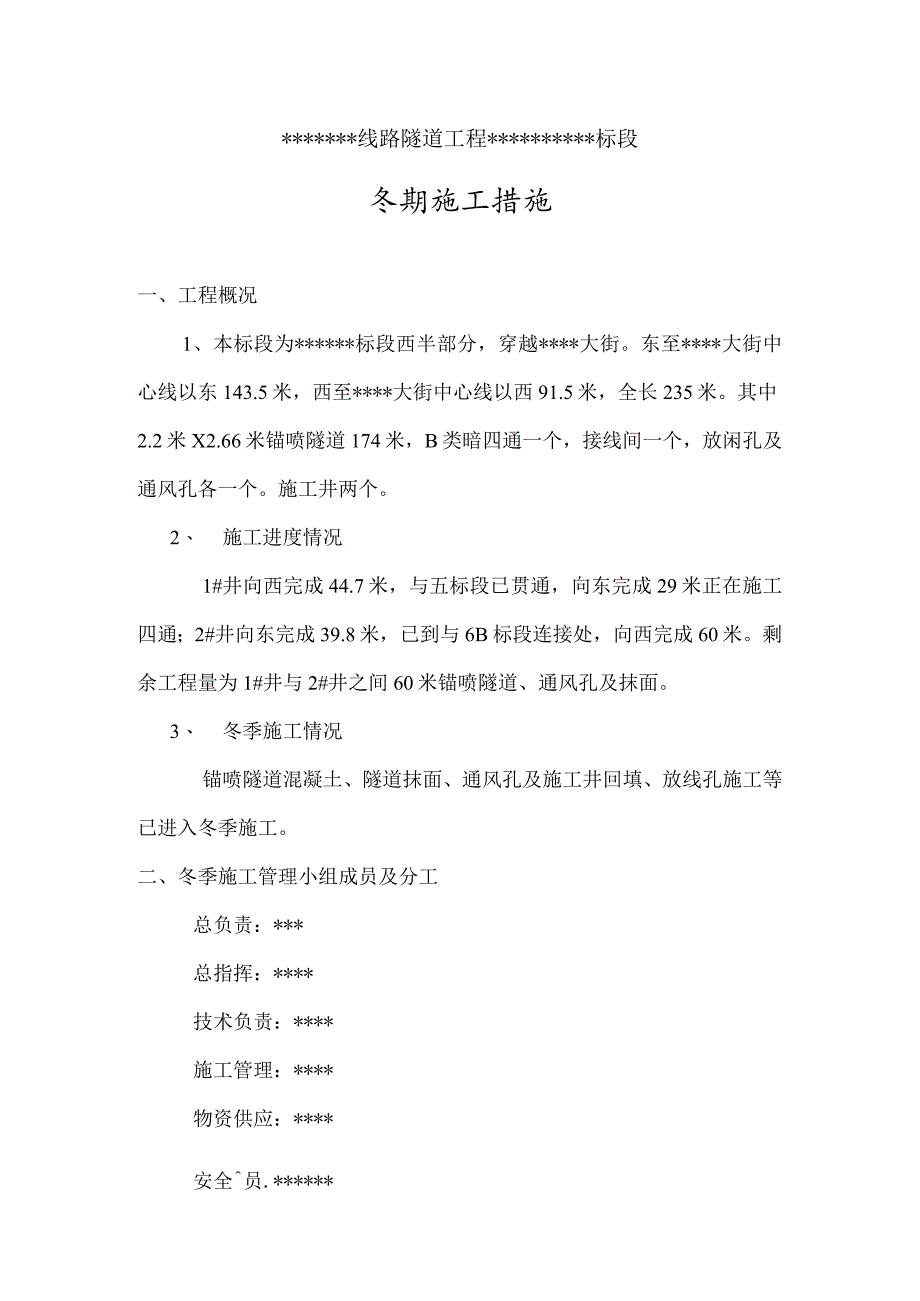

1、*线路隧道工程*标段冬期施工措施一、工程概况1、本标段为*标段西半部分,穿越*大街。东至*大街中心线以东143.5米,西至*大街中心线以西91.5米,全长235米。其中2.2米X2.66米锚喷隧道174米,B类暗四通一个,接线间一个,放闲孔及通风孔各一个。施工井两个。2、 施工进度情况1#井向西完成44.7米,与五标段已贯通,向东完成29米正在施工四通;2#井向东完成39.8米,已到与6B标段连接处,向西完成60米。剩余工程量为1#井与2#井之间60米锚喷隧道、通风孔及抹面。3、 冬季施工情况锚喷隧道混凝土、隧道抹面、通风孔及施工井回填、放线孔施工等已进入冬季施工。二、冬季施工管理小组成员及分

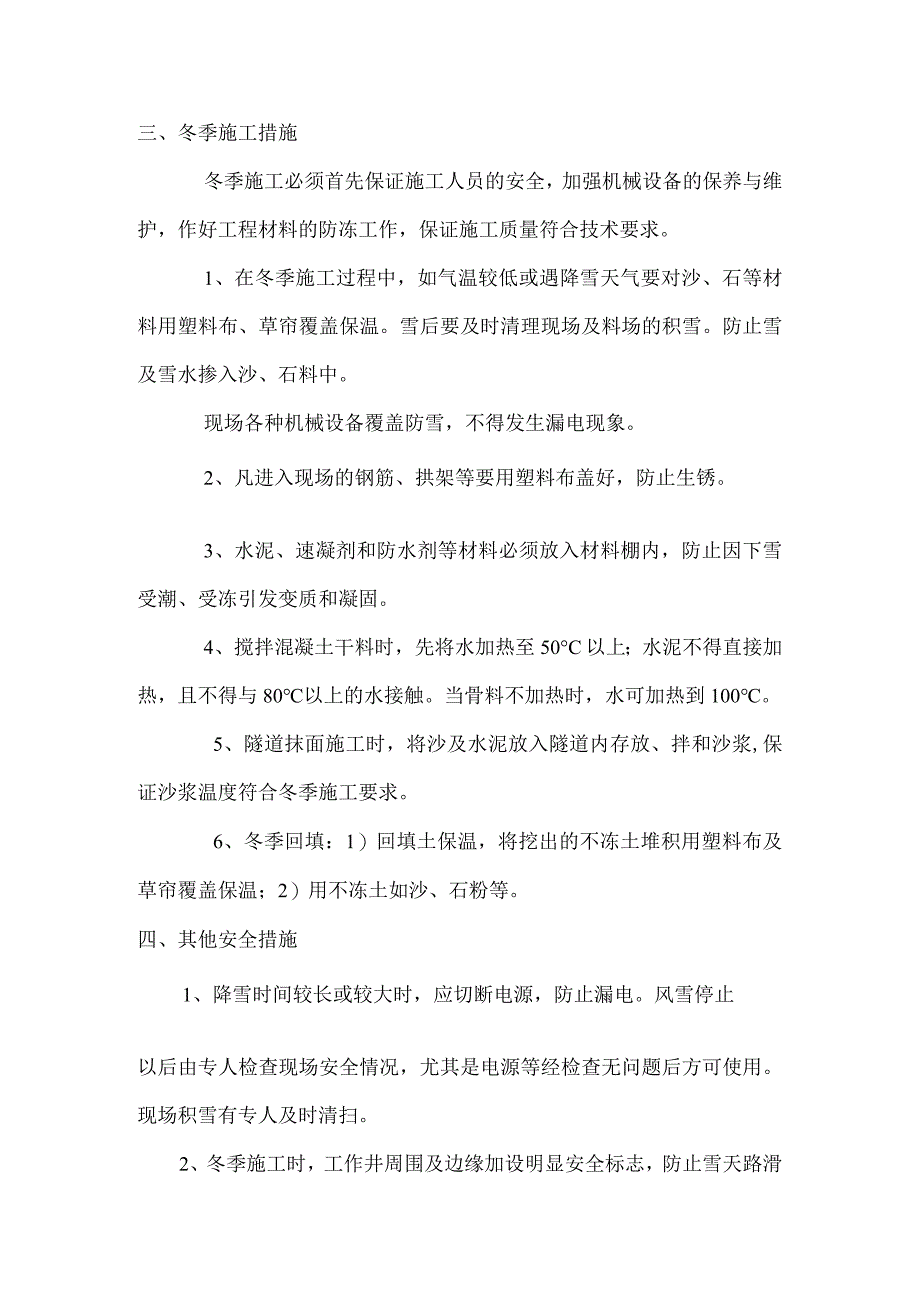

2、工总负责:*总指挥:*技术负责:*施工管理:*物资供应:*安全员.*三、冬季施工措施冬季施工必须首先保证施工人员的安全,加强机械设备的保养与维护,作好工程材料的防冻工作,保证施工质量符合技术要求。1、在冬季施工过程中,如气温较低或遇降雪天气要对沙、石等材料用塑料布、草帘覆盖保温。雪后要及时清理现场及料场的积雪。防止雪及雪水掺入沙、石料中。现场各种机械设备覆盖防雪,不得发生漏电现象。2、凡进入现场的钢筋、拱架等要用塑料布盖好,防止生锈。3、水泥、速凝剂和防水剂等材料必须放入材料棚内,防止因下雪受潮、受冻引发变质和凝固。4、搅拌混凝土干料时,先将水加热至50C以上;水泥不得直接加热,且不得与80以

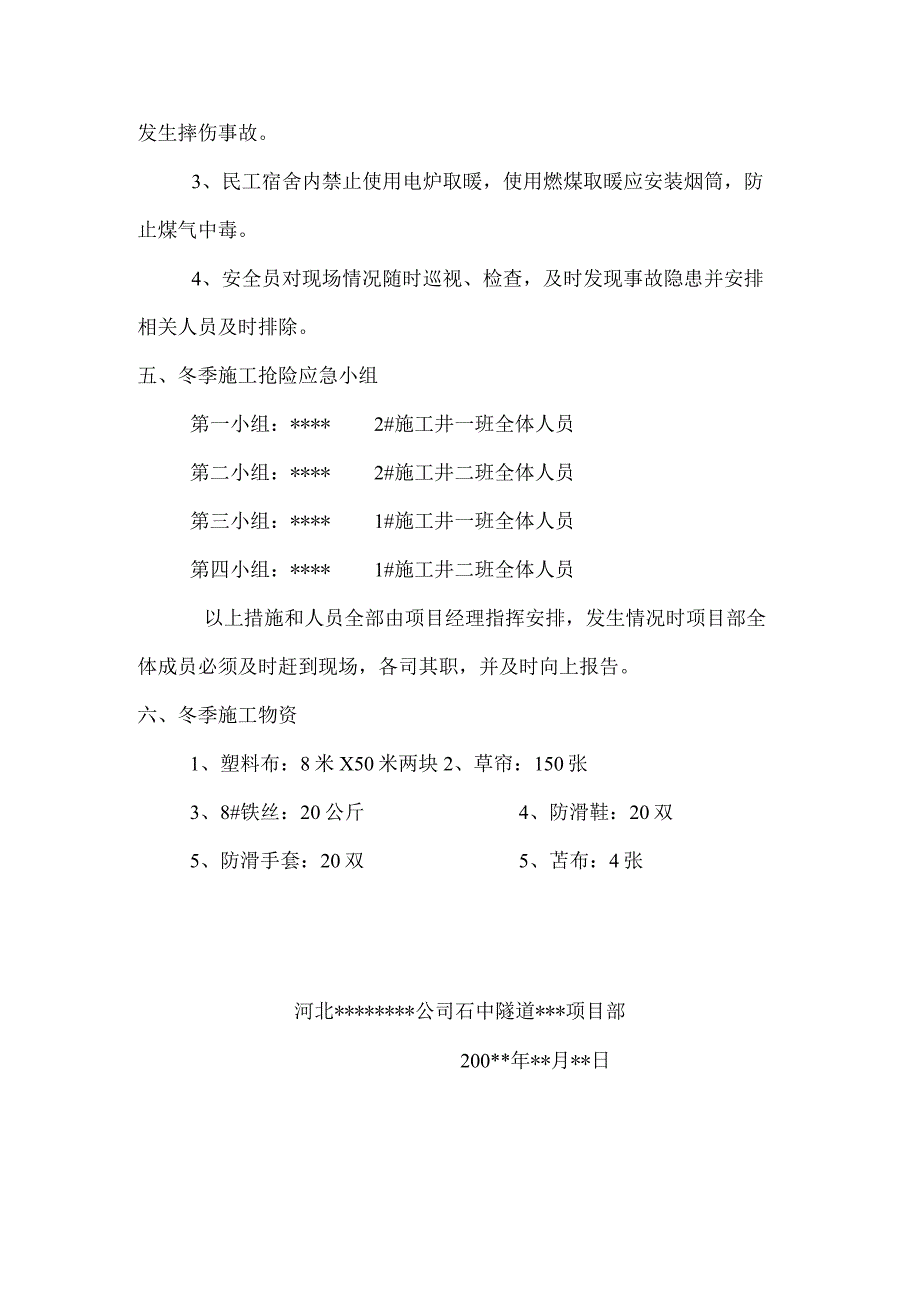

3、上的水接触。当骨料不加热时,水可加热到100。5、隧道抹面施工时,将沙及水泥放入隧道内存放、拌和沙浆,保证沙浆温度符合冬季施工要求。6、冬季回填:1)回填土保温,将挖出的不冻土堆积用塑料布及草帘覆盖保温;2)用不冻土如沙、石粉等。四、其他安全措施1、降雪时间较长或较大时,应切断电源,防止漏电。风雪停止以后由专人检查现场安全情况,尤其是电源等经检查无问题后方可使用。现场积雪有专人及时清扫。2、冬季施工时,工作井周围及边缘加设明显安全标志,防止雪天路滑发生摔伤事故。3、民工宿舍内禁止使用电炉取暖,使用燃煤取暖应安装烟筒,防止煤气中毒。4、安全员对现场情况随时巡视、检查,及时发现事故隐患并安排相关人员及时排除。五、冬季施工抢险应急小组第一小组:*2#施工井一班全体人员第二小组:*2#施工井二班全体人员第三小组:*1#施工井一班全体人员第四小组:*1#施工井二班全体人员以上措施和人员全部由项目经理指挥安排,发生情况时项目部全体成员必须及时赶到现场,各司其职,并及时向上报告。六、冬季施工物资1、塑料布:8米X50米两块2、草帘:150张3、8#铁丝:20公斤4、防滑鞋:20双5、防滑手套:20双5、苫布:4张河北*公司石中隧道*项目部200*年*月*日

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
