质量巡检汇报材料.ppt

上传人:p** 文档编号:513650 上传时间:2023-10-07 格式:PPT 页数:35 大小:1.81MB
下载 相关 举报
质量巡检汇报材料.ppt_第1页
第1页 / 共35页
质量巡检汇报材料.ppt_第2页
第2页 / 共35页
质量巡检汇报材料.ppt_第3页
第3页 / 共35页
质量巡检汇报材料.ppt_第4页
第4页 / 共35页
质量巡检汇报材料.ppt_第5页
第5页 / 共35页
质量巡检汇报材料.ppt_第6页
第6页 / 共35页
质量巡检汇报材料.ppt_第7页
第7页 / 共35页
质量巡检汇报材料.ppt_第8页
第8页 / 共35页
质量巡检汇报材料.ppt_第9页
第9页 / 共35页
质量巡检汇报材料.ppt_第10页
第10页 / 共35页
亲,该文档总共35页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《质量巡检汇报材料.ppt》由会员分享,可在线阅读,更多相关《质量巡检汇报材料.ppt(35页珍藏版)》请在第壹文秘上搜索。

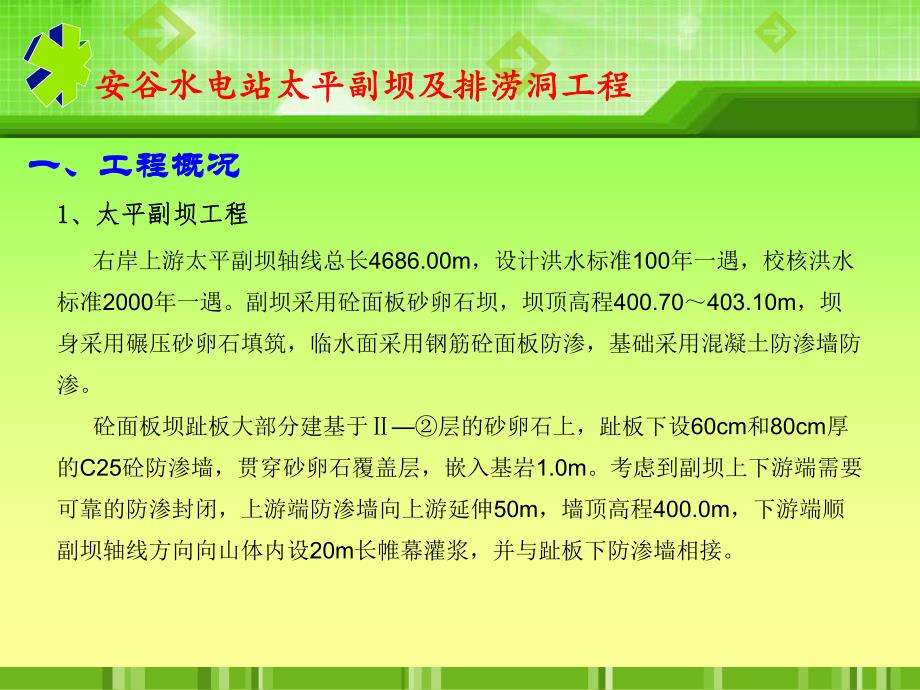

1、安谷水电站太平副坝及排涝洞工程安谷水电站太平副坝及排涝洞工程质量工作自检汇报材料质量工作自检汇报材料一、工程概况一、工程概况1 1、太平副坝工程、太平副坝工程安谷水电站太平副坝及排涝洞工程安谷水电站太平副坝及排涝洞工程右岸上游太平副坝轴线总长4686.00m,设计洪水标准100年一遇,校核洪水标准2000年一遇。副坝采用砼面板砂卵石坝,坝顶高程400.70403.10m,坝身采用碾压砂卵石填筑,临水面采用钢筋砼面板防渗,基础采用混凝土防渗墙防渗。砼面板坝趾板大部分建基于层的砂卵石上,趾板下设60cm和80cm厚的C25砼防渗墙,贯穿砂卵石覆盖层,嵌入基岩1.0m。考虑到副坝上下游端需要可靠的防

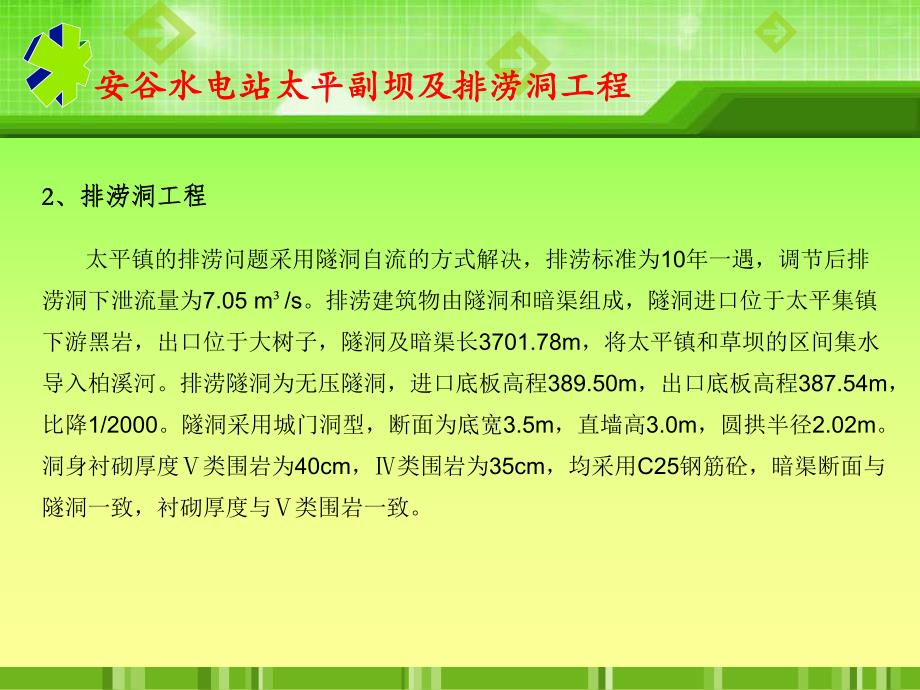

2、渗封闭,上游端防渗墙向上游延伸50m,墙顶高程400.0m,下游端顺副坝轴线方向向山体内设20m长帷幕灌浆,并与趾板下防渗墙相接。安谷水电站太平副坝及排涝洞工程安谷水电站太平副坝及排涝洞工程 2 2、排涝洞工程、排涝洞工程 太平镇的排涝问题采用隧洞自流的方式解决,排涝标准为10年一遇,调节后排涝洞下泄流量为7.05 m/s。排涝建筑物由隧洞和暗渠组成,隧洞进口位于太平集镇下游黑岩,出口位于大树子,隧洞及暗渠长3701.78m,将太平镇和草坝的区间集水导入柏溪河。排涝隧洞为无压隧洞,进口底板高程389.50m,出口底板高程387.54m,比降1/2000。隧洞采用城门洞型,断面为底宽3.5m,直

3、墙高3.0m,圆拱半径2.02m。洞身衬砌厚度类围岩为40cm,类围岩为35cm,均采用C25钢筋砼,暗渠断面与隧洞一致,衬砌厚度与类围岩一致。安谷水电站太平副坝及排涝洞工程安谷水电站太平副坝及排涝洞工程 二、工程形象面貌(截至二、工程形象面貌(截至2013年年02月月04日)日)1 1、太平副坝工程、太平副坝工程 防浪墙墙体:右副2+018.21右副2+069.14段,右副0+55.57右副0+956.62段、右副1+036.62右副1+970.21段已经浇筑完成,右副0+412.19右副0+423.98预留一缺口,为五局出渣通道。防浪墙底板:右副0+55.57右副0+956.62段,右副1

4、+036.62右副2+882.00段全部浇筑完毕。副坝面板:右副0+55.57右副2+906段,右副2+938右副3+034段面板已浇筑完成。趾板:砼趾板自右副0+55.57右副3+414浇筑完成。安谷水电站太平副坝及排涝洞工程安谷水电站太平副坝及排涝洞工程 现浇防渗墙:防渗墙右防0+55.45右防3+414.全部浇筑完成。防渗墙:已完成造孔至4+200段,成墙已至3+800段。特殊垫层填筑:特殊垫层自右副0+55.57右副3+350全部填筑完成。坝体填筑:右副0+00.00右副3+380已全部填筑至设计高程,右副3+380右副3+575段填筑至395.8高程、右副3+575右副3+700段填

5、筑至392.5高程、右副3+700右副3+855段填筑至391.4高程。安谷水电站太平副坝及排涝洞工程安谷水电站太平副坝及排涝洞工程2 2、排涝洞工程、排涝洞工程 排涝洞1#隧洞:截至到2013年02月04日排涝洞1#隧洞已经全线贯通并衬砌完工。排涝洞1#暗渠:砼全部衬砌完成。排涝洞2#隧洞:排涝洞2#隧洞砼衬砌全部完成。排涝洞2#暗渠:排涝洞2#暗渠砼衬砌全部完成。排涝洞3#隧洞及3#暗渠砼衬砌全部完成。排涝洞4#隧洞及4#暗渠砼衬砌全部完成。暗渠4段,暗渠2段复耕已经全部完成,暗渠1段复耕正在进行。洞内回填灌浆全部完成。安谷水电站太平副坝及排涝洞工程安谷水电站太平副坝及排涝洞工程 三、工程

6、质量管理体系的建立、运行及自我评价三、工程质量管理体系的建立、运行及自我评价1、组织机构、组织机构我标段自2011年3月进场后成立了中国水利水电第一工程局右岸太平副坝及排涝洞项目经理部,实行项目经理负责制,通过工作程序明确各岗位质量责任,形成有效运行的质量管理体系;成立由各管理部门及各施工队负责人参加的工程质量管理委员会,创造全面质量管理的氛围,积极、广泛开展质量创优活动。我标段任命周殿彬同志为项目经理,下设:总工办总工办:贯彻执行国家和企业发布的各项技术规范、规程和质量管理措施,对技术问题和质量问题提出改进措施,主持工程项目的质量设计工作。工程管理部:工程管理部:负责施工技术管理工作和计划管

7、理工作,对项目经理部负责,负责向各作业队、班组作技术要求和质量标准交底,在施工过程中认真检查落实情况,对违反操作规程的班组和个人有权纠正和制止。安谷水电站太平副坝及排涝洞工程安谷水电站太平副坝及排涝洞工程质量管理部:质量管理部:认真贯彻执行国家、企业和监理发布的各项规范、规程、质量管理措施和质量奖罚条例,负责工程质量的核定工作,对其工作质量负责,保证其准确率。负责工程质量的定期检查和验收,检查施工班组自检、质检员复检和质检工程师终检“三检制”落实情况,以及一些重要部位或工序质检人员的落实情况。对违反施工程序和规范的行为坚决制止,必要时下达停工令并及时报主管领导处理。督促测量队对施工项目测量定位

8、,水准点及高程控制及时进行复核。督促试验人员对砂石骨料、水泥、钢筋、混凝土、水泥砂浆等按要求及时进行现场取样和质量检验试验。督促机电物资部熟悉掌握原材料、成品、半成品的质量标准,严禁供应不合格的材料。安全监察部:安全监察部:认真贯彻执行国家、行业和监理发布的关于安全方面的条例,条令。全面监管工程安全文明生产情况。安谷水电站太平副坝及排涝洞工程安谷水电站太平副坝及排涝洞工程2 2、质量方针及原则、质量方针及原则贯彻“诚信守约、规范动作、追求卓越”的方针,实现“质量优良、业主满意”的质量目标,坚持质量第一、质量一票否决、质量重奖重罚原则,确保单元工程合格率100%,土建工程优良率85%以上;金属结

9、构安装工程优良率90%以上,杜绝质量事故,确保工程总体质量优良。3 3、质量管理措施及办法、质量管理措施及办法、健全质量自检制度,加强质量监督检查、建立和完善施工质量管理办法及措施,确保整个施工过程处于受控状态、实行工程质量岗位责任制和质量终身制,严格执行质量奖惩制度、施工过程严把“四关”,坚持质量一票否决制、开展质量教育,增强职工质量服务意识和服务水平、开展全面质量管理活动安谷水电站太平副坝及排涝洞工程安谷水电站太平副坝及排涝洞工程 4 4、质量管理体系运行及自我评价、质量管理体系运行及自我评价2012年我项目部质量管理体系经历了从不健全到健全,从青涩到成熟的艰难的成长历程。管理体系建立之初

10、,质检部门人员缺少,人员流动性大,人员素质较差,业务能力不高,种种因素导致我方质量管理体系不能正常运行。针对此种不利现状,首先补充质检部门的人员,完善建制。其次,对新进场的人员进行有针对性的培训和教育,公司多次组织新进场人员到成都、乐山接受培训,提高其业务能力和工作水平。针对前期我项目不利局面,质检部门首先制定质检制度,并着手对协作队伍进行质量教育和培训,提高其质量意识,消除麻痹大意的思想。同时针对不同的施工部位,质检部有针对性作出管控方案。如:在防浪墙施工过程中发现原有的模板浇筑出来的墙体整体效果不佳,分析原因是由于模板的刚度达不到要求,质检部及时将情况向项目部领导反应,通过研究决定首先将不

11、合格墙体挖除,同时购买两套大型组合钢模板来消除此种弊端。在施工过程中质检部严格规范施工程序和验收程序,严抓各项施工环节,做到不符合设计要求不放过,不按图施工不放过,不按交底内容要求施工不放过的原则。安谷水电站太平副坝及排涝洞工程安谷水电站太平副坝及排涝洞工程质检部同时也加强对各种进场原材料的质量检测,首先协同物资部对每次进场原材料进行验收,做到对没有出厂合格证和材质报告的材料不接收。对接手的原材料及时取样送检并上报监理部,达到质量要求后方可运用到施工中。从源头杜绝质量隐患。2012年对于我项目部来说是不寻常的一年,是质检体系建立健全的一年,是产品质量从合格到优良的一年,也是我全体员工艰苦奋斗的

12、一年。质量体系的正常运行,得到了业主及监理部各位领导的大力支持和关注。2013年我们将更加努力,不断完善自我,消除存在的不足,为质量保驾护航,给社会各界交出一份满意的答卷。安谷水电站太平副坝及排涝洞工程安谷水电站太平副坝及排涝洞工程 四、已完工程质量状况评价1 1、右岸太平副坝及太平排涝洞工程质量评定汇总表(截止右岸太平副坝及太平排涝洞工程质量评定汇总表(截止2012年年12月月31日)日)工程项项目累计计工程质质量情况况(2012年12月31日)单元工程个数单元工程个数优良个数优良个数合格率合格率%优良率优良率%排涝洞开挖31626310083.2排涝洞支护26521910082.6回填灌浆

13、107107100100砼衬砌62858110092.5坝体填筑20018610093.0坝基开挖222010090.9副坝砼浇筑53349710093.2副坝防渗墙55751910093.2合 计2628239210091.0安谷水电站太平副坝及排涝洞工程安谷水电站太平副坝及排涝洞工程 2 2、原材料检测统计、原材料检测统计“峨胜”P042.5水泥检测332组,全部符合GB175-2007规范要求;粉煤灰检测123组,实验结果全部符合规范要求;各种型号钢材检测146组,其屈服强度,抗拉强度等各项检测指标均符合规范要求;减水剂检测12组,引气剂检测5组,各项指标符合GB8076-1997规范要

14、求,泵送剂检测8组,其检测指标符合JC473-2001规范要求。细骨料检测331组,其检测指标符合DL/T 5144-2001规范中对天然砂的要求;粗骨料检测461组,其检测指标符合DL/T 5144-2001规范中对天然卵石的要求。安谷水电站太平副坝及排涝洞工程安谷水电站太平副坝及排涝洞工程 3、止浆、止水材料检测、止浆、止水材料检测橡胶止水带检测橡胶止水带检测工程部位工程部位材料品种材料品种牌号牌号断面尺寸断面尺寸统计参数统计参数热空气老化(热空气老化(70C168h)检测次数检测次数硬度硬度拉伸强度拉伸强度扯断伸长扯断伸长率率撕裂强度撕裂强度压缩永久压缩永久变形变形拉伸强度拉伸强度扯断伸

15、长扯断伸长率率硬度变变化防浪墙防浪墙橡胶止水,橡胶止水,B型型/300mm8mm162.415.5535642112.8495+3.4标准值标准值605153803070C24h3512300+8备注备注检测依据:检测依据:DL/T5215-2005,合格率,合格率100%安谷水电站太平副坝及排涝洞工程安谷水电站太平副坝及排涝洞工程 止水铜片检测止水铜片检测工程部位工程部位材料品种材料品种牌号牌号断面尺寸断面尺寸统计参数统计参数检测次数检测次数厚度厚度(mm)(mm)宽度宽度(mm)(mm)面积面积(mm)(mm)抗拉强度抗拉强度(MPa)(MPa)伸长率伸长率(%(%)标距(标距(mm)mm

16、)面板、趾面板、趾板板紫铜紫铜T2T2(状态(状态Y2Y2)600mm600mm1m1mm m2 21.01.016.6(16.6)16.6(16.6)16.6(16.6)16.6(16.6)326(325)326(325)24.5(23.0)24.5(23.0)50(50)50(50)标准值标准值0.2153802453458等级等级合格合格合格合格合格合格合格合格合格合格合格合格备注备注检测检测依据:GB/T2059-2008、GB/T228.1-2010安谷水电站太平副坝及排涝洞工程安谷水电站太平副坝及排涝洞工程 4 4、坝体填筑检测统计、坝体填筑检测统计截止到2012年12月31日,我标段检测坝体填筑土工试验247组,根据设计要求及我方上报试验大纲指标,填筑厚度1m,最大粒径30cm,碾压遍数2静+8动,设计干密度2.28g/cm,通过检测全部符合设计要求。土石坝填筑料级配和检测综合成果表土石坝填筑料级配和检测综合成果表填筑填筑料分料分区区检测检测组数组数小于5mm颗颗粒含量(%)小于0.075mm颗颗粒含量(%)不均匀系数不均匀系数曲率系数曲率系数设计值设计值实实 测测 值值

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 管理/人力资源 > 质量管理

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
