《12上新屋特大桥质量评估意见.docx》由会员分享,可在线阅读,更多相关《12上新屋特大桥质量评估意见.docx(5页珍藏版)》请在第壹文秘上搜索。

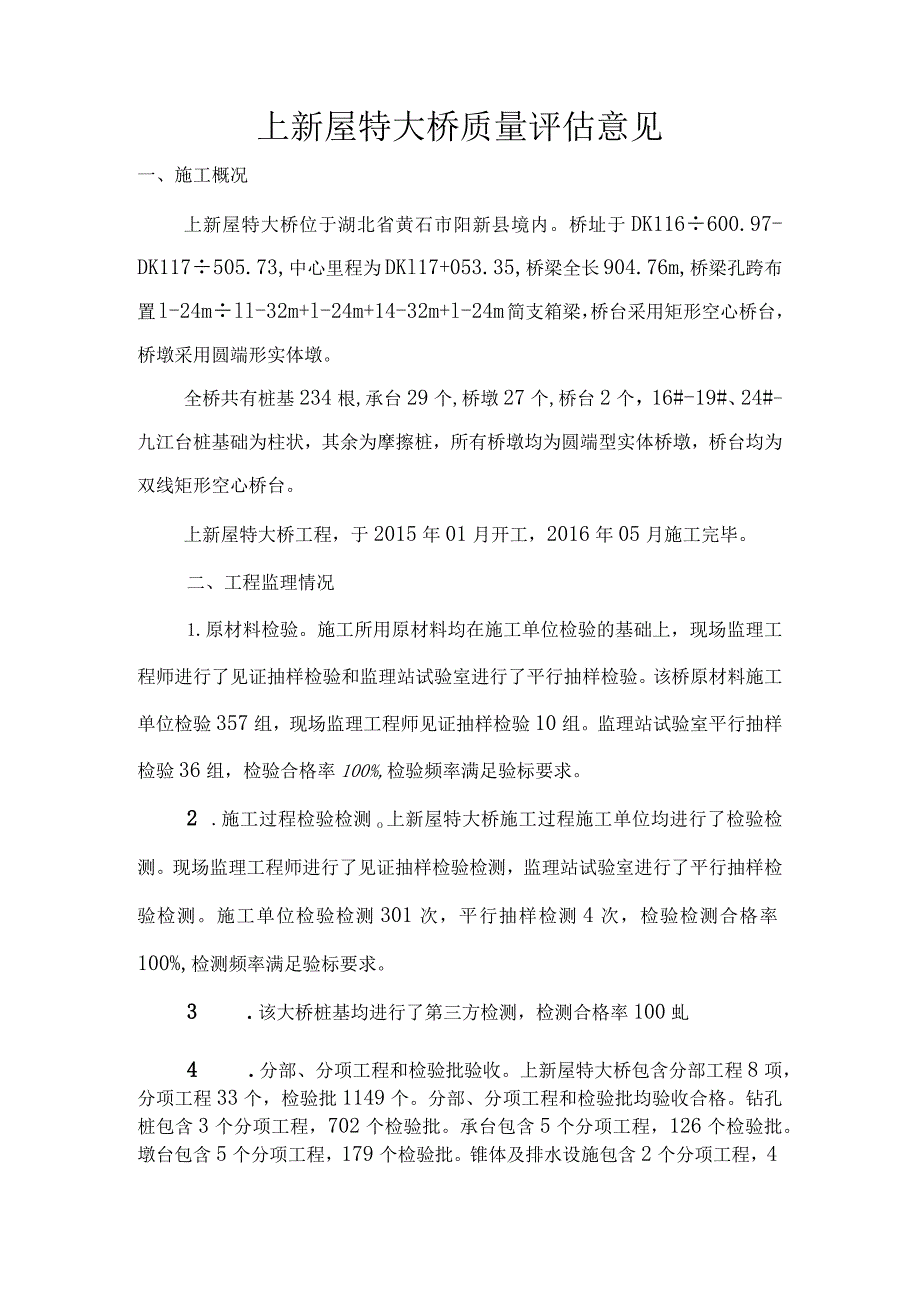

1、上新屋特大桥质量评估意见一、施工概况上新屋特大桥位于湖北省黄石市阳新县境内。桥址于DK116600.97-DK117505.73,中心里程为DKl17+053.35,桥梁全长904.76m,桥梁孔跨布置l-24mll-32m+l-24m+14-32m+l-24m简支箱梁,桥台采用矩形空心桥台,桥墩采用圆端形实体墩。全桥共有桩基234根,承台29个,桥墩27个,桥台2个,16#-19#、24#-九江台桩基础为柱状,其余为摩擦桩,所有桥墩均为圆端型实体桥墩,桥台均为双线矩形空心桥台。上新屋特大桥工程,于2015年01月开工,2016年05月施工完毕。二、工程监理情况1.原材料检验。施工所用原材料均

2、在施工单位检验的基础上,现场监理工程师进行了见证抽样检验和监理站试验室进行了平行抽样检验。该桥原材料施工单位检验357组,现场监理工程师见证抽样检验10组。监理站试验室平行抽样检验36组,检验合格率100%,检验频率满足验标要求。2 .施工过程检验检测o上新屋特大桥施工过程施工单位均进行了检验检测。现场监理工程师进行了见证抽样检验检测,监理站试验室进行了平行抽样检验检测。施工单位检验检测301次,平行抽样检测4次,检验检测合格率100%,检测频率满足验标要求。3 .该大桥桩基均进行了第三方检测,检测合格率100虬4 .分部、分项工程和检验批验收。上新屋特大桥包含分部工程8项,分项工程33个,检

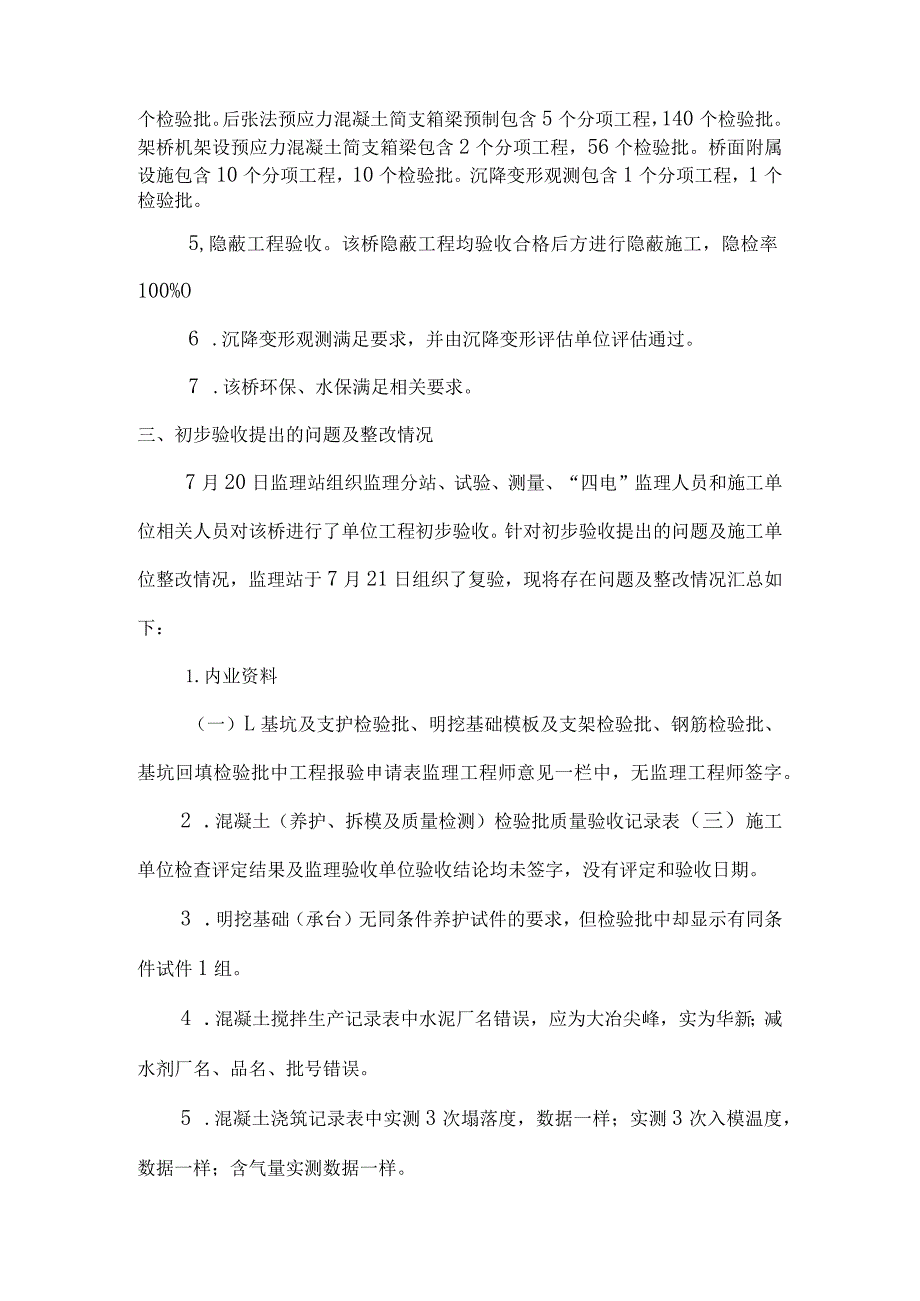

3、验批1149个。分部、分项工程和检验批均验收合格。钻孔桩包含3个分项工程,702个检验批。承台包含5个分项工程,126个检验批。墩台包含5个分项工程,179个检验批。锥体及排水设施包含2个分项工程,4个检验批。后张法预应力混凝土简支箱梁预制包含5个分项工程,140个检验批。架桥机架设预应力混凝土简支箱梁包含2个分项工程,56个检验批。桥面附属设施包含10个分项工程,10个检验批。沉降变形观测包含1个分项工程,1个检验批。5,隐蔽工程验收。该桥隐蔽工程均验收合格后方进行隐蔽施工,隐检率100%O6 .沉降变形观测满足要求,并由沉降变形评估单位评估通过。7 .该桥环保、水保满足相关要求。三、初步验

4、收提出的问题及整改情况7月20日监理站组织监理分站、试验、测量、“四电”监理人员和施工单位相关人员对该桥进行了单位工程初步验收。针对初步验收提出的问题及施工单位整改情况,监理站于7月21日组织了复验,现将存在问题及整改情况汇总如下:1.内业资料(一)L基坑及支护检验批、明挖基础模板及支架检验批、钢筋检验批、基坑回填检验批中工程报验申请表监理工程师意见一栏中,无监理工程师签字。2 .混凝土(养护、拆模及质量检测)检验批质量验收记录表(三)施工单位检查评定结果及监理验收单位验收结论均未签字,没有评定和验收日期。3 .明挖基础(承台)无同条件养护试件的要求,但检验批中却显示有同条件试件1组。4 .混

5、凝土搅拌生产记录表中水泥厂名错误,应为大冶尖峰,实为华新;减水剂厂名、品名、批号错误。5 .混凝土浇筑记录表中实测3次塌落度,数据一样;实测3次入模温度,数据一样;含气量实测数据一样。6 .钻孔桩、承台、墩身施工均没有测量放样资料。7 .承台混凝土浇筑,混泥土塌落度检测5次,均为17011)8 .混凝土原材料、配合比、拌合、浇筑检验批表内:每工班测定3次(塌落度、入模温度、含气量),入模温度与混泥土浇筑记录表内不符。9 .混凝土浇筑记录表内,环境温度与养护记录温度不符。10 .养护记录表内混凝土水化热过程中,芯部混泥土温度比混泥土表面温度低。11 .施工部位栏均显示了混凝土两次浇筑的分段内容。

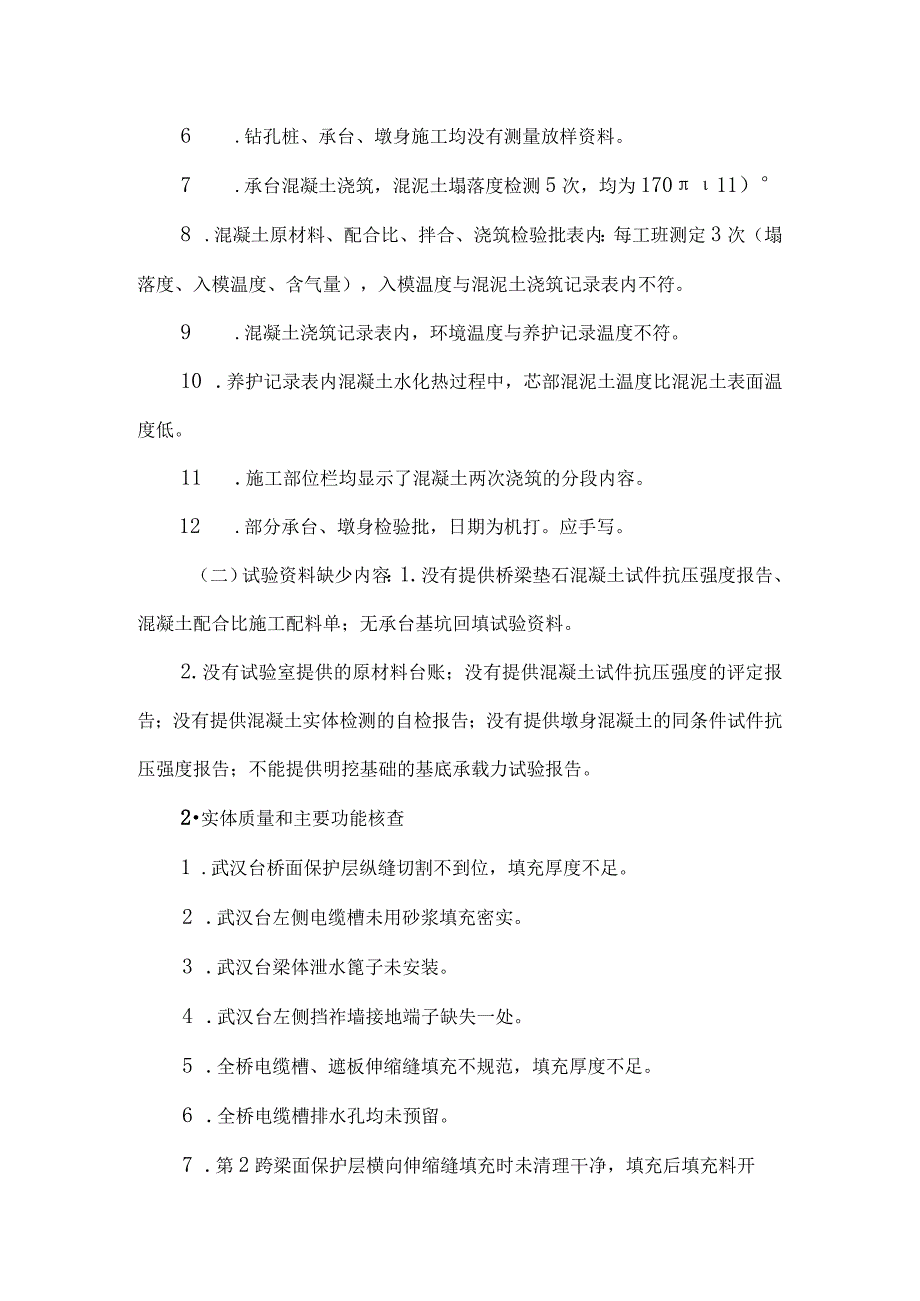

6、12 .部分承台、墩身检验批,日期为机打。应手写。(二)试验资料缺少内容:1.没有提供桥梁垫石混凝土试件抗压强度报告、混凝土配合比施工配料单;无承台基坑回填试验资料。2.没有试验室提供的原材料台账;没有提供混凝土试件抗压强度的评定报告;没有提供混凝土实体检测的自检报告;没有提供墩身混凝土的同条件试件抗压强度报告;不能提供明挖基础的基底承载力试验报告。2实体质量和主要功能核查1 .武汉台桥面保护层纵缝切割不到位,填充厚度不足。2 .武汉台左侧电缆槽未用砂浆填充密实。3 .武汉台梁体泄水篦子未安装。4 .武汉台左侧挡祚墙接地端子缺失一处。5 .全桥电缆槽、遮板伸缩缝填充不规范,填充厚度不足。6 .

7、全桥电缆槽排水孔均未预留。7 .第2跨梁面保护层横向伸缩缝填充时未清理干净,填充后填充料开裂。8 .第6跨左侧桥面保护层混凝土面蜂窝麻面,未进行抹面处理。9 .第6跨桥面混凝土保护层开裂空鼓。10 .第7跨桥面混凝土保护层开裂空鼓两处。11 .第9T0跨左侧伸缩缝处栅栏预留宽度不足。12 .第15跨左侧栅栏破损,露筋。13 .第17跨桥面混凝土保护层开裂空鼓两处。14 .第18跨桥面混凝土保护层开裂空鼓两处。15 .第19跨桥面混凝土保护层开裂空鼓两处。16 .第20跨桥面混凝土保护层开裂空鼓。17 .第21跨桥面混凝土保护层开裂空鼓。18 .第22跨左侧桥面伸缩缝切缝不到位。19 .第24-28跨左右侧栅栏未安装完成,部分栅栏帽未安装。20 .锥体未施工完成,通道门及检查梯未安装,梁内垃圾未清理,桥各墩上垃圾未清理;墩与梁之间检查梯、拉手未安装。21 .第15、16跨桥面保护层开裂未处理完善。22 .1-2跨伸缩缝钢板脱焊。上述问题,我们将督促施工单位继续整改。四、工程质量评估意见该桥质量控制资料不完善,结构安全和使用功能检验检测合格,无影响结构安全和使用功能的质量缺陷,具备上祚条件。兰州交大工程咨询有限责任公司武九客专(湖北段)监理站二O一六年七月二十一日

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 建筑设计

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
