《8黄塘大桥质量评估意见.docx》由会员分享,可在线阅读,更多相关《8黄塘大桥质量评估意见.docx(5页珍藏版)》请在第壹文秘上搜索。

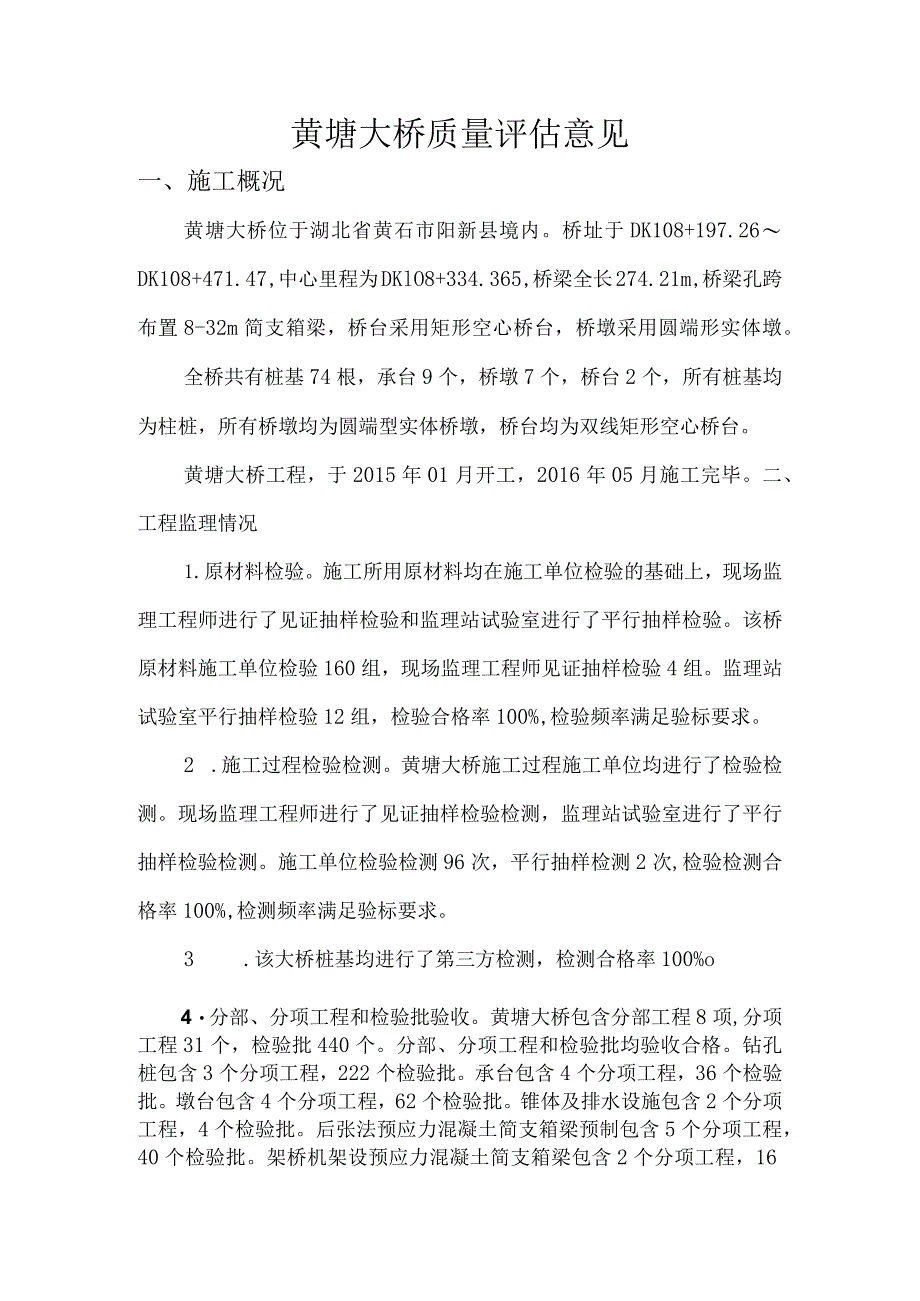

1、黄塘大桥质量评估意见一、施工概况黄塘大桥位于湖北省黄石市阳新县境内。桥址于DK108+197.26DK108+471.47,中心里程为DKlO8+334.365,桥梁全长274.21m,桥梁孔跨布置8-32m简支箱梁,桥台采用矩形空心桥台,桥墩采用圆端形实体墩。全桥共有桩基74根,承台9个,桥墩7个,桥台2个,所有桩基均为柱桩,所有桥墩均为圆端型实体桥墩,桥台均为双线矩形空心桥台。黄塘大桥工程,于2015年01月开工,2016年05月施工完毕。二、工程监理情况1.原材料检验。施工所用原材料均在施工单位检验的基础上,现场监理工程师进行了见证抽样检验和监理站试验室进行了平行抽样检验。该桥原材料施工
2、单位检验160组,现场监理工程师见证抽样检验4组。监理站试验室平行抽样检验12组,检验合格率100%,检验频率满足验标要求。2 .施工过程检验检测。黄塘大桥施工过程施工单位均进行了检验检测。现场监理工程师进行了见证抽样检验检测,监理站试验室进行了平行抽样检验检测。施工单位检验检测96次,平行抽样检测2次,检验检测合格率100%,检测频率满足验标要求。3 .该大桥桩基均进行了第三方检测,检测合格率100%o4分部、分项工程和检验批验收。黄塘大桥包含分部工程8项,分项工程31个,检验批440个。分部、分项工程和检验批均验收合格。钻孔桩包含3个分项工程,222个检验批。承台包含4个分项工程,36个检

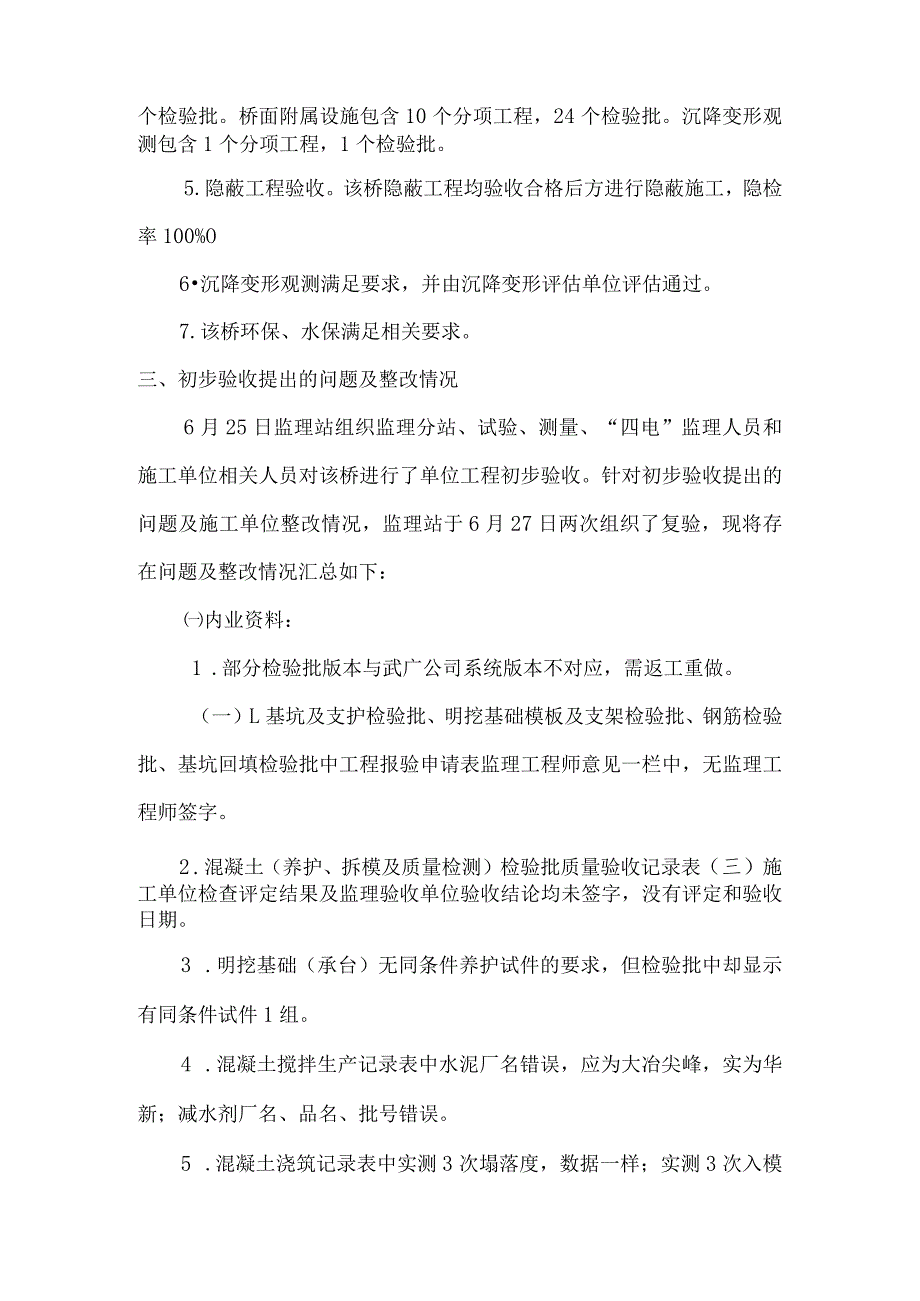

3、验批。墩台包含4个分项工程,62个检验批。锥体及排水设施包含2个分项工程,4个检验批。后张法预应力混凝土简支箱梁预制包含5个分项工程,40个检验批。架桥机架设预应力混凝土简支箱梁包含2个分项工程,16个检验批。桥面附属设施包含10个分项工程,24个检验批。沉降变形观测包含1个分项工程,1个检验批。5.隐蔽工程验收。该桥隐蔽工程均验收合格后方进行隐蔽施工,隐检率100%O6沉降变形观测满足要求,并由沉降变形评估单位评估通过。7.该桥环保、水保满足相关要求。三、初步验收提出的问题及整改情况6月25日监理站组织监理分站、试验、测量、“四电”监理人员和施工单位相关人员对该桥进行了单位工程初步验收。针对
4、初步验收提出的问题及施工单位整改情况,监理站于6月27日两次组织了复验,现将存在问题及整改情况汇总如下:内业资料:1 .部分检验批版本与武广公司系统版本不对应,需返工重做。(一)L基坑及支护检验批、明挖基础模板及支架检验批、钢筋检验批、基坑回填检验批中工程报验申请表监理工程师意见一栏中,无监理工程师签字。2 .混凝土(养护、拆模及质量检测)检验批质量验收记录表(三)施工单位检查评定结果及监理验收单位验收结论均未签字,没有评定和验收日期。3 .明挖基础(承台)无同条件养护试件的要求,但检验批中却显示有同条件试件1组。4 .混凝土搅拌生产记录表中水泥厂名错误,应为大冶尖峰,实为华新;减水剂厂名、品
5、名、批号错误。5 .混凝土浇筑记录表中实测3次塌落度,数据一样;实测3次入模温度,数据一样;含气量实测数据一样。6 .钻孔桩、承台、墩身施工均没有测量放样资料。7 .承台混凝土浇筑,混泥土塌落度检测5次,均为170mm。8 .混凝土原材料、配合比、拌合、浇筑检验批表内:每工班测定3次(塌落度、入模温度、含气量),入模温度与混泥土浇筑记录表内不符。9 .混凝土浇筑记录表内,环境温度与养护记录温度不符。10 .养护记录表内混凝土水化热过程中,芯部混泥土温度比混泥土表面温度低。11 .施工部位栏均显示了混凝土两次浇筑的分段内容。12 .部分承台、墩身检验批,日期为机打。应手写。(二)试验资料缺少内容
6、:L没有提供桥梁垫石混凝土试件抗压强度报告、混凝土配合比施工配料单;无承台基坑回填试验资料。2.没有试验室提供的原材料台账;没有提供混凝土试件抗压强度的评定报告;没有提供混凝土实体检测的自检报告;没有提供墩身混凝土的同条件试件抗压强度报告;不能提供明挖基础的基底承载力试验报告。实体质量和主要功能核查:1 .0#桥台:排水管路没有进行接出,不符合设计要求;接地端子未安装;锥体砌筑泄水管数量不符合设计要求;通道门安装错误,没有按照设计进行施工。且在施工中人为破坏梁体的防水层,梁体防水层被切割;右侧锥体未施作完成。2 .梁体防水卷材被切割。3 .梁端接口处防水涂料涂刷不到位。4 .梁端木模未彻底拆除
7、;钢筋外露5 .遮板被水泥砂浆污染严重。6 .大里程左侧接地端子数量不足。7 .第八跨梁边板损坏严重。8 .桥上电缆槽与防撞墙排水管部分缺失,部分不贯通。9 .遮板安装不顺直、且遮板被污染严重。10 .部分护栏帽缺失,安装护栏帽钢筋预留太短。11 .第三孔右侧竖墙缺少接地端子。12 .第六孔梁缝处遮板留缝只有2.5cm。不符合要求,要求不少于4cmo13 .电缆槽接地端子与贯通地线没有进行连接。14 .保护层没有施工完成。15 .桥上声屏障没有进行安装。16 .九江台锥体没有砌筑施工,防水涂料未刷到位。左右两侧锥体填筑尺寸不足。17 .九江台桥台泄水管没有进行连接施工。18 .九江台通道门没有
8、安装。19 .九江台矩形空心桥台防护栏杆没有安装。20 .梁内垃圾没有清理。21 .桥各墩上垃圾没有清理。22 .墩与梁之间检查梯、拉手没有安装。23 .桥下右侧不知道什么原因挖土方,侵入栅栏地界。栅栏无法安装。24 .桥梁伸缩缝装置没有安装。25 .桥墩与梁体综合接地线没有连接。26 .全桥排水沟、检查梯未施作;竖墙未勾缝。27 .第5、6跨桥面混凝土保护层多处开裂。上述问题,我们将督促施工单位继续整改。四、工程质量评估意见该桥质量控制资料不完善,结构安全和使用功能检验检测合格,无影响结构安全和使用功能的质量缺陷,具备上昨条件。兰州交大工程咨询有限责任公司武九客专(湖北段)监理站二O一六年六月二十七日
