冬季施工措施方案.docx

上传人:p** 文档编号:51830 上传时间:2022-12-10 格式:DOCX 页数:6 大小:17.40KB
下载 相关 举报
冬季施工措施方案.docx_第1页
第1页 / 共6页
冬季施工措施方案.docx_第2页
第2页 / 共6页
冬季施工措施方案.docx_第3页
第3页 / 共6页
冬季施工措施方案.docx_第4页
第4页 / 共6页
冬季施工措施方案.docx_第5页
第5页 / 共6页
冬季施工措施方案.docx_第6页
第6页 / 共6页
亲,该文档总共6页,全部预览完了,如果喜欢就下载吧!
资源描述

《冬季施工措施方案.docx》由会员分享,可在线阅读,更多相关《冬季施工措施方案.docx(6页珍藏版)》请在第壹文秘上搜索。

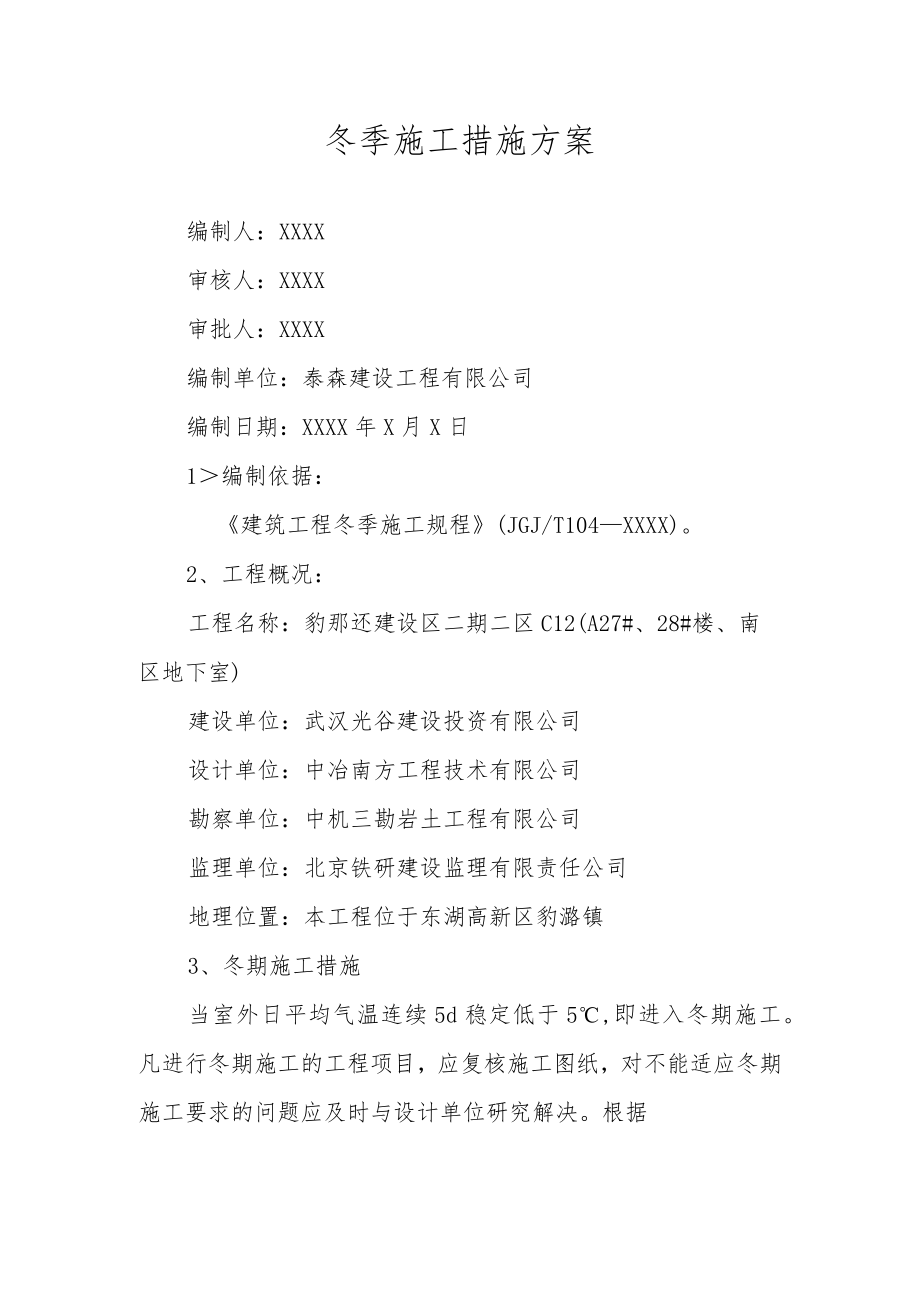

1、冬季施工措施方案编制人:XXXX审核人:XXXX审批人:XXXX编制单位:泰森建设工程有限公司编制日期:XXXX年X月X日1编制依据:建筑工程冬季施工规程(JGJ/T104XXXX)。2、工程概况:工程名称:豹那还建设区二期二区C12(A27#、28#楼、南区地下室)建设单位:武汉光谷建设投资有限公司设计单位:中冶南方工程技术有限公司勘察单位:中机三勘岩土工程有限公司监理单位:北京铁研建设监理有限责任公司地理位置:本工程位于东湖高新区豹潞镇3、冬期施工措施当室外日平均气温连续5d稳定低于5,即进入冬期施工。凡进行冬期施工的工程项目,应复核施工图纸,对不能适应冬期施工要求的问题应及时与设计单位研

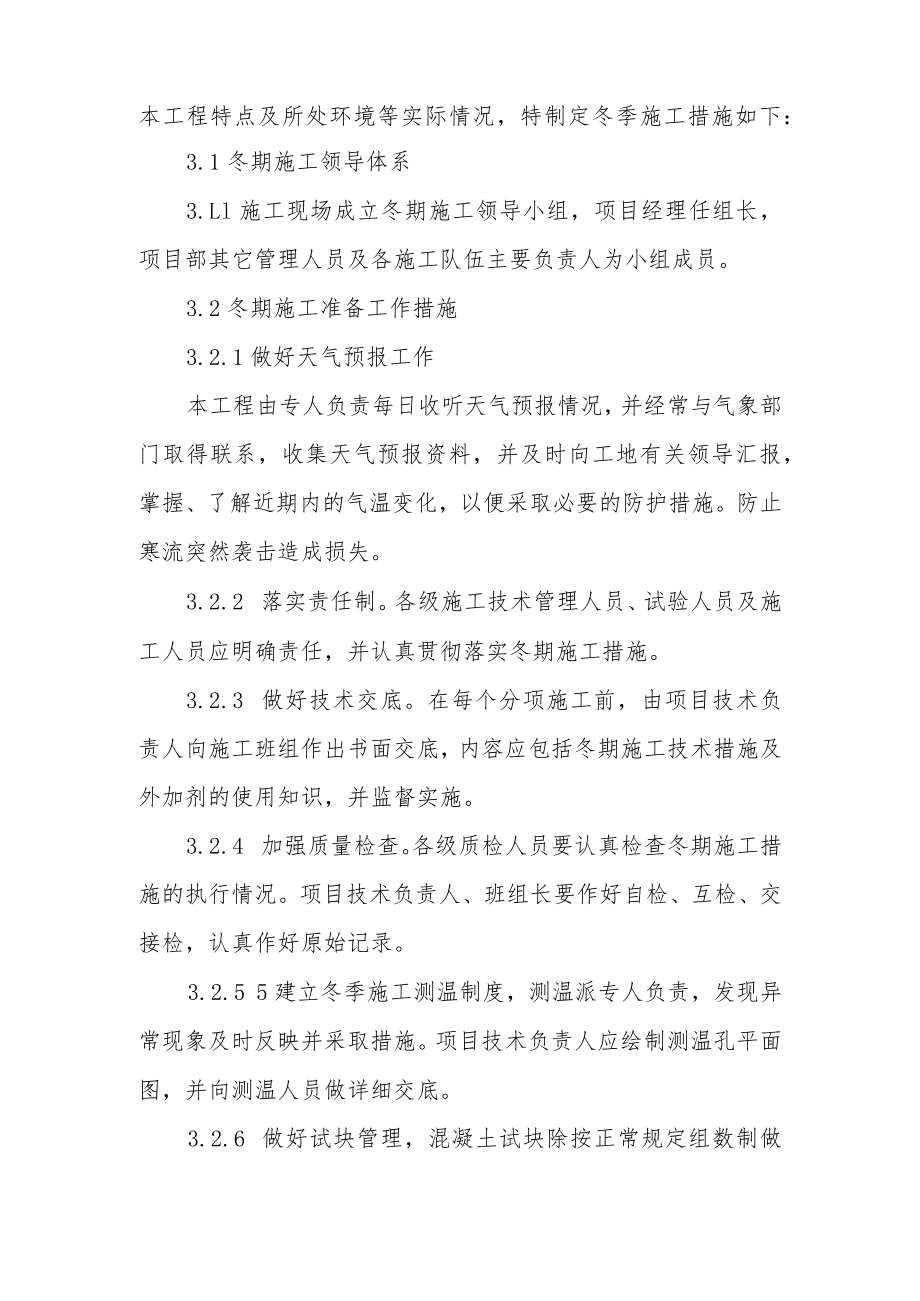

2、究解决。根据本工程特点及所处环境等实际情况,特制定冬季施工措施如下:3.1冬期施工领导体系3.Ll施工现场成立冬期施工领导小组,项目经理任组长,项目部其它管理人员及各施工队伍主要负责人为小组成员。3.2冬期施工准备工作措施3.2.1做好天气预报工作本工程由专人负责每日收听天气预报情况,并经常与气象部门取得联系,收集天气预报资料,并及时向工地有关领导汇报,掌握、了解近期内的气温变化,以便采取必要的防护措施。防止寒流突然袭击造成损失。3.2.2 落实责任制。各级施工技术管理人员、试验人员及施工人员应明确责任,并认真贯彻落实冬期施工措施。3.2.3 做好技术交底。在每个分项施工前,由项目技术负责人向

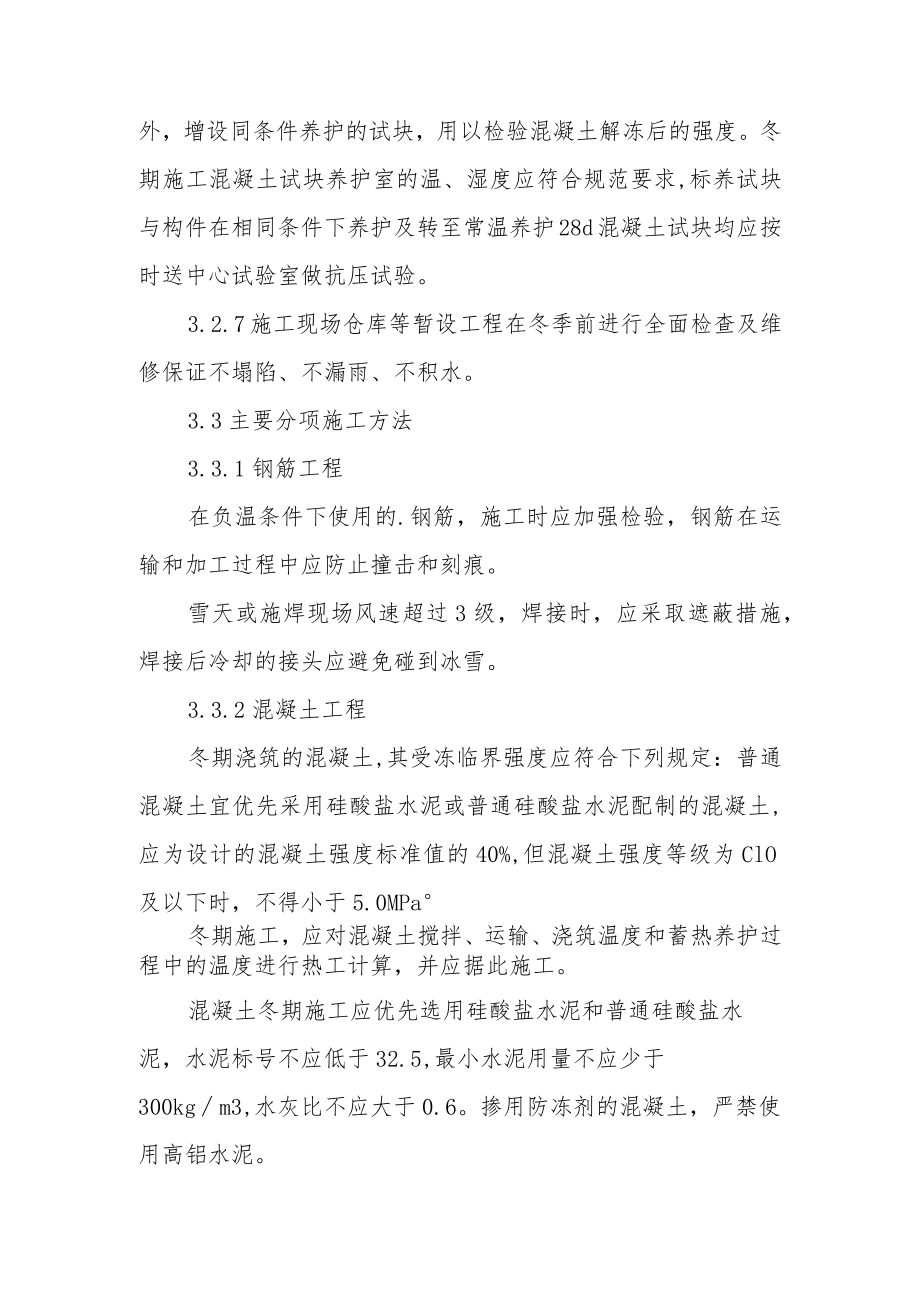

3、施工班组作出书面交底,内容应包括冬期施工技术措施及外加剂的使用知识,并监督实施。3.2.4 加强质量检查。各级质检人员要认真检查冬期施工措施的执行情况。项目技术负责人、班组长要作好自检、互检、交接检,认真作好原始记录。3.2.5 5建立冬季施工测温制度,测温派专人负责,发现异常现象及时反映并采取措施。项目技术负责人应绘制测温孔平面图,并向测温人员做详细交底。3.2.6 做好试块管理,混凝土试块除按正常规定组数制做外,增设同条件养护的试块,用以检验混凝土解冻后的强度。冬期施工混凝土试块养护室的温、湿度应符合规范要求,标养试块与构件在相同条件下养护及转至常温养护28d混凝土试块均应按时送中心试验室

4、做抗压试验。3.2.7施工现场仓库等暂设工程在冬季前进行全面检查及维修保证不塌陷、不漏雨、不积水。3.3主要分项施工方法3.3.1钢筋工程在负温条件下使用的.钢筋,施工时应加强检验,钢筋在运输和加工过程中应防止撞击和刻痕。雪天或施焊现场风速超过3级,焊接时,应采取遮蔽措施,焊接后冷却的接头应避免碰到冰雪。3.3.2混凝土工程冬期浇筑的混凝土,其受冻临界强度应符合下列规定:普通混凝土宜优先采用硅酸盐水泥或普通硅酸盐水泥配制的混凝土,应为设计的混凝土强度标准值的40%,但混凝土强度等级为ClO及以下时,不得小于5.0MPa冬期施工,应对混凝土搅拌、运输、浇筑温度和蓄热养护过程中的温度进行热工计算,

5、并应据此施工。混凝土冬期施工应优先选用硅酸盐水泥和普通硅酸盐水泥,水泥标号不应低于32.5,最小水泥用量不应少于300kgm3,水灰比不应大于0.6。掺用防冻剂的混凝土,严禁使用高铝水泥。拌制混凝土所采用的骨料应清洁,不得含有冰雪、冻块及其易冻裂物质。在掺用含用钾、钠离子防冻剂的混凝土中,不得混有活性骨料。在冬期浇筑的混凝土,宜使用无氯盐类防冻剂,对抗冻性要求高的混凝土,宜使用引气剂或引气减水剂。并应符合混凝土外加剂应用技术规范的规定。在钢筋混凝土中掺用氯盐类防冻剂时,氯盐掺量不得大于水泥重量的l%o在素混凝土中,氯盐掺量不得大于水泥重量的3%o钢筋混凝土工程可采用蓄热综合法施工(采用加热材料

6、和掺外剂拌制混凝土)。水、砂、石的加热温度,保温材料的覆盖应按热工计算确定。混凝土原材料加热应优先选用加热水的方法,当加热水仍不能满足要求时,再对骨料进行加热。水泥使用前宜运入暖棚内存放。混凝土在浇筑前,应清除模板和钢筋上的冰雪和污垢。运输和浇筑混凝土用的容器应有保温措施。混凝土的出机温度不宜低于10,入模温度不得低于严禁私自往罐车内加水。如果送到时混凝土的坍落度过小,不符合设计要求,可在混凝土公司技术人员的指导下,适量添加随车带的高效减水剂,搅拌均匀后仍可继续使用。如果送到时混凝土的坍落度过大导致不能使用,施工单位可做退货处理。冬施时初期泵送的清水应用水温不低于40。C热水,以防在管内结冰,

7、泵车润管用水不得放入模板内,初期泵送润管用过的砂浆也不得直接放入模板内,可先放到其他容器内或均匀散开。冬期混凝土初凝时间一般为8小时10小时,终凝为12小时14小时。因此应适当把握好抹面时机,并在初凝前(用手轻按表面可留下指痕)进行二次抹面,可以减少表面裂缝。混凝土墙、柱等边模的拆模时间应适当延长,以避免表面发生脱皮等影响外观质量问题。混凝土浇筑现场,搅拌站和运输车之间保持通讯畅通,以便由浇筑现场统一指挥。泵送施工时加强运输车运输速度,减少运输时间,保证生产运输的连续性,减少混凝土在车泵管道内的停留时间,防止温降过大堵管,确保混凝土入模温度不低于5(。采用负温养护法施工的混凝土浇筑后,须及时覆

8、盖塑料薄膜并加盖草帘养护,以保证混凝土初凝前不受冻。混凝土质量控制应符合下列要求:检查外加剂质量及掺量。商品外加剂进入施工现场后进行抽样检验,合格后方准使用。检查水、骨料、外加剂和混凝土出罐及浇筑温度。检查混凝土从入模到拆除保温层或保温模板期间的温度。测温孔应编号,并绘制布置图。混凝土质量检查:混凝土试块除按规定留置外,尚应增加两组与结构同条件养护的试块、分别用于检验受冻前的混凝土强度和转入常温养护28天的混凝土强度。与结构构件同条件养护的混凝土试块,解冻后方可试压。3.4注意事项生产时,质检员、程控员时刻观察坍落度及和易性,随时调整用水量,并根据标准要求,质检员及时取样测试坍落度,按国家规范制作混凝土试块。浇筑时,工地质检员检测坍落度和制作试块,取样应在每车混凝土卸出料的1434之间采取,应根据混凝土骨料粒径合理选择试模尺寸,注意养护水的温度,必要时采取加温加热措施以保证足够水温。浇筑时,工地质检员应经常测量混凝土入模温度,确保浇筑质量。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
