大桥工程夏季施工方案.docx

上传人:p** 文档编号:518500 上传时间:2023-10-11 格式:DOCX 页数:9 大小:28.98KB
下载 相关 举报
大桥工程夏季施工方案.docx_第1页
第1页 / 共9页
大桥工程夏季施工方案.docx_第2页
第2页 / 共9页
大桥工程夏季施工方案.docx_第3页
第3页 / 共9页
大桥工程夏季施工方案.docx_第4页
第4页 / 共9页
大桥工程夏季施工方案.docx_第5页
第5页 / 共9页
大桥工程夏季施工方案.docx_第6页
第6页 / 共9页
大桥工程夏季施工方案.docx_第7页
第7页 / 共9页
大桥工程夏季施工方案.docx_第8页
第8页 / 共9页
大桥工程夏季施工方案.docx_第9页
第9页 / 共9页
亲,该文档总共9页,全部预览完了,如果喜欢就下载吧!
资源描述

《大桥工程夏季施工方案.docx》由会员分享,可在线阅读,更多相关《大桥工程夏季施工方案.docx(9页珍藏版)》请在第壹文秘上搜索。

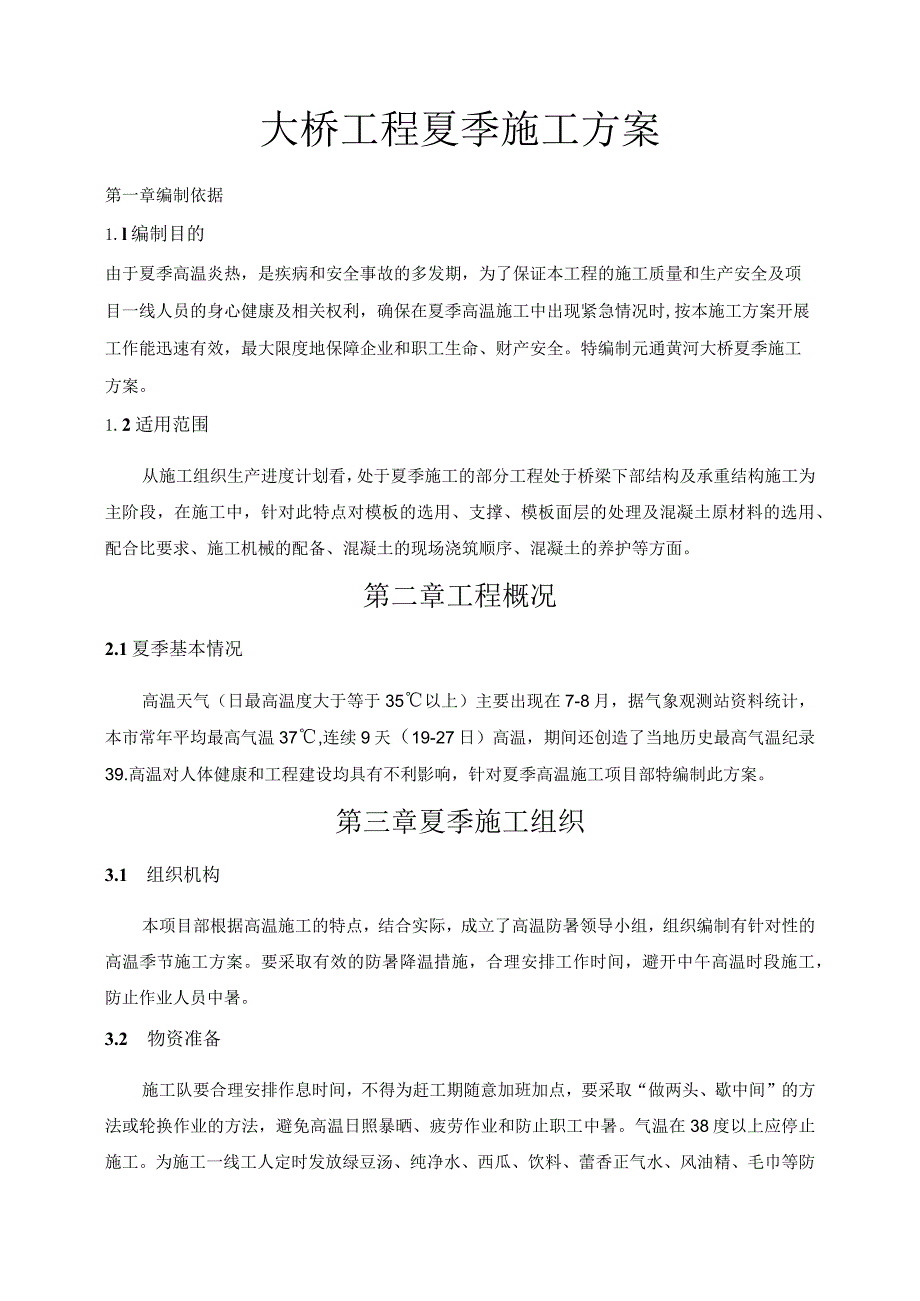

1、大桥工程夏季施工方案第一章编制依据1.l编制目的由于夏季高温炎热,是疾病和安全事故的多发期,为了保证本工程的施工质量和生产安全及项目一线人员的身心健康及相关权利,确保在夏季高温施工中出现紧急情况时,按本施工方案开展工作能迅速有效,最大限度地保障企业和职工生命、财产安全。特编制元通黄河大桥夏季施工方案。1.2适用范围从施工组织生产进度计划看,处于夏季施工的部分工程处于桥梁下部结构及承重结构施工为主阶段,在施工中,针对此特点对模板的选用、支撑、模板面层的处理及混凝土原材料的选用、配合比要求、施工机械的配备、混凝土的现场浇筑顺序、混凝土的养护等方面。第二章工程概况2.1夏季基本情况高温天气(日最高温

2、度大于等于35以上)主要出现在7-8月,据气象观测站资料统计,本市常年平均最高气温37,连续9天(19-27日)高温,期间还创造了当地历史最高气温纪录39.高温对人体健康和工程建设均具有不利影响,针对夏季高温施工项目部特编制此方案。第三章夏季施工组织3.1 组织机构本项目部根据高温施工的特点,结合实际,成立了高温防暑领导小组,组织编制有针对性的高温季节施工方案。要采取有效的防暑降温措施,合理安排工作时间,避开中午高温时段施工,防止作业人员中暑。3.2 物资准备施工队要合理安排作息时间,不得为赶工期随意加班加点,要采取“做两头、歇中间”的方法或轮换作业的方法,避免高温日照暴晒、疲劳作业和防止职工

3、中暑。气温在38度以上应停止施工。为施工一线工人定时发放绿豆汤、纯净水、西瓜、饮料、蕾香正气水、风油精、毛巾等防暑降温物品。要为职工提供足够的食品饮料喝发放清凉油、仁丹、风油精等防暑降温药品。项目部应根据具体情况搭设凉棚,提供工人休息的地方,工地上要有足够的茶水供应和必要的防暑药品。3.3夏季施工安全控制措施3. 3.1充分重视高温酷暑安全生产工作加强组织领导,落实各项安全责任。高度重视夏季高温期间防暑降温工作着力提高一线人员的安全生产意识和安全防护能力。始终坚持“安全第一、预防为主、综合治理”的安全生产方针,进一步增强责任意识,加强安全生产监督检查,防止因高温天气引发工人中暑和各类生产安全事

4、故。4. 3.2采取有效措施,确保施工人员安全(1)加强与市气象部门的沟通,密切关注天气变化情况,积极应对强对流天气造成自然灾害。(2)广泛宣传中暑的防治意识,使职工掌握防暑降温的基本常识。(3)对有心血管器质性疾病、高血压、中枢神经器质性疾病、明显的呼吸、消化或内分泌系统疾病和肝、肾疾病患者应列为高温作业禁忌症。(4)在夏季高温作业中,做好职工防暑降温工作,提供含盐0.3%清凉饮料、消暑降温药品发放要及时到位,教育作业人员不饮生水,保证职工身体健康。(5)根据条件在作业场所增设遮荫设施;长时间露天作业的要发遮阳帽,防止作业人员中暑。(6)改善作业区、生活区的通风和降温条件,确保作业人员宿舍、

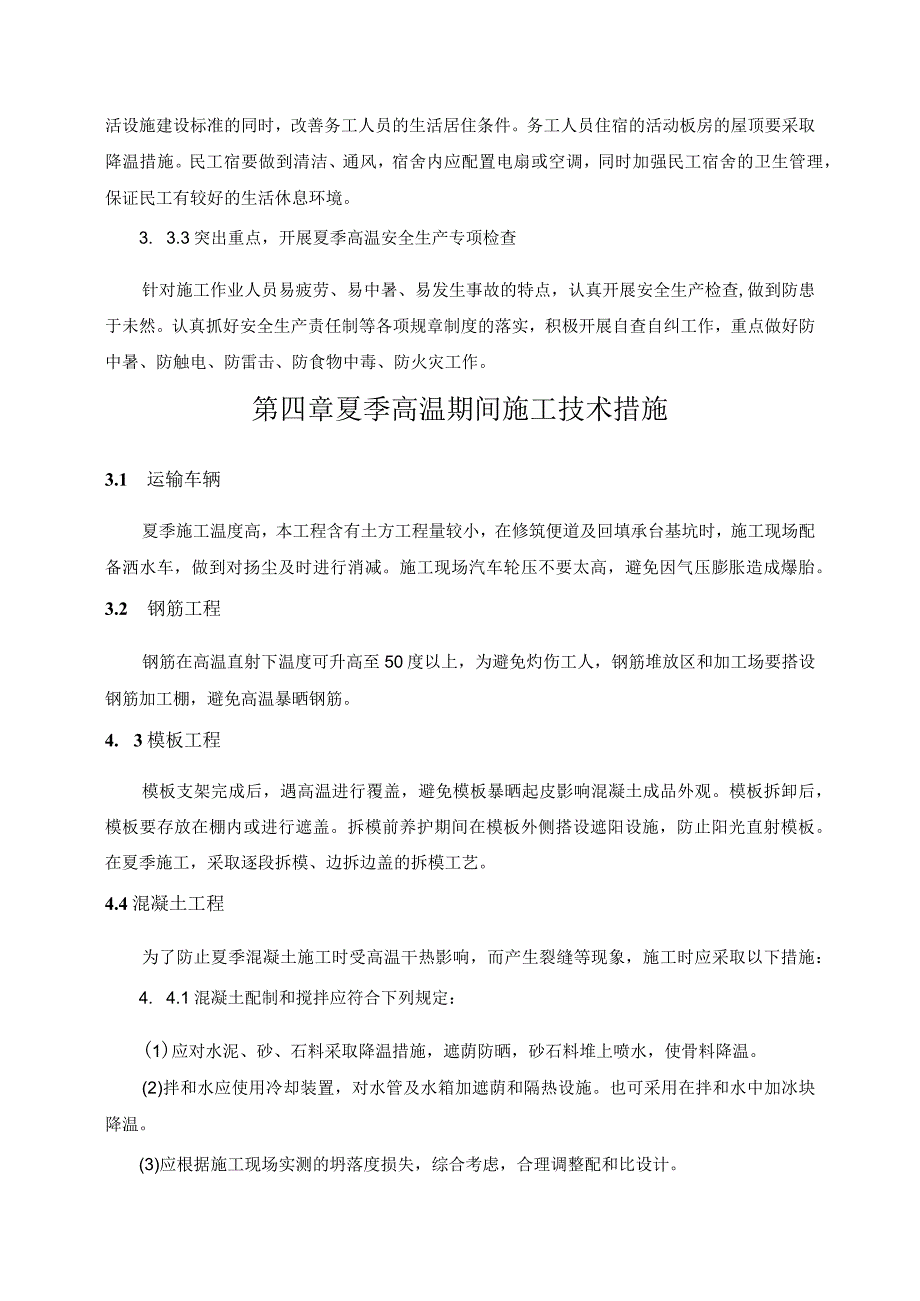

5、食堂、厕所、淋浴室等临时设施符合标准要求和满足防暑降温工作需要。(7)加强夏季高温期间施工安全监管(8)切实做好施工现场的卫生防疫工作,加强对饮用水、食品的卫生管理,严格执行食品卫生制度,避免食品变质引发的中毒事件。要加强对夏季易发疾病的监控,现场作业人员发生传染病、食物中毒时,应及时向有关主管部门报告。(9)合理安排夏季高温期间的施工作业时间。根据气温变化及时调整夏季高温作业的劳动和休息时间,减轻务工人员劳动强度,减少高温时段作业时间,严格控制加班加点。气温达到35度以上时,中午11点至下午3点间应暂停在阳光直射下作业,并安排务工人员午休,每天工作时间原则上不超过8小时,保证务工人员有足够的

6、休息时间。(10)着力改善务工人员休息环境。施工现场要严格按照规定执行,在落实工地现场临时生活设施建设标准的同时,改善务工人员的生活居住条件。务工人员住宿的活动板房的屋顶要采取降温措施。民工宿要做到清洁、通风,宿舍内应配置电扇或空调,同时加强民工宿舍的卫生管理,保证民工有较好的生活休息环境。3. 3.3突出重点,开展夏季高温安全生产专项检查针对施工作业人员易疲劳、易中暑、易发生事故的特点,认真开展安全生产检查,做到防患于未然。认真抓好安全生产责任制等各项规章制度的落实,积极开展自查自纠工作,重点做好防中暑、防触电、防雷击、防食物中毒、防火灾工作。第四章夏季高温期间施工技术措施3.1 运输车辆夏

7、季施工温度高,本工程含有土方工程量较小,在修筑便道及回填承台基坑时,施工现场配备洒水车,做到对扬尘及时进行消减。施工现场汽车轮压不要太高,避免因气压膨胀造成爆胎。3.2 钢筋工程钢筋在高温直射下温度可升高至50度以上,为避免灼伤工人,钢筋堆放区和加工场要搭设钢筋加工棚,避免高温暴晒钢筋。4. 3模板工程模板支架完成后,遇高温进行覆盖,避免模板暴晒起皮影响混凝土成品外观。模板拆卸后,模板要存放在棚内或进行遮盖。拆模前养护期间在模板外侧搭设遮阳设施,防止阳光直射模板。在夏季施工,采取逐段拆模、边拆边盖的拆模工艺。4.4混凝土工程为了防止夏季混凝土施工时受高温干热影响,而产生裂缝等现象,施工时应采取

8、以下措施:4. 4.1混凝土配制和搅拌应符合下列规定:(1)应对水泥、砂、石料采取降温措施,遮荫防晒,砂石料堆上喷水,使骨料降温。(2)拌和水应使用冷却装置,对水管及水箱加遮荫和隔热设施。也可采用在拌和水中加冰块降温。(3)应根据施工现场实测的坍落度损失,综合考虑,合理调整配和比设计。(4)高温期施工,应对砂、石料的含水量及时进行检测,每个台班不得少于一次。(5)可掺加减水剂减少水泥用量,提高混凝土的早期强度。应严格控制缓凝剂的掺量,并检查混凝土的凝固时间。(6)可掺粉煤灰等活性材料,取代部分水泥,减少水泥用量。(7)拌和系统、储水池、皮带运输机等应尽可能遮荫,拌和时间适当缩短。经常测混凝土的

9、坍落度,适时调整配比,使其满足施工要求。4.4. 2混凝土运输及浇筑应符合下列规定:(1)高温期混凝土、钢筋混凝土、预应力混凝土施工,应精心组织,准备充分,设备完好,保证连续进行,尽量缩短从拌和到浇筑的时间,或尽快开始养护。(2)应尽量缩短运输时间,宜采用混凝土运输搅拌车,运输中进行慢速搅拌。(3)不得在运输过程中加水搅拌。(4)混凝土的浇筑温度应控制在32以下,宜选择一天中温度较低的时间进行。(5)混凝土浇筑前,应通过试验确定在最高气温条件下,混凝土在分层时的覆盖时间,施工时应严格控制。4. 4.3混凝土浇筑混凝土的浇筑应连续。如因故必须间断时,其间断时间应小于前层混凝土的初凝时间或能重塑的

10、时间。混凝土的拌和、运输、浇筑及间歇的全部时间不得超过表4-1的规定。当超过允许时间时,应按浇筑中断处理,同时预留施工缝,并做好记录。浇筑时根据天气情况选择浇捣部位,正确选择混凝土的坍落度,夏季施工混凝土坍落度可适当调大,必要时掺外加剂,以保持或改善混凝土的和易性,增大流动性、粘聚性。使其泌水性小。浇捣大面积混凝土,应尽量采用水化热低的水泥,采取循环冷水管降低水化热等措施,大体积混凝土施工注意事项详见大体积混凝土施工方案。4. 4.4混凝土的养护(1)承台混凝土面收光后及时覆盖塑料薄膜,初凝后撤去塑料膜,用浸湿的粗麻布覆盖,且经常洒水,保持湿润状态最少7do(2)墩柱拆除模板后宜立即用粗麻布缠

11、裹,然后再用塑料膜包紧,粗麻布应至少7d保持湿润。墩顶放置底部开口的水桶,不间断地滴灌法确保混凝土养护到位。(3)对桥面、桥面铺装等平整度要求高的表面,混凝土浇筑完,也可立即用优质的养护剂喷涂,待混凝土初凝后再覆盖洒水养护,以保护混凝土表面不受破坏。4.5压浆工程本项目桥梁结构主体为预应力现浇箱梁施工,当夏季气温超过35时,管道压浆应在夜间低温下进行。4 .6合拢段施工钢管拱合拢预计夏季进行,对合龙拱圈温度变形应持续观测48h,每隔2h对合龙口两侧梁端标高和中线以及合龙口宽度进行观测。确定适宜的合龙温度及施工程序,并应满足钢梁安装就位所需的时间。拱圈合拢段焊接也应在一天中最低温度中进行。当合龙

12、温度与设计计算温度相差较大时,应考虑温度差带来的影响,修正合龙高程。5 .7高空作业(1)对焊工以及高空作业的其他工种,凡因病不适合高空作业者应妥善调整,高空作业应佩带工具袋,工具应放在工具袋中不得放在钢梁或易失落的地方,所有手工工具(如手锤、扳手、撬棍),应穿上绳子套在安全带或手腕上,防止失落伤及他人;(2)夏季施工处于火情易发阶段,必须严格执行各类防火防爆制度,易燃易爆场所严禁吸烟及动用明火,消防器材不准挪作它用。电焊、气割作业应按规定办理动火审批手续,动工前分包单位需提出办理动火证,并健全制度,在焊接层以下设立防火监护人,保证焊渣不引起其它单位起火;严格遵守十不烧规定,严禁使用电炉。施工

13、现场配备有一定数量干粉灭火器,落实防火、防中毒措施,并指派专人值班;(3)焊氧氯、乙块、油漆等易爆、易燃物品,应妥善保管,严禁在明火附近作业,严禁吸烟;氧气瓶、乙焕瓶严禁曝晒,氧气瓶所处的环境温度不得超过35,乙快筒所处的环境温度不得超过40,因此氧气瓶、乙焕筒要一律加防晒罩远离火源,保持安全距离。(4)满堂支架施工平台木方、竹胶板堆放应做好防火措施,防止钢筋骨架焊接的焊渣溅落引起火灾。4. 8现场施工(1)施工现场悬挂安全醒目标语,随时提醒施工人员注意安全,进入施工现场必须戴安全帽,2米以上高空作业必须佩带安全带并系在牢固结构上,专人检查使之保持安全状态。(2)注意材料的堆放、保管。木质材料

14、等应注意避免在阳光下暴晒,应及时将材料运至室内,并放在通风干燥的地方,否则材料不仅容易变形,会开裂,还会影响施工质量。(3)注意做好饰面基层的处理。尤其是铺设人行道砖、伸缩缝浇筑混凝土之前,不能基面过于干燥,一般施工前先在洒点水,让基面保持湿润,避免吸收水泥砂浆或碎内水分,影响施工质量。(4)高温施工时,应详细阅读所用产品,如油漆、胶水、粘贴剂、油漆等化工产品的说明书,一定要按说明书所说的温度及环境下施工,以保证化工制品质量的稳定性。(5)注意工地安全。夏季天气较热,部分工人为了图凉快不佩戴防护用品,安全管理人员要做好宣传教育工作,确保所有工人按照规范要求佩戴个人防护用品,进入工地要做好劳保防

15、护。(6)使用的电源线必须是胶皮电缆线,所有电动设备应安装漏电保护开关,安装电路一定要绝缘,断电施工,严格遵守安全用电操作规程。第五章质量、安全保证措施4.1 质量管理措施4.1.1 建立三阶段控制质量质量管理严格执行三阶段控制质量程序,即事前控制、事中控制、事后控制,通过三阶段控制,确保工程质量控制始终处于监控状态。(1)施工前的质量控制结合工程特点,制订项目质量计划,做好机构设置、中心试验室建立、专业人员配备、施工材料调查和检验、施工设备选型、场地布置、技术交底、图纸审核、规范标准和图表选定等工作。(2)施工中的质量控制1)组织强有力的测量人员进行测量控制。严格按照质量管理体系中对测量质量

16、控制的要求,实行从放线到竣工“一条龙”质量控制程序,严格执行复核制度、交底签认制度、向监理工程师报批制度,以“放准,勤复测,点、线、面通盘控制”的方法,确保测量工作的准确无误。2)按照“设计、施工互动”的原则。施工图设计中编制关键工序的施工工艺设计指导施工。施工和检测数据,及时反馈给设计,不断修改完善设计,通过互动不断循环上升,达到提高工程质量的目的。3)严格按照施工组织设计和操作规程,高起点、高质量地做好每一道工序的“第一个”,将每个“第一”的检验数据结果定在全优起点上,并以此做样板,通过高标定位的全方位控制手段,确保每道工序、每部位、整项工程最终达到规定标准。4)通过严把过程检验和试验关,保证工程施工的每一段、每个部

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
