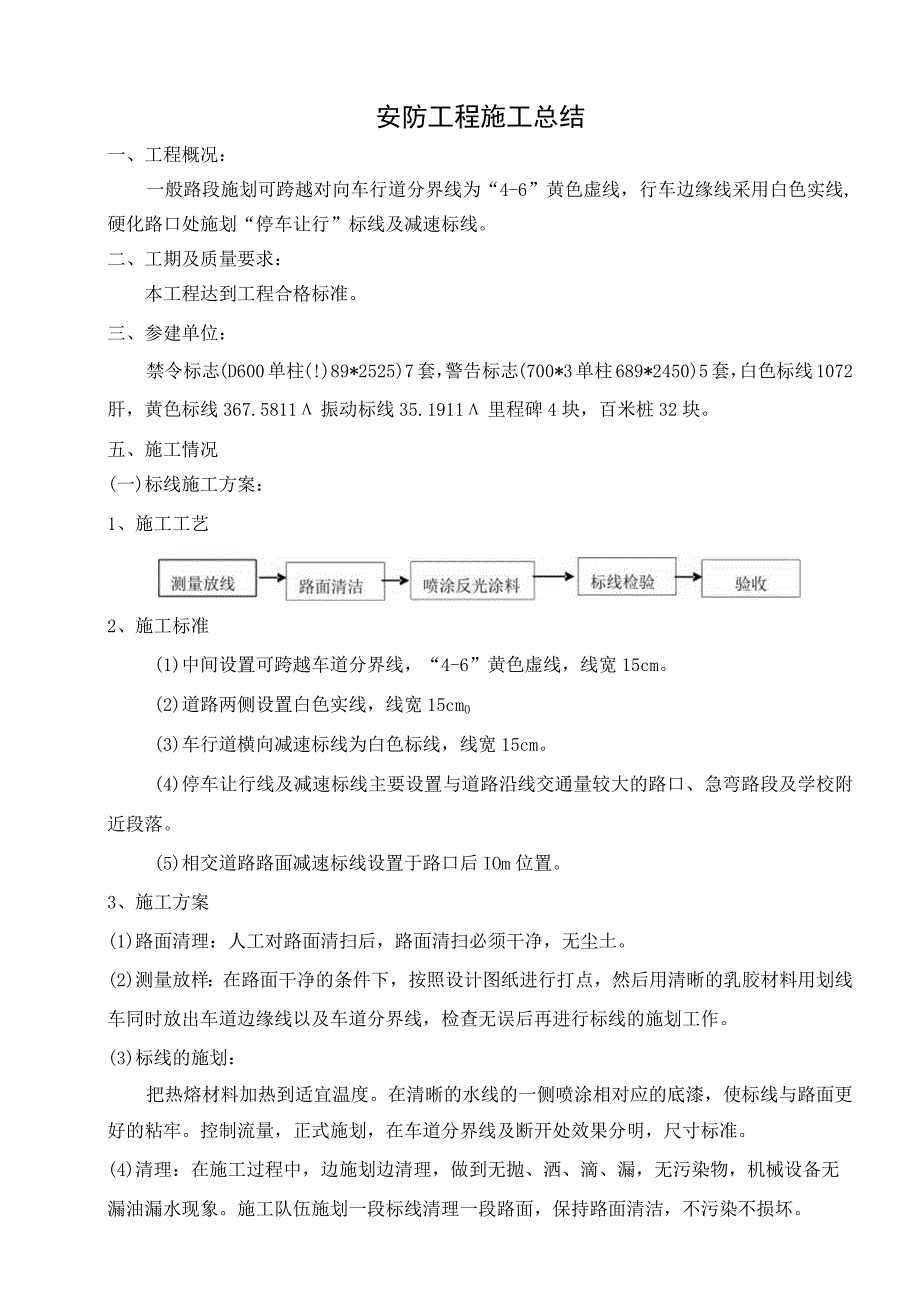

1、安防工程施工总结一、工程概况:一般路段施划可跨越对向车行道分界线为“4-6”黄色虚线,行车边缘线采用白色实线,硬化路口处施划“停车让行”标线及减速标线。二、工期及质量要求:本工程达到工程合格标准。三、参建单位:禁令标志(D600单柱(!)89*2525)7套,警告标志(700*3单柱689*2450)5套,白色标线1072肝,黄色标线367.5811振动标线35.1911里程碑4块,百米桩32块。五、施工情况(一)标线施工方案:1、施工工艺2、施工标准(1)中间设置可跨越车道分界线,“4-6”黄色虚线,线宽15cm。(2)道路两侧设置白色实线,线宽15cm0(3)车行道横向减速标线为白色标线,

2、线宽15cm。(4)停车让行线及减速标线主要设置与道路沿线交通量较大的路口、急弯路段及学校附近段落。(5)相交道路路面减速标线设置于路口后IOm位置。3、施工方案(1)路面清理:人工对路面清扫后,路面清扫必须干净,无尘土。(2)测量放样:在路面干净的条件下,按照设计图纸进行打点,然后用清晰的乳胶材料用划线车同时放出车道边缘线以及车道分界线,检查无误后再进行标线的施划工作。(3)标线的施划:把热熔材料加热到适宜温度。在清晰的水线的一侧喷涂相对应的底漆,使标线与路面更好的粘牢。控制流量,正式施划,在车道分界线及断开处效果分明,尺寸标准。(4)清理:在施工过程中,边施划边清理,做到无抛、洒、滴、漏,

3、无污染物,机械设备无漏油漏水现象。施工队伍施划一段标线清理一段路面,保持路面清洁,不污染不损坏。4、质量控制标准(1)标线施工对道路无污染,及时清理废料。(2)标线线性流畅,与道路线性协调,曲线圆润。(3)标线表面无网状裂缝、断裂裂缝、起泡现象。(二)标志标牌施工方案1、施工工艺施工放样一基础施工f标志标牌加工制作f现场安装f现场清理2、施工方案(1)施工放样:标志与交通流方向成直角,在曲线路段,标志的设置由交通流的行进方向来确定。(2)标志基础基坑采用人工辅以小型机具开挖。浇筑过程中注意振捣,防止漏振及过振现象发生。(3)预埋的地脚螺栓和底法兰盘位置要正确。浇筑位时,应保证底法兰盘标高正确,

4、保持水平,地脚螺栓保持垂直。(4)浇筑好的砂基础进行养护,安装支柱前完成基坑回填夯实。(5)立柱制作、安装将镀完锌的支柱用麻绳包好存放或运到工地。支柱须待砂基础强度达设计要求时方可安装。支柱通过法兰盘与基础连接。清理完底法兰盘和地脚螺栓后,立直支柱,在拧紧螺栓前应调整好方向和垂直度,最后,拧紧地脚螺栓。(6)标志牌制作、安装严格按设计文件要求先取材料,所有材料必须附有材质证明。标志结构、标志板加工制作必须正确,字符、图案颜色必须准确。支柱安装并校正好后,安装标志牌。滑动螺栓通过加强筋中的滑槽穿入,通过包箍把标志板固定在支柱上。标志板安装完成后进行板面平整度调整和安装角度调整。禁令指示成0-45

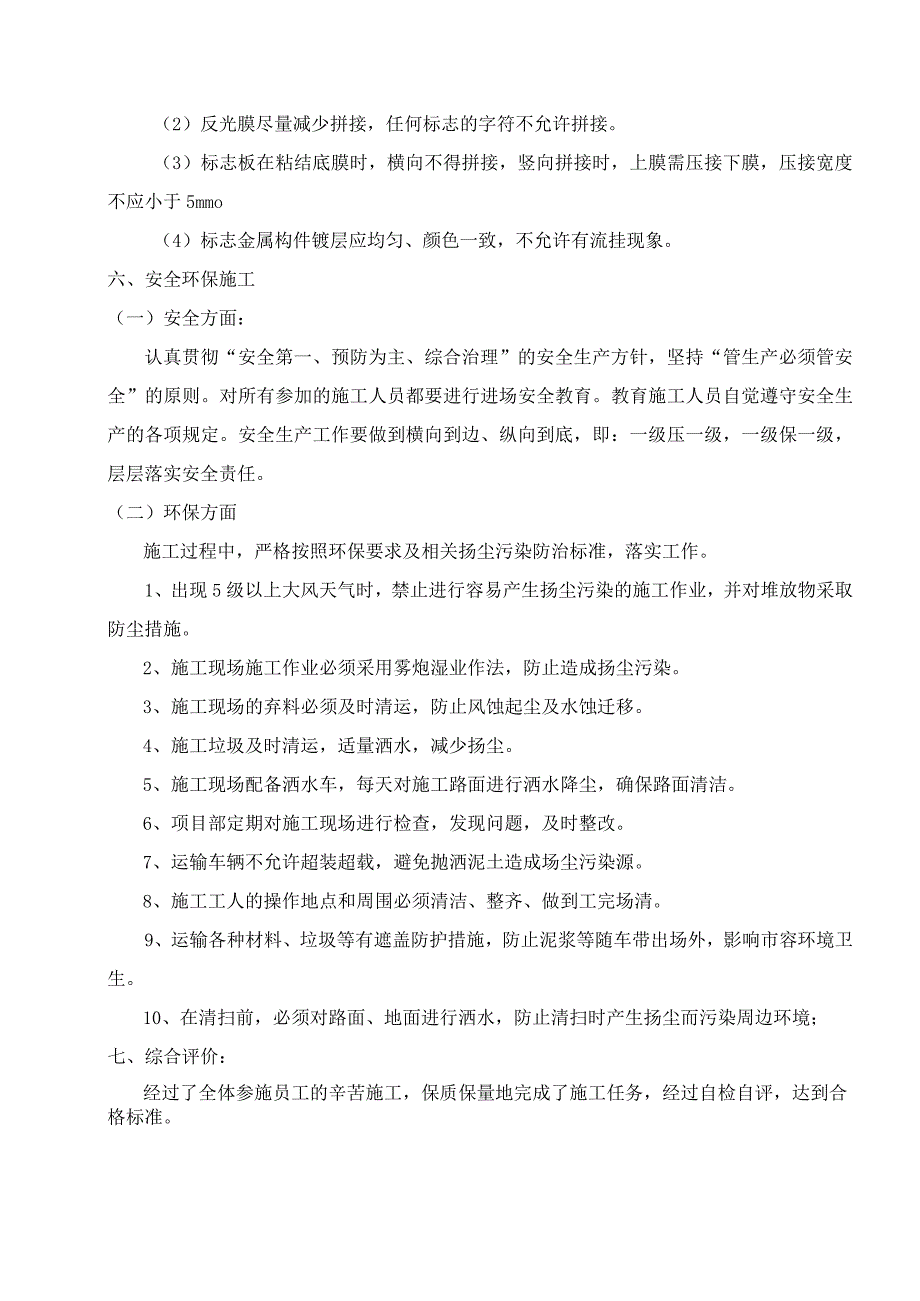

5、交角,减少对驾驶员的眩光。3、质量控制标准(1)标志板安装平整,夜间在车灯照射下,标志板底色和字迹应清晰明亮,颜色均匀,无明暗不均现象.(2)反光膜尽量减少拼接,任何标志的字符不允许拼接。(3)标志板在粘结底膜时,横向不得拼接,竖向拼接时,上膜需压接下膜,压接宽度不应小于5mmo(4)标志金属构件镀层应均匀、颜色一致,不允许有流挂现象。六、安全环保施工(一)安全方面:认真贯彻“安全第一、预防为主、综合治理”的安全生产方针,坚持“管生产必须管安全”的原则。对所有参加的施工人员都要进行进场安全教育。教育施工人员自觉遵守安全生产的各项规定。安全生产工作要做到横向到边、纵向到底,即:一级压一级,一级保

6、一级,层层落实安全责任。(二)环保方面施工过程中,严格按照环保要求及相关扬尘污染防治标准,落实工作。1、出现5级以上大风天气时,禁止进行容易产生扬尘污染的施工作业,并对堆放物采取防尘措施。2、施工现场施工作业必须采用雾炮湿业作法,防止造成扬尘污染。3、施工现场的弃料必须及时清运,防止风蚀起尘及水蚀迁移。4、施工垃圾及时清运,适量洒水,减少扬尘。5、施工现场配备洒水车,每天对施工路面进行洒水降尘,确保路面清洁。6、项目部定期对施工现场进行检查,发现问题,及时整改。7、运输车辆不允许超装超载,避免抛洒泥土造成场尘污染源。8、施工工人的操作地点和周围必须清洁、整齐、做到工完场清。9、运输各种材料、垃圾等有遮盖防护措施,防止泥浆等随车带出场外,影响市容环境卫生。10、在清扫前,必须对路面、地面进行洒水,防止清扫时产生扬尘而污染周边环境;七、综合评价:经过了全体参施员工的辛苦施工,保质保量地完成了施工任务,经过自检自评,达到合格标准。
