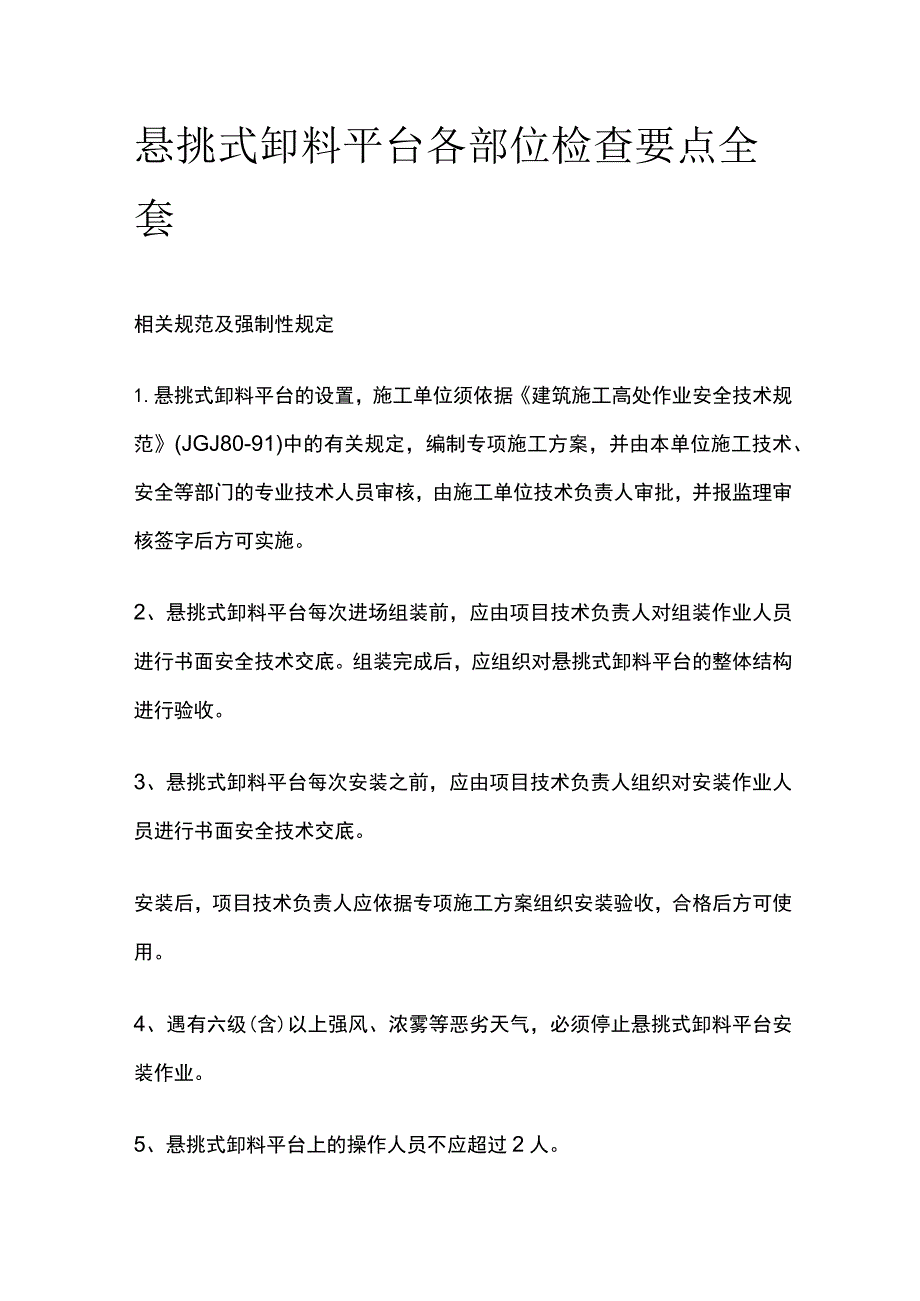

1、悬挑式卸料平台各部位检查要点全套相关规范及强制性规定1.悬挑式卸料平台的设置,施工单位须依据建筑施工高处作业安全技术规范(JGJ80-91)中的有关规定,编制专项施工方案,并由本单位施工技术、安全等部门的专业技术人员审核,由施工单位技术负责人审批,并报监理审核签字后方可实施。2、悬挑式卸料平台每次进场组装前,应由项目技术负责人对组装作业人员进行书面安全技术交底。组装完成后,应组织对悬挑式卸料平台的整体结构进行验收。3、悬挑式卸料平台每次安装之前,应由项目技术负责人组织对安装作业人员进行书面安全技术交底。安装后,项目技术负责人应依据专项施工方案组织安装验收,合格后方可使用。4、遇有六级(含)以上

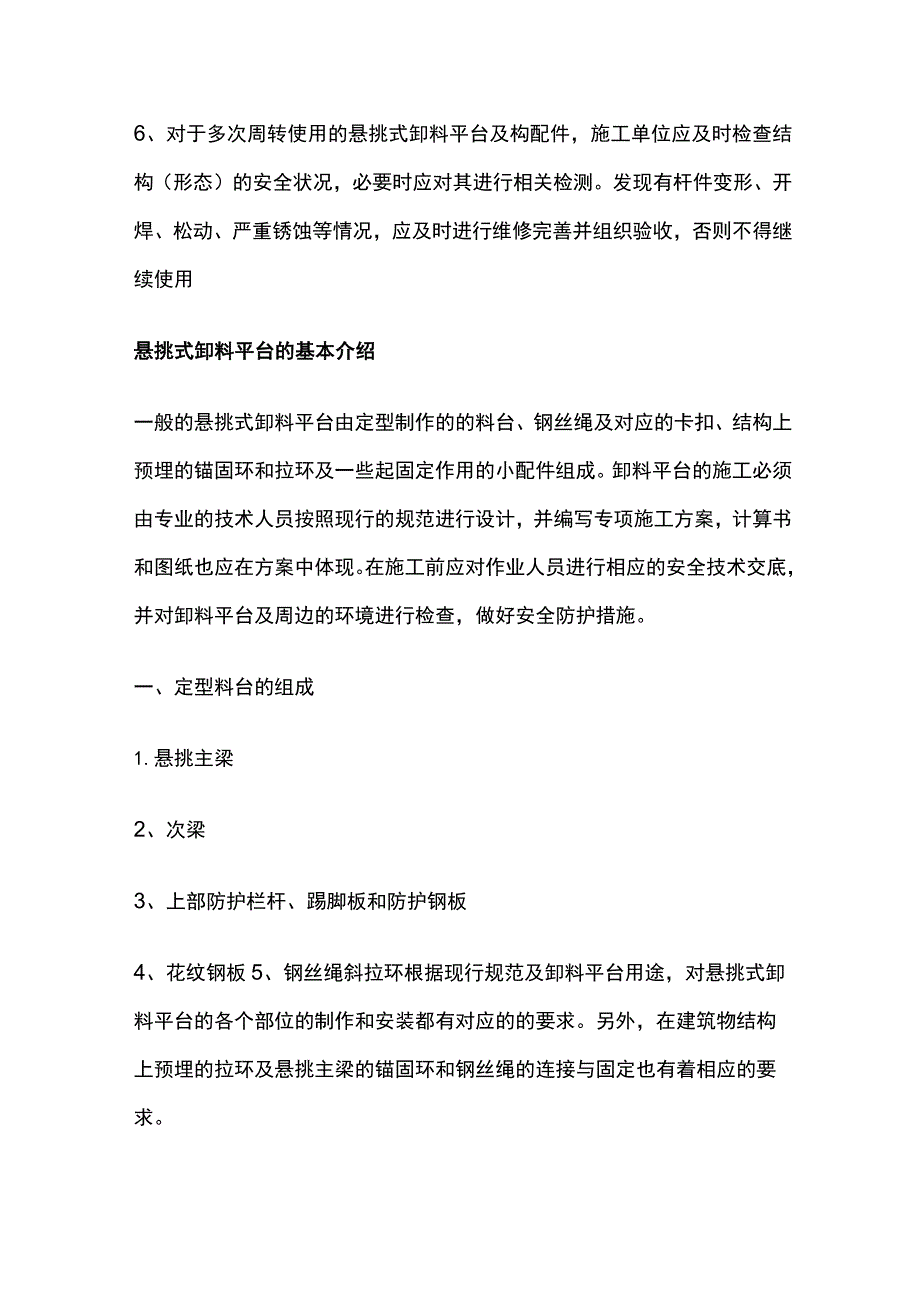

2、强风、浓雾等恶劣天气,必须停止悬挑式卸料平台安装作业。5、悬挑式卸料平台上的操作人员不应超过2人。6、对于多次周转使用的悬挑式卸料平台及构配件,施工单位应及时检查结构(形态)的安全状况,必要时应对其进行相关检测。发现有杆件变形、开焊、松动、严重锈蚀等情况,应及时进行维修完善并组织验收,否则不得继续使用悬挑式卸料平台的基本介绍一般的悬挑式卸料平台由定型制作的的料台、钢丝绳及对应的卡扣、结构上预埋的锚固环和拉环及一些起固定作用的小配件组成。卸料平台的施工必须由专业的技术人员按照现行的规范进行设计,并编写专项施工方案,计算书和图纸也应在方案中体现。在施工前应对作业人员进行相应的安全技术交底,并对卸料

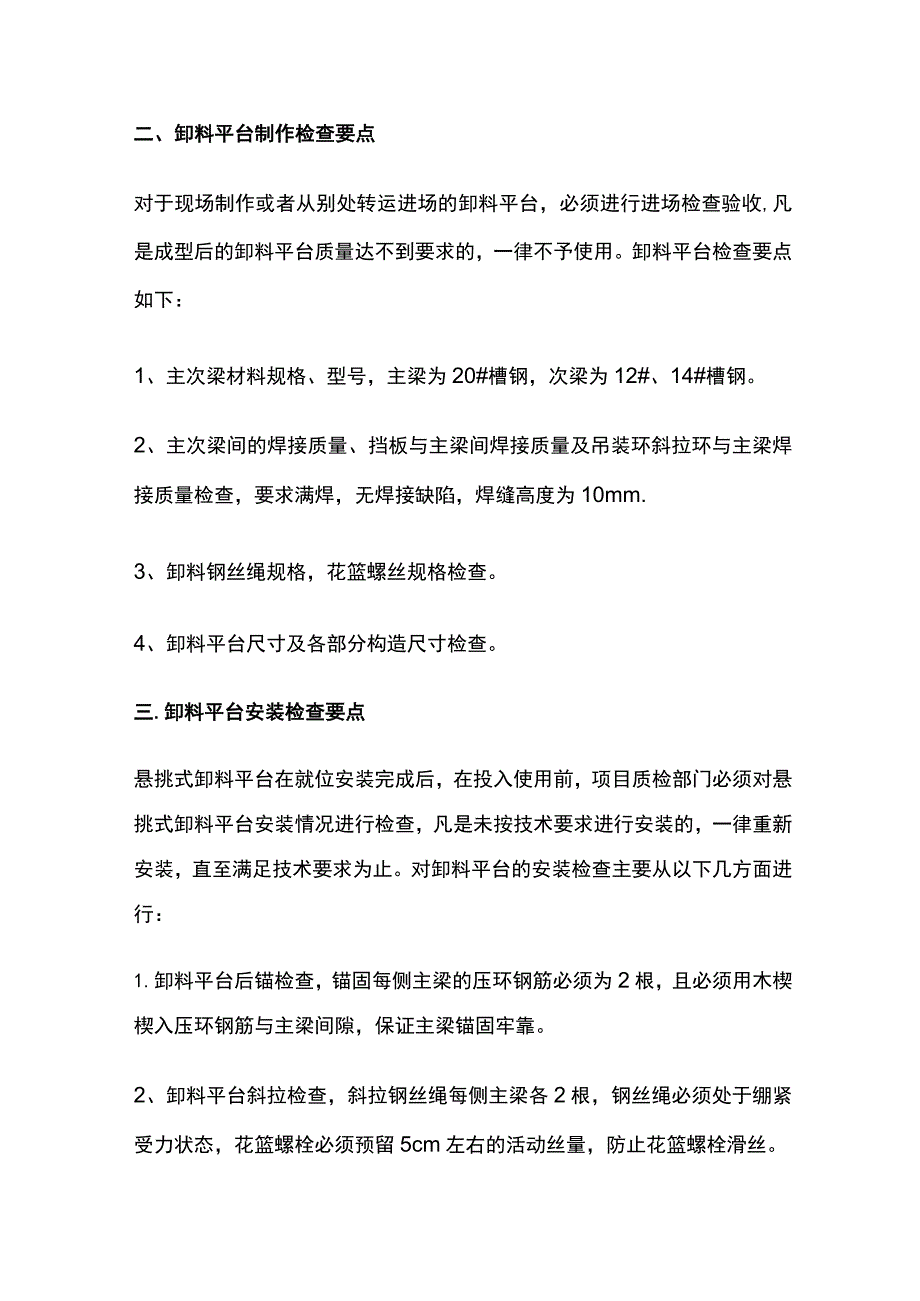

3、平台及周边的环境进行检查,做好安全防护措施。一、定型料台的组成1.悬挑主梁2、次梁3、上部防护栏杆、踢脚板和防护钢板4、花纹钢板5、钢丝绳斜拉环根据现行规范及卸料平台用途,对悬挑式卸料平台的各个部位的制作和安装都有对应的的要求。另外,在建筑物结构上预埋的拉环及悬挑主梁的锚固环和钢丝绳的连接与固定也有着相应的要求。二、卸料平台制作检查要点对于现场制作或者从别处转运进场的卸料平台,必须进行进场检查验收,凡是成型后的卸料平台质量达不到要求的,一律不予使用。卸料平台检查要点如下:1、主次梁材料规格、型号,主梁为20#槽钢,次梁为12#、14#槽钢。2、主次梁间的焊接质量、挡板与主梁间焊接质量及吊装环斜
![悬挑式卸料平台各部位检查要点全套.docx_第1页](https://www.1wenmi.com/fileroot_temp1/2023-10/11/85434acd-7fda-4628-bef3-a50f87f31bf5/85434acd-7fda-4628-bef3-a50f87f31bf51.gif)
![悬挑式卸料平台各部位检查要点全套.docx_第2页](https://www.1wenmi.com/fileroot_temp1/2023-10/11/85434acd-7fda-4628-bef3-a50f87f31bf5/85434acd-7fda-4628-bef3-a50f87f31bf52.gif)
![悬挑式卸料平台各部位检查要点全套.docx_第3页](https://www.1wenmi.com/fileroot_temp1/2023-10/11/85434acd-7fda-4628-bef3-a50f87f31bf5/85434acd-7fda-4628-bef3-a50f87f31bf53.gif)
- 配套讲稿:
如PPT文件的首页显示word图标,表示该PPT已包含配套word讲稿。双击word图标可打开word文档。
- 特殊限制:
部分文档作品中含有的国旗、国徽等图片,仅作为作品整体效果示例展示,禁止商用。设计者仅对作品中独创性部分享有著作权。
- 关 键 词:
- 悬挑式 卸料 平台 各部位 检查 要点 全套
![提示](https://www.1wenmi.com/images/bang_tan.gif)
