沉井底板施工方案.docx

上传人:p** 文档编号:519551 上传时间:2023-10-11 格式:DOCX 页数:2 大小:14.17KB
下载 相关 举报
沉井底板施工方案.docx_第1页
第1页 / 共2页
沉井底板施工方案.docx_第2页
第2页 / 共2页
亲,该文档总共2页,全部预览完了,如果喜欢就下载吧!
资源描述

《沉井底板施工方案.docx》由会员分享,可在线阅读,更多相关《沉井底板施工方案.docx(2页珍藏版)》请在第壹文秘上搜索。

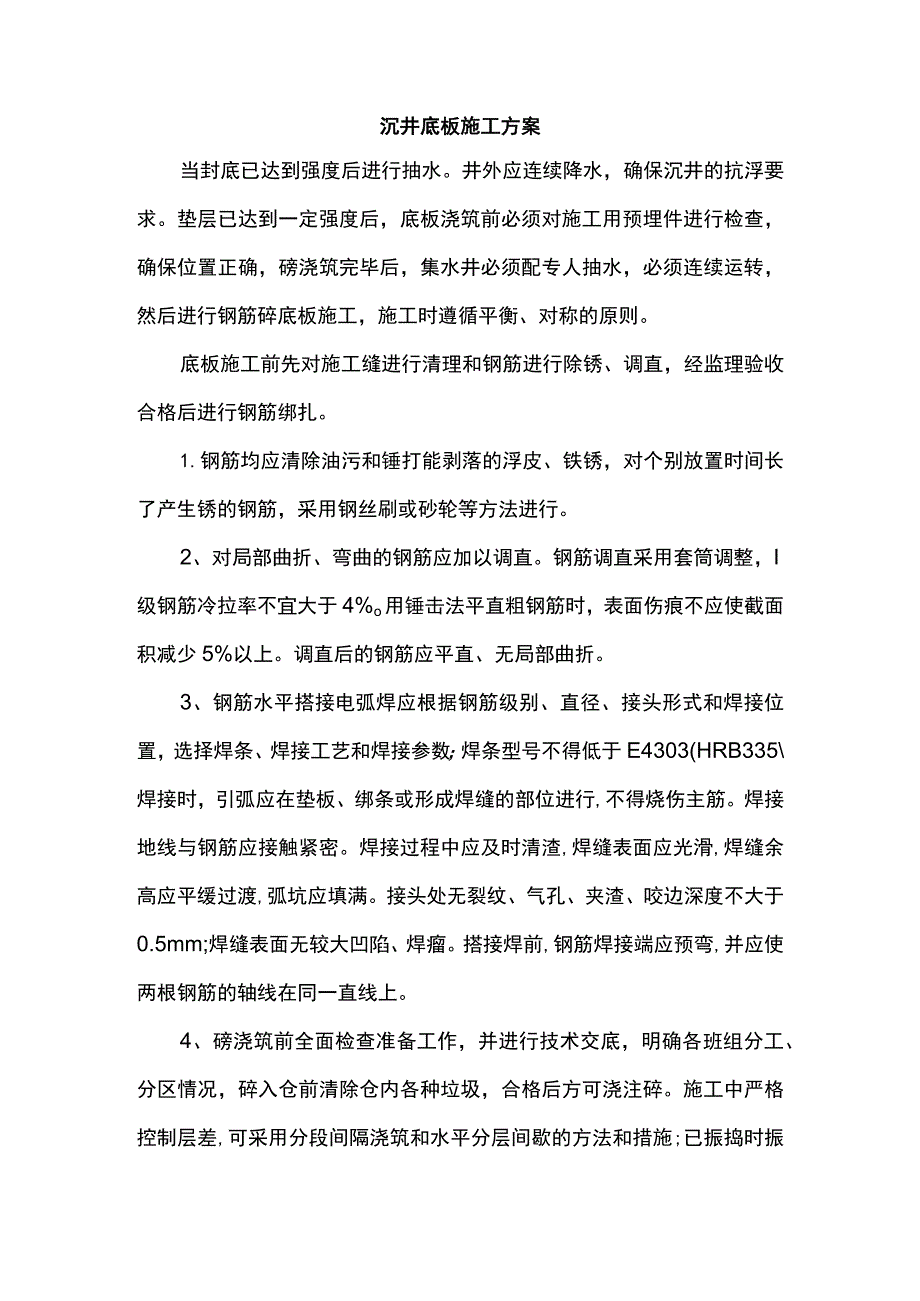

1、沉井底板施工方案当封底已达到强度后进行抽水。井外应连续降水,确保沉井的抗浮要求。垫层已达到一定强度后,底板浇筑前必须对施工用预埋件进行检查,确保位置正确,磅浇筑完毕后,集水井必须配专人抽水,必须连续运转,然后进行钢筋碎底板施工,施工时遵循平衡、对称的原则。底板施工前先对施工缝进行清理和钢筋进行除锈、调直,经监理验收合格后进行钢筋绑扎。1.钢筋均应清除油污和锤打能剥落的浮皮、铁锈,对个别放置时间长了产生锈的钢筋,采用钢丝刷或砂轮等方法进行。2、对局部曲折、弯曲的钢筋应加以调直。钢筋调直采用套筒调整,I级钢筋冷拉率不宜大于4%o用锤击法平直粗钢筋时,表面伤痕不应使截面积减少5%以上。调直后的钢筋应

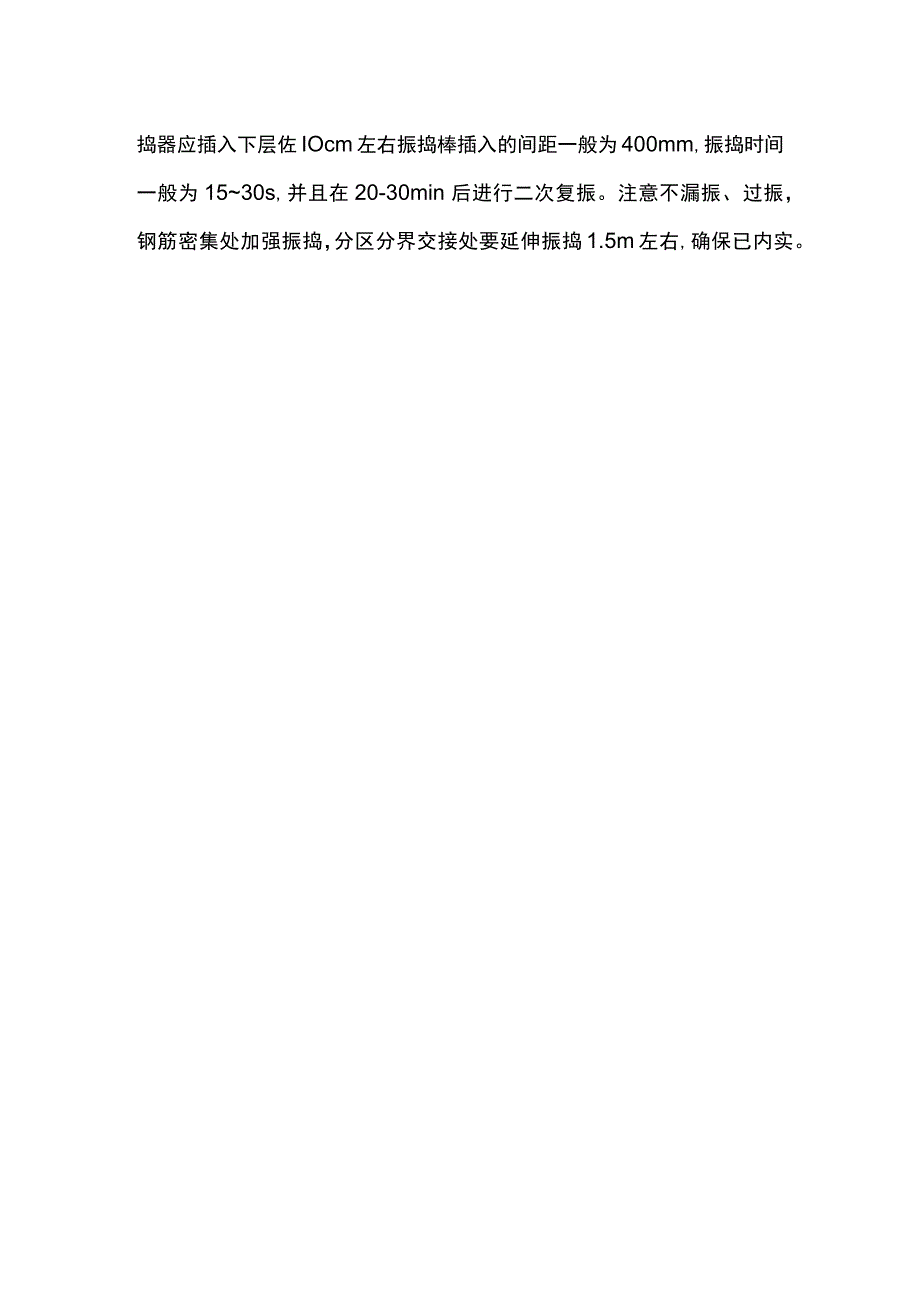

2、平直、无局部曲折。3、钢筋水平搭接电弧焊应根据钢筋级别、直径、接头形式和焊接位置,选择焊条、焊接工艺和焊接参数;焊条型号不得低于E4303(HRB335焊接时,引弧应在垫板、绑条或形成焊缝的部位进行,不得烧伤主筋。焊接地线与钢筋应接触紧密。焊接过程中应及时清渣,焊缝表面应光滑,焊缝余高应平缓过渡,弧坑应填满。接头处无裂纹、气孔、夹渣、咬边深度不大于0.5mm;焊缝表面无较大凹陷、焊瘤。搭接焊前,钢筋焊接端应预弯,并应使两根钢筋的轴线在同一直线上。4、磅浇筑前全面检查准备工作,并进行技术交底,明确各班组分工、分区情况,碎入仓前清除仓内各种垃圾,合格后方可浇注碎。施工中严格控制层差,可采用分段间隔浇筑和水平分层间歇的方法和措施;已振捣时振捣器应插入下层佐IOcm左右振捣棒插入的间距一般为400mm,振捣时间一般为1530s,并且在20-30min后进行二次复振。注意不漏振、过振,钢筋密集处加强振捣,分区分界交接处要延伸振捣1.5m左右,确保已内实。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
