沉井下沉前准备工作.docx

上传人:p** 文档编号:519552 上传时间:2023-10-11 格式:DOCX 页数:2 大小:14.48KB
下载 相关 举报
沉井下沉前准备工作.docx_第1页
第1页 / 共2页
沉井下沉前准备工作.docx_第2页
第2页 / 共2页
亲,该文档总共2页,全部预览完了,如果喜欢就下载吧!
资源描述

《沉井下沉前准备工作.docx》由会员分享,可在线阅读,更多相关《沉井下沉前准备工作.docx(2页珍藏版)》请在第壹文秘上搜索。

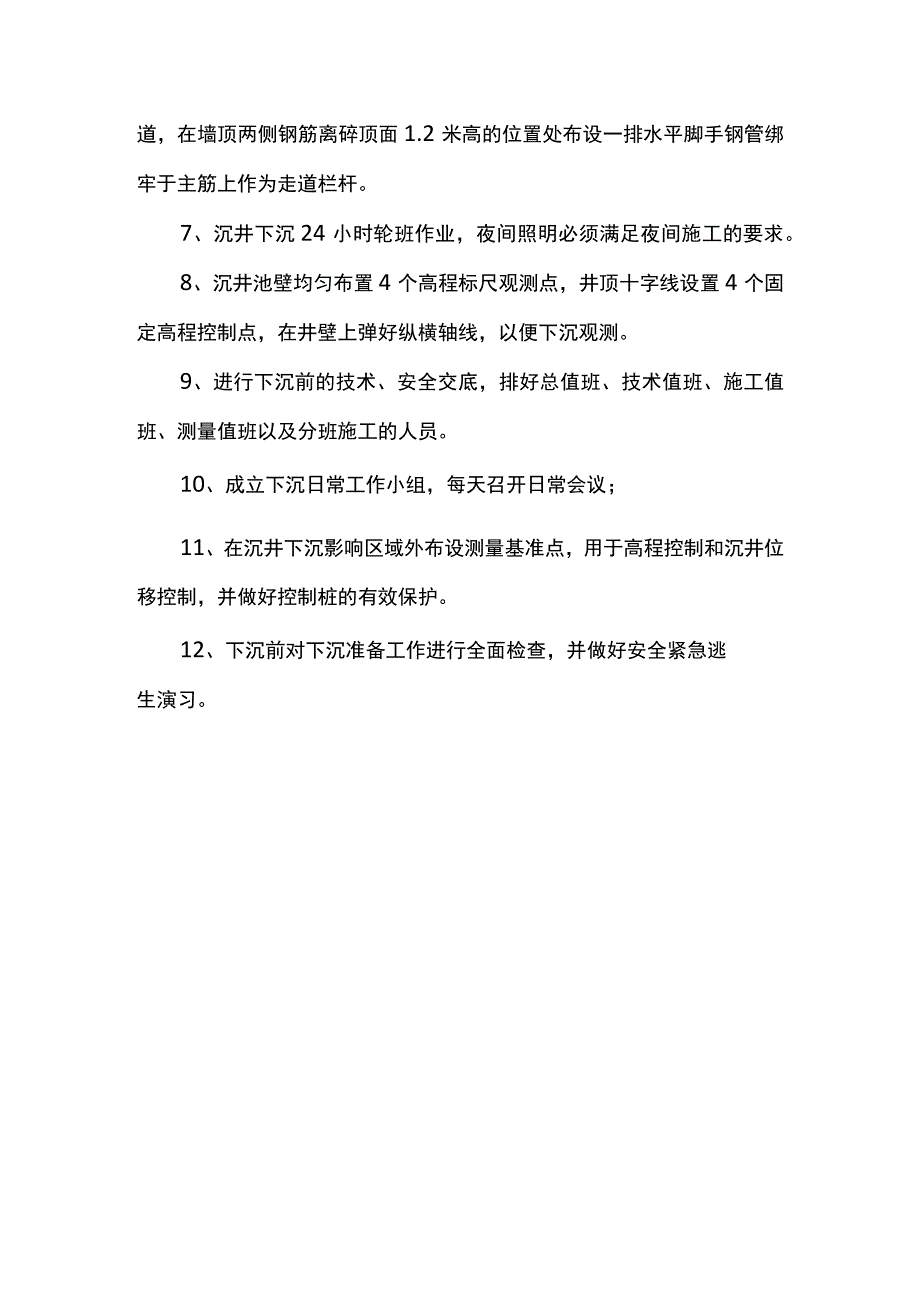

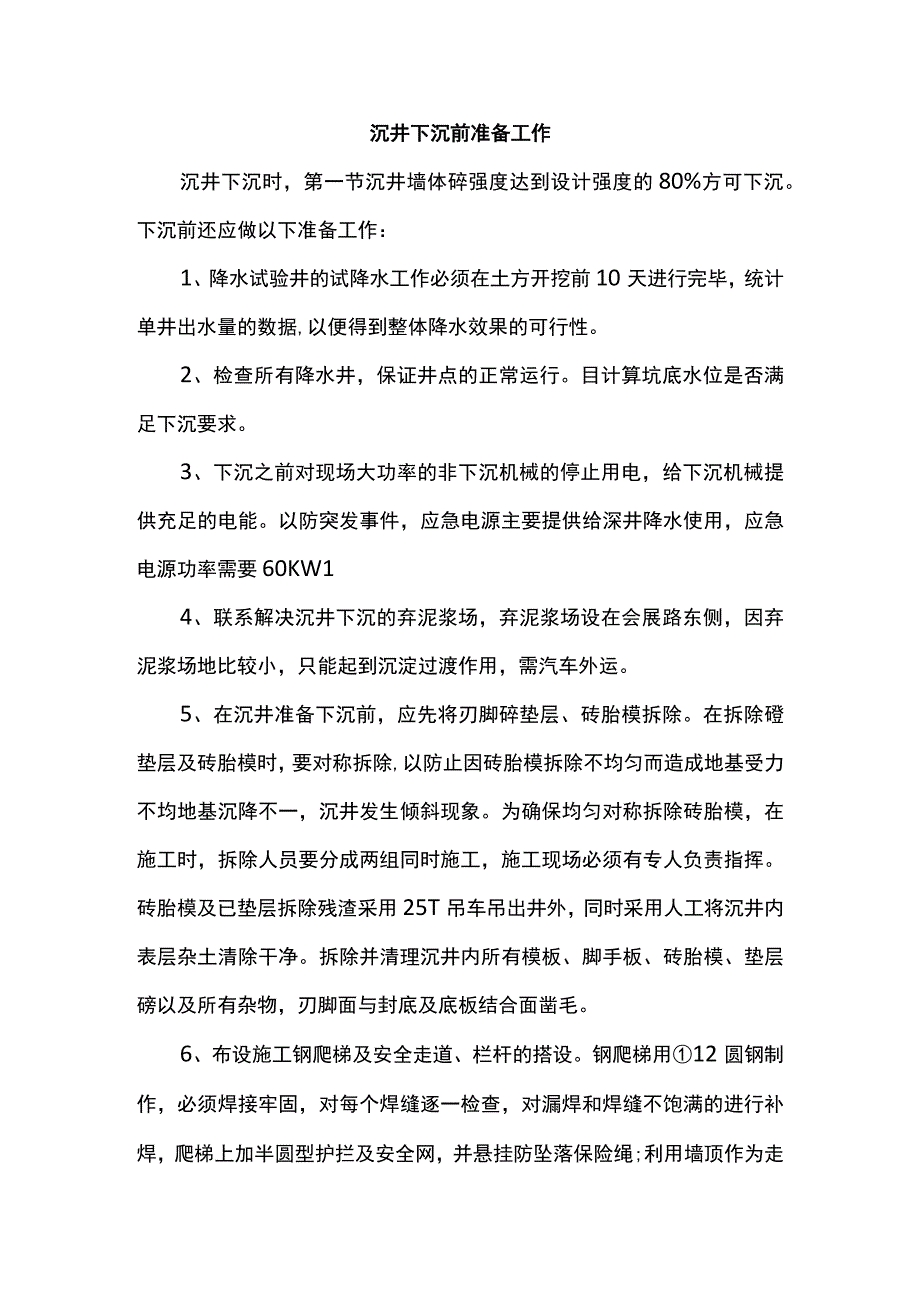

1、沉井下沉前准备工作沉井下沉时,第一节沉井墙体碎强度达到设计强度的80%方可下沉。下沉前还应做以下准备工作:1、降水试验井的试降水工作必须在土方开挖前10天进行完毕,统计单井出水量的数据,以便得到整体降水效果的可行性。2、检查所有降水井,保证井点的正常运行。目计算坑底水位是否满足下沉要求。3、下沉之前对现场大功率的非下沉机械的停止用电,给下沉机械提供充足的电能。以防突发事件,应急电源主要提供给深井降水使用,应急电源功率需要60KW14、联系解决沉井下沉的弃泥浆场,弃泥浆场设在会展路东侧,因弃泥浆场地比较小,只能起到沉淀过渡作用,需汽车外运。5、在沉井准备下沉前,应先将刃脚碎垫层、砖胎模拆除。在拆

2、除磴垫层及砖胎模时,要对称拆除,以防止因砖胎模拆除不均匀而造成地基受力不均地基沉降不一,沉井发生倾斜现象。为确保均匀对称拆除砖胎模,在施工时,拆除人员要分成两组同时施工,施工现场必须有专人负责指挥。砖胎模及已垫层拆除残渣采用25T吊车吊出井外,同时采用人工将沉井内表层杂土清除干净。拆除并清理沉井内所有模板、脚手板、砖胎模、垫层磅以及所有杂物,刃脚面与封底及底板结合面凿毛。6、布设施工钢爬梯及安全走道、栏杆的搭设。钢爬梯用12圆钢制作,必须焊接牢固,对每个焊缝逐一检查,对漏焊和焊缝不饱满的进行补焊,爬梯上加半圆型护拦及安全网,并悬挂防坠落保险绳;利用墙顶作为走道,在墙顶两侧钢筋离碎顶面1.2米高的位置处布设一排水平脚手钢管绑牢于主筋上作为走道栏杆。7、沉井下沉24小时轮班作业,夜间照明必须满足夜间施工的要求。8、沉井池壁均匀布置4个高程标尺观测点,井顶十字线设置4个固定高程控制点,在井壁上弹好纵横轴线,以便下沉观测。9、进行下沉前的技术、安全交底,排好总值班、技术值班、施工值班、测量值班以及分班施工的人员。10、成立下沉日常工作小组,每天召开日常会议;11、在沉井下沉影响区域外布设测量基准点,用于高程控制和沉井位移控制,并做好控制桩的有效保护。12、下沉前对下沉准备工作进行全面检查,并做好安全紧急逃生演习。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 事务文书

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
