深井施工方案.docx

上传人:p** 文档编号:519633 上传时间:2023-10-11 格式:DOCX 页数:2 大小:14.42KB
下载 相关 举报
深井施工方案.docx_第1页
第1页 / 共2页
深井施工方案.docx_第2页
第2页 / 共2页
亲,该文档总共2页,全部预览完了,如果喜欢就下载吧!
资源描述

《深井施工方案.docx》由会员分享,可在线阅读,更多相关《深井施工方案.docx(2页珍藏版)》请在第壹文秘上搜索。

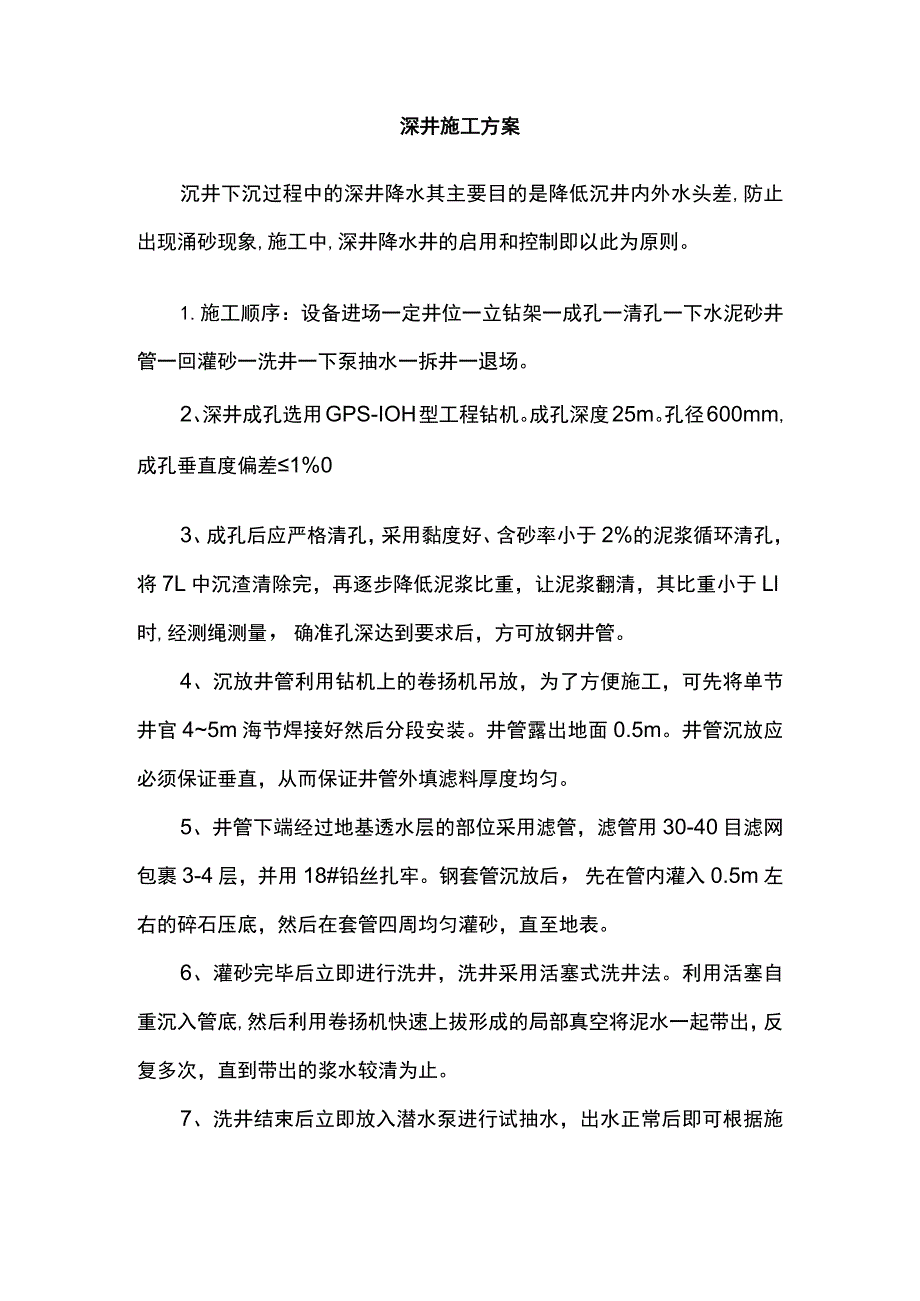

1、深井施工方案沉井下沉过程中的深井降水其主要目的是降低沉井内外水头差,防止出现涌砂现象,施工中,深井降水井的启用和控制即以此为原则。1.施工顺序:设备进场一定井位一立钻架一成孔一清孔一下水泥砂井管一回灌砂一洗井一下泵抽水一拆井一退场。2、深井成孔选用GPS-IOH型工程钻机。成孔深度25m。孔径600mm,成孔垂直度偏差1%03、成孔后应严格清孔,采用黏度好、含砂率小于2%的泥浆循环清孔,将7L中沉渣清除完,再逐步降低泥浆比重,让泥浆翻清,其比重小于Ll时,经测绳测量,确准孔深达到要求后,方可放钢井管。4、沉放井管利用钻机上的卷扬机吊放,为了方便施工,可先将单节井官45m海节焊接好然后分段安装。

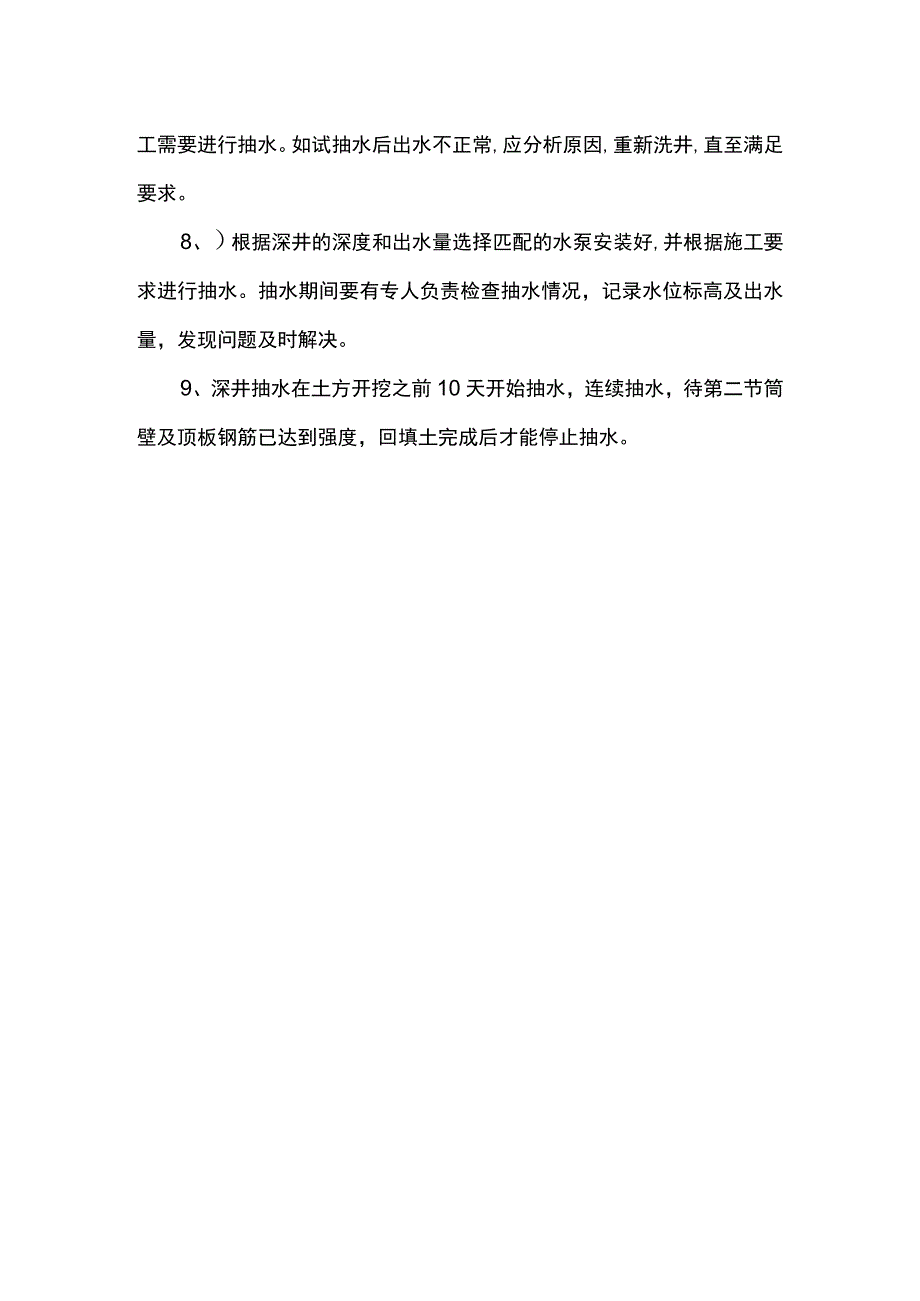

2、井管露出地面0.5m。井管沉放应必须保证垂直,从而保证井管外填滤料厚度均匀。5、井管下端经过地基透水层的部位采用滤管,滤管用30-40目滤网包裹3-4层,并用18#铅丝扎牢。钢套管沉放后,先在管内灌入0.5m左右的碎石压底,然后在套管四周均匀灌砂,直至地表。6、灌砂完毕后立即进行洗井,洗井采用活塞式洗井法。利用活塞自重沉入管底,然后利用卷扬机快速上拔形成的局部真空将泥水一起带出,反复多次,直到带出的浆水较清为止。7、洗井结束后立即放入潜水泵进行试抽水,出水正常后即可根据施工需要进行抽水。如试抽水后出水不正常,应分析原因,重新洗井,直至满足要求。8、)根据深井的深度和出水量选择匹配的水泵安装好,并根据施工要求进行抽水。抽水期间要有专人负责检查抽水情况,记录水位标高及出水量,发现问题及时解决。9、深井抽水在土方开挖之前10天开始抽水,连续抽水,待第二节筒壁及顶板钢筋已达到强度,回填土完成后才能停止抽水。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
