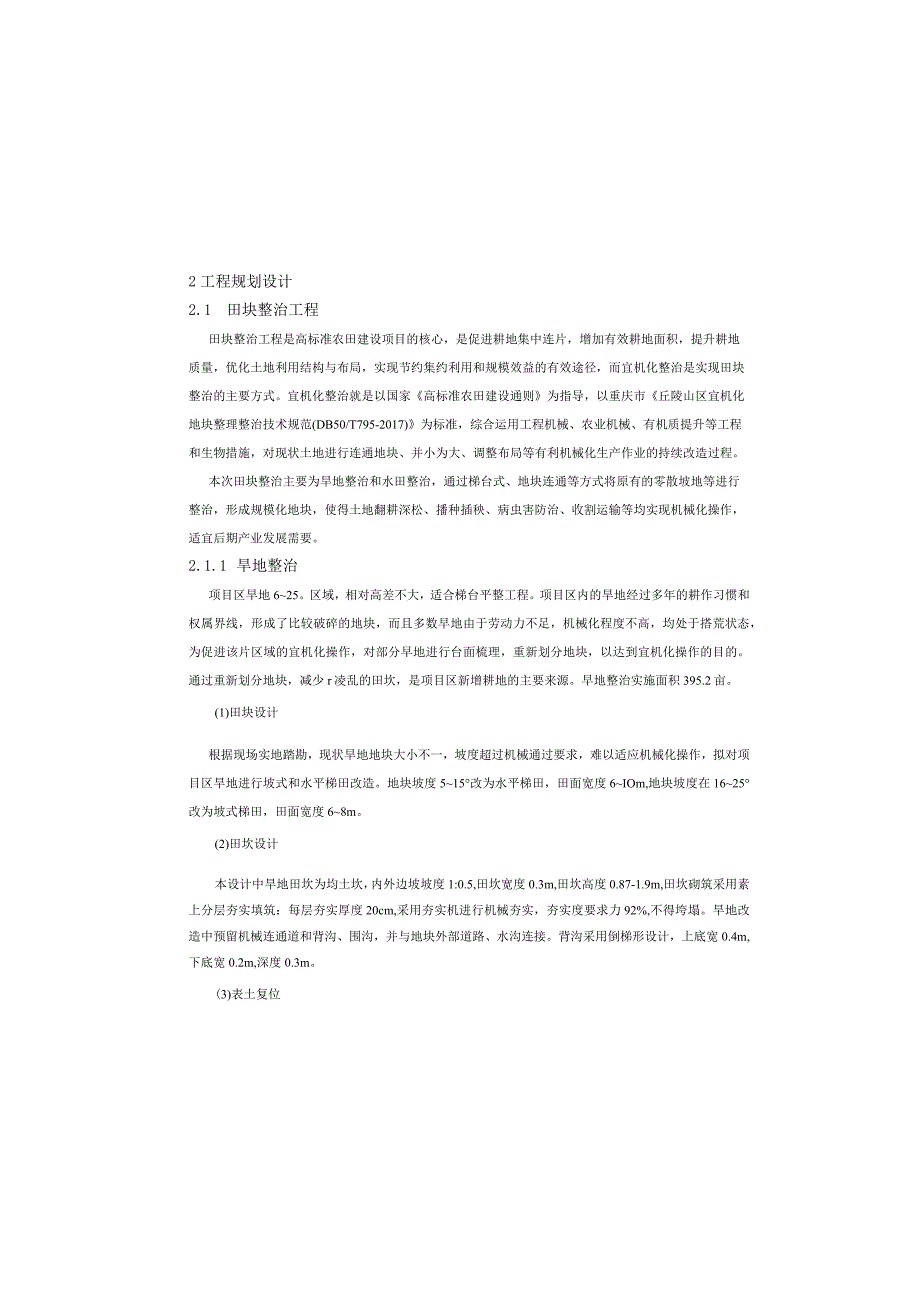

1、2工程规划设计2.1 田块整治工程田块整治工程是高标准农田建设项目的核心,是促进耕地集中连片,增加有效耕地面积,提升耕地质量,优化土地利用结构与布局,实现节约集约利用和规模效益的有效途径,而宜机化整治是实现田块整治的主要方式。宜机化整治就是以国家高标准农田建设通则为指导,以重庆市丘陵山区宜机化地块整理整治技术规范(DB50/T795-2017)为标准,综合运用工程机械、农业机械、有机质提升等工程和生物措施,对现状土地进行连通地块、并小为大、调整布局等有利机械化生产作业的持续改造过程。本次田块整治主要为旱地整治和水田整治,通过梯台式、地块连通等方式将原有的零散坡地等进行整治,形成规模化地块,使得

2、土地翻耕深松、播种插秧、病虫害防治、收割运输等均实现机械化操作,适宜后期产业发展需要。2.1.1 旱地整治项目区旱地625。区域,相对高差不大,适合梯台平整工程。项目区内的旱地经过多年的耕作习惯和权属界线,形成了比较破碎的地块,而且多数早地由于劳动力不足,机械化程度不高,均处于搭荒状态,为促进该片区域的宜机化操作,对部分早地进行台面梳理,重新划分地块,以达到宜机化操作的目的。通过重新划分地块,减少r凌乱的田坎,是项目区新增耕地的主要来源。早地整治实施面积395.2亩。(1)田块设计根据现场实地踏勘,现状旱地地块大小不一,坡度超过机械通过要求,难以适应机械化操作,拟对项目区旱地进行坡式和水平梯田

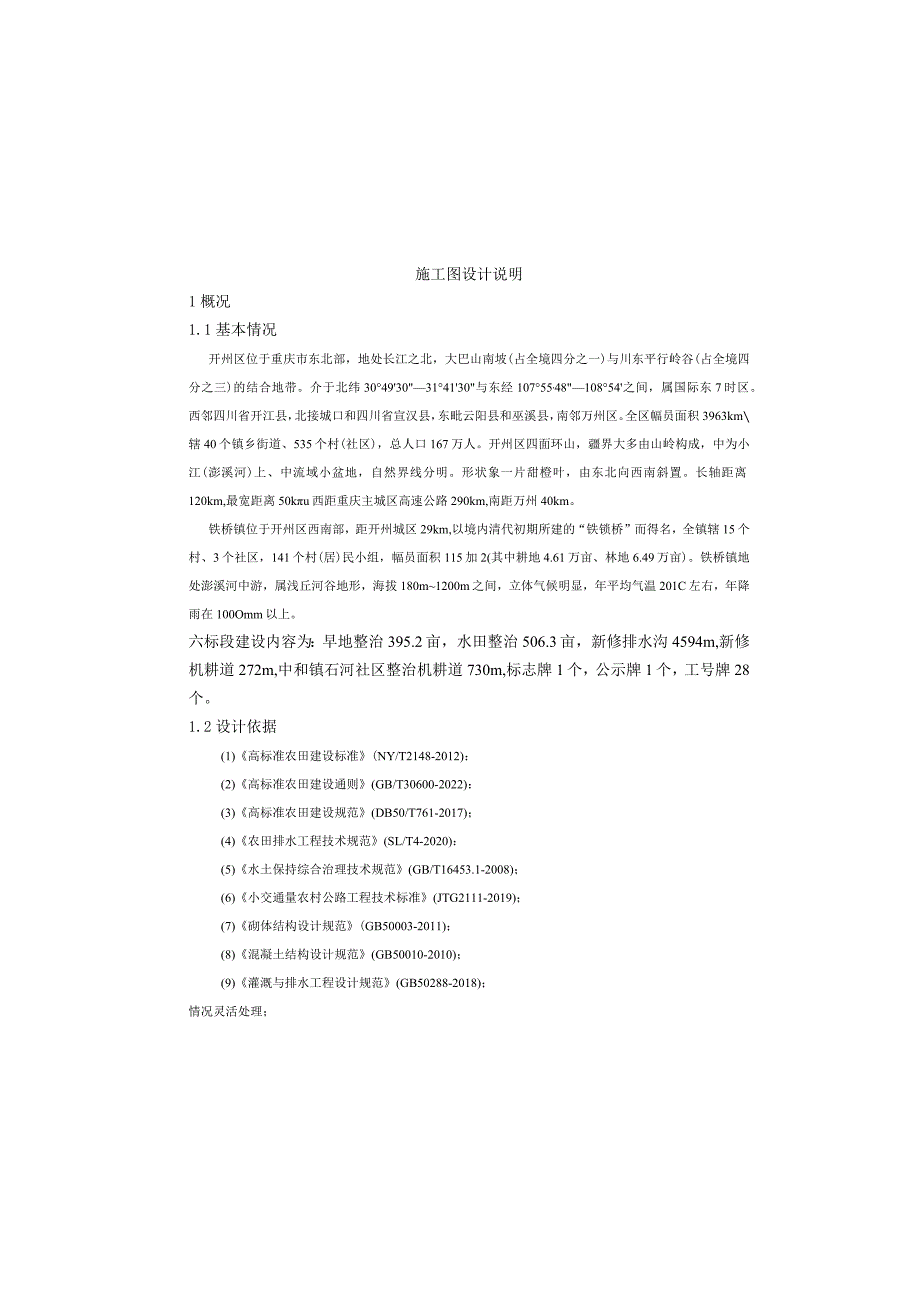

3、改造。地块坡度515改为水平梯田,田面宽度6IOm,地块坡度在1625改为坡式梯田,田面宽度68m。(2)田坎设计本设计中旱地田坎为均土坎,内外边坡坡度1:0.5,田坎宽度0.3m,田坎高度0.87-1.9m,田坎砌筑采用素上分层夯实填筑:每层夯实厚度20cm,采用夯实机进行机械夯实,夯实度要求力92%,不得垮塌。旱地改造中预留机械连通道和背沟、围沟,并与地块外部道路、水沟连接。背沟采用倒梯形设计,上底宽0.4m,下底宽0.2m,深度0.3m。(3)表土复位施工图设计说明1概况1.1基本情况开州区位于重庆市东北部,地处长江之北,大巴山南坡(占全境四分之一)与川东平行岭谷(占全境四分之三)的结合

4、地带。介于北纬304930314130与东经10755,4810854之间,属国际东7时区。西邻四川省开江县,北接城口和四川省宣汉县,东毗云阳县和巫溪县,南邻万州区。全区幅员面积3963km辖40个镇乡街道、535个村(社区),总人口167万人。开州区四面环山,疆界大多由山岭构成,中为小江(澎溪河)上、中流域小盆地,自然界线分明。形状象一片甜橙叶,由东北向西南斜置。长轴距离120km,最宽距离50ku西距重庆主城区高速公路290km,南距万州40km。铁桥镇位于开州区西南部,距开州城区29km,以境内清代初期所建的“铁锁桥”而得名,全镇辖15个村、3个社区,141个村(居)民小组,幅员面积11

5、5加2(其中耕地4.61万亩、林地6.49万亩)。铁桥镇地处澎溪河中游,属浅丘河谷地形,海拔180m1200m之间,立体气候明显,年平均气温201C左右,年降雨在100Omm以上。六标段建设内容为:早地整治395.2亩,水田整治506.3亩,新修排水沟4594m,新修机耕道272m,中和镇石河社区整治机耕道730m,标志牌1个,公示牌1个,工号牌28个。1.2设计依据(1)高标准农田建设标准(NY/T2148-2012):(2)高标准农田建设通则(GB/T30600-2022):(3)高标准农田建设规范(DB50/T761-2017);(4)农田排水工程技术规范(SL/T4-2020):(5)

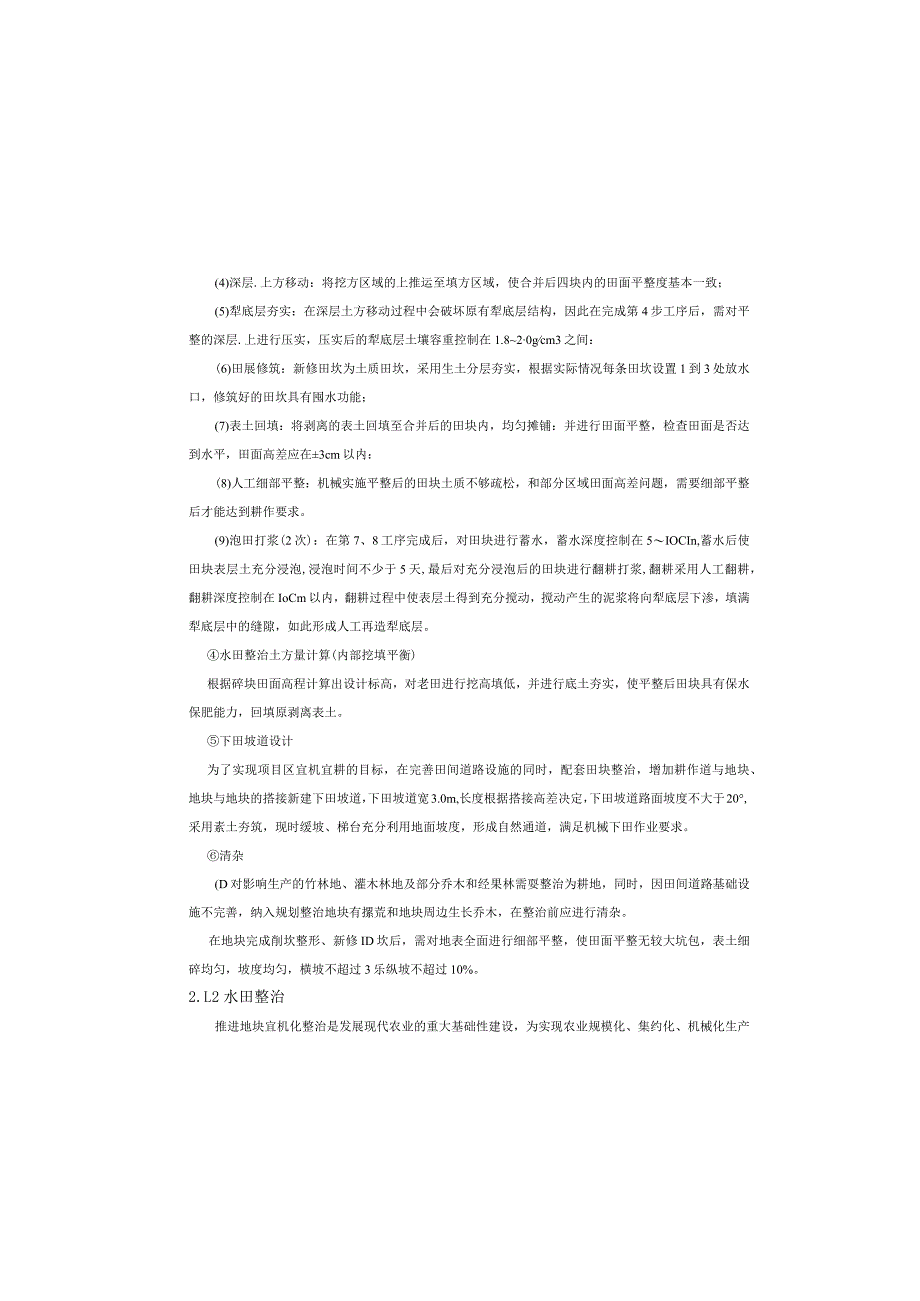

6、水土保持综合治理技术规范(GB/T16453.1-2008);(6)小交通量农村公路工程技术标准(JTG2111-2019);(7)砌体结构设计规范(GB50003-2011);(8)混凝土结构设计规范(GB50010-2010);(9)灌溉与排水工程设计规范(GB50288-2018);情况灵活处理;(4)深层.上方移动:将挖方区域的上推运至填方区域,使合并后四块内的田面平整度基本一致;(5)犁底层夯实:在深层土方移动过程中会破坏原有犁底层结构,因此在完成第4步工序后,需对平整的深层.上进行压实,压实后的犁底层土壤容重控制在1.820gcm3之间:(6)田展修筑:新修田坎为土质田坎,采用生土

7、分层夯实,根据实际情况每条田坎设置1到3处放水口,修筑好的田坎具有囤水功能;(7)表土回填:将剥离的表土回填至合并后的田块内,均匀摊铺:并进行田面平整,检查田面是否达到水平,田面高差应在3cm以内:(8)人工细部平整:机械实施平整后的田块土质不够疏松,和部分区域田面高差问题,需要细部平整后才能达到耕作要求。(9)泡田打浆(2次):在第7、8工序完成后,对田块进行蓄水,蓄水深度控制在5IOCIn,蓄水后使田块表层土充分浸泡,浸泡时间不少于5天,最后对充分浸泡后的田块进行翻耕打浆,翻耕采用人工翻耕,翻耕深度控制在IoCm以内,翻耕过程中使表层土得到充分搅动,搅动产生的泥浆将向犁底层下渗,填满犁底层

8、中的缝隙,如此形成人工再造犁底层。水田整治土方量计算(内部挖填平衡)根据碎块田面高程计算出设计标高,对老田进行挖高填低,并进行底土夯实,使平整后田块具有保水保肥能力,回填原剥离表土。下田坡道设计为了实现项目区宜机宜耕的目标,在完善田间道路设施的同时,配套田块整治,增加耕作道与地块、地块与地块的搭接新建下田坡道,下田坡道宽3.0m,长度根据搭接高差决定,下田坡道路面坡度不大于20,采用素土夯筑,现时缓坡、梯台充分利用地面坡度,形成自然通道,满足机械下田作业要求。清杂(D对影响生产的竹林地、灌木林地及部分乔木和经果林需耍整治为耕地,同时,因田间道路基础设施不完善,纳入规划整治地块有摞荒和地块周边生

9、长乔木,在整治前应进行清杂。在地块完成削坎整形、新修ID坎后,需对地表全面进行细部平整,使田面平整无较大坑包,表土细碎均匀,坡度均匀,横坡不超过3乐纵坡不超过10%。2.L2水田整治推进地块宜机化整治是发展现代农业的重大基础性建设,为实现农业规模化、集约化、机械化生产创造前提条件,使农业获得规模效益,提高生产力,减少劳动力需求,增加农民收入。根据项目区地形和土壤条件结合产业发展规划定位,水田整治区域主要以有机水稻种植为主,根据种植作物的基本要求,结合项目区自然条件、高标准农田工程建设标准、耕作方式等,通过田块归并,田坎整形,消除边角地,形成较大连片的条田区域,配套机耕道方便机械耕作。水田整治面

10、积377.75亩。水田整治地面坡度6以下的水田区域,是高标准农田重点建设区域。根据坡度和地形条件,形成近似长方形或等宽弧形田块。项目现有田块除极少已成方形之外,大多数田块不规则,形成尖角机械无法进行耕作,同时,原有耕作区以冬水田一季早稻和再生稻为主,经过整治需要满足水旱轮作。田块规划。根据地形条件确定,上下高差05m以内的田块进行归并,田块不出现尖角和死角。原则上只对原田坎进行整理取直,消除田块尖角和死角,对相邻田块高差在50Cm以内的田块进行合并,满足宜机宜耕。田坎设计。以规划田块为指导,现场根据地形、基础设施、田面高差等进行调整。田坎设计不能使田块出现小于60度的死角,田块上下高差不大于1

11、.5m,相邻田块高差不大于05m。田坎设计顶宽0.5m,高出田面0.3m,顶宽0.5m,内坡1:0.1,外坡率1:0.51:1,采用素土夯筑,新筑田块必须从犁底层以下开始筑基,根据田块大小在田坎上应设置放水口。水田整治施工设计(1)开缺放水:放干后进行挖沟漉水,开挖土沟规格为0.8m(宽)1.Om(深),开挖密度为500mhm2,田块内开挖土沟呈树枝状均匀布置,待田面水彻底滤干后再进行一下步操作;(2)挖除田展:将拟进行条En整治的田块内田埋挖除,运到指定地点堆放:(3)表土剥离:在指定条田区域内,对挖填高差大于20Cm的田块进行表土剥离,剥离厚度为30cm,剥离的表土堆放在指定区域,由于堆放

12、时间短,对堆放高度、形状不做要求,可根据实际节约投资、符合环境保护的原则进行拉坡设计。最大纵坡12%。由于本次设计道路与许多现状道路、人行道相交,纵断面设计时已考虑与对应道路衔接、坡度顺接。施工单位应注意结合现场,对在道路相交处注意圆顺。(3)横断面设计泥结石路面:路面宽设计3.Om,新修机耕道先进行路基开挖,碾压平整夯实,压实度达到95乐再铺设IOCm厚泥结碎石路面。路面保持2%的横坡,使路面水排出不积于路中。根据地形设置磴边沟。混凝土路面:路面宽设计3.0m3.5m,基层设计为50mm碎石路基,面层为20Omnl厚C25混凝土路面,振捣平整。新修机耕道先进行路基开挖,碾压平整夯实,压实度达

13、到95%上。路而保持僚的倾斜度,使路面水排出不积于路中。根据地形设置险边沟。沥青混凝土路面:路面宽设计3.0m-4.5m,基层设计为15Omnl厚水泥稳定碎石基层水泥含量4%+15Omm厚水泥稳定碎石基层水泥含量5斩面层为中粒式沥青校Ae-16面层7cm厚,振捣平整。新修机耕道先进行路基开挖,碾压平整夯实,压实度达到95%上。路面保持2%的倾斜度,使路面水排出不积于路中。根据地形设置碎边沟。(4)错车道本项目新修田间道道由于路面宽度限制,小型机械无法在路面部分完成错车动作,因此沿线需布置错车道,错车道选择位置为平坦且通视条件好的路段。采用倒梯形结构,上顶长IOnh沿行车道方向即下顶长20m,即

14、其两侧各宽出5m的三角区域,错车位超出路面宽度为2.0m。(5)平交口新建田间机耕道或改建田间机耕道与其它道路相交时应逐个单独布置平交口,平面交叉范围内的纵坡应尽可能平缓,纵坡宜小于3%,困难地段不宜大于5%:道路交叉口最小转弯半径为6m,相交道路设计高程不一致时应设置连接段,连接段坡度不大于15。,平交口做法与所在田间机耕道相同。2.4其他工程新修公示牌采用项目工程竣工公示标志牌标准图,正面公示内容根据实际情况进行填写,标识及文字排版参照关于规范统一高标准,农田国家标识的通知农办建(2020)7号文件,新建公示牌基座及墙体采用C20钢筋混凝土现浇,基座高度0.65m,宽度0.7,加,长2.8

15、m,基础平行于地面,公示牌墙体高1.5m,宽0.24m,长2.0m,地面线以下根据不同的地质结构进行处理至能够承载公示牌主体,主体表面瓷砖包边结合处要求安全吻合,版面材质为8mm厚白本项目清杂采用人工清杂与机械清杂相结合,对乔木和竹林,采用人工伐树、截断、砍枝,就地地堆放,由农户自行组织外运,机械统一对树根进行开挖,土地整治范围内不能残留树根,特别姑能萌芽的树根,如竹根、刺槐等。荒草地、灌木林地由机械统除杂,对杂草、藤蔓进行切碎后就地深埋于旱地中。(2)坟地和电杆等处理。田块整治工程需对进行土方移动,会原有坟地、电杆、已硬化道路及其他建筑造成影响,为保障相关建筑安全,一边开挖距离大于3m,对有

16、蓄水及其他重要设施应大于5m,开挖边坡不小于1:1。2. 2灌溉与排水工程修建排水沟4594m,排水沟内空断面尺寸为0.5*0.5m,边墙采用M7.5砖砌边墙厚度180r三,底板采用IOCm厚C20粒现浇。沟槽开挖如出现软基,应挖除,超挖部分需用块石做加固处理;沟渠与道路相交处需设置过水涵;沟墙需留设放水口,即侧墙浇筑时预留部分缺口,位置、宽度和深度根据实际地形情况确定。2.3田间道路工程道路工程是高标准农田建设的重要组成部分,关系到农业生产、交通运输、农民生活和农业机械化等诸多需求。田间机耕道同农业生产作业过程直接相联系,其布局要求有利于田间生产和劳动管理,既要考虑人宙作业的要求,又要为机械化
