钻井工程技术要求及管理办法全套.docx

上传人:p** 文档编号:520425 上传时间:2023-10-11 格式:DOCX 页数:7 大小:19.34KB
下载 相关 举报
钻井工程技术要求及管理办法全套.docx_第1页
第1页 / 共7页
钻井工程技术要求及管理办法全套.docx_第2页
第2页 / 共7页
钻井工程技术要求及管理办法全套.docx_第3页
第3页 / 共7页
钻井工程技术要求及管理办法全套.docx_第4页
第4页 / 共7页
钻井工程技术要求及管理办法全套.docx_第5页
第5页 / 共7页
钻井工程技术要求及管理办法全套.docx_第6页
第6页 / 共7页
钻井工程技术要求及管理办法全套.docx_第7页
第7页 / 共7页
亲,该文档总共7页,全部预览完了,如果喜欢就下载吧!
资源描述

《钻井工程技术要求及管理办法全套.docx》由会员分享,可在线阅读,更多相关《钻井工程技术要求及管理办法全套.docx(7页珍藏版)》请在第壹文秘上搜索。

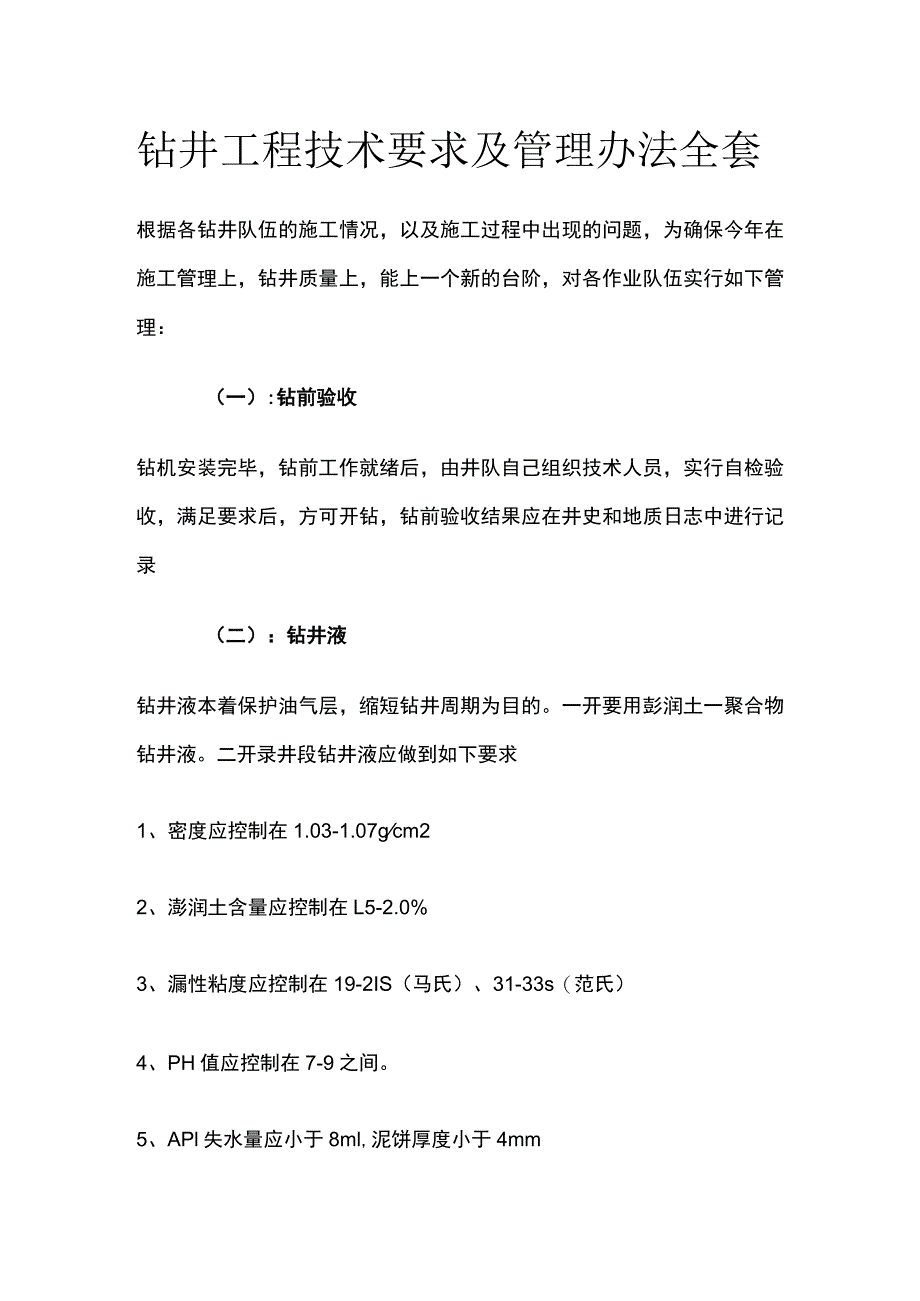

1、钻井工程技术要求及管理办法全套根据各钻井队伍的施工情况,以及施工过程中出现的问题,为确保今年在施工管理上,钻井质量上,能上一个新的台阶,对各作业队伍实行如下管理:(一):钻前验收钻机安装完毕,钻前工作就绪后,由井队自己组织技术人员,实行自检验收,满足要求后,方可开钻,钻前验收结果应在井史和地质日志中进行记录(二):钻井液钻井液本着保护油气层,缩短钻井周期为目的。一开要用彭润土一聚合物钻井液。二开录井段钻井液应做到如下要求1、密度应控制在1.03-1.07gcm22、澎润土含量应控制在L5-2.0%3、漏性粘度应控制在19-2IS(马氏)、31-33s(范氏)4、PH值应控制在7-9之间。5、A

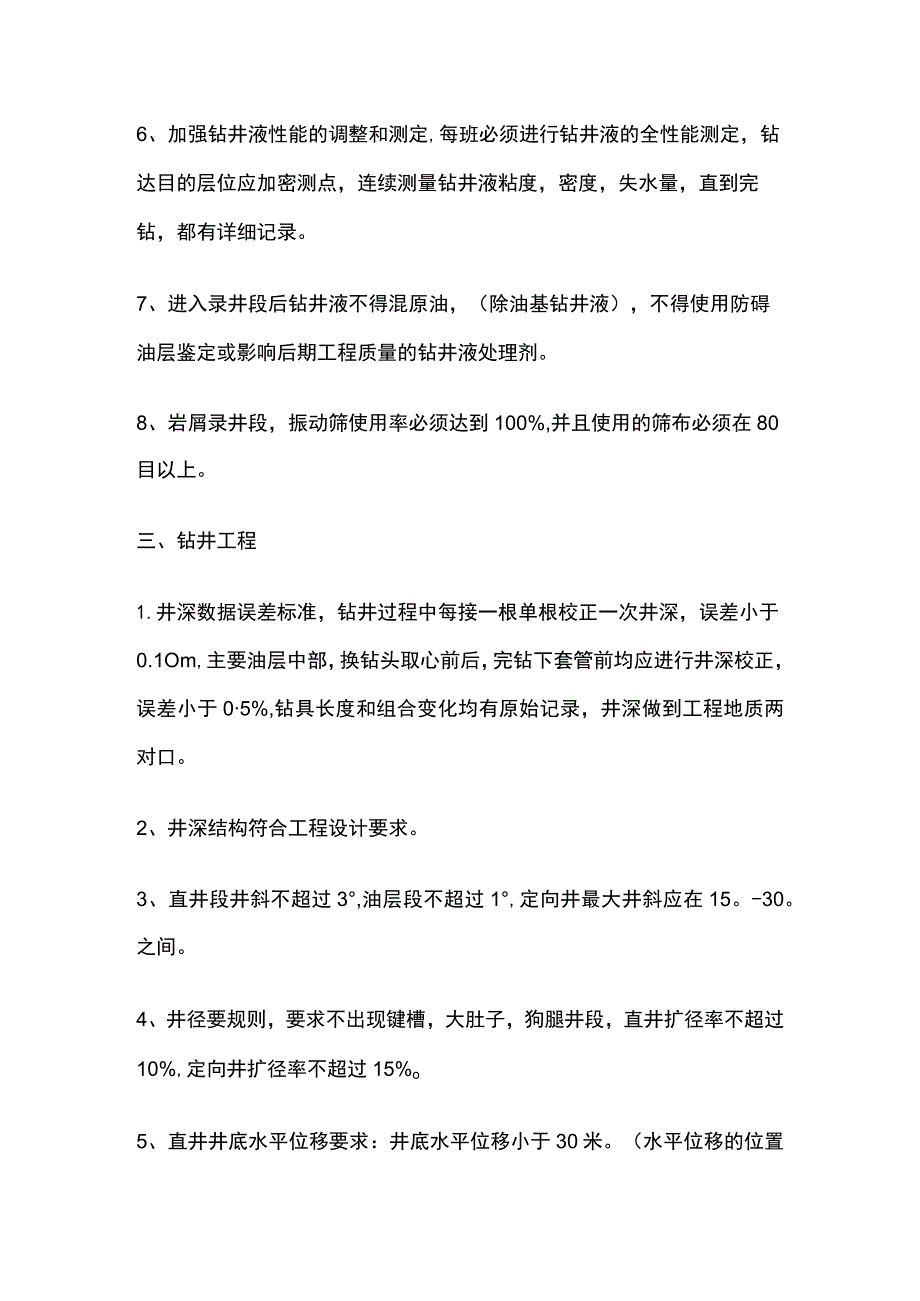

2、Pl失水量应小于8ml,泥饼厚度小于4mm6、加强钻井液性能的调整和测定,每班必须进行钻井液的全性能测定,钻达目的层位应加密测点,连续测量钻井液粘度,密度,失水量,直到完钻,都有详细记录。7、进入录井段后钻井液不得混原油,(除油基钻井液),不得使用防碍油层鉴定或影响后期工程质量的钻井液处理剂。8、岩屑录井段,振动筛使用率必须达到100%,并且使用的筛布必须在80目以上。三、钻井工程1.井深数据误差标准,钻井过程中每接一根单根校正一次井深,误差小于0.1Om,主要油层中部,换钻头取心前后,完钻下套管前均应进行井深校正,误差小于05%,钻具长度和组合变化均有原始记录,井深做到工程地质两对口。2、井

3、深结构符合工程设计要求。3、直井段井斜不超过3,油层段不超过1,定向井最大井斜应在15。-30。之间。4、井径要规则,要求不出现键槽,大肚子,狗腿井段,直井扩径率不超过10%,定向井扩径率不超过15%o5、直井井底水平位移要求:井底水平位移小于30米。(水平位移的位置指的是该井最后一个目的层顶部的实钻位置与井口垂线之间的水平距离)6、定向井应按要求中靶,中靶半径小于30mo7、全角变化率:直井连续三点不超过2025m,定向井连续三点不超过3o100mo8、定向井增斜率为2-325m09、套管入井前必须认真检查是否有伤痕,裂缝等缺陷,并应清洗丝扣,大量尺寸,按秩序编号排列整齐,详细记录。10、完

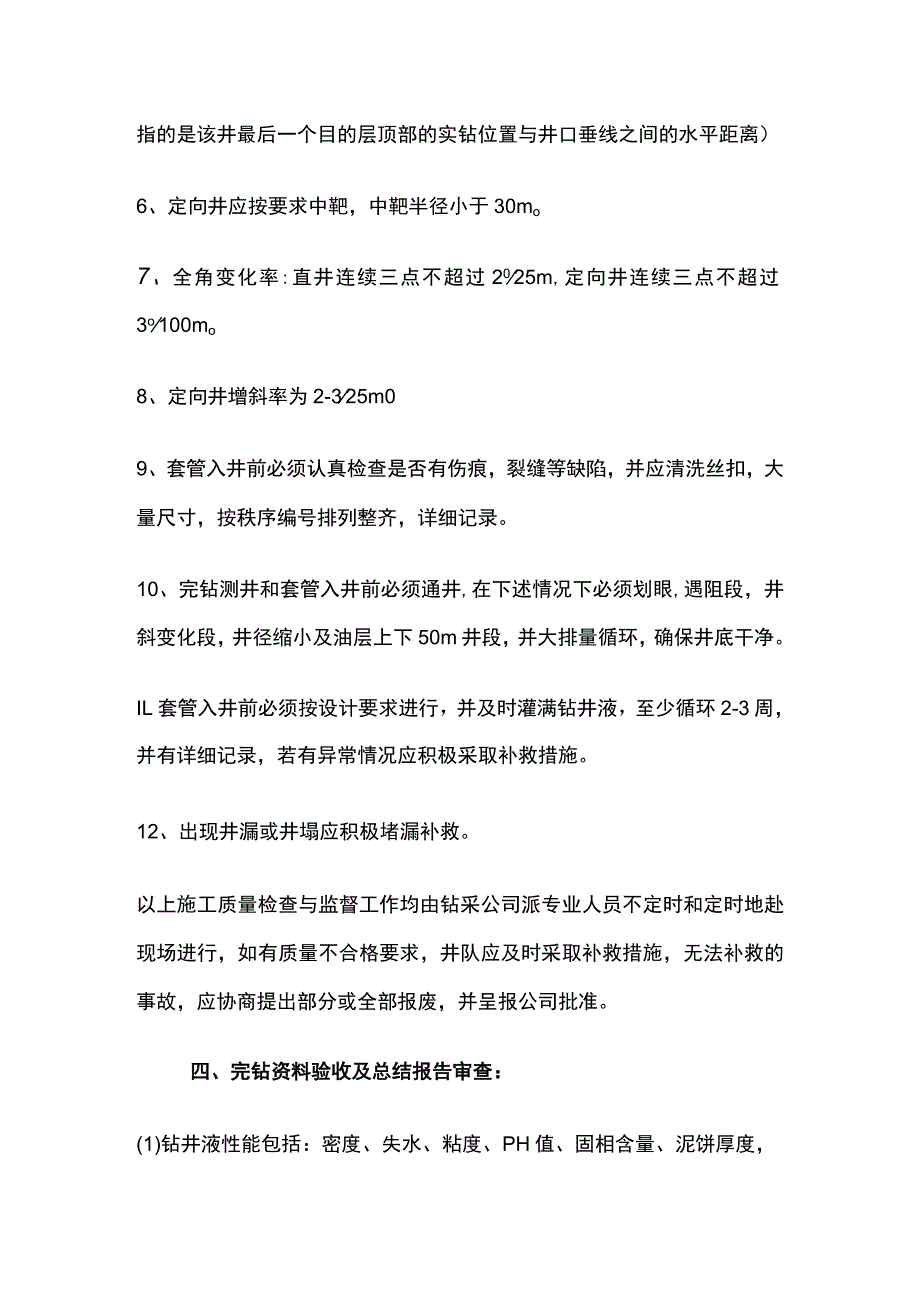

4、钻测井和套管入井前必须通井,在下述情况下必须划眼,遇阻段,井斜变化段,井径缩小及油层上下50m井段,并大排量循环,确保井底干净。IL套管入井前必须按设计要求进行,并及时灌满钻井液,至少循环2-3周,并有详细记录,若有异常情况应积极采取补救措施。12、出现井漏或井塌应积极堵漏补救。以上施工质量检查与监督工作均由钻采公司派专业人员不定时和定时地赴现场进行,如有质量不合格要求,井队应及时采取补救措施,无法补救的事故,应协商提出部分或全部报废,并呈报公司批准。四、完钻资料验收及总结报告审查:(1)钻井液性能包括:密度、失水、粘度、PH值、固相含量、泥饼厚度,以及缸套、冲次、排量、压力。钻井液性能测定要

5、有详细记录。钻井液维护措施有详细记录。钻井液成本审核后要详实填写(附在钻井液史后面)。(2)钻井工程部分。(3)验收资料内容。1、钻井工程班报表2、钻具及套管入井记录3、单点测斜记录4、钻井井史记录5、定向井完井报告各种报表要如实填写,切实反映钻井过程的各个环节,资料验收合格后,才能作为单井付款依据。五.钻井质量管理办法:甲乙双方在重合同,守信誉,互惠互利的前提下,制订如下管理办法,促使双方相互配合,增强信任,发挥合同效力,提高工程质量,顺利完成各项任务:(一)开钻前根据地质设计编写工程设计,交技术科审核后方可施工,未经审核和批准而擅自开钻施工者,扣除该工程费用的3%o(二)完井周期定为:直井

6、15日内,定向井20日内,逾期未完钻者(除双方公认为不可抗拒因素外)拖延一天按每天扣除4000元结算。(三)直井井斜大于3。或油层段大于I0,根据情节扣除工程费用的1-10%,定向井全角变化率(狗腿度)连续三点超过3o100m时,根据情节扣除工程费的5-10%o(四)定向井的井眼轨迹必须符合有关设计,不符合设计者扣除该工种费用的l-10%o(五)直井平均井径大于237.5mm,定向井平均井径大于248.3mm(钻头直径215.9mm),根据情节扣除该工程费用的l-10%(六)定向井不中靶成直井水平位移超过要求,根据情节扣除该工程费用的5-25%,且该工程为不合格工程。(七)必须有固控设备和钻井

7、液性能测定仪,否则不允许开钻。(八)录井段钻井液性能:1.密度超过1.07gcm3,根据情节扣除该工程费用的1-5%,并调整泥浆性能。2、漏斗粘度小于19s,扣除该工程费用的2-5%,并调整泥浆性能。3、API值失水量大于8ml或泥饼厚度大于4mm,扣除该工程费用的2-10%,并调整泥浆性能。4、PH值小于7或大于9扣除该工程费用的0.1-2%,并调整泥浆性能。5、发现钻井液使用影响录井和后期工程质量的药品(如KCL磺化沥青等)或维护措施(除油基钻井液)混油,拒不更换者,扣除该工程费用的IO-15%,并调整泥浆性能。6、振动筛筛布必须用80目以上,否则扣除该工程费用的1-5%。7、避免稀释钻井液过程加水过量和过猛,否则停钻处理。8、测井前,井队要彻底处理泥浆、清除台阶,确保电测一次成功,遇阻通井超过两次,扣除该工程费用的1-5%。9、套管入井前必须通井,未通井下套管扣除该工程费用5000元,造成事故,一切损失由井队自行负责。10、下套管必须按套管入井设计进行,一经发现不按要求施工,扣除工程费用3000-7000元。11、应及时、准确的向甲方反馈当日钻井情况,不得虚报进度,一经发现,扣除该工程费用原1-3%。12、各种资料必须在完钻10日内交清,资料如果验收不合格,不予结算该井工程费用。13、以上技术要求是立足本地区油田的特征,结合现有科技条件制定。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 管理/人力资源 > 工程管理

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
