《XX电器股份有限公司交流高压环网开关设备箱型固定式金属封闭开关设备装配过程检验记录(2023年).docx》由会员分享,可在线阅读,更多相关《XX电器股份有限公司交流高压环网开关设备箱型固定式金属封闭开关设备装配过程检验记录(2023年).docx(6页珍藏版)》请在第壹文秘上搜索。

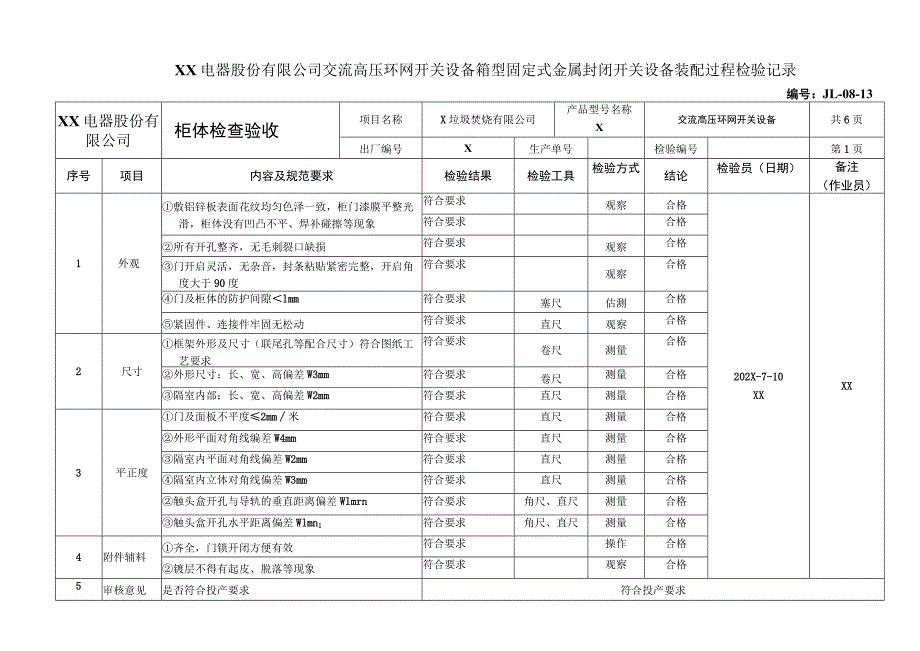

1、XX电器股份有限公司交流高压环网开关设备箱型固定式金属封闭开关设备装配过程检验记录编号:JL-08-13XX电器股份有限公司柜体检查验收项目名称X垃圾焚烧有限公司产品型号名称X交流高压环网开关设备共6页出厂编号X生产单号检验编号第1页序号项目内容及规范要求检验结果检验工具检验方式结论检验员(日期)备注(作业员)1外观敷铝锌板表面花纹均匀色泽一致,柜门漆膜平整光滑,柜体没有凹凸不平、焊补碰擦等现象符合要求观察合格202X-7-10XXXX符合要求合格所有开孔整齐,无毛刺裂口缺损符合要求观察合格门开启灵活,无杂音,封条粘贴紧密完整,开启角度大于90度符合要求观察合格门及柜体的防护间隙lmm符合要求
2、塞尺估测合格紧固件、连接件牢固无松动符合要求直尺观察合格2尺寸框架外形及尺寸(联尾孔等配合尺寸)符合图纸工艺要求符合要求卷尺测量合格外形尺寸:长、宽、高偏差W3mm符合要求卷尺测量合格隔室内部:长、宽、高偏差W2mm符合要求直尺测量合格3平正度门及面板不平度2mm米符合要求直尺测量合格外形平面对角线编差W4mm符合要求直尺测量合格隔室内平面对角线偏差W2mm符合要求直尺测量合格隔室内立体对角线偏差W3mm符合要求直尺测量合格触头盒开孔与导轨的垂直距离偏差Wlmrn符合要求角尺、直尺测量合格触头盒开孔水平距离偏差Wlmnl符合要求角尺、直尺测量合格4附件辅料齐全,门锁开闭方便有效符合要求操作合格

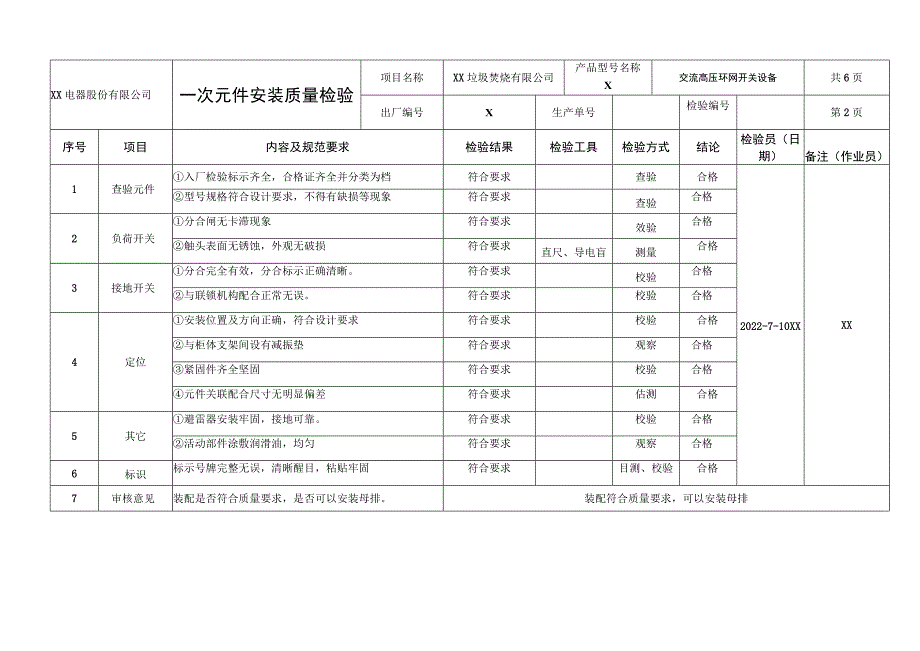

3、镀层不得有起皮、脱落等现象符合要求观察合格5审核意见是否符合投产要求符合投产要求XX电器股份有限公司一次元件安装质量检验项目名称XX垃圾焚烧有限公司产品型号名称X交流高压环网开关设备共6页出厂编号X生产单号检验编号第2页序号项目内容及规范要求检验结果检验工具检验方式结论检验员(日期)备注(作业员)1查验元件入厂检验标示齐全,合格证齐全并分类为档符合要求查验合格2022-7-10XXXX型号规格符合设计要求,不得有缺损等现象符合要求查验合格2负荷开关分合闸无卡滞现象符合要求效验合格触头表面无锈蚀,外观无破损符合要求直尺、导电盲测量合格3接地开关分合完全有效,分合标示正确清晰。符合要求校验合格与联

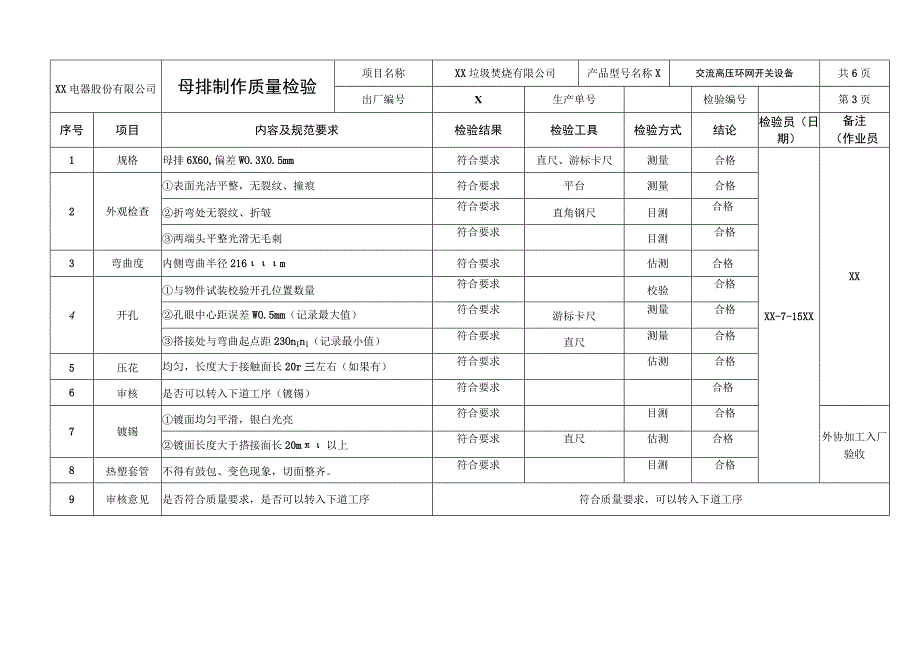

4、锁机构配合正常无误。符合要求校验合格4定位安装位置及方向正确,符合设计要求符合要求校验合格与柜体支架间设有减振垫符合要求观察合格紧固件齐全坚固符合要求校验合格元件关联配合尺寸无明显偏差符合要求估测合格5其它避雷器安装牢固,接地可靠。符合要求校验合格活动部件涂敷润滑油,均匀符合要求观察合格6标识标示号牌完整无误,清晰醒目,粘贴牢固符合要求目测、校验合格7审核意见装配是否符合质量要求,是否可以安装母排。装配符合质量要求,可以安装母排XX电器股份有限公司母排制作质量检验项目名称XX垃圾焚烧有限公司产品型号名称X交流高压环网开关设备共6页出厂编号X生产单号检验编号第3页序号项目内容及规范要求检验结果检
5、验工具检验方式结论检验员(日期)备注(作业员1规格母排6X60,偏差WO.3X0.5mm符合要求直尺、游标卡尺测量合格XX-7-15XXXX2外观检查表面光洁平整,无裂纹、撞痕符合要求平台测量合格折弯处无裂纹、折皱符合要求直角钢尺目测合格两端头平整光滑无毛刺符合要求目测合格3弯曲度内侧弯曲半径216m符合要求估测合格4开孔与物件试装校验开孔位置数量符合要求校验合格孔眼中心距误差WO.5mm(记录最大值)符合要求游标卡尺测量合格搭接处与弯曲起点距23OnInl(记录最小值)符合要求直尺测量合格5压花均匀,长度大于接触面长20r三左右(如果有)符合要求估测合格6审核是否可以转入下道工序(镀锡)符合
6、要求合格7镀锡镀面均匀平滑,银白光亮符合要求目测合格外协加工入厂验收镀面长度大于搭接面长20m以上符合要求直尺估测合格8热塑套管不得有鼓包、变色现象,切面整齐。符合要求目测合格9审核意见是否符合质量要求,是否可以转入下道工序符合质量要求,可以转入下道工序XX电器股份有限公司母排安装质量检验项目名称XX垃圾焚烧有限公司产品型号名称X交流高压环网开关设备共6页出厂编号X生产单号检验编号第4页序号项目内容及规范要求检验结果检验工具检验方式结论检验员(日期)备注(作业员)1外观相序颜色相符符合要求目测合格XX-7-15XXXX标示醒目,完整,粘贴牢固符合要求目测合格2电气间隙母线(包括坚固件)最小电气
7、间隙N125mm155mm合格母线之间(记录最小值)符合要求直尺测量合格母线与柜体之间(记录最小值)符合要求直尺测量合格母线与其它二次元件之间(记录最小值)符合要求直尺测量合格3连接搭接符合设计要求,搭接面必须涂导电音符合要求目测合格坚固件齐全是否镀锌、连接方向正确,拧紧后露出2-3牙丝符合要求目测合格4接触面间隙塞尺(0.05X1Onlm)插入深度6m符合要求合格母线室(记录最大值)100*10塞尺测量合格电缆室(记录最大值)100*10塞尺测量合格其它隔室(记录最大值)符合要求塞尺测量合格5是否构成磁回路相邻螺栓垫片间净距3mm(记录最小值)5mm直尺估测合格6放电母线(包括紧固装置)有无
8、明显棱角无目测合格7其它一次线接地排固牢完整,接地编织线正确齐全完整齐全校对合格8审核意见安装质量是否符合要求安装质量符合要求XX电器股份有限公司二次元件安装质量检验项目名称XX垃圾焚烧有限公司产品型号名称X交流高压环网开关设备共6页出厂编号X生产单号检验编号第5页序号项目内容及规范要求检验结果检验工具检验方式结论检验员(日期)备注(作业员)1查验元器件根据图纸要求,查验有否缺损情况符合要求校验合格XX-7-17XXXX是否有错装、漏装无校验合格金属屑等异物是否处理干净符合要求观察合格2核查合格证核查各种元器件合格证及入厂检验标识有校验合格将所有合格证分类归档有校验合格3安装紧固元器件定位正确
9、,牢固无歪斜符合要求校验、校对合格紧固零件齐全、螺钉宜露出45牙目测合格4电气间隙导电体与裸露不带电导体间26mm150mm直尺测量合格导电体之间212mm260mm直尺测量合格加热器等与母线(一次线)之间2125mm300mm直尺测量合格5端子排各类端子完整、拆卸角方向便于安装符合要求目测合格标识完整、清晰,符合图示要求符合要求校对合格固定端子紧固,备用端子配件齐全符合要求目测合格6兀件布局符合设计要求留出合理的走线空间符合要求校对合格元件之间无碰擦电气干扰等不利影响符合要求目测合格7标识所有元件必要的标示牌号码等完整无误,清晰醒目,粘贴牢固符合要求目测合格8审核意见装配质量是否符合要求,是
10、否可以配线装配质量符合要求,可以配线XX电器股份有限公司二次接线质量检验项目名称XX垃圾焚烧有限公司产品型号名称HX交流高压环网开关设备共6页出厂编号X生产单号检验编号第6页序号项目内容及规范要求检验结果检验工具检验方式结论检验员(日期)备注(作业员)1导线质量型号规格符合要求符合要求目测合格XX-7-17XXXX配线颜色符合标准,色泽一致符合要求目测合格不得有破损接头等现象符合要求目测合格2标识标号管标记正确完整,排列整齐符合要求校验合格读示方向正确,字迹清晰符合要求目测合格3接线牢固,不得有松动现象符合要求校验合格连接处不应在有明显裸露导体符合要求目测合格4布线横平竖直,整齐美观,没有明显交叉现象符合要求目测合格穿过金属孔时,有绝缘圈保护符合要求目测合格过门导线应有保护缠绕管套符合要求目测合格5扎线线束分布均匀,扎线距离适当符合要求观测合格行线槽的出线口光滑无明显棱角目测合格6接线正确性每根导线都必须套有号码管,并与接线图相符符合要求校对合格对连接点逐一进行检查,接线是否正确,不可遗漏以查过电子蜂鸣器测试合格7其它接线头等其它杂物清理干净已清扫目测合格8审核接线质量是否符合要求接线质量符合要求
