(新)XX公司钢结构施工技术交底.docx

上传人:p** 文档编号:530745 上传时间:2023-10-16 格式:DOCX 页数:13 大小:32.52KB
下载 相关 举报
(新)XX公司钢结构施工技术交底.docx_第1页
第1页 / 共13页
(新)XX公司钢结构施工技术交底.docx_第2页
第2页 / 共13页
(新)XX公司钢结构施工技术交底.docx_第3页
第3页 / 共13页
(新)XX公司钢结构施工技术交底.docx_第4页
第4页 / 共13页
(新)XX公司钢结构施工技术交底.docx_第5页
第5页 / 共13页
(新)XX公司钢结构施工技术交底.docx_第6页
第6页 / 共13页
(新)XX公司钢结构施工技术交底.docx_第7页
第7页 / 共13页
(新)XX公司钢结构施工技术交底.docx_第8页
第8页 / 共13页
(新)XX公司钢结构施工技术交底.docx_第9页
第9页 / 共13页
(新)XX公司钢结构施工技术交底.docx_第10页
第10页 / 共13页
亲,该文档总共13页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《(新)XX公司钢结构施工技术交底.docx》由会员分享,可在线阅读,更多相关《(新)XX公司钢结构施工技术交底.docx(13页珍藏版)》请在第壹文秘上搜索。

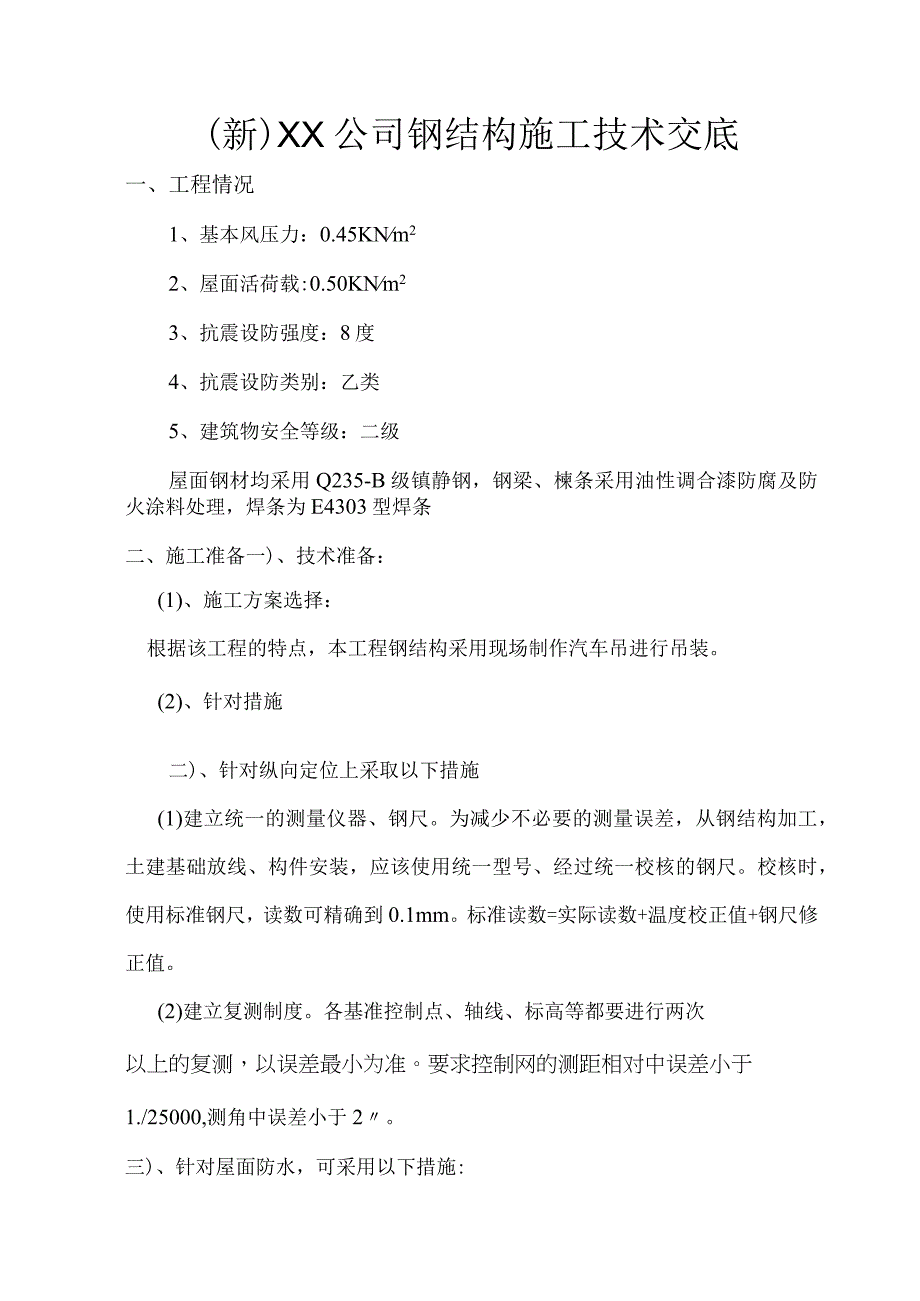

1、(新)XX公司钢结构施工技术交底一、工程情况1、基本风压力:0.45KNm22、屋面活荷载:0.50KNm23、抗震设防强度:8度4、抗震设防类别:乙类5、建筑物安全等级:二级屋面钢材均采用Q235-B级镇静钢,钢梁、楝条采用油性调合漆防腐及防火涂料处理,焊条为E4303型焊条二、施工准备一)、技术准备:(1)、施工方案选择:根据该工程的特点,本工程钢结构采用现场制作汽车吊进行吊装。(2)、针对措施二)、针对纵向定位上采取以下措施(1)建立统一的测量仪器、钢尺。为减少不必要的测量误差,从钢结构加工,土建基础放线、构件安装,应该使用统一型号、经过统一校核的钢尺。校核时,使用标准钢尺,读数可精确到

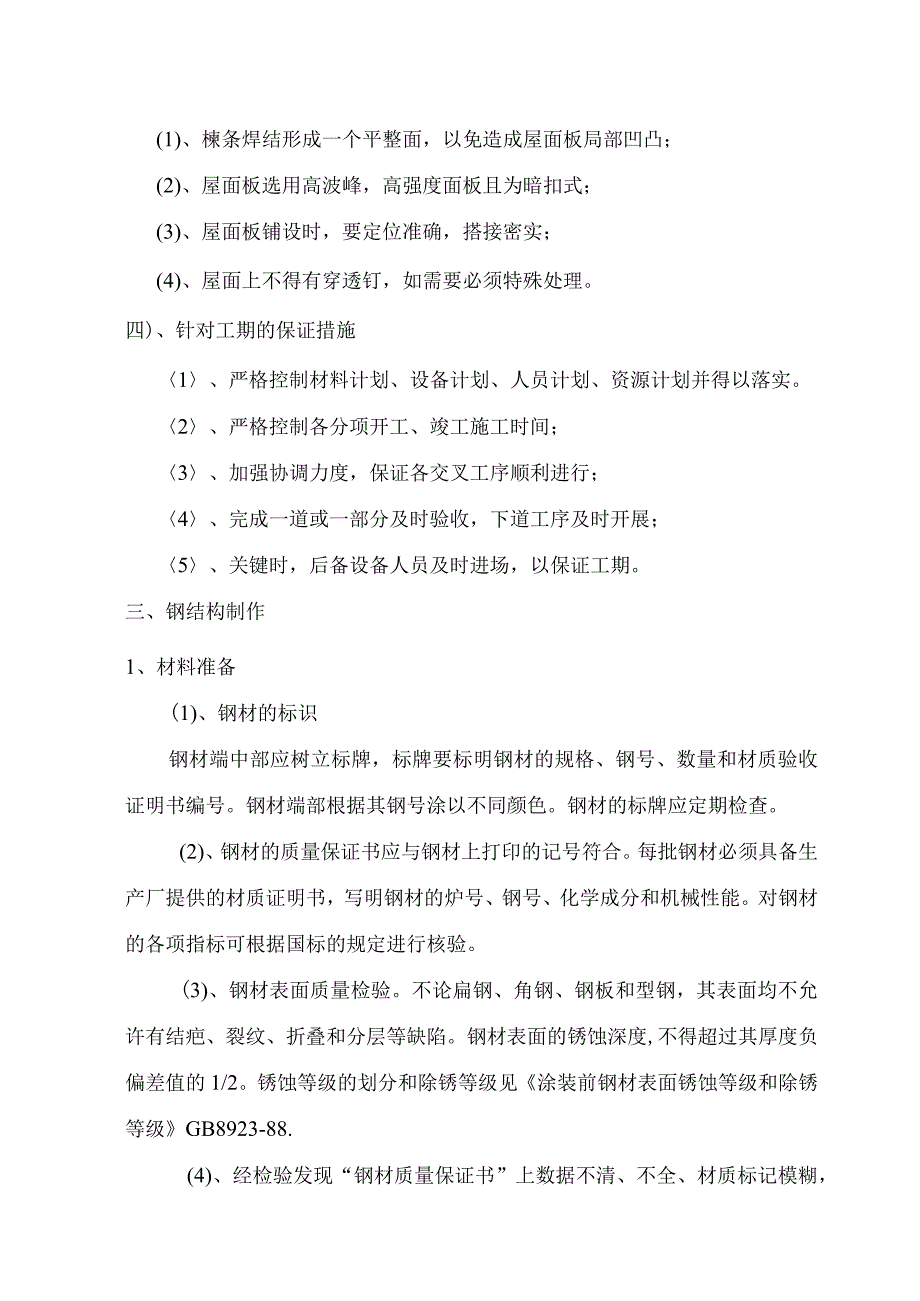

2、0.1mm。标准读数=实际读数+温度校正值+钢尺修正值。(2)建立复测制度。各基准控制点、轴线、标高等都要进行两次以上的复测,以误差最小为准。要求控制网的测距相对中误差小于1./25000,测角中误差小于2。三)、针对屋面防水,可采用以下措施:(1)、楝条焊结形成一个平整面,以免造成屋面板局部凹凸;(2)、屋面板选用高波峰,高强度面板且为暗扣式;(3)、屋面板铺设时,要定位准确,搭接密实;(4)、屋面上不得有穿透钉,如需要必须特殊处理。四)、针对工期的保证措施1、严格控制材料计划、设备计划、人员计划、资源计划并得以落实。2、严格控制各分项开工、竣工施工时间;3、加强协调力度,保证各交叉工序顺利

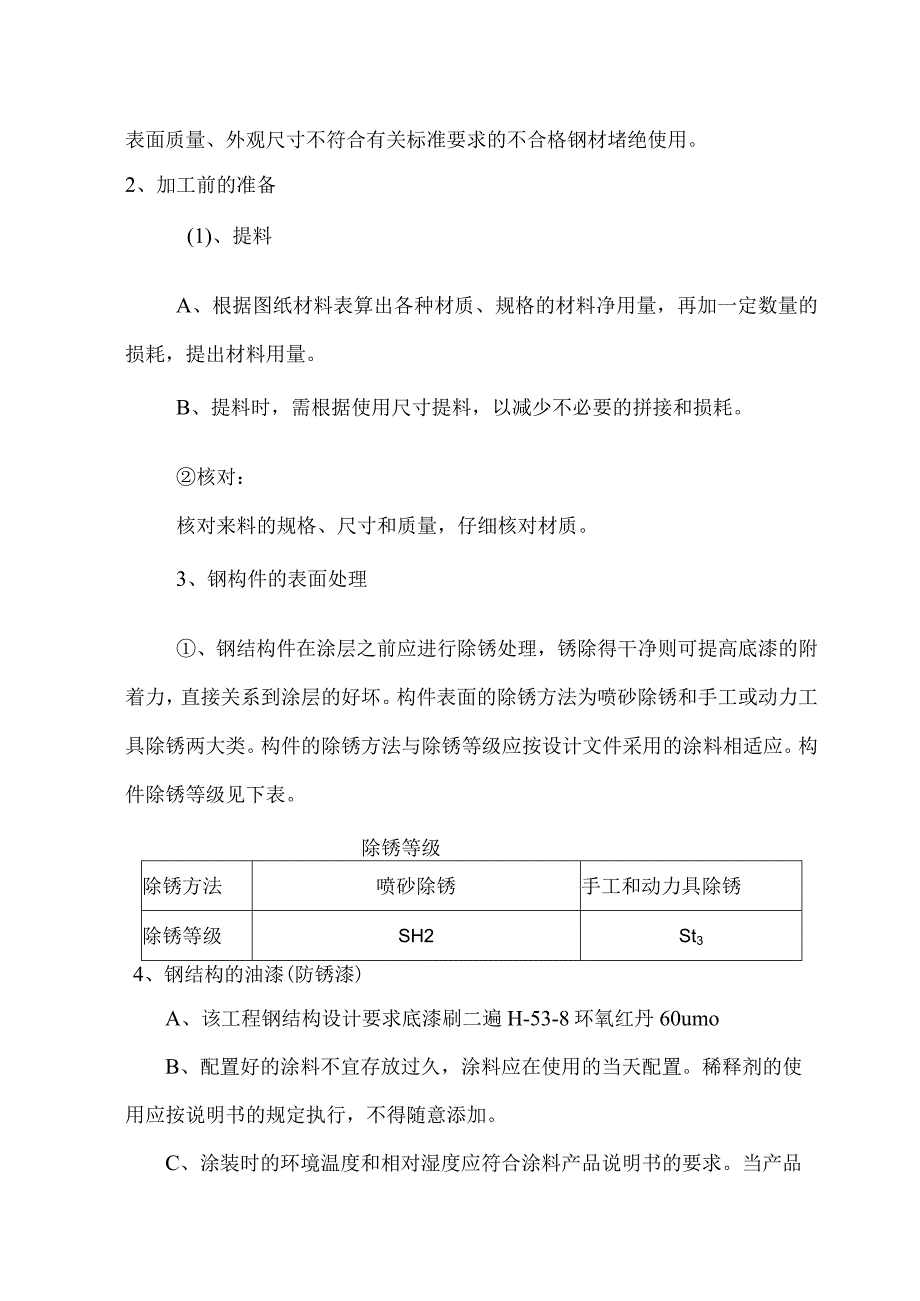

3、进行;4、完成一道或一部分及时验收,下道工序及时开展;5、关键时,后备设备人员及时进场,以保证工期。三、钢结构制作1、材料准备(1)、钢材的标识钢材端中部应树立标牌,标牌要标明钢材的规格、钢号、数量和材质验收证明书编号。钢材端部根据其钢号涂以不同颜色。钢材的标牌应定期检查。(2)、钢材的质量保证书应与钢材上打印的记号符合。每批钢材必须具备生产厂提供的材质证明书,写明钢材的炉号、钢号、化学成分和机械性能。对钢材的各项指标可根据国标的规定进行核验。(3)、钢材表面质量检验。不论扁钢、角钢、钢板和型钢,其表面均不允许有结疤、裂纹、折叠和分层等缺陷。钢材表面的锈蚀深度,不得超过其厚度负偏差值的1/2。

4、锈蚀等级的划分和除锈等级见涂装前钢材表面锈蚀等级和除锈等级GB8923-88.(4)、经检验发现“钢材质量保证书”上数据不清、不全、材质标记模糊,表面质量、外观尺寸不符合有关标准要求的不合格钢材堵绝使用。2、加工前的准备(1)、提料A、根据图纸材料表算出各种材质、规格的材料净用量,再加一定数量的损耗,提出材料用量。B、提料时,需根据使用尺寸提料,以减少不必要的拼接和损耗。核对:核对来料的规格、尺寸和质量,仔细核对材质。3、钢构件的表面处理、钢结构件在涂层之前应进行除锈处理,锈除得干净则可提高底漆的附着力,直接关系到涂层的好坏。构件表面的除锈方法为喷砂除锈和手工或动力工具除锈两大类。构件的除锈方

5、法与除锈等级应按设计文件采用的涂料相适应。构件除锈等级见下表。除锈等级除锈方法喷砂除锈手工和动力具除锈除锈等级SH2St34、钢结构的油漆(防锈漆)A、该工程钢结构设计要求底漆刷二遍H-53-8环氧红丹60umoB、配置好的涂料不宜存放过久,涂料应在使用的当天配置。稀释剂的使用应按说明书的规定执行,不得随意添加。C、涂装时的环境温度和相对湿度应符合涂料产品说明书的要求。当产品说明书无要求时,室内环境温度宜在538。C之间,相对湿度不应大于85%。雨天不得室外作业。涂装后4h之内不得淋雨,防止尚未固化的漆膜被雨水冲坏。D、施工图中注明不涂装的部位不得涂装。安装焊缝处应留出305Omm暂不涂装。E

6、、涂装应均匀,无明显起皱、流挂,附着应良好。F、涂装完毕后,应在构件上标注构件的原编号。5、切割:A、钢材下料的方法有氧割、机切和锯切等。气割和机械剪切的允许偏差分别见下表:气割的允许偏差(mm)项目允许偏差零件宽度、长度3.0切割面平面度0.05t,且不大于2.0割纹深度0.3局部缺口深度1.0注:t为切割面厚度。B、机械剪切的允许偏差(mm)项目允许偏差零件宽度,长度3.0边缘缺棱1.0型钢端部垂直度2.06、制孔A、制孔用钻孔方法。钻孔是钢结构制造中普遍采用的方法,能用于几乎任何规格的钢板、型钢的孔加工。钻孔的原理是切割,孔的精度高,对孔壁损伤较小。B、制孔的标准及允许偏差孔的允许偏差应

7、符合下表的规定。螺栓公称直径、螺孔直径螺栓公称直径允许偏差螺栓孔直径允许偏差10180-0.18+0.18018300-0.21+0.21030500-0.25+0.250普通螺栓孔允许偏差(mm)项口允许偏差直径+1.0O圆度2.0垂直度0.03t,且不大于2.0注:t为板的厚度7、组装A、拼装必须按次序进行,当有隐蔽焊缝时,必须先予施工焊接,经检验合格方可覆盖。B、为减少变形,尽量采取小件组焊,经矫正后再大件组装。胎具及装出的首件必须经过严格检验,方可大批进行装配工作。C、组装时的点固焊缝长度宜大于40mm,间距宜为500600mm,点固焊缝高度不宜超过设计焊缝高度的2/3OD、板材、型材

8、的拼接,应在组装前进行;构件的组装应在部件组装、焊接、矫正后进行,以便减少构件的焊接残余应力,保证产品的制作质量。E、构件的隐蔽部位应提前进行涂装。F、桁架结构的杆件装配时要控制轴线交点,其允许偏差不得大于3mmoG、装配时端板要求磨光顶紧或喷砂处理的部位,其顶紧接触面应有75%以上的面积紧贴,用0.3mm的塞尺检查,其塞入面积应小于25%,边缘间隙不应大于0.8mmo8、焊接焊前应清除焊件坡口表面及两侧3050mm范围内的铁锈、油污、水份等杂质。焊接坡口可用火焰切割或机械加工,坡口型式及尺寸应符合施工图要求和相关标准、规范的规定。施焊前,焊工应检查焊件部位的组装质量,如不符合要求,应先修整合

9、格后方可施焊。焊接连接组装允许偏差值见下表的规定。、焊条、在使用前,必须按产品说明书或焊接工艺卡规定的技术要求进行烘干。焊接连接组装允许偏差值如说明书无特殊规定,酸性焊条一般按150。C烘干,时间l2h,碱性焊条按350400C烘干,时间干2h,焊条烘干后从取出到施焊不宜超过2h(酸性焊条不宜超过4h),否则应重新烘干后再用,但焊条烘干次数不宜超过2次。不得使用药皮脱落或焊芯生锈的焊条和受潮结块的焊剂及已经熔烧过的渣壳。、厚度大于50mm的碳素结构钢和厚度大于36mm的低合金结构钢,施焊前应进行预热,焊后应进行后热。预热温度宜控制在100-150oC,后温度应由试验确定。预热区在焊道两侧,每侧

10、宽度均应大于焊件厚度的2倍,且不应小于100mm。、焊接:定位点焊时,点焊用的焊接材料应与焊件材料相匹配,点焊高度不宜超过设计焊缝厚度的2/3且不应大于8mm,钢结构点焊长度不宜小于25mm,间距根据截面大小宜控制在100400mm范围内,如发现点焊上有裂纹,必须清除干净后重焊。A、焊接时,焊工应遵守焊接工艺,不得自由施焊及在焊道处的母材上引弧。在组装好的构件上施焊,应严格按焊接工艺规定的参数及焊接顺序进行,以控制焊后构件变形。B、电流采用交流焊接。C、焊接电流的选择:手工电弧焊焊接电流应按焊条产品说明书的规定,并参照下表选用焊条直径(mm)1.62.02.53.24.05.05.8备注电流(

11、八)25-4040-6050-80I(XM30160-200200270260300立、仰、横焊电流应比平焊小10%左右C、外观检查普通碳素结构钢应在焊接冷却到工作环境温度、低合金结构钢应在焊接24h后方可进行外观检查。焊接工件外观检查,一般用肉眼或量具检查焊缝和母材的裂纹及缺陷,也可用放大镜检查,必要时进行磁粉或渗透探伤。焊缝的焊波应均匀,不得有裂纹、未熔合、夹渣、焊瘤、咬边、烧穿、弧坑和针状气孔等缺陷,焊接区无飞溅残留物。焊缝的位置、外形尺寸必须符合施工图和钢结构工程施工及验收规范的要求。D、焊接缺陷的返修和补焊焊接缺陷返修前,应该尽可能准确地确定焊接缺陷的种类、部位和尺寸。焊缝出现裂纹时

12、,焊工不得擅自处理,应查清原因,订出修补工艺后方可处理。焊缝同一部位的返修次数不宜超过两次,当超过两次时,应按返修工艺进行。E、矫正钢结构矫正要通过外力或加热作用,使钢材较短部分的纤维伸长;或使较长部分的纤维缩短,最后迫使钢材反变形,以使材料或构件达到平直,并符合技术标准的工艺方法。、成品的表面化处理及油漆A、钢结构成品后应对局部进行补修底漆刷二遍H-53-8环氧红丹60um,在进行面漆涂SF起薄型钢结构膨胀防火涂料。B、配置好的涂料不宜存放过久,涂料应在使用的当天配置。稀释剂的使用应按说明书的规定执行,不得随意添加。C、涂装时的环境温度和相对湿度应符合涂料产品说明书的要求。当产品说明书无要求

13、时,室内环境温度宜在538。C之间,相对湿度不应大于85%o雨天不得室外作业。涂装后4h之内不得淋雨,防止尚未固化的漆膜被雨水冲坏。D、涂装应均匀,无明显起皱、流挂,附着应良好。E、涂装完毕后,应在构件上标注构件的原编号。大型构件应标明其重量、构件重心位置和定位标记。9、钢结构成品堆放成品验收后,钢结构产品大部分露天堆放,由于成品堆放的条件一般较差,所以堆放时更应注意防止变形。A、成品堆放地的地基要坚实,地面平整干燥,排水良好。B、堆放场地内备有足够的垫木、垫块,使构件得以放平、放稳,以防构件因堆放方法不正确而产生变形。C、钢结构产品不得直接置于地上,要垫高20Omm以上。10、钢构件运输应根

14、据钢构件的长度、重量选用车辆,钢构件在运输车辆上的支点、两端伸出的长度及绑扎方法均应保证钢构件不产生变形、不损伤涂层。11、钢结构安装本工程施工工期较紧,工作量大,为了达到承诺工期。施工过程中,全过程有专职人员进行工程质量跟踪管理,严格把好质量关。确保工程质量等级达到优良。安全生产应做到事故为零,在结构吊装作业中,严格按照操作规程作业。在施工中,施工管理人员把先进的工艺、技术传授给作业人员,使作业人员做到心中有数,做到文明施工,提高工效。(1)、钢梁安装钢屋架的侧向刚度较差,安装前需要加固。单机吊(一点或234点加铁扁担办法)要加固下弦。双机起吊要加固上弦。(2)屋架的绑扎点,必须绑扎在屋架节

15、点上,以防构件在吊点处产生弯曲变形。(3)第一根钢梁在起吊就位后,应在屋架两侧设缆风固定。如果端部有挡风柱校正后可与挡风柱固定。第二板钢梁起吊就位后,每坡用一个屋架间调整器,进行屋架垂直度校正,固定两端支座处,螺栓固定或焊接一安装垂直支撑f水平支撑f检查无误,成为样板间,以此类推。(4)钢屋架垂直度校正法如下:在屋架下弦一侧拉一根通长钢丝,同时在屋架上弦中心线反出一个同等距离的标尺,用线锤校正。(5)保证涂装质量,吊装后损伤和焊缝损伤涂层要进行修补。12、钢楝条的安装(1)、进行槐条的安装,首要对楝托架进行测量,保证纵横成线,且保证模条表面在一个面上。(2)、在布楝条前,要在纵向上拉出线,来保证楝条的定位,及保证楝条成一条直线,且上表面为一个平面。(3)、对材料的尺寸、数量、外观质量进行检查,保证施工需要。(4)、

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
