(新)XX公司项目隔墙板施工方案.docx

上传人:p** 文档编号:530757 上传时间:2023-10-16 格式:DOCX 页数:30 大小:653.81KB
下载 相关 举报
(新)XX公司项目隔墙板施工方案.docx_第1页
第1页 / 共30页
(新)XX公司项目隔墙板施工方案.docx_第2页
第2页 / 共30页
(新)XX公司项目隔墙板施工方案.docx_第3页
第3页 / 共30页
(新)XX公司项目隔墙板施工方案.docx_第4页
第4页 / 共30页
(新)XX公司项目隔墙板施工方案.docx_第5页
第5页 / 共30页
(新)XX公司项目隔墙板施工方案.docx_第6页
第6页 / 共30页
(新)XX公司项目隔墙板施工方案.docx_第7页
第7页 / 共30页
(新)XX公司项目隔墙板施工方案.docx_第8页
第8页 / 共30页
(新)XX公司项目隔墙板施工方案.docx_第9页
第9页 / 共30页
(新)XX公司项目隔墙板施工方案.docx_第10页
第10页 / 共30页
亲,该文档总共30页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《(新)XX公司项目隔墙板施工方案.docx》由会员分享,可在线阅读,更多相关《(新)XX公司项目隔墙板施工方案.docx(30页珍藏版)》请在第壹文秘上搜索。

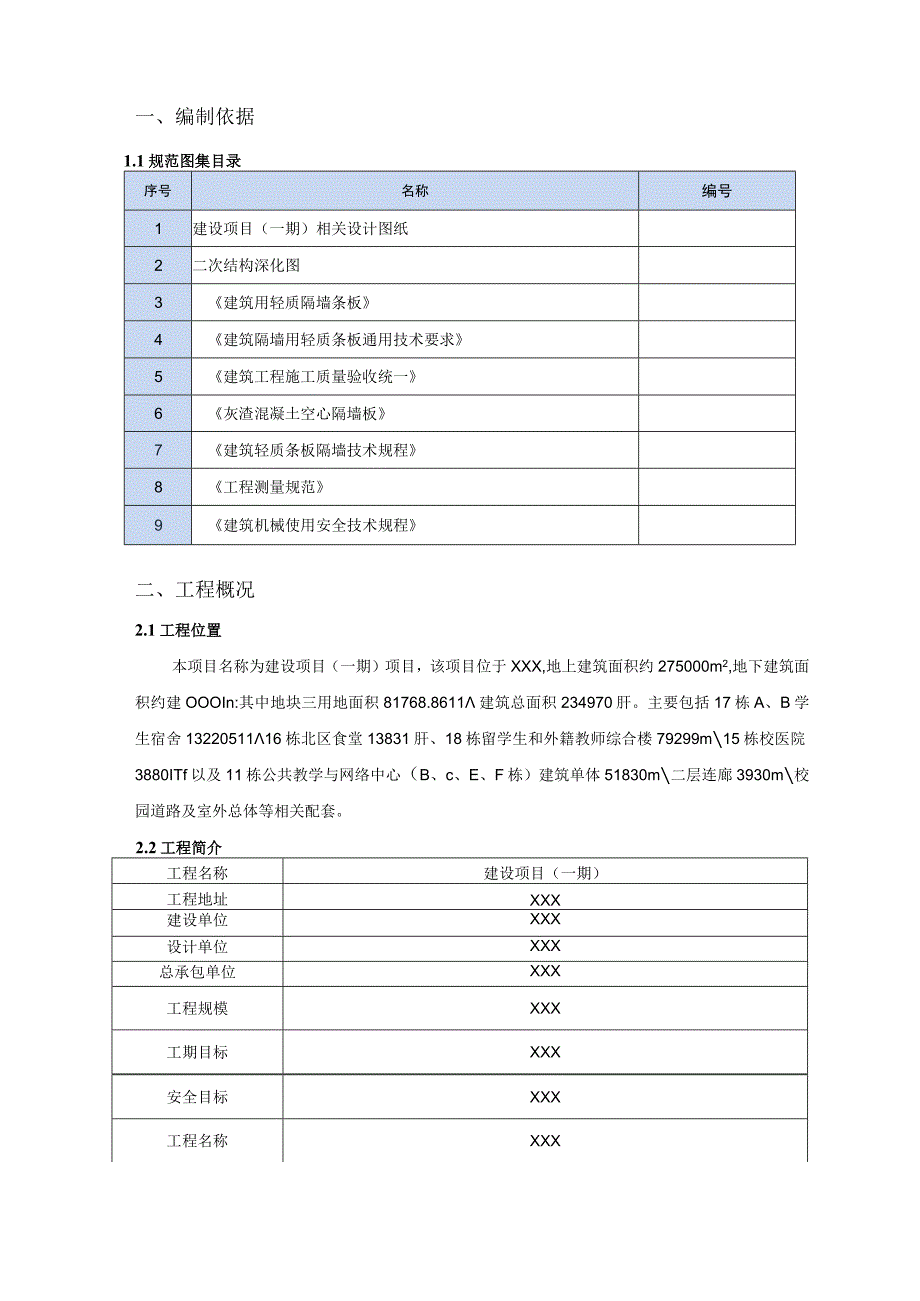

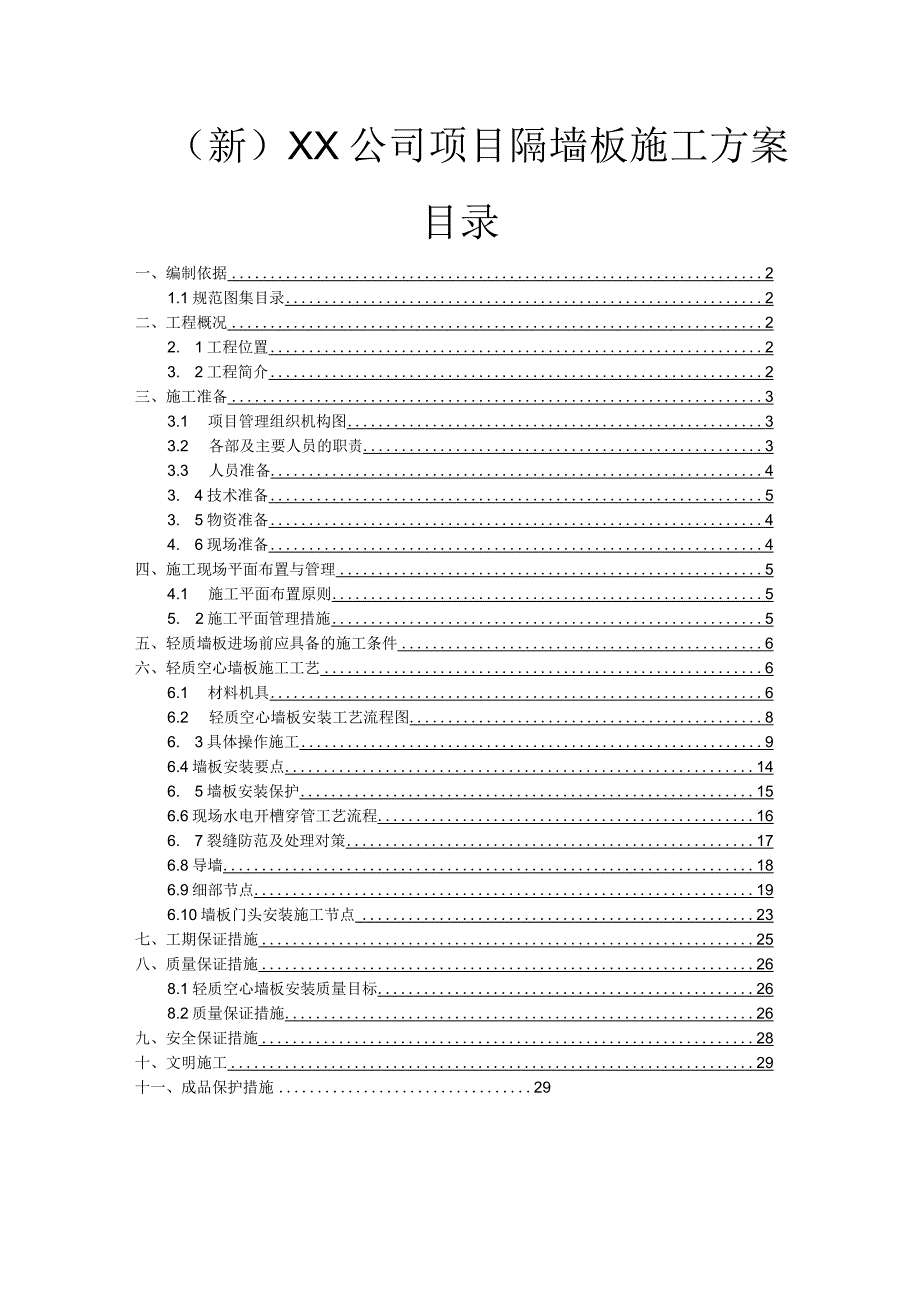

1、(新)XX公司项目隔墙板施工方案目录一、编制依据21.1规范图集目录2二、工程概况22. 1工程位置23. 2工程简介2三、施工准备33.1 项目管理组织机构图33.2 各部及主要人员的职责33.3 人员准备43. 4技术准备53. 5物资准备44. 6现场准备4四、施工现场平面布置与管理54.1 施工平面布置原则55. 2施工平面管理措施5五、轻质墙板进场前应具备的施工条件6六、轻质空心墙板施工工艺66.1 材料机具66.2 轻质空心墙板安装工艺流程图86. 3具体操作施工96.4墙板安装要点146. 5墙板安装保护156.6现场水电开槽穿管工艺流程166. 7裂缝防范及处理对策176.8导

2、墙186.9细部节点196.10墙板门头安装施工节点23七、工期保证措施25八、质量保证措施268.1轻质空心墙板安装质量目标268.2质量保证措施26九、安全保证措施28十、文明施工29十一、成品保护措施29一、编制依据1.1规范图集目录序号名称编号1建设项目(一期)相关设计图纸2二次结构深化图3建筑用轻质隔墙条板4建筑隔墙用轻质条板通用技术要求5建筑工程施工质量验收统一6灰渣混凝土空心隔墙板7建筑轻质条板隔墙技术规程8工程测量规范9建筑机械使用安全技术规程二、工程概况2.1工程位置本项目名称为建设项目(一期)项目,该项目位于XXX,地上建筑面积约275000m2,地下建筑面积约建OOOIn

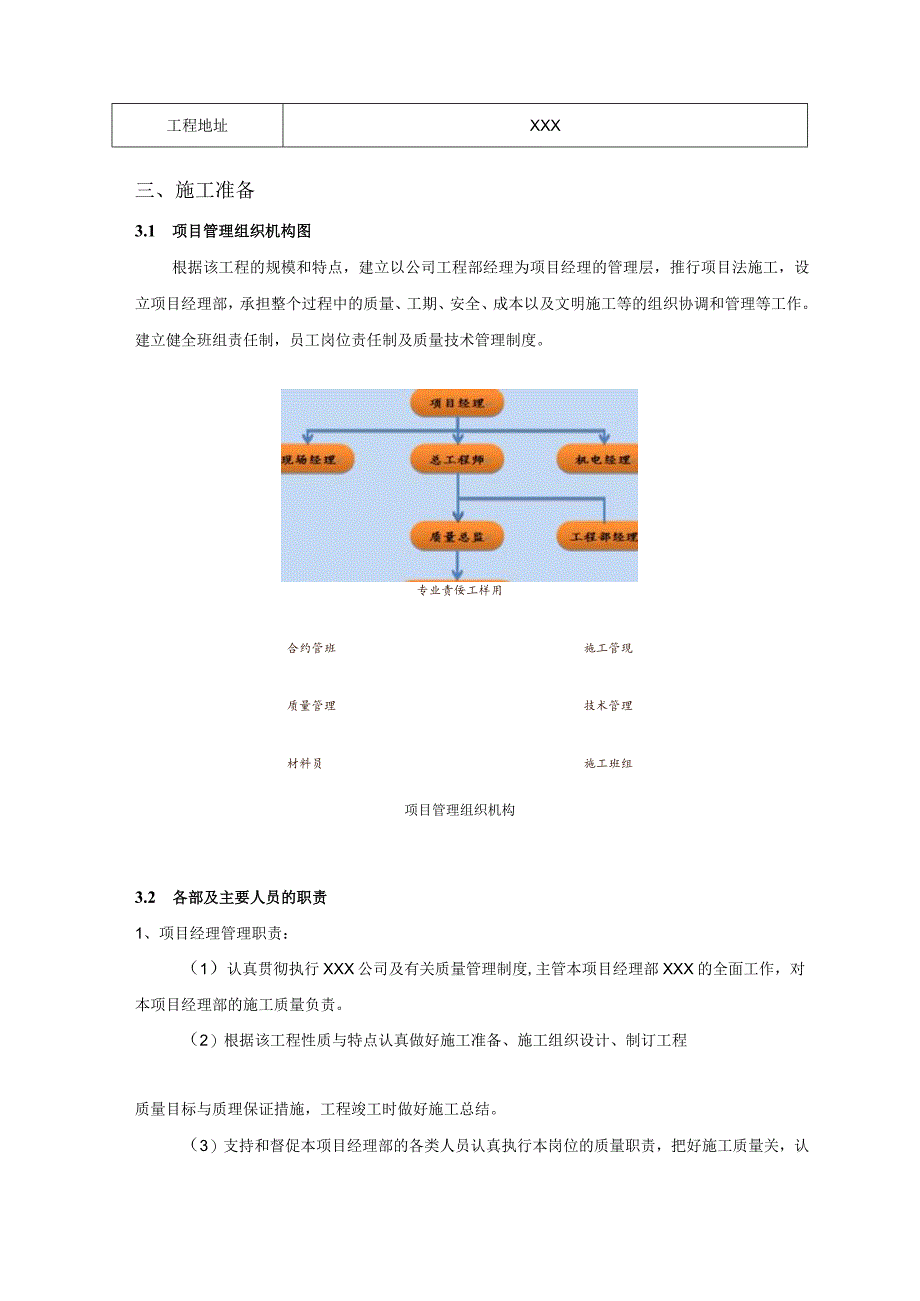

3、:其中地块三用地面积81768.8611建筑总面积234970肝。主要包括17栋A、B学生宿舍1322051116栋北区食堂13831肝、18栋留学生和外籍教师综合楼79299m15栋校医院3880ITf以及11栋公共教学与网络中心(B、c、E、F栋)建筑单体51830m二层连廊3930m校园道路及室外总体等相关配套。2.2工程简介工程名称建设项目(一期)工程地址XXX建设单位XXX设计单位XXX总承包单位XXX工程规模XXX工期目标XXX安全目标XXX工程名称XXX工程地址XXX三、施工准备3.1 项目管理组织机构图根据该工程的规模和特点,建立以公司工程部经理为项目经理的管理层,推行项目法施

4、工,设立项目经理部,承担整个过程中的质量、工期、安全、成本以及文明施工等的组织协调和管理等工作。建立健全班组责任制,员工岗位责任制及质量技术管理制度。专业责佞工样用合约管班施工管现质量管理技术管理材料员施工班组项目管理组织机构3.2 各部及主要人员的职责1、项目经理管理职责:(1)认真贯彻执行XXX公司及有关质量管理制度,主管本项目经理部XXX的全面工作,对本项目经理部的施工质量负责。(2)根据该工程性质与特点认真做好施工准备、施工组织设计、制订工程质量目标与质理保证措施,工程竣工时做好施工总结。(3)支持和督促本项目经理部的各类人员认真执行本岗位的质量职责,把好施工质量关,认真组织好自检、互

5、检、专检,做好原始记录,建立并逐步完善项目经理部的质量保证体系。(4)贯彻执行技术标准、工艺规范和操作规程,搞好施工过程的质量控制。2、项目技术负责人职责:(1)认真贯彻执行专业技术标准和设计文件,严格执行技术操作规程、验收规范及质量标准。(2)随时审查施工现场,根据该工程性质及特点,及时提出技术施工方案和变更方案。(3)组织施工人员,每道工序认真做好技术交底工作。3、施工员管理职责:(1)掌握本工程施工技术标准、工艺规范和操作规程,制定本工程的质量保证措施,对本工程质量负责。(2)对工人班组做好施工技术、质量、安全交底,搞好施工过程控制。(3)坚持贯彻“谁施工、谁负责”的方针,把住施工质量关

6、,把质量问题消灭在施工过程前,搞好文明和安全施工。4、质量总监管理职责:(1)负责本项目所管辖工程的质量检查、监督和管理,对项目经理负责。(2)负责检查、监督施工组织设计或施工方案中的质量保证措施和安全措施的实施,严格贯彻执行施工及验收规范和安全规程。(3)按甲方认定的效果和样板对安装质量进行验收评定,对不合格部分要及时修补,确保工程质量合格。5、材料(设备)员管理职责:(1)熟悉本项目施工进度,及时做好供料计划。供料计划要有明确的供料时间、规格、数量、要求。(2)根据施工进度,及时调入所需材料和设备工具。(3)所调入的材料必须有出厂合格证。并存入工程竣工资料中。3.3 人员准备结合本项目进度

7、,计划需要4个安装班组,每个班组23人(若工期紧张,可相应增加安装班组,以满足实际工期)。其中所需各工种劳动力和施工机械计划见下表:序号工种人数工作范围1安装工6/200m2产品安装2搬运工4/200m2产品搬运3杂工4/200m2零星用工或其它工程配合用工3.4技术准备(1)方案交底:由项目相关技术人员对设计图纸施工内容,构件的安装位置,施工方案要点、难点,施工质量验收标准及保证施工质量的工艺关键,劳动组织、工程进度、安全、劳保等。(2)工人技术培训:产品的特点,施工的方法及保证施工质量的要点(构件安装的位置标高、垂直度、水平度及构件的接口接缝平整度)。3.5 物资准备原材料准备:本项目需提

8、前订购产品原材料,组织开模及产品生产计划。3.6 现场准备(1)交通运输道路安排:材料从工厂到施工现场的道路要畅通,运输路线要保证正常状态,如遇意外情况发生,要寻求其他运输路线,保证材料供应及时。(2)材料、工具堆放场地安排:将轻质隔墙板产品和相关的施工机具,协商安排一个安全、方便施工的地方堆放整齐,每日施工结束后,要将施工机具及时放回临时仓库。四、施工现场平面布置与管理4.1施工平面布置原则(1)本工程按保证安全、现场文明的条件下进行平面布置。(2)场内布置专用施工路线,以保证场内运输。(3)材料堆场布置在各栋垂直吊笼旁边的空旷处,并分类堆码,尽可能减少二次运转,不得堵塞施工现场道路。4.2

9、施工平面管理措施(1)每次材料进场提前一天通知业主、监理、总包,同时递交材料进场清单,做好材料进场报验资料,准备好相关材料测试报告,告知进场材料存放位置,便于业主、监理、总包验收。同时协调好其他分包单位,在不得影响或移动其他分包单位材料,不占用现场施工通道的情况下,根据材料类别结合现场施工区域、楼栋号,合理的进行分布,材料卸车时查验地面有无积水、有无尖角的砂石砌块等物件,地面采用木方做垫层,防止材料的污染和受到重击破损。并及时做好材料标号标识便于安装使用。(2)材料使用时根据施工位置,材料采用人工或叉车搬运到施工位置。(3)注重安全文明施工。(4)满足防火和生产安全的要求,现场设置消防栓。(5

10、)注重环保,减少噪声、粉尘的影响。(6)注重企业Cl形象的展示。五、轻质隔墙板进场前应具备的施工条件(1)轻质墙板运到工地后,提供轻质墙板的堆放场地;(2)安排施工电梯,满足轻质墙板吊运到工作面、提升运输的需求;(3)提供轻质墙板的墙体定位线;(4)提供轻质墙板施工所需水、电接驳点到楼层;(5)及时提供现场施工所需的图纸和设计变更。六、轻质隔墙板施工工艺6.1 材料机具(1)主要材料轻质空心隔墙板(2)板材规格轻质墙板规格:长度L4.5m,宽度B=600mm厚度T=90mm/100mm标准板B=600MM20Omm厚墙板采用双拼,错缝200-30Omnl(水平)如下图所示:(3)辅料镀锌钢U型

11、卡或L型钢件(水平间距W600mm,竖向间距第1m)、专用粘接剂、不锈钢钉、木楔子、细石混凝土、专用修补剂、防裂网格布、密封胶等。(4)机具设备名称功率(KW)主要功能轻质空心隔墙板专用切割机1.75用于现场轻质空心隔墙板切断冲击锤1.5用于混凝土梁、板上开孔电焊机7.5用于钢材焊接电源箱卷扬机用于板材吊起推板小车用于板材搬运射钉枪用于固定U型卡或L型钢件撬棍2米靠尺用于调整垂直度、平整度墨线盒弹线安全帽、安全带、绝缘鞋、防护镜、水桶、扫帚等安全文明施工6.2 轻质空心隔墙板安装工艺流程图6.3 3具体操作施工(1)拌制粘结胶浆:按配方均匀拌合,干湿适中,视安装时湿度情况调节用粘结剂量。(2)

12、与其它墙、柱接触处立面抹增强粘接胶浆。(3)按墙体净高选用不同长度的墙板,抹上备制好的粘结胶浆(顶面、凹槽、侧面)。有预留管线处应在墙板上先切割管槽。为防止顶面胶浆掉入孔中,预先用保利龙或泡沫堵墙板上端孔,增强顶面与梁板的粘结力。(4)安装墙板时,由两人将墙板扶正就位,一人拿撬棒。就位后,由一人在一侧推挤,准确对线。一人用撬棒将墙板撬起,边撬边挤,并通过撬棒的移动,使墙板移在线内,使粘结胶浆均匀填充接缝(以挤出浆为宜),一人准备木楔,拿好铁锤,待对准线的时候,撬棒撬起墙板不动,用木楔固定,铁锤敲紧。(5)由于墙板对线就位为粗调校,加上木楔紧固时稍有微小错位,一般需重新调校即微调(一般在5mm以

13、内的平整度调整),板下端可通过锤打木楔使之调整在允许偏差范围以内。调校时一人手拿靠尺紧靠墙板面测垂直度、平整度,另一手拿铁锤击打木楔。调整墙板顶部不平处:一人拿靠尺,另一人拿木方靠在墙板上,用铁锤在木方上轻轻敲打校正(严禁用铁锤直接击打墙板)。重复检查平整度、垂直度,直至达到要求为止(检查垂直度时铝合金靠尺上吊挂线锤),校正后用刮刀将挤出的胶浆刮平补齐,然后安装下一块墙板,直至整幅墙板装完毕。一般安装下一块墙板时,对上一块或前几块墙板都有一定错位,整幅墙板安装完毕后,必须重新检查,消除偏差后方可填充粘结胶浆或进行下道工序。(6)墙板安装完毕后4小时内,必须用拌制好的粘结胶浆填充板下,板下填充粘

14、结胶浆前,清除板下杂物并湿水,两人在墙体两边对挤粘结胶浆,使底脚砂浆在墙板内孔中鼓起,防止砂浆水化过程中收缩致使墙体松动。粘结胶浆面应凹进墙面内,便于墙板底脚收光,防渗、防水。(7)板下填充砂浆48小时后(砂浆强度达到50%以上),取出木楔,并在该处回填粘结胶浆,然后整墙板脚收光,做到无八字脚,且填充粘结胶浆密实平直。(8)墙板安装粘结胶浆采用专用墙板粘接砂浆。(9)轻质墙板应按施工图安装,要从一端向另一端按顺序安装;有门洞时,可从门洞向两边安装。当墙板宽度不足一块整板需补板时,按尺寸切割好拼入墙体中(补板宽度应大于20Omm)。隔墙板之间一字型连接大样图(IO)门窗洞口安装:在门洞处按图纸尺寸标出洞口位置。按轻质墙体安装顺序先安装门洞边板,也可用标准板替代,门头板搁放位置即L型处,搁放宽度不小于150mm(见下附图)。门头板在门框板安装23天(墙板安装稳定后)安装,门头板架在门框板上,坐浆且四周胶浆挤压密实,灰缝为10-20mm并在表面粘贴一道防裂玻璃纤维网格布。门头板一端与剪力墙相接、无承托时,采用钢码固定,钢码通过碎射钉固定在剪力墙上,门头板支撑在钢码上,钢码需经防锈处理并连接牢固。(11)墙板连接做法说明墙板与墙板之间主要采用阴阳禅企口连接及专用砂浆

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
