11种地基处理施工工艺全套.docx

上传人:p** 文档编号:530807 上传时间:2023-10-16 格式:DOCX 页数:26 大小:61.87KB
下载 相关 举报
11种地基处理施工工艺全套.docx_第1页
第1页 / 共26页
11种地基处理施工工艺全套.docx_第2页
第2页 / 共26页
11种地基处理施工工艺全套.docx_第3页
第3页 / 共26页
11种地基处理施工工艺全套.docx_第4页
第4页 / 共26页
11种地基处理施工工艺全套.docx_第5页
第5页 / 共26页
11种地基处理施工工艺全套.docx_第6页
第6页 / 共26页
11种地基处理施工工艺全套.docx_第7页
第7页 / 共26页
11种地基处理施工工艺全套.docx_第8页
第8页 / 共26页
11种地基处理施工工艺全套.docx_第9页
第9页 / 共26页
11种地基处理施工工艺全套.docx_第10页
第10页 / 共26页
亲,该文档总共26页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《11种地基处理施工工艺全套.docx》由会员分享,可在线阅读,更多相关《11种地基处理施工工艺全套.docx(26页珍藏版)》请在第壹文秘上搜索。

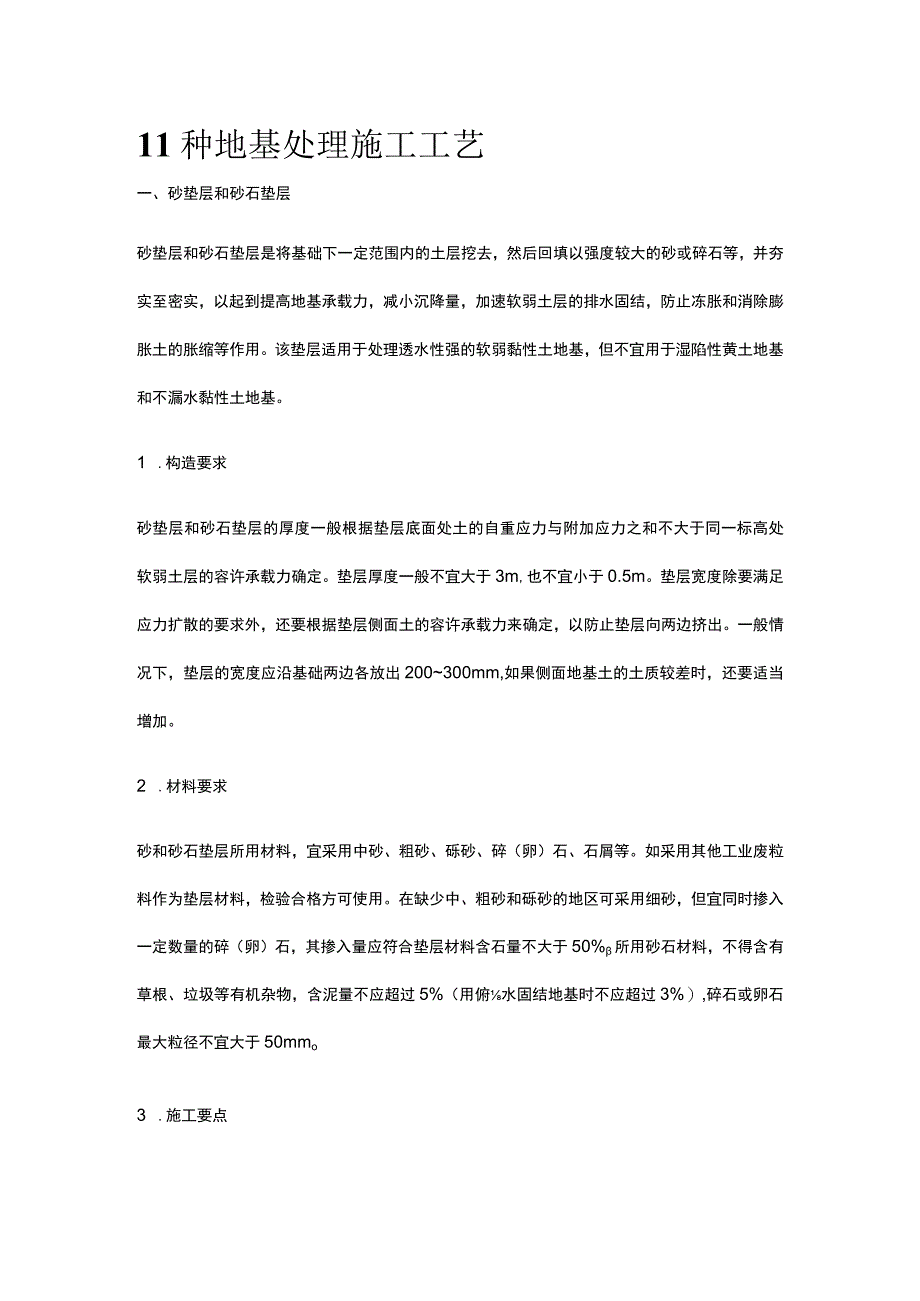

1、11种地基处理施工工艺一、砂垫层和砂石垫层砂垫层和砂石垫层是将基础下一定范围内的土层挖去,然后回填以强度较大的砂或碎石等,并夯实至密实,以起到提高地基承载力,减小沉降量,加速软弱土层的排水固结,防止冻胀和消除膨胀土的胀缩等作用。该垫层适用于处理透水性强的软弱黏性土地基,但不宜用于湿陷性黄土地基和不漏水黏性土地基。1 .构造要求砂垫层和砂石垫层的厚度一般根据垫层底面处土的自重应力与附加应力之和不大于同一标高处软弱土层的容许承载力确定。垫层厚度一般不宜大于3m,也不宜小于0.5m。垫层宽度除要满足应力扩散的要求外,还要根据垫层侧面土的容许承载力来确定,以防止垫层向两边挤出。一般情况下,垫层的宽度应

2、沿基础两边各放出200300mm,如果侧面地基土的土质较差时,还要适当增加。2 .材料要求砂和砂石垫层所用材料,宜采用中砂、粗砂、砾砂、碎(卵)石、石屑等。如采用其他工业废粒料作为垫层材料,检验合格方可使用。在缺少中、粗砂和砾砂的地区可采用细砂,但宜同时掺入一定数量的碎(卵)石,其掺入量应符合垫层材料含石量不大于50%所用砂石材料,不得含有草根、垃圾等有机杂物,含泥量不应超过5%(用俯水固结地基时不应超过3%),碎石或卵石最大粒径不宜大于50mmo3 .施工要点施工前应先行验槽。浮土应清除,边坡必须稳定,防止塌方。基坑(槽)两侧附近如有低于地基的孔洞、沟、井和墓穴等,应在未做垫层前加以填实。砂

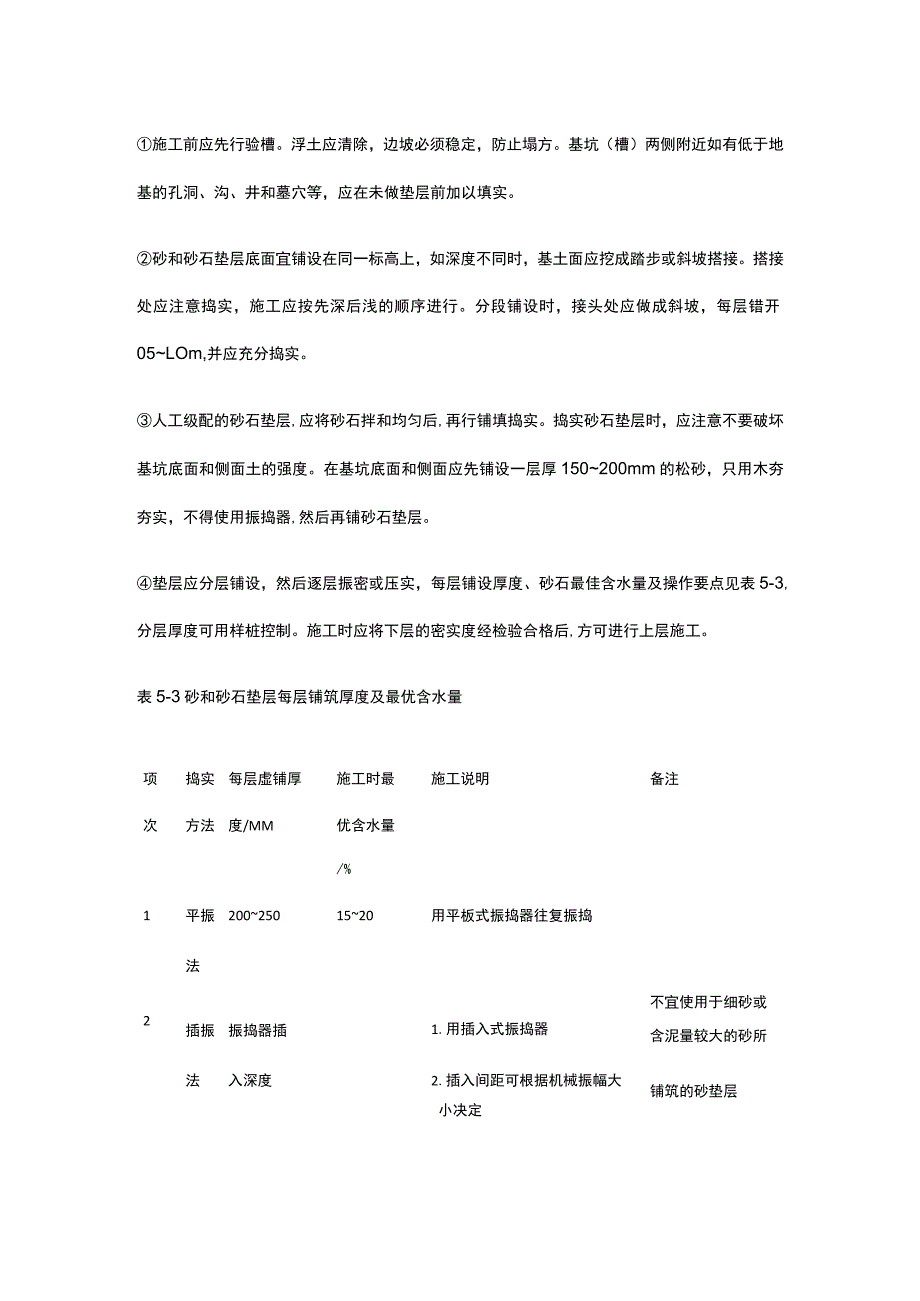

3、和砂石垫层底面宜铺设在同一标高上,如深度不同时,基土面应挖成踏步或斜坡搭接。搭接处应注意捣实,施工应按先深后浅的顺序进行。分段铺设时,接头处应做成斜坡,每层错开05LOm,并应充分捣实。人工级配的砂石垫层,应将砂石拌和均匀后,再行铺填捣实。捣实砂石垫层时,应注意不要破坏基坑底面和侧面土的强度。在基坑底面和侧面应先铺设一层厚150200mm的松砂,只用木夯夯实,不得使用振捣器,然后再铺砂石垫层。垫层应分层铺设,然后逐层振密或压实,每层铺设厚度、砂石最佳含水量及操作要点见表5-3,分层厚度可用样桩控制。施工时应将下层的密实度经检验合格后,方可进行上层施工。表5-3砂和砂石垫层每层铺筑厚度及最优含水

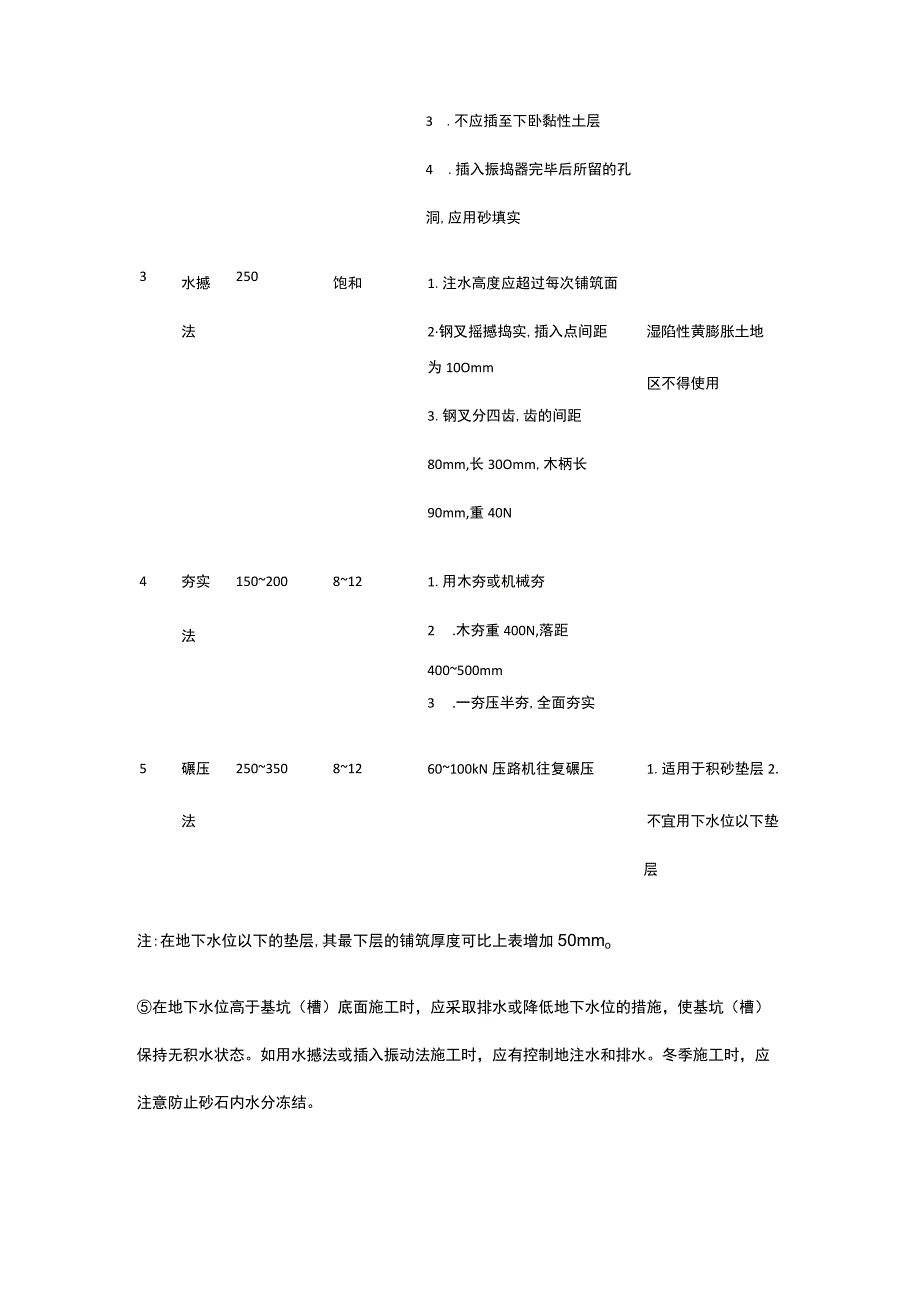

4、量项捣实每层虚铺厚施工时最施工说明备注次方法度/MM优含水量/%1平振2002501520用平板式振捣器往复振捣法不宜使用于细砂或2插振振捣器插1.用插入式振捣器含泥量较大的砂所法入深度2.插入间距可根据机械振幅大铺筑的砂垫层小决定3 .不应插至下卧黏性土层4 .插入振捣器完毕后所留的孔洞,应用砂填实3水撼250饱和1.注水高度应超过每次铺筑面法2钢叉摇撼捣实,插入点间距湿陷性黄膨胀土地为10Omm3.钢叉分四齿,齿的间距80mm,长30Omm,木柄长90mm,重40N区不得使用4夯实1502008121.用木夯或机械夯法2 .木夯重400N,落距400500mm3 .一夯压半夯,全面夯实5碾

5、压25035081260100kN压路机往复碾压1.适用于积砂垫层2.法不宜用下水位以下垫层注:在地下水位以下的垫层,其最下层的铺筑厚度可比上表增加50mmo在地下水位高于基坑(槽)底面施工时,应采取排水或降低地下水位的措施,使基坑(槽)保持无积水状态。如用水撼法或插入振动法施工时,应有控制地注水和排水。冬季施工时,应注意防止砂石内水分冻结。4.质量检查(1)环刀取样法在捣实后的砂垫层中用容积不小于200cm3的环刀取样,测定其干土密度,以不小于该砂料在中密状态时的干土密度数值为合格。如中砂一般为1.551.60gcmo若系砂石垫层,可在垫层中设置纯砂检查点,在同样的施工条件下取样检查。(2)

6、贯人测定法检查时先将表面的砂刮去30mm左右,用直径为20mm,长1250mm的平头钢筋距离砂层面70Omm自由下落,或用水撼法使用的钢叉举离砂层面500mm自由下落。以上钢筋或钢叉的插入深度,可根据砂的控制干土密度预先进行小型试验确定。二、灰土垫层灰土垫层是将基础底面下一定范围内的软弱土层挖去,用按一定体积比配合的石灰和黏性土拌和均匀,在最优含水量情况下分层回填夯实或压实而成。适用于处理l4m厚的软弱土层。1.构造要求灰土垫层厚度确定原则同砂垫层。垫层宽度一般为灰土顶面基础砌体宽度加25倍灰土厚度之和。灰土的土料,宜采用就地基坑(槽)挖出的土,但不得含有有机杂质,使用前应过筛,其粒径不得大于

7、15mm。用作灰土的熟石灰应过筛,粒径不得大于5mm。熟石灰中不得夹有未熟化的生石灰块,也不得含有过多的水分。灰土的配合比一般为2:8或3:7(石灰:土)。3 .施工要点灰土垫层施工前须先行验槽,如发现坑(槽)内有局部软弱土层或孔穴,应挖出后用素土或灰土分层填实。施工时,应将灰土拌和均匀,颜色一致,并适当控制其含水量。现场检验方法是用手将灰土紧握成团,两指轻捏即碎为宜,如土料水分过多或不足时,应晾干或洒水润湿。灰土拌好后及时铺好夯实,不得隔日夯打。灰土的分层虚铺厚度,应按所使用夯实机具参照表5-4选用。每层灰土的夯打遍数,应根据设计要求的干土密度在现场试验确定。夯实机具种类重量/KN虚铺厚度m

8、m备注石夯、木夯0.4-0.8200-250人力送夯,落距400500,一夯压半夯200-250轻型夯实机械60-100200-300蛙式打夯机、柴油打夯机压路机双轮垫层分段施工时,不得在墙角、柱基及承重窗间墙下接缝。上下两层灰土的接缝距离不得小于500mm,接缝处的灰土应注意夯实。在地下水位以下的基坑(槽)内施工时,应采取排水措施。夯实后的灰土,在3d内不得受水浸泡。灰土地基打完后,应及时修建基础和回填基坑(槽),或作临时遮盖,防止日晒雨淋,刚打完或尚未夯实的灰土,如遭受雨淋浸泡,则应将积水及松软灰土除去并补填夯实;受浸湿的灰土,应在晾干后再夯打密实。冬季施工不得用冻土或夹有冻块。4 .质量

9、检查灰土垫层的质量检查,宜用环刀取样,测定其干土密度。质量标准可按压实系数鉴定,一般为0.930.95o压实系数为土在施工时实际达到的干土密度Pd与室内采用击实试验得到的最大干土密度pdmax之比。如设计对灰土质量标准提出要求,可按表5-5规定执行。如用贯入仪检查灰土质量时,应先进行现场试验以确定贯入度的具体要求。表5-5灰土质量要求土料种类粉土粉质黏土黏性土灰土最小干密度/(g/cm3)155150145三、碎砖三合土垫层碎砖三合土是用石灰、砂或黏性土、碎砖(石)和水拌匀后分层铺设夯实而成。配合比(体积比)除设计有特殊要求外,一般采用1:2:4或136(消石灰:砂或黏性土:碎砖或石)。石灰用

10、未粉化的生石灰块,使用时临时加水化开;砂用中砂、粗砂或沙泥。砂或黏性土(砂泥)中不得含有草根、贝壳等有机杂物:碎砖可用一般废断砖打碎后加以使用,其粒径应为2060mm,并不得夹有杂物。2.施工要点垫层铺设前应先行验槽。坑(槽)有积水时,应采取措施排水和清除泥浆。预先拌好灰浆,其稠度要适当,谨防浆水分离,然后将碎砖与灰浆街口均匀后铺入基坑(槽)内,铺设厚度可在坑(槽)壁上分层标出样桩控制,第一层为220mm,其余各层为200mm,每层应分别夯实至150mm。垫层夯实可采用人力夯或机械夯。夯打应密实,表面应平整如发现三合土太干,可补浇灰浆并随浇随打。铺好后的三合土不得隔日夯打。垫层分层铺设至设计标

11、高后进行最后一遍夯打时,应浇浓灰浆。待表面灰浆略微晾干后,再铺上一层薄砂土或炉渣并整平夯实。表面平整度的允许偏差不得大于20mmo夯打完的三合土,如因雨水冲刷或积水使表层灰浆破坏时,可在排出积水后,重新浇浆夯打坚实。四、碎石和矿渣垫层碎石或矿渣垫层是用碎石或矿渣分层铺设碾压或振捣密实而成。因碎石和矿渣有足够的强度,变形模量大稳定性好而且垫层本身还可以起排水层的作用以加速下部软弱土层的固结,因而是目前国内常用的一种地基加固方法。1 .材料要求碎石要求质地坚硬,粒径为540mm的自然级配碎石,含泥量不得大于5%o矿渣垫层当大面积铺填时,多采用高炉混合矿渣(即破碎后不经筛分的不分级矿渣),最大粒径不

12、得超过20Omm;小面积铺填时,可用粒径为2060mm的分级矿渣,其泥土及有机质含量不得超过5%。2 .施工要点基坑(槽)开挖后须先行验槽。在基坑(槽)底部及四周应设置一层1530mm厚的砂垫层,以防止基坑(槽)表层软弱土与碎石或矿渣在压力作用下相互挤入引起沉陷。例斗应采用中、粗砂,含泥量不大于5%,然后再分层铺设碎石或矿渣垫层。当软弱土厚度不同时,垫层应做成阶梯形,见图5-2,但两垫层的高差不得大于Im,同时阶梯须符合b2h的要求,砂垫层可用平板式振捣器振实。碎石或矿渣垫层的压实方法可用碾压法或平振法。碾压法系采用重80120kN压路机或用拖拉机牵引50kN重的平碾分层碾压,每层铺设厚度为2

13、00300mm,用人工或推土机推平后,往返碾压46遍,每次碾压均与前次碾压轮迹重叠半个轮宽,碾压时应适当洒水湿润以利密实。平振法仅适用于小面积垫层的压实,系用功率大于1.5kW,频率为2000次/min以上的平板式振捣器往复振捣,每层铺设厚度为200250mm,振捣时间不少于60s,振捣遍数由试验确定,一般振34遍,做到交叉、错开、重叠。施工时按铺设面积大小,以总的振捣时间来控制碎石或矿渣分层振实的质量。五、重锤夯实重锤夯实是用起重机械将特制的重锤,提升到一定高度后,利用自由下落时的冲击能来夯实基土表面,使其形成一层较为均匀的硬壳层,重锤夯实适用于处理地下水位08m以上稍湿的湿陷性黄土、黏性土

14、、砂性土、杂填土和分层填土地基。但当夯击振动对邻近的建筑物、设备以及施工中的砌筑工程或浇筑混凝土等产生有害影响时,或地下水位高于有效夯实深度以及在有效深度内存在软黏土层时,不宜采用。1 .机具设备(1)起重机械起重机械可采用履带式起重机、打桩机、龙门式起重机或自制的桅杆式起重机等。起吊设备的起重能力,当直接用钢索悬吊夯锤时,应大于夯锤重量的3倍;当采用脱钩夯锤时,应大于夯锤重量的1.5倍。(2)夯锤夯锤形状宜采用截头圆锥体,可用钢筋混凝土制作,其底部可填充废铁并设置钢底板以使重心降低。夯锤重量宜采用1530kN,落距一般为2.54.5m。由锤重在锤底面上的静压力为1520kPa来控制锤重与底面

15、积的关系。2 .施工要点重锤地基夯实前,应在现场进行试夯,选定夯锤重量、底面直径和落距,以便确定停夯标准。当最后两遍平均夯沉量对于黏性土和湿陷性黄土为1020mm;对于砂性土为5IOmm时即可停夯。通过试夯可确定夯实遍数,一般试夯610遍,施工时可适当增加12遍。采用重锤夯实分层填土地基时,每层的虚铺厚度一般相当于锤底直径,夯击遍数由试夯确定,试夯层数不宜少于两层。基坑(槽)的夯实范围应大于基础底面。开挖时坑(槽海边比设计宽度加宽不小于0.3m,坑(槽)边坡应适当放缓。夯实前坑(槽)底面应高出设计标高,预留土层的厚度可为试夯的总下沉量加50100mm夯实施工前,应检查基坑(槽)中土的含水量,并根据试夯结果决定是否需要加水,以保证地基土在最佳含水量下夯实。坑(槽)加水则需待水全部渗入土中一昼夜后方可夯击。如土的表层含水量过大,夯击成软塑状

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
