《EPC项目采购阶段的控制.docx》由会员分享,可在线阅读,更多相关《EPC项目采购阶段的控制.docx(6页珍藏版)》请在第壹文秘上搜索。

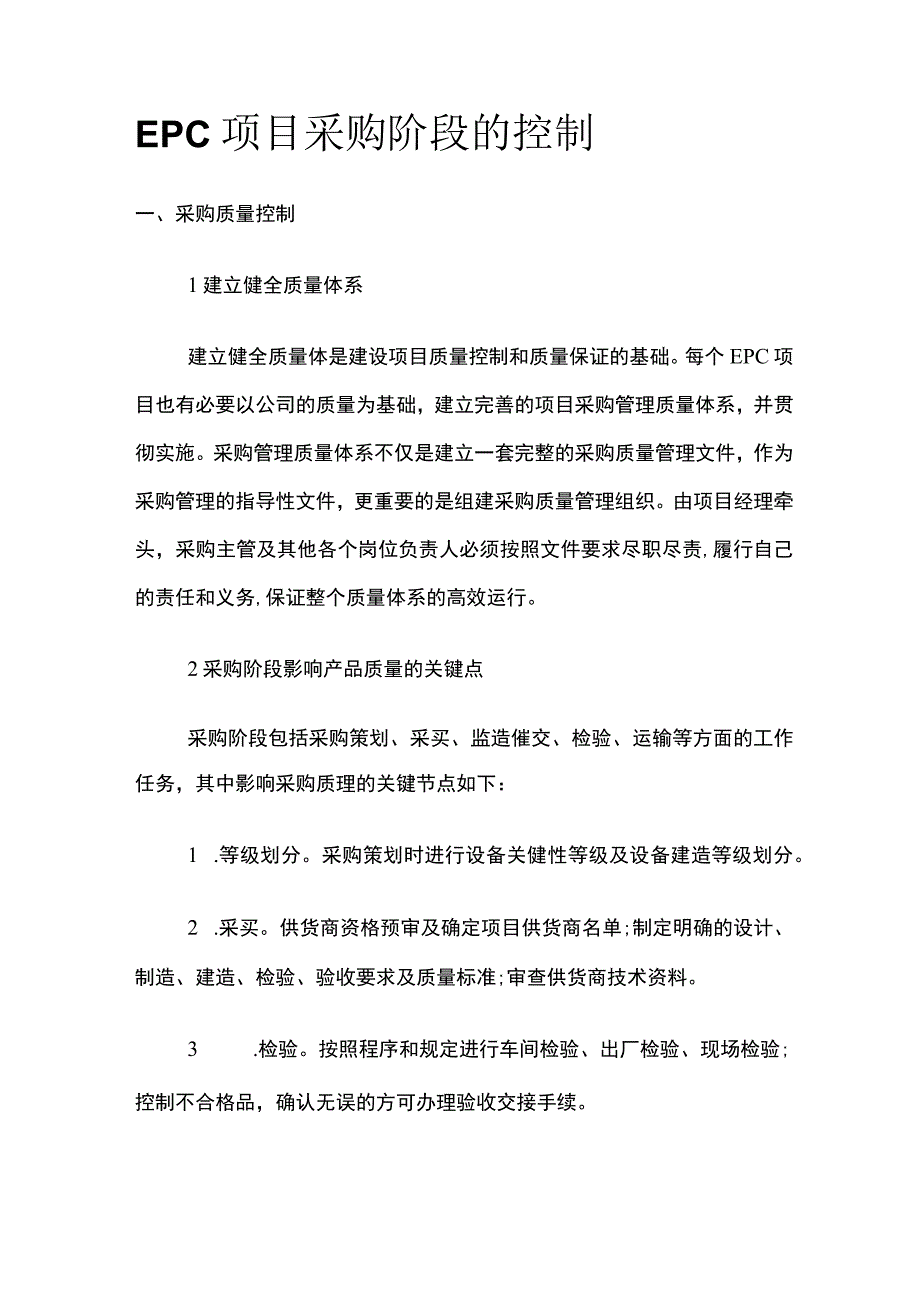

1、EPC项目采购阶段的控制一、采购质量控制1建立健全质量体系建立健全质量体是建设项目质量控制和质量保证的基础。每个EPC项目也有必要以公司的质量为基础,建立完善的项目采购管理质量体系,并贯彻实施。采购管理质量体系不仅是建立一套完整的采购质量管理文件,作为采购管理的指导性文件,更重要的是组建采购质量管理组织。由项目经理牵头,采购主管及其他各个岗位负责人必须按照文件要求尽职尽责,履行自己的责任和义务,保证整个质量体系的高效运行。2采购阶段影响产品质量的关键点采购阶段包括采购策划、采买、监造催交、检验、运输等方面的工作任务,其中影响采购质理的关键节点如下:1 .等级划分。采购策划时进行设备关健性等级及
2、设备建造等级划分。2 .采买。供货商资格预审及确定项目供货商名单;制定明确的设计、制造、建造、检验、验收要求及质量标准;审查供货商技术资料。3 .检验。按照程序和规定进行车间检验、出厂检验、现场检验;控制不合格品,确认无误的方可办理验收交接手续。4 .监造、催交。委派专家驻厂或巡检进行制造质理跟踪、监督。5 .运输。其中主要包括:审查关键设备、超限设备的运输方案;监督关键设备、超限设备的装卸工作,并做好记录;如发现问题,及时会同有关单位做好文件签署工作;重视关键设备进场移交的清点、验收工作。6 .采购接口质量控制。审查请购文件应包括对技术要求、数据表完整性审查及责任人签字检查;报价技术评审结果

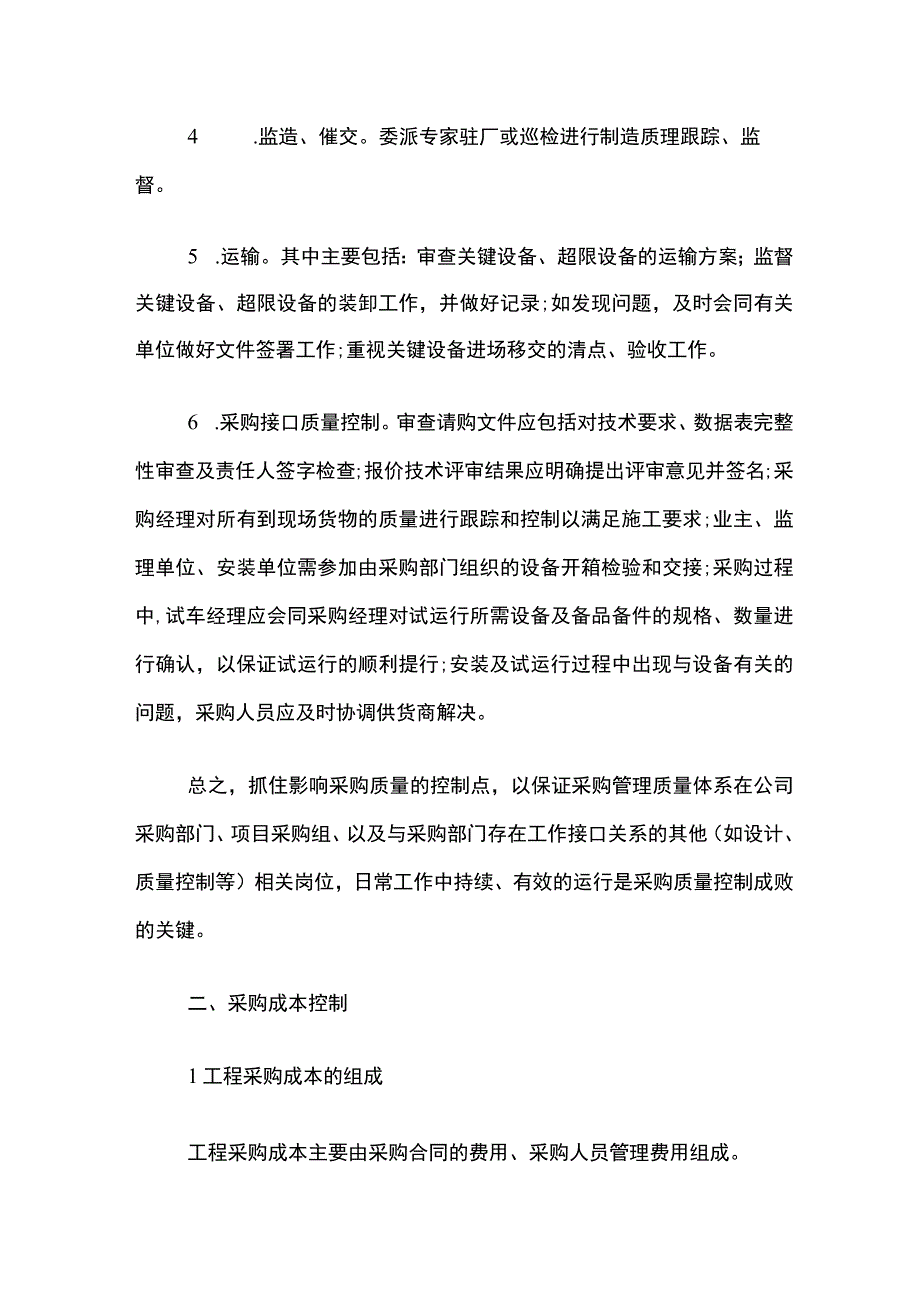

3、应明确提出评审意见并签名;采购经理对所有到现场货物的质量进行跟踪和控制以满足施工要求;业主、监理单位、安装单位需参加由采购部门组织的设备开箱检验和交接;采购过程中,试车经理应会同采购经理对试运行所需设备及备品备件的规格、数量进行确认,以保证试运行的顺利提行;安装及试运行过程中出现与设备有关的问题,采购人员应及时协调供货商解决。总之,抓住影响采购质量的控制点,以保证采购管理质量体系在公司采购部门、项目采购组、以及与采购部门存在工作接口关系的其他(如设计、质量控制等)相关岗位,日常工作中持续、有效的运行是采购质量控制成败的关键。二、采购成本控制1工程采购成本的组成工程采购成本主要由采购合同的费用、

4、采购人员管理费用组成。即:采购成本=设备材料费用(设备材料成本+相关税费+技术服务费+利润)+物流费用+保险费+仓库保管费+采狂风骤雨人管理费。因此,采购成本控制除了针对设备材料的费用进行控制外,供货状况、服务质量以及采购人力需求,也是重点考虑对象。2影响采购成本的主要因素影响采购成本的主要因素有:产品设计选型、制造厂的成本、供货商的定价策略、运输成本、市场行情。3采购成本的控制措施1.优化设计。把采购纳入设计程序,在设计过程中、产品选型时就应坚持正确的设计理念,除了满足工艺要求,还应兼顾采购成本,选择合适的而不是最好的设备来满足工程需求。2 .国产化。相对发达国家而言,中国制造产品价格及人工
5、费用低了很多。3 .制定采购费用控制指标和采购资金计划。项目实施采购招标前,项目控制部门应根据总包合同价格进行分解,并下达采购费用控制指标;采购部门应在费用控制指标指导下开展工作,以便对采购价格进行控制。根据采购进度计划,编制采购资金计划,合理调配资金,可以降低财务成本。4 .供应商管理。供应商是采购管理工作的重要内容。在合同的过程中工程公司通过对供应商从产品质量、价格、服务、技术力量等方面进行综合考评,优胜劣汰,建立了合格供应商长名单。5 .招标。招标方式一般采购公开招标、邀请招标、议标的方式。公开招标的缺点是参与投标的供货商数量不能预期,会加大投标商资格预审和评标工作的难度和工作量增加采购
6、管理成本;优点是更多的投标人参与意味着价格竞争更激励,更有利于买方选择。6 .核价。采购部门需要在采购前熟悉所招标设备的价格组成,供助互联网平台了解设备的原料价格、把握市场行倩波动;另外还可以通过查询近期本公司内不同项目同类设备的招标结果,准确核实价格,避免同一公司内不同项目向同一个供应商采购相同材料却价格不同的状况。7,投标价格分析。根据开标情况,采购人员需要对投标情况至少进行以下分析:供货范围是否满足招标要求,有无缺漏项或多项;安装附件、随机备件、两年备件、专用工具、润滑油品等是否清楚;技术性能参数是否满足设计技术要求;外购零部件、配套产品的来源(原产地)、品牌;分项价格求和是否与开标总价
7、一致;分项价格或零部件价格是否合理;运保费、技术服务费等取费是否合理;付款条件、交货期等商务条款是否符合招标要求。8 .谈判。谈判也是控制成本的重要手段。如果希望达到更低的降幅,就需要在成本核价并对投标价格详细分析的基础上拿出依据,阐明不合理的情况,以理服人,要求投标人降价。同时引入竞争机制,最终取得合理的采购价格。9 .工程公司的信誉。合同付款是供货商关注的重点。供货商对用户、工程公司也有一套考评机制,最终影响供货商与工程公司的合作情况及供货商的报价策略。因此,对工程公司而言,严格执行合同条款,及时付款,建立良好的企业信誉,对采购成本控制同样有积极意义。10 .物流运僵成本的控制。总承包商需
8、要以政府发布的物流价格表为依据,结合货物的重量、体积、距离、运输方式以及超限设备等特殊情况对运输费用进行测算,对供货商或物流公司的运输费用报价进行核对,通过谈判把设备的运输用控制在合理范围内。11 .集中、批量采购。同一类设备进行集中、批量采购可以降低货物地供应价格以及采购人工成本。但是建设项目的总体进度、设计进度、需求批量、需求时间计划、资金情况、管理制度等都存在差异。三、采购进度控制12 制采购进度计划总承包项目启动后,采购部门必须根据项目总体进度计划编制采购进度计划,明确进度控制的要求和目标,指导日常采购进度管理工作。2组织措施目前,一些总承包项目仅设立项目计划工程市负责项目总体计划执行
9、情况的跟踪,采购进度控制并未设立专人负责。因此,除了采购经理对采购进度进行监管外,还应配置采购进度控制岗位人员,主要负责核查采购进度计划的执行情况,发现与采购进度计划控制点存在偏离时,及时向采购人员发出提配并要求采取纠正措施。13 理措施一方面,应解决工程公司自自存在的问题。重点对设计进度、技术文件/图样质量、中标厂商的选择、采购催交力度、运输方案、公司内部文件及资金审批流程和效率等方面加强管理;另一方面,应加强对供货商的管理。对于不能严格执行合同条款的供货商应该终止后续的合作机会,必要时还可以考虑采取经济措施,进行违约罚款。熟悉项目采购阶段各个工作环节在质量、进度、成本控制方面经常面临的问题、易发的不利状况和潜在风险,设立主要控制点,建立完善的质量体系、工作标准、操作程序以及奖惩措施、绩效考核等管理制度,是采购管理的基础;长期培养、组建一支执行力强、责任心强、技术专业的高素质采购团队,是采购管理目标顺利实现的重要保证。
