A12基坑降水二级技术交底.docx

上传人:p** 文档编号:530945 上传时间:2023-10-16 格式:DOCX 页数:2 大小:20.23KB
下载 相关 举报
A12基坑降水二级技术交底.docx_第1页
第1页 / 共2页
A12基坑降水二级技术交底.docx_第2页
第2页 / 共2页
亲,该文档总共2页,全部预览完了,如果喜欢就下载吧!
资源描述

《A12基坑降水二级技术交底.docx》由会员分享,可在线阅读,更多相关《A12基坑降水二级技术交底.docx(2页珍藏版)》请在第壹文秘上搜索。

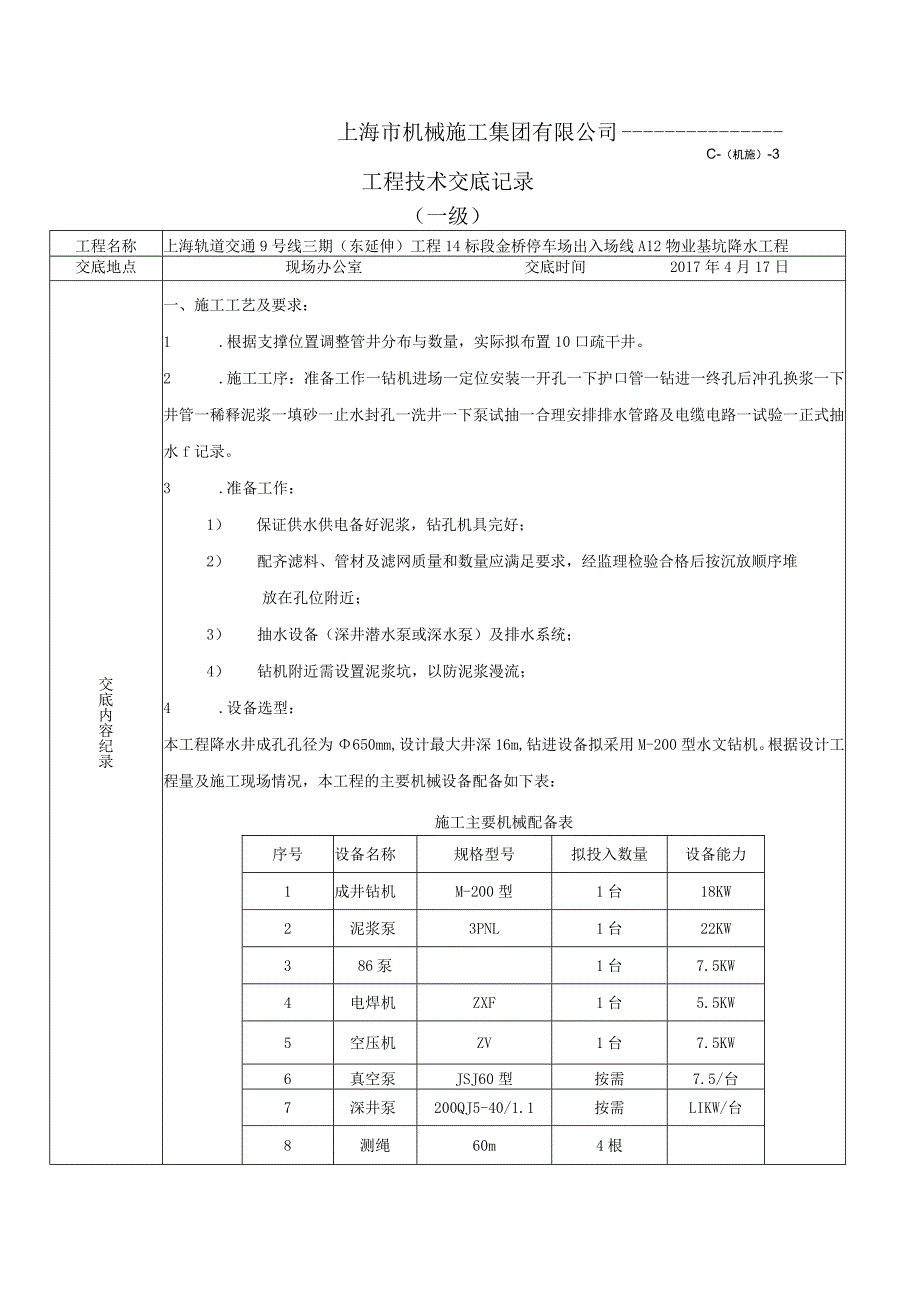

1、上海市机械施工集团有限公司C-(机施)-3工程技术交底记录(一级)工程名称上海轨道交通9号线三期(东延伸)工程14标段金桥停车场出入场线A12物业基坑降水工程交底地点现场办公室交底时间2017年4月17日交底内容纪录一、施工工艺及要求:1 .根据支撑位置调整管井分布与数量,实际拟布置10口疏干井。2 .施工工序:准备工作一钻机进场一定位安装一开孔一下护口管一钻进一终孔后冲孔换浆一下井管一稀释泥浆一填砂一止水封孔一洗井一下泵试抽一合理安排排水管路及电缆电路一试验一正式抽水f记录。3 .准备工作:1) 保证供水供电备好泥浆,钻孔机具完好;2) 配齐滤料、管材及滤网质量和数量应满足要求,经监理检验合

2、格后按沉放顺序堆放在孔位附近;3) 抽水设备(深井潜水泵或深水泵)及排水系统;4) 钻机附近需设置泥浆坑,以防泥浆漫流;4 .设备选型:本工程降水井成孔孔径为650mm,设计最大井深16m,钻进设备拟采用M-200型水文钻机。根据设计工程量及施工现场情况,本工程的主要机械设备配备如下表:施工主要机械配备表序号设备名称规格型号拟投入数量设备能力1成井钻机M-200型1台18KW2泥浆泵3PNL1台22KW386泵1台7.5KW4电焊机ZXF1台5.5KW5空压机ZV1台7.5KW6真空泵JSJ60型按需7.5/台7深井泵200QJ5-40/1.1按需LIKW/台8测绳60m4根5 .在开始降水运

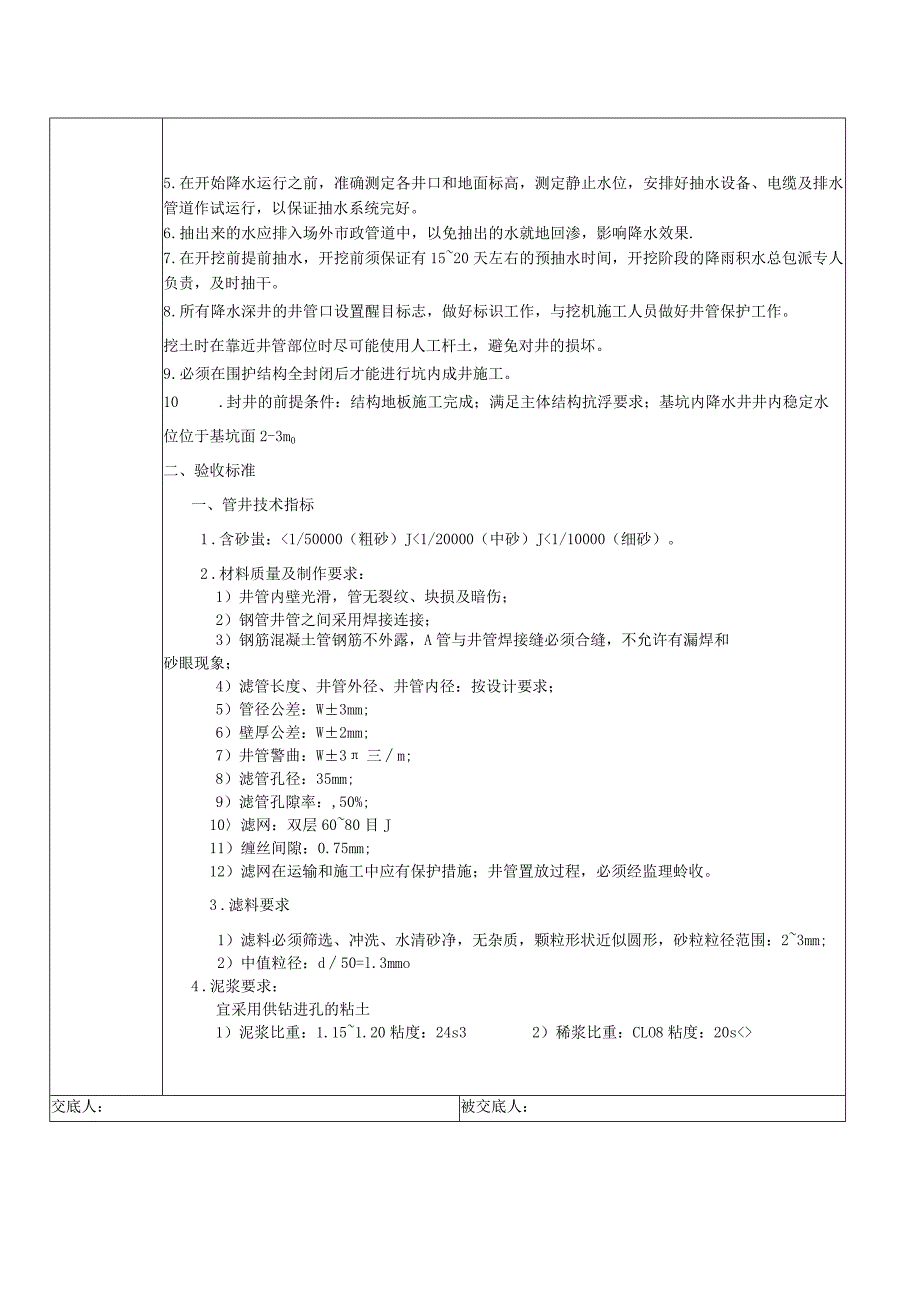

3、行之前,准确测定各井口和地面标高,测定静止水位,安排好抽水设备、电缆及排水管道作试运行,以保证抽水系统完好。6 .抽出来的水应排入场外市政管道中,以免抽出的水就地回渗,影响降水效果.7 .在开挖前提前抽水,开挖前须保证有1520天左右的预抽水时间,开挖阶段的降雨积水总包派专人负责,及时抽干。8 .所有降水深井的井管口设置醒目标志,做好标识工作,与挖机施工人员做好井管保护工作。挖土时在靠近井管部位时尽可能使用人工杆土,避免对井的损坏。9 .必须在围护结构全封闭后才能进行坑内成井施工。10 .封井的前提条件:结构地板施工完成;满足主体结构抗浮要求;基坑内降水井井内稳定水位位于基坑面2-3m0二、验

4、收标准一、管井技术指标1 .含砂蚩:1/50000(粗砂)J1/20000(中砂)J1/10000(细砂)。2 .材料质量及制作要求:1)井管内壁光滑,管无裂纹、块损及暗伤;2)钢管井管之间采用焊接连接;3)钢筋混凝土管钢筋不外露,A管与井管焊接缝必须合缝,不允许有漏焊和砂眼现象;4)滤管长度、井管外径、井管内径:按设计要求;5)管径公差:W3mm;6)壁厚公差:W2mm;7)井管警曲:W3三m;8)滤管孔径:35mm;9)滤管孔隙率:,50%;10滤网:双层6080目J11)缠丝间隙:0.75mm;12)滤网在运输和施工中应有保护措施;井管置放过程,必须经监理蛉收。3 .滤料要求1)滤料必须筛选、冲洗、水清砂净,无杂质,颗粒形状近似圆形,砂粒粒径范围:23mm;2)中值粒径:d50=l.3mmo4 .泥浆要求:宜采用供钻进孔的粘土1)泥浆比重:1.151.20粘度:24s32)稀浆比重:CLO8粘度:20s交底人:被交底人:

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
